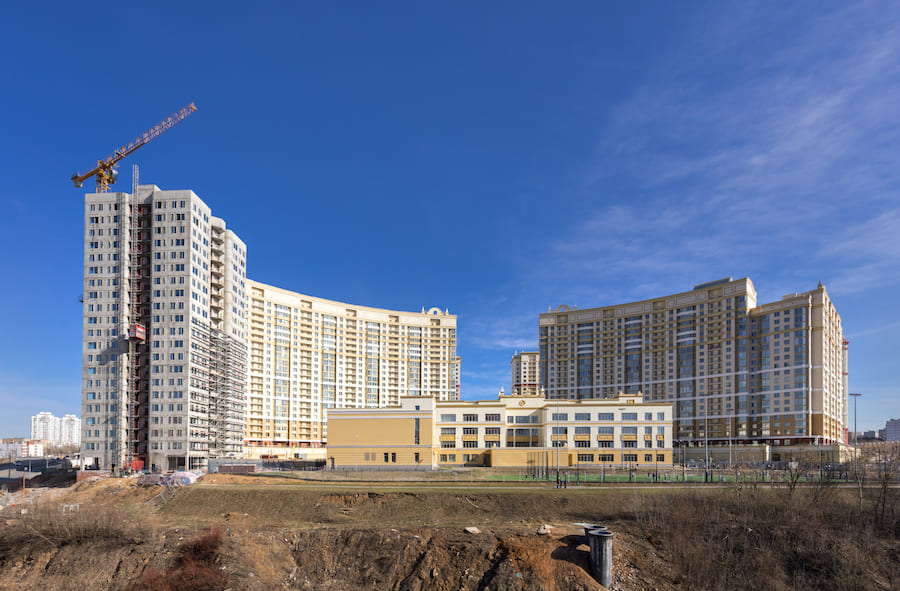

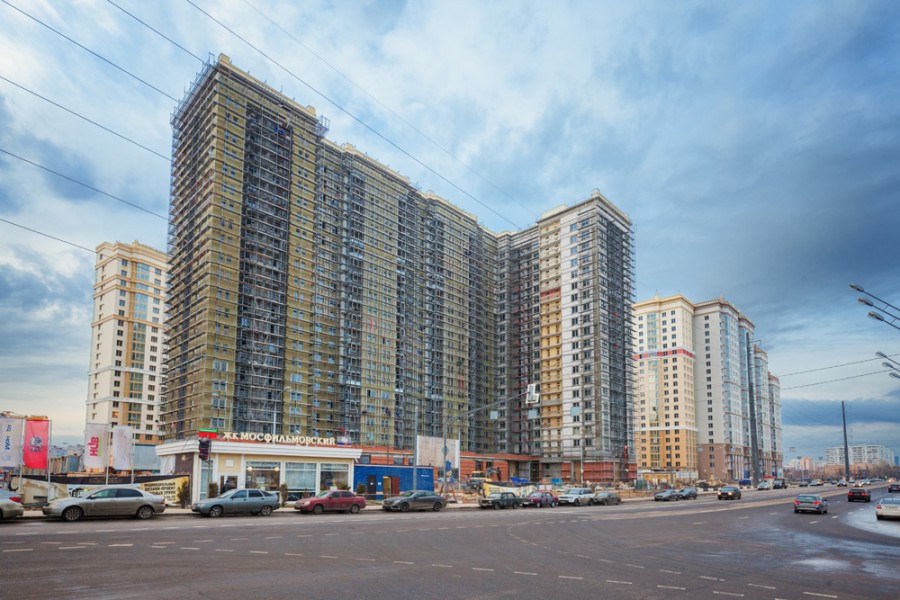

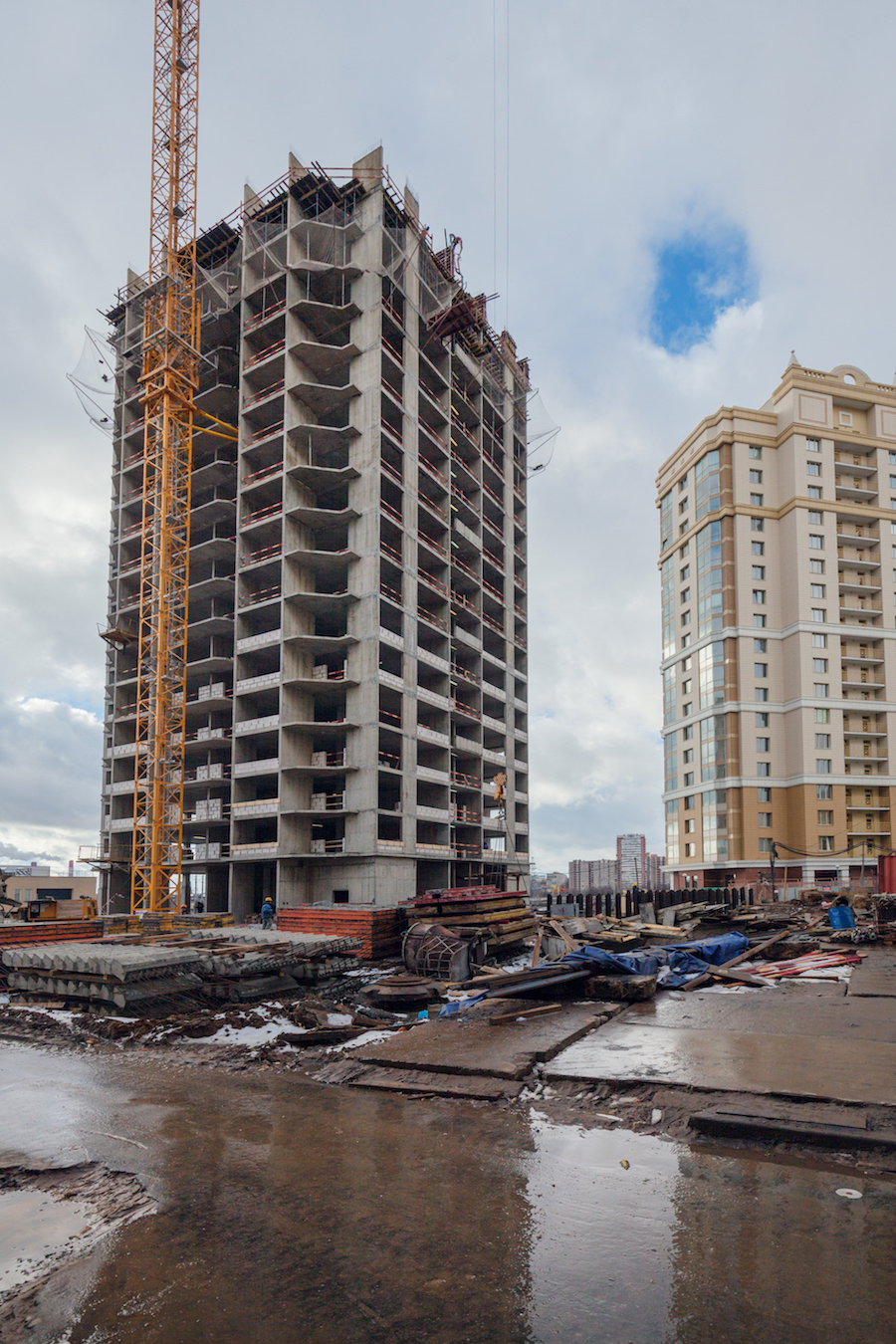

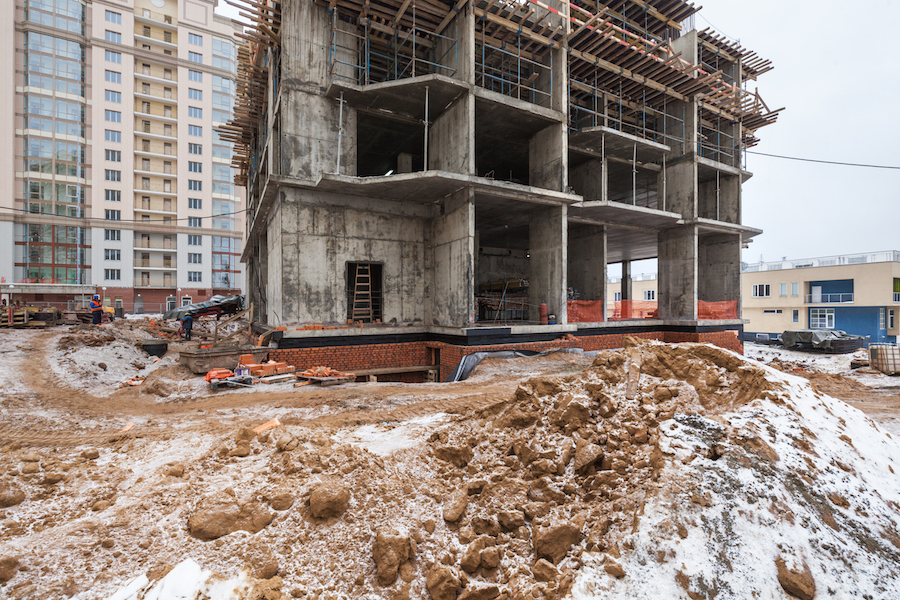

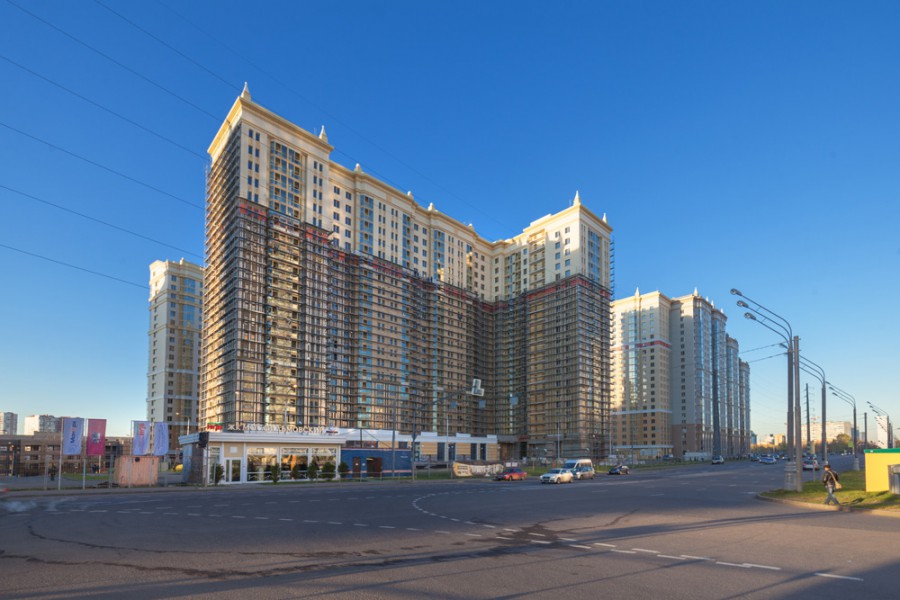

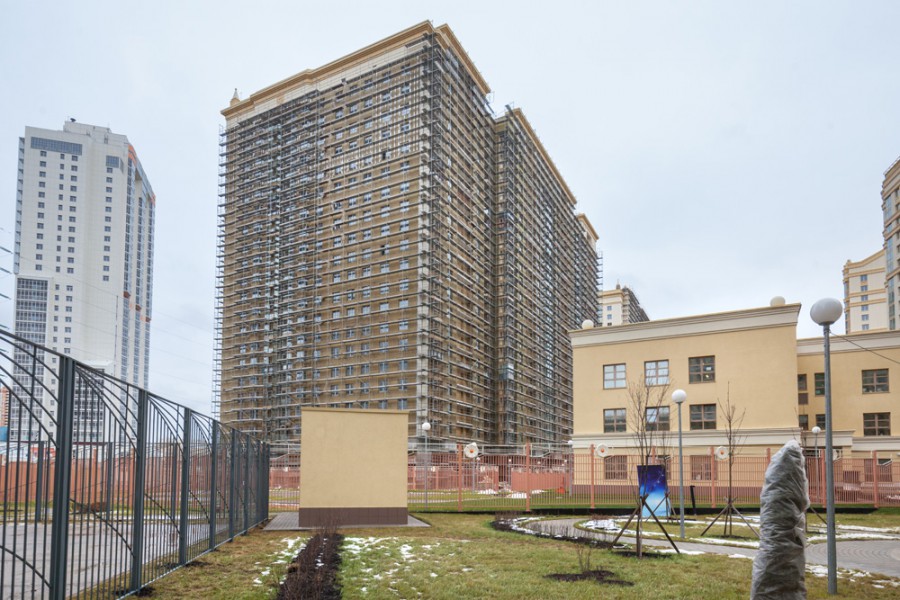

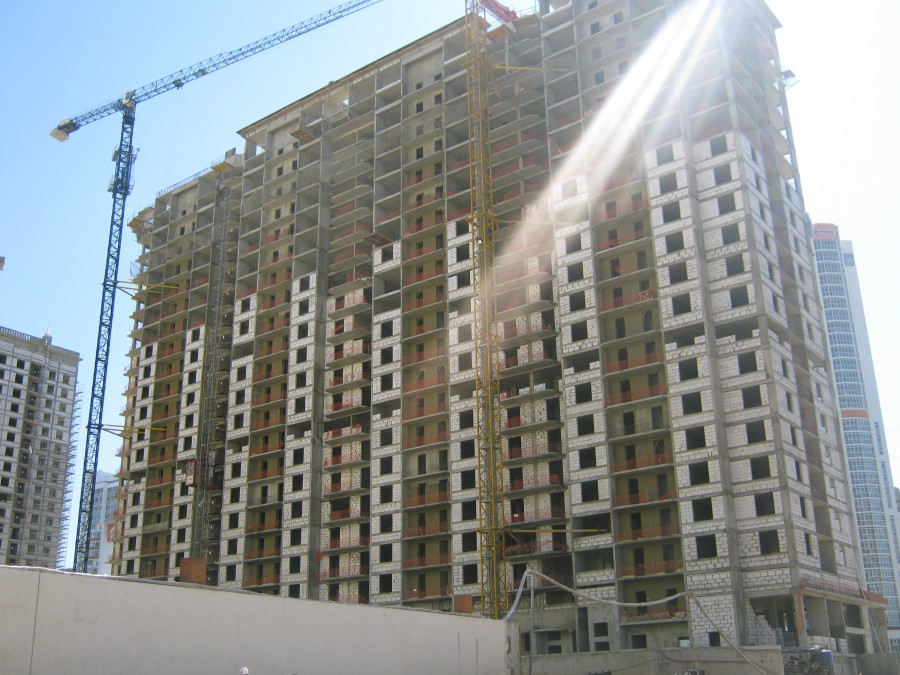

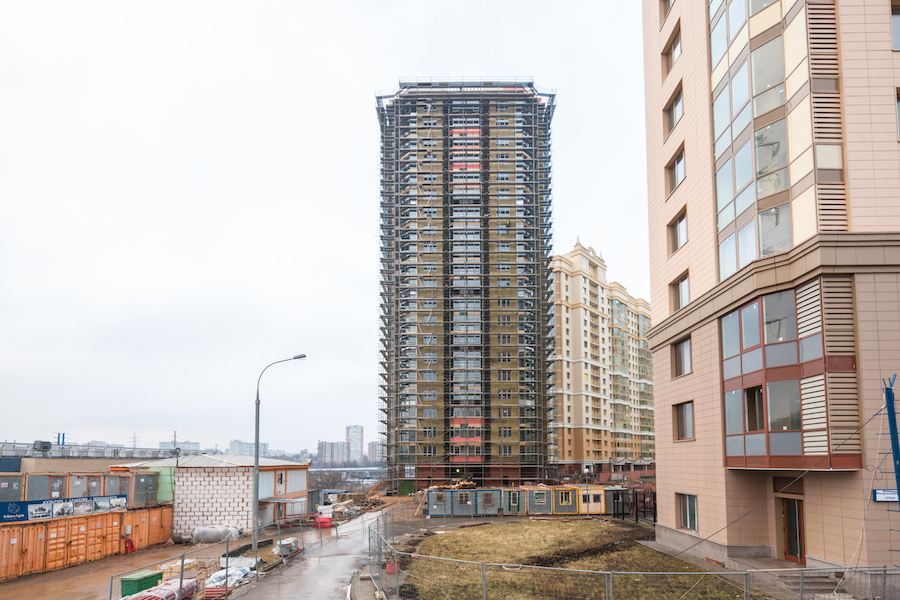

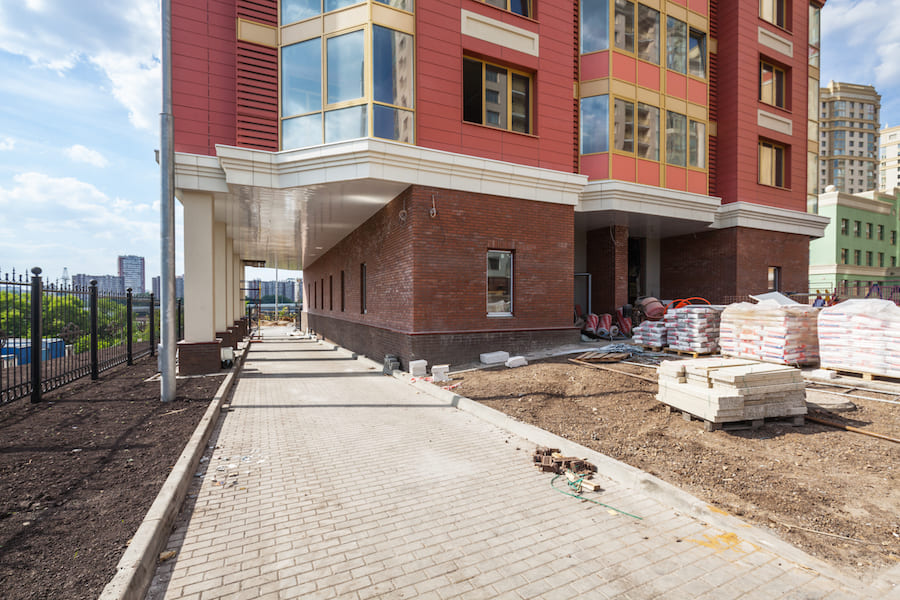

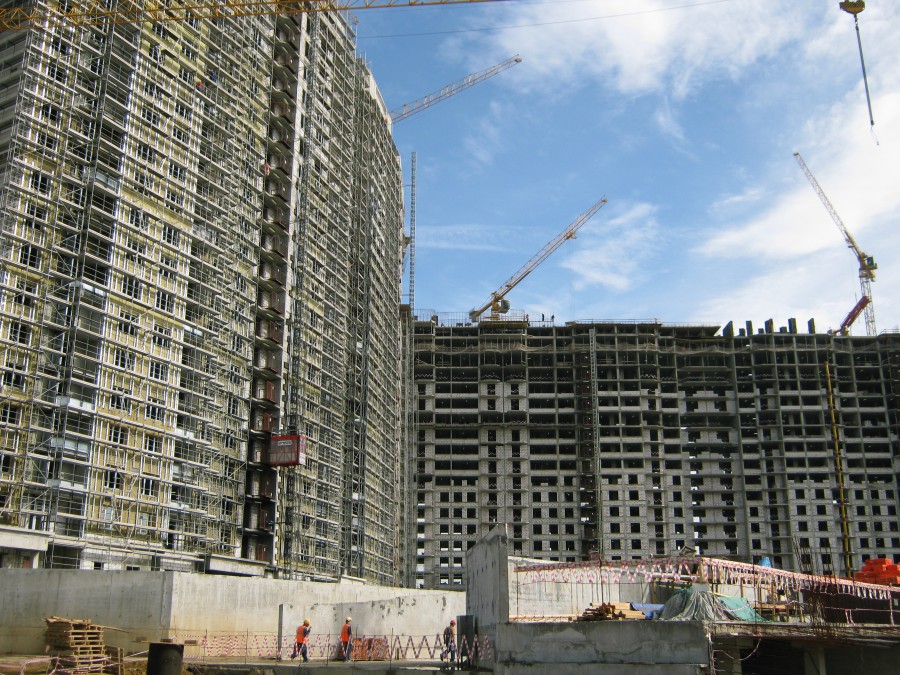

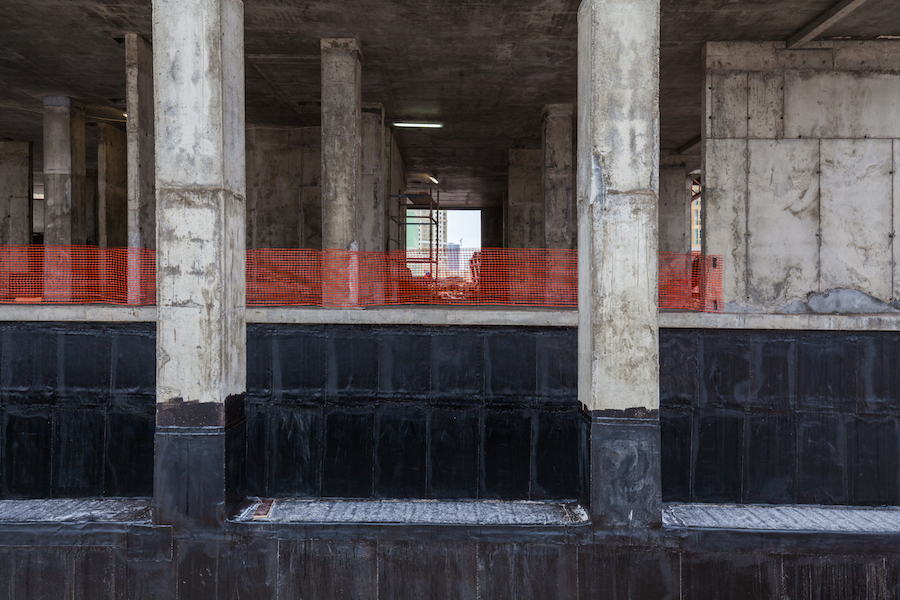

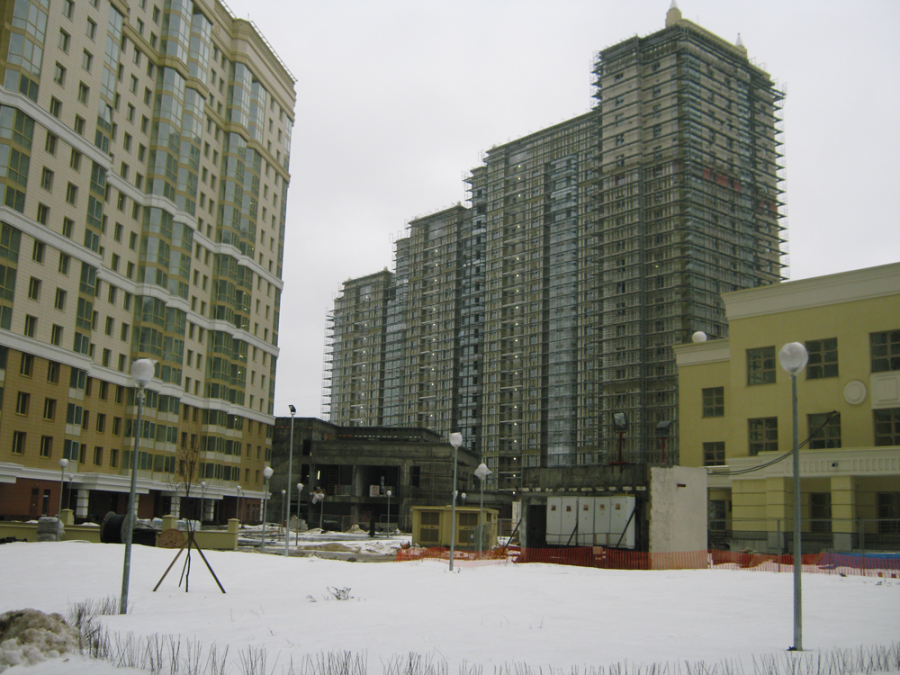

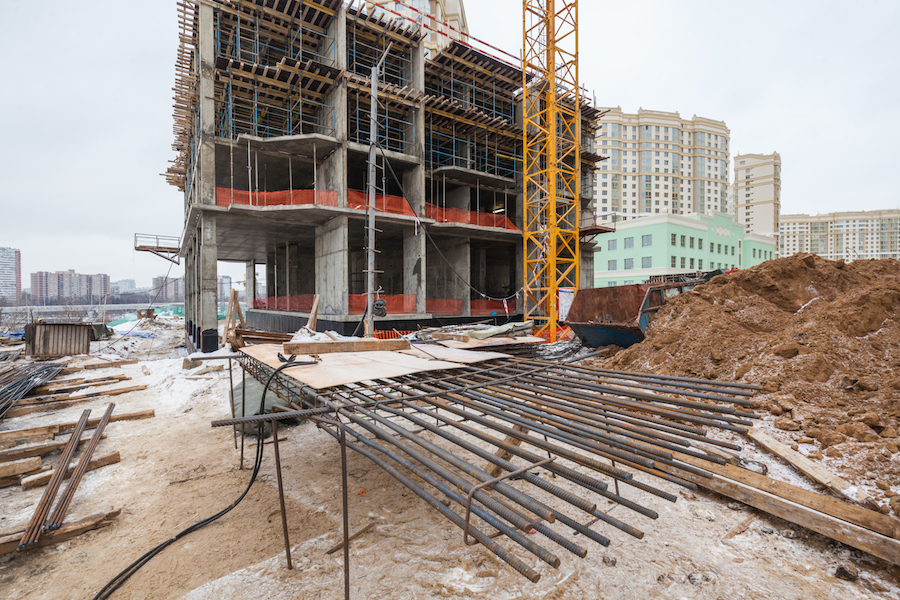

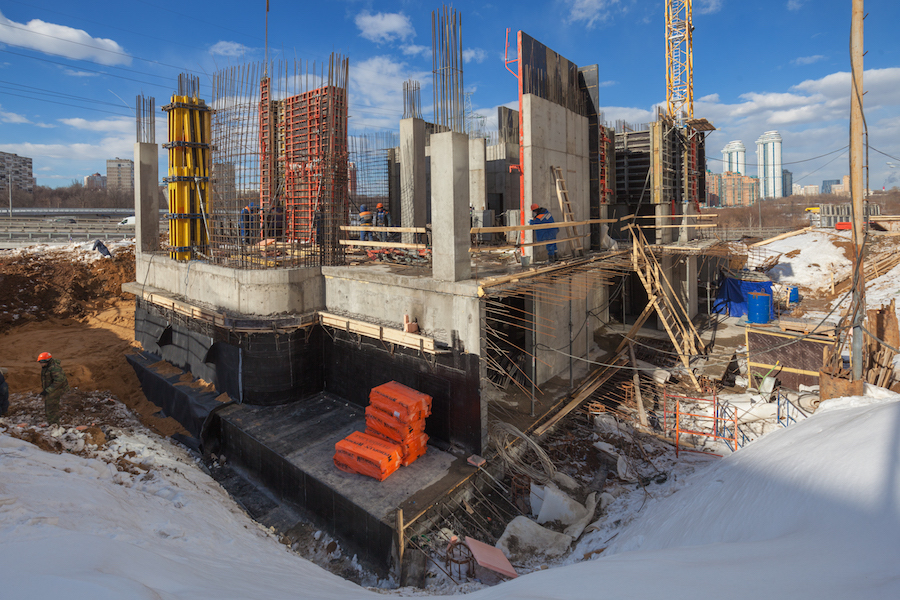

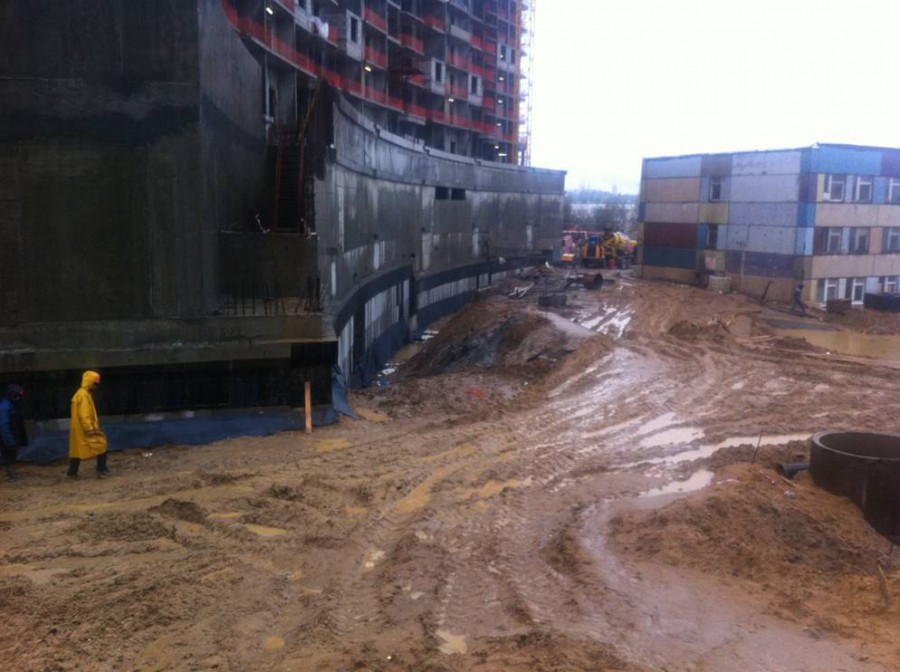

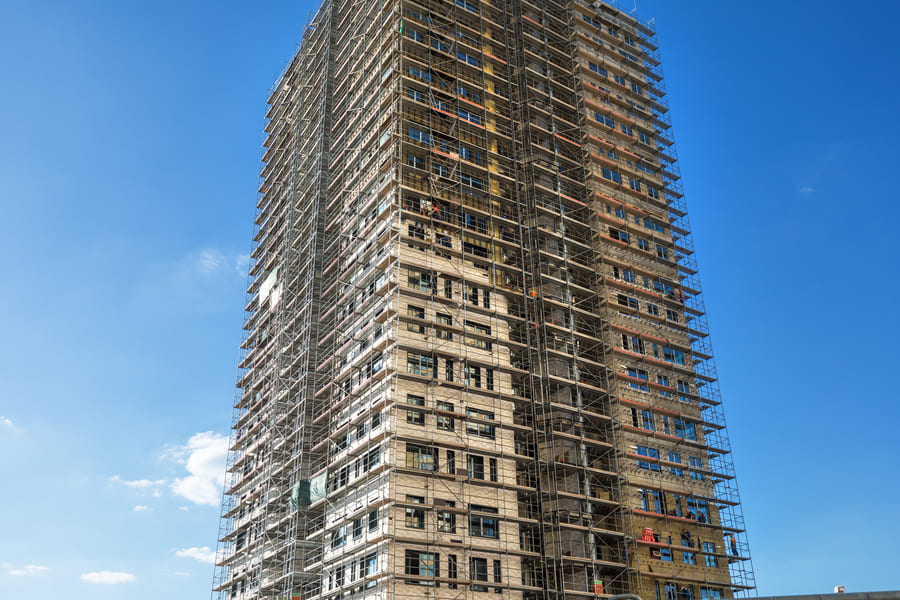

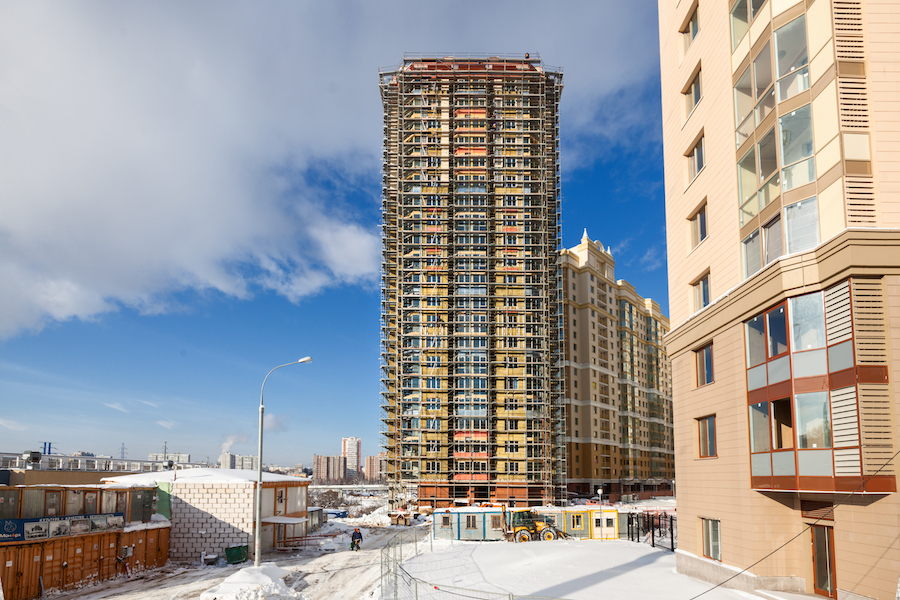

ЖК «Мосфильмовский»

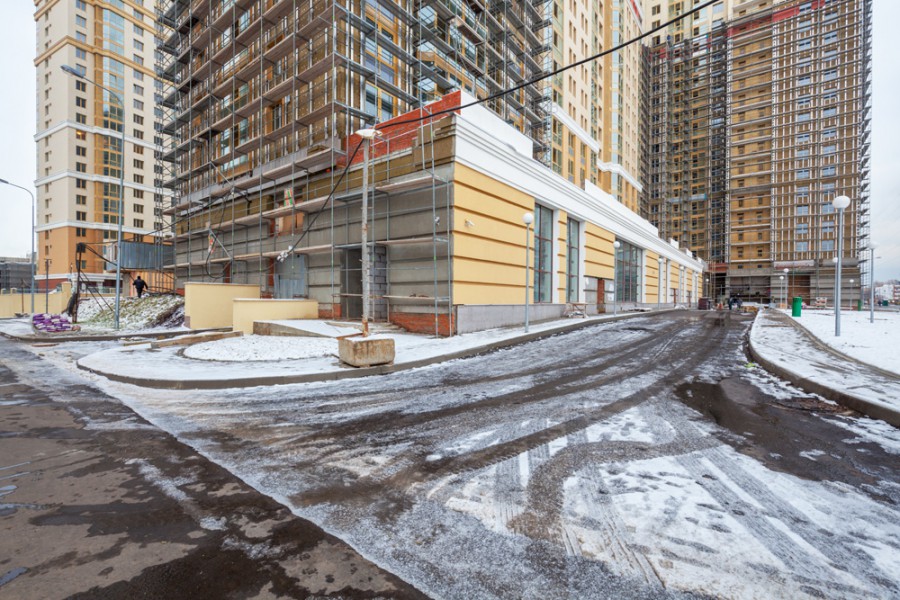

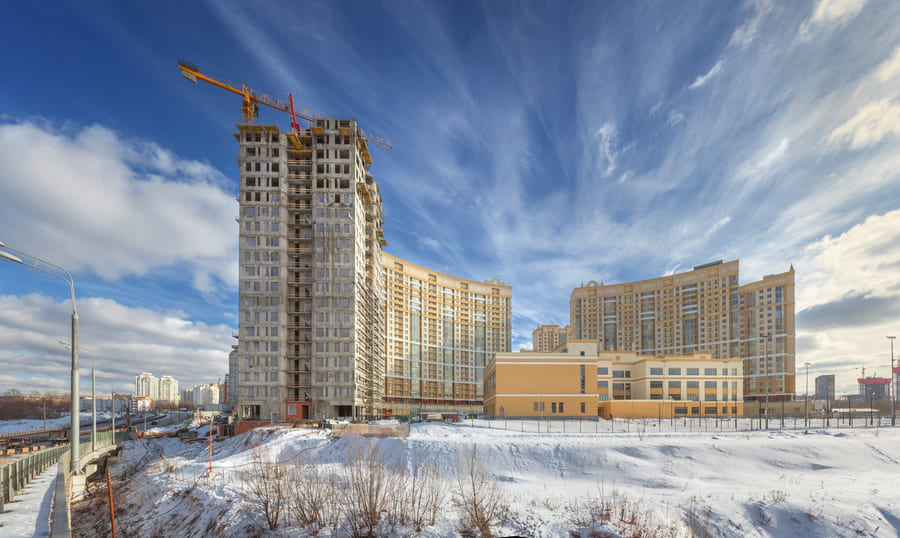

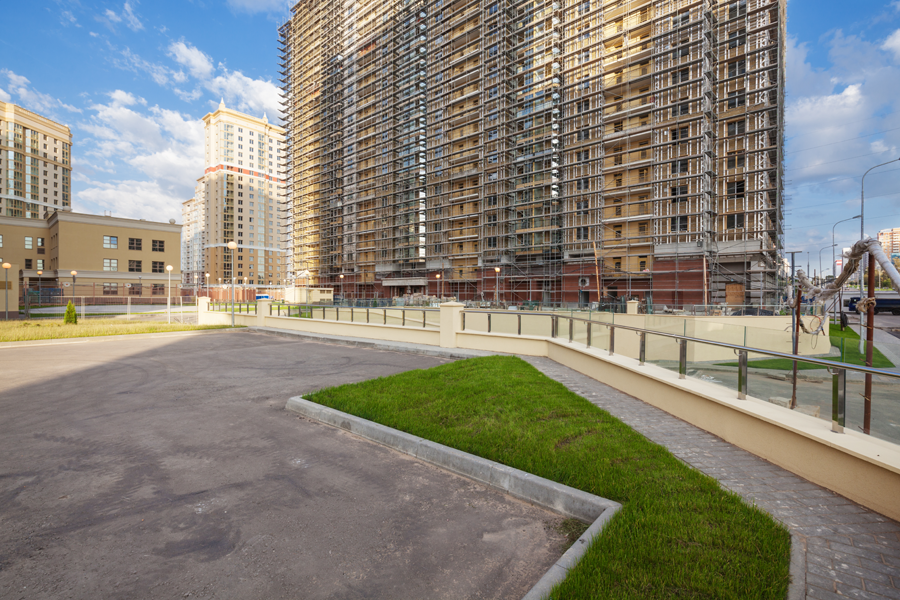

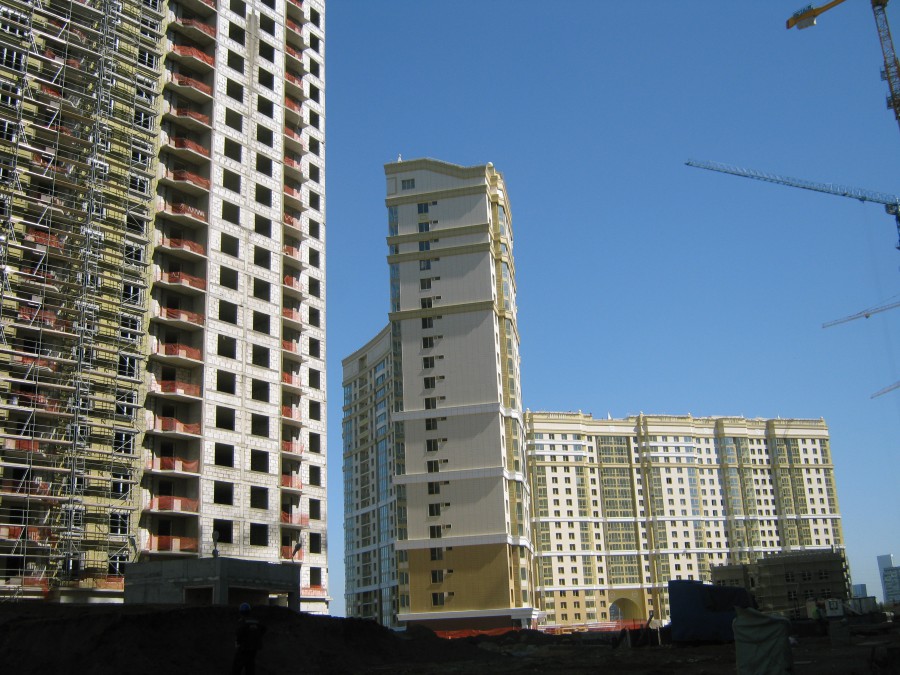

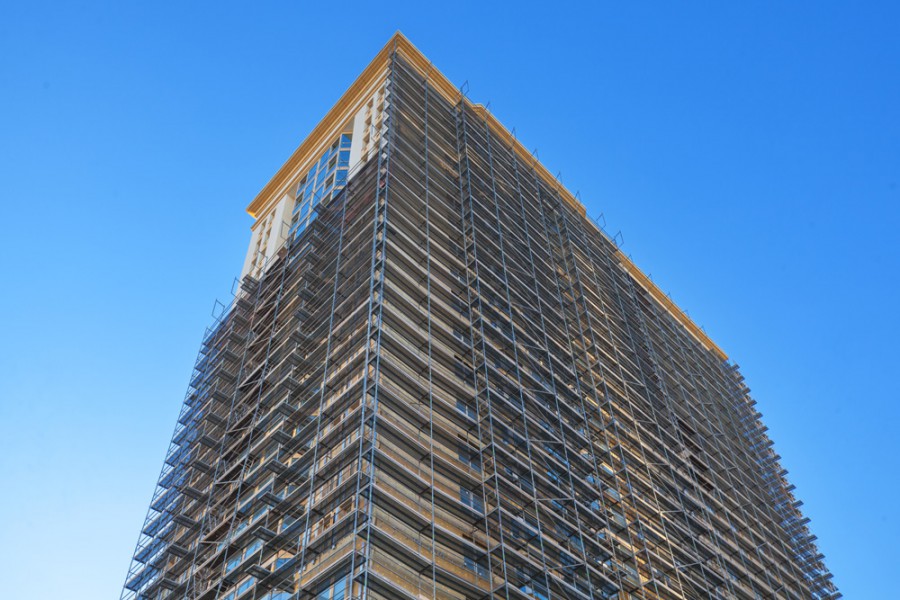

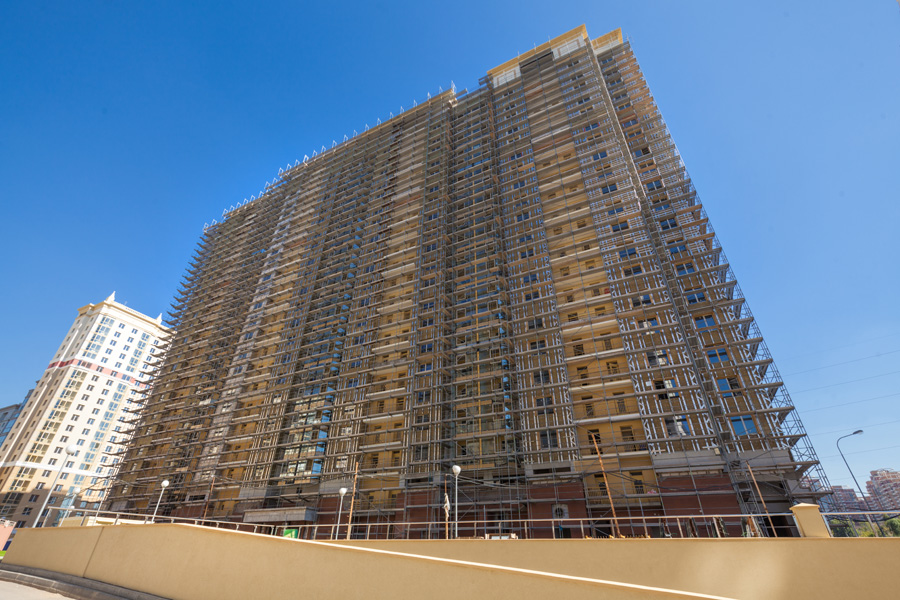

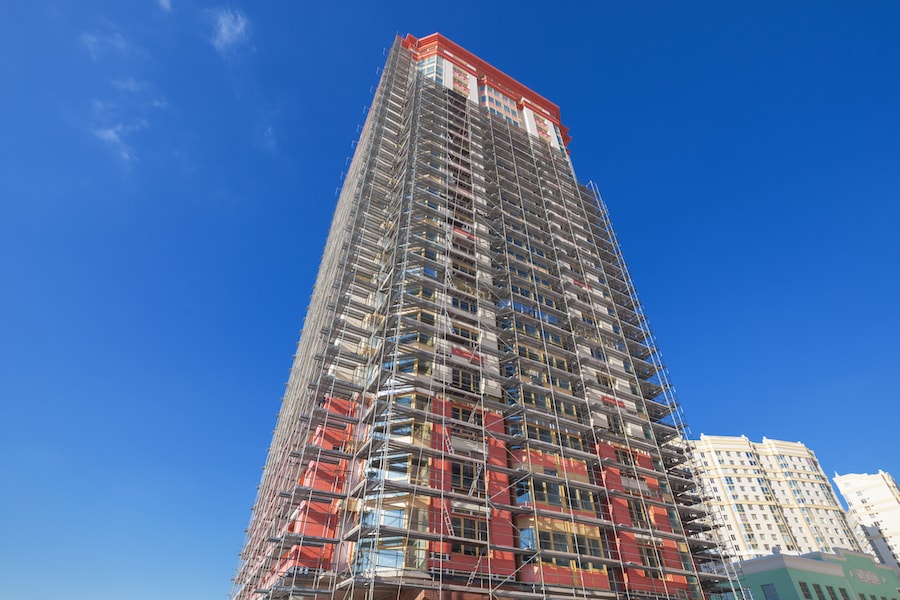

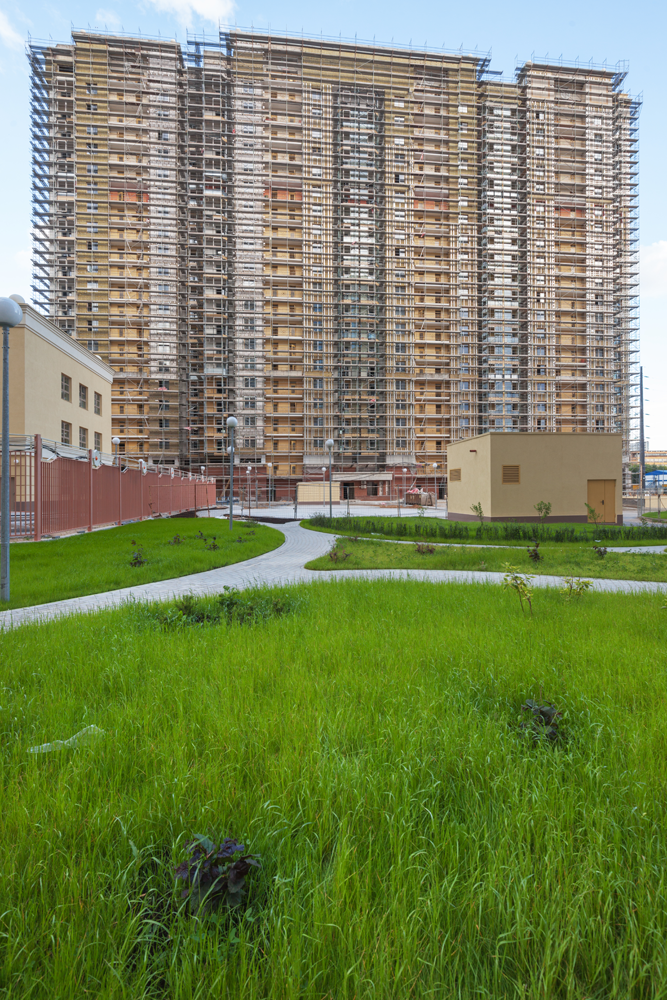

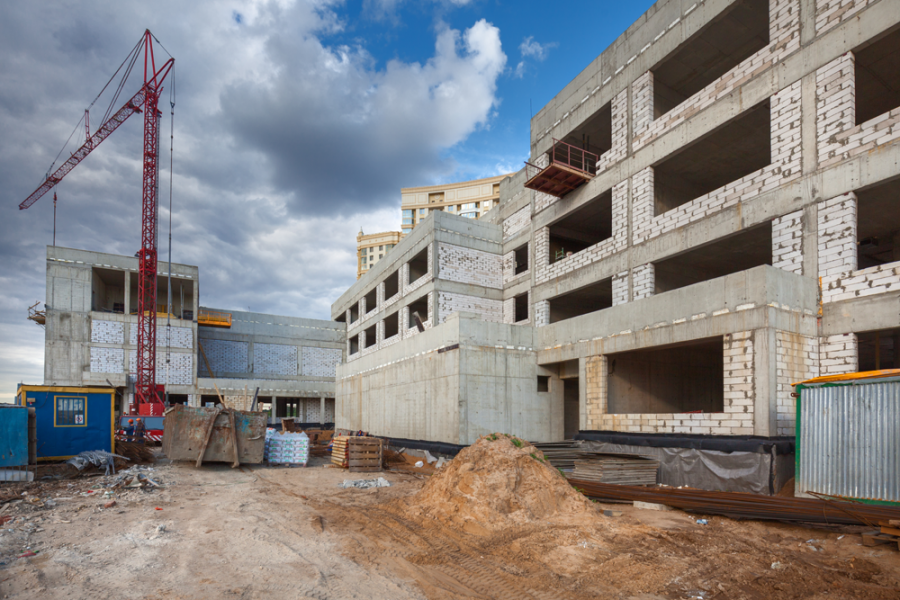

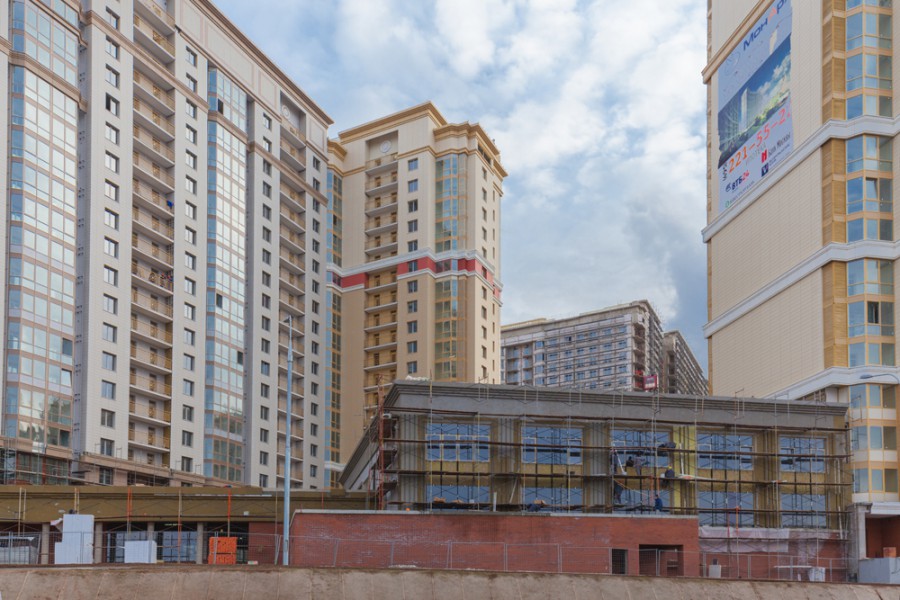

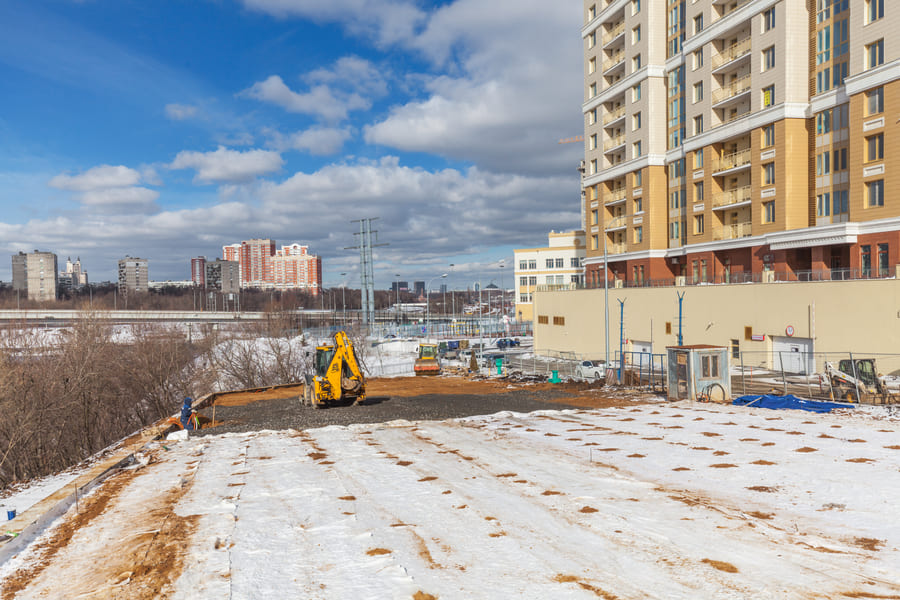

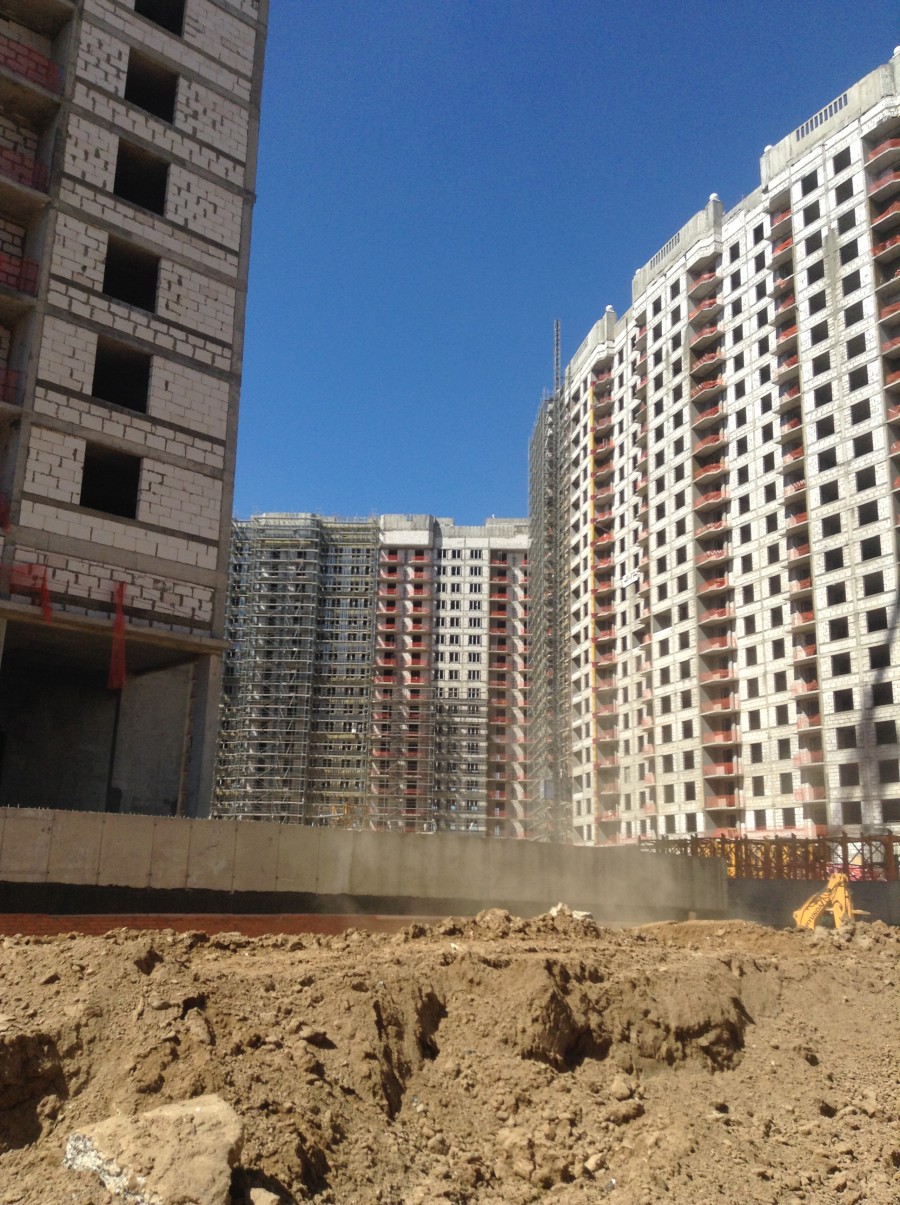

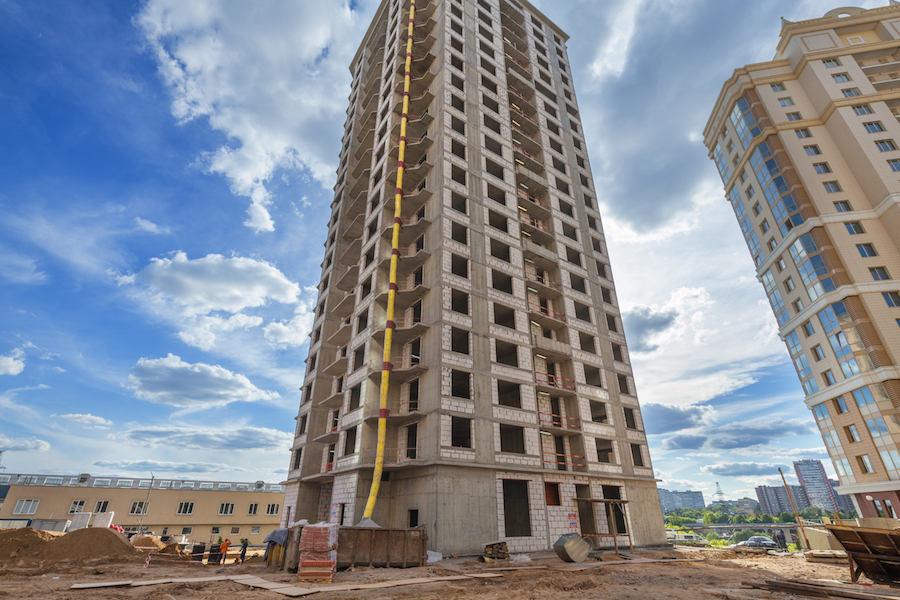

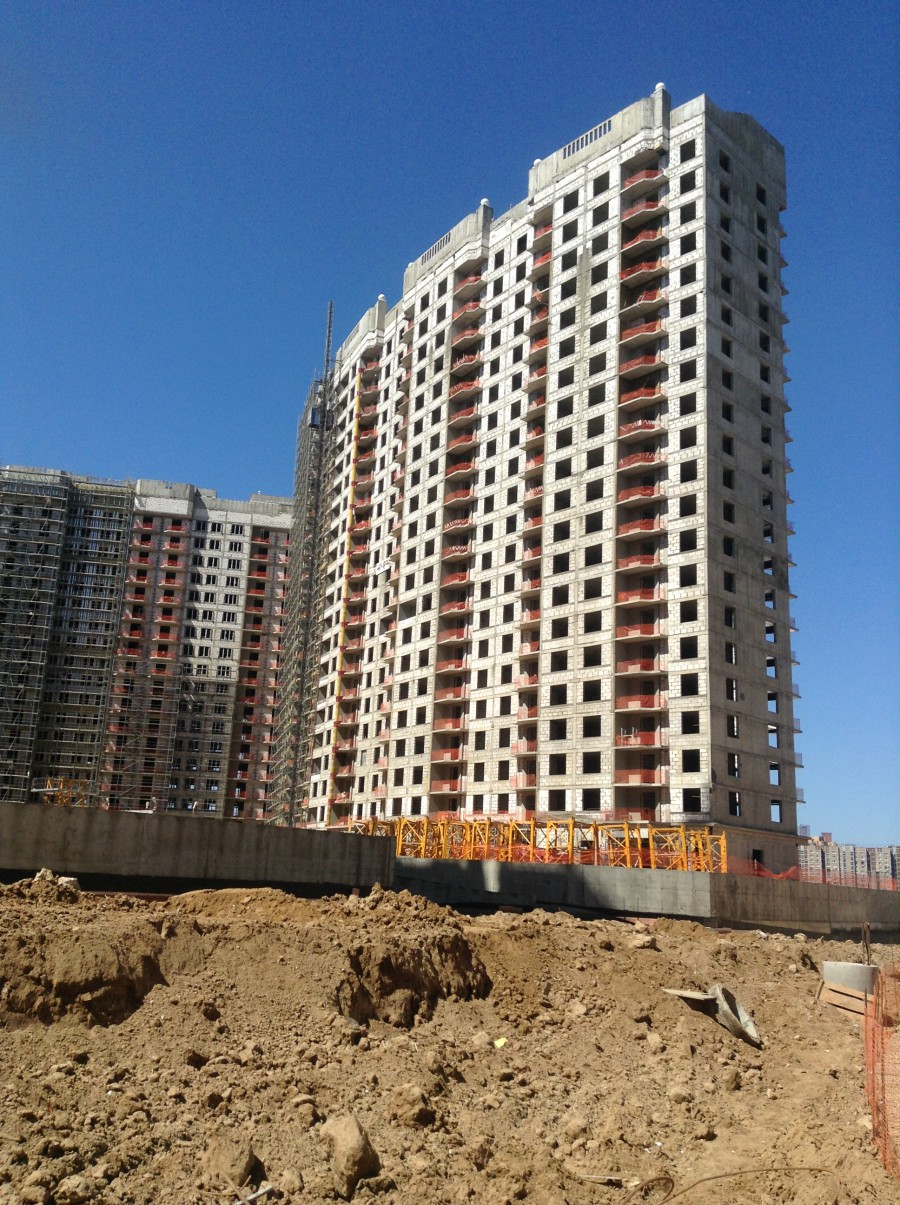

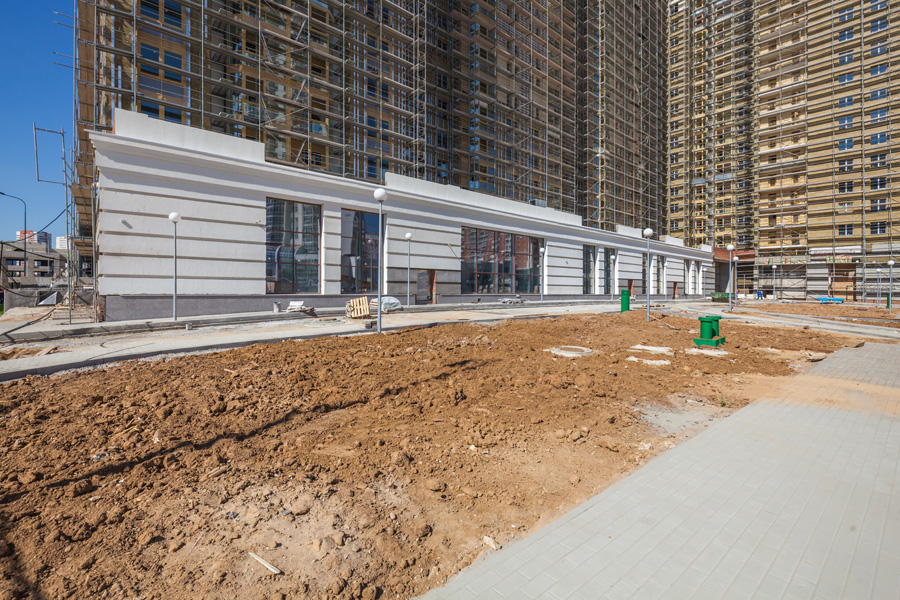

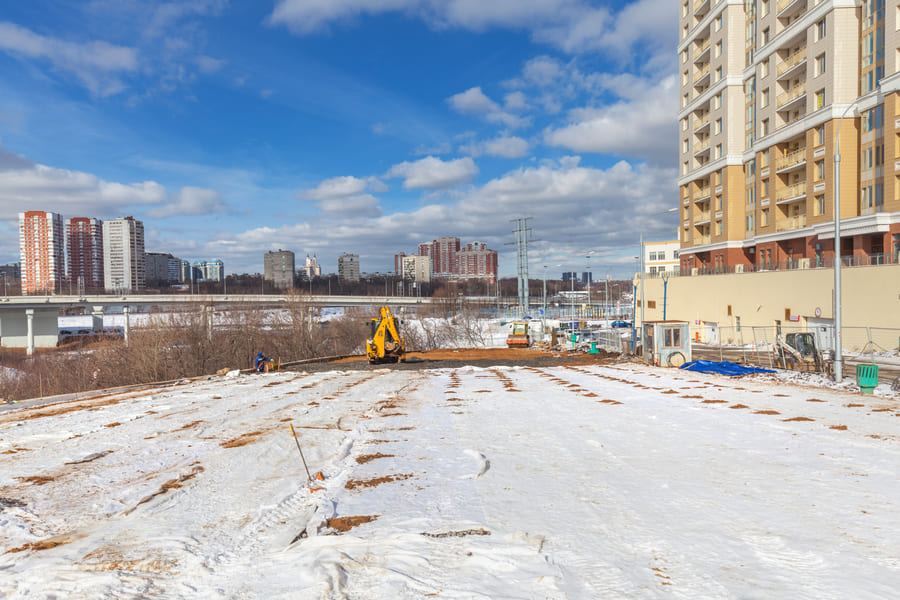

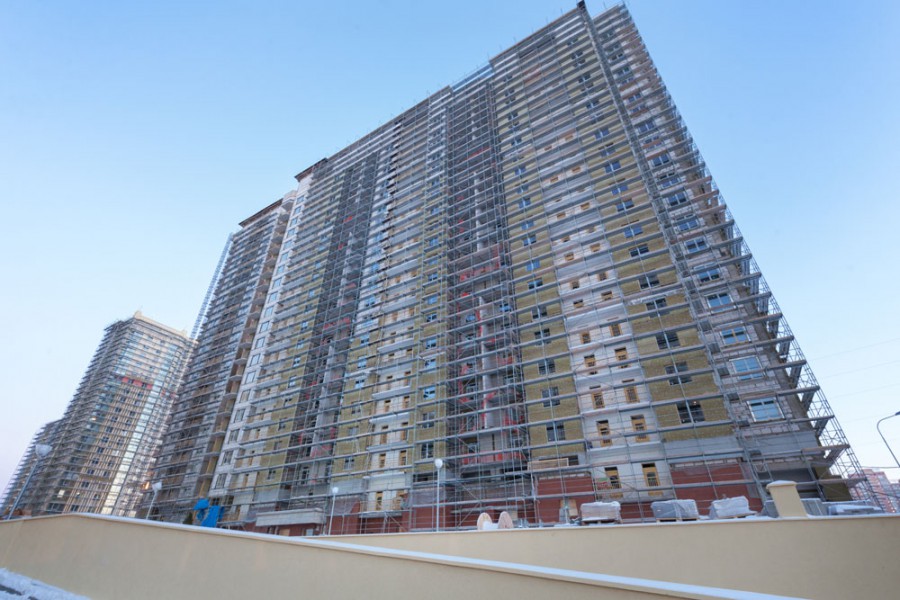

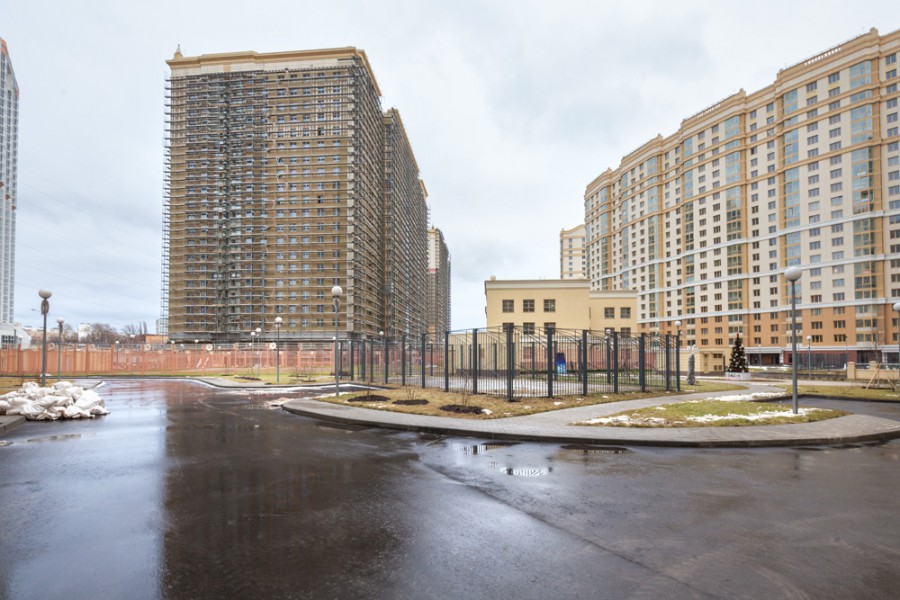

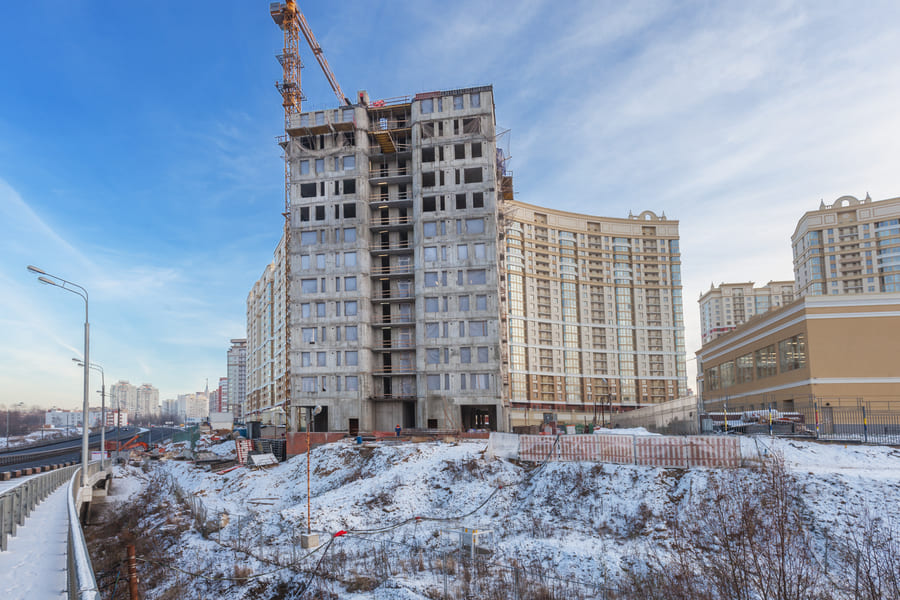

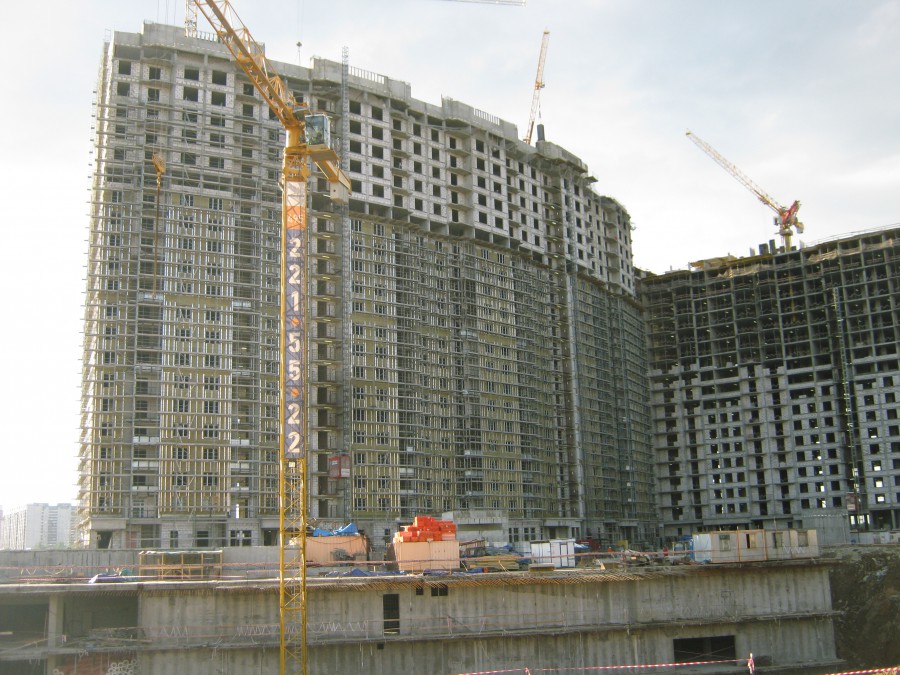

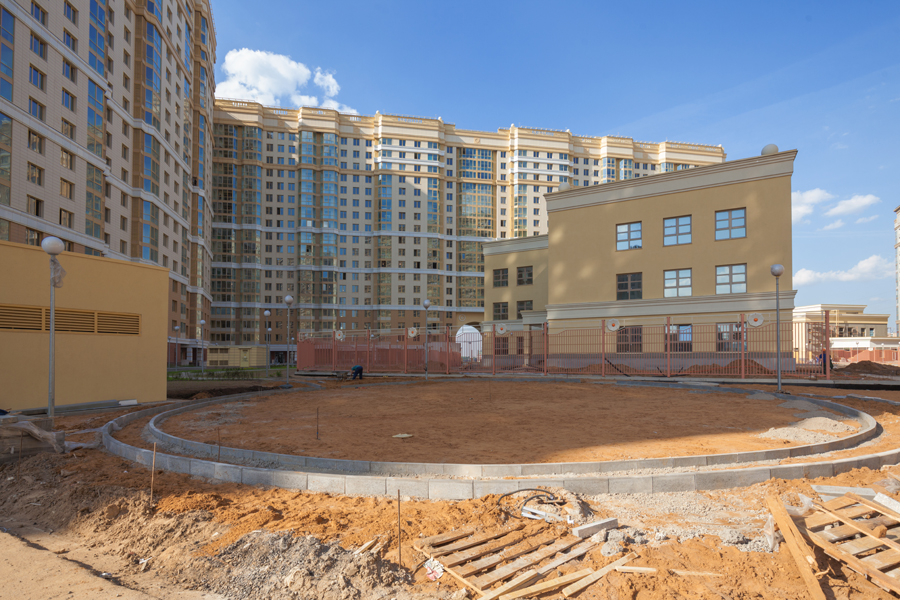

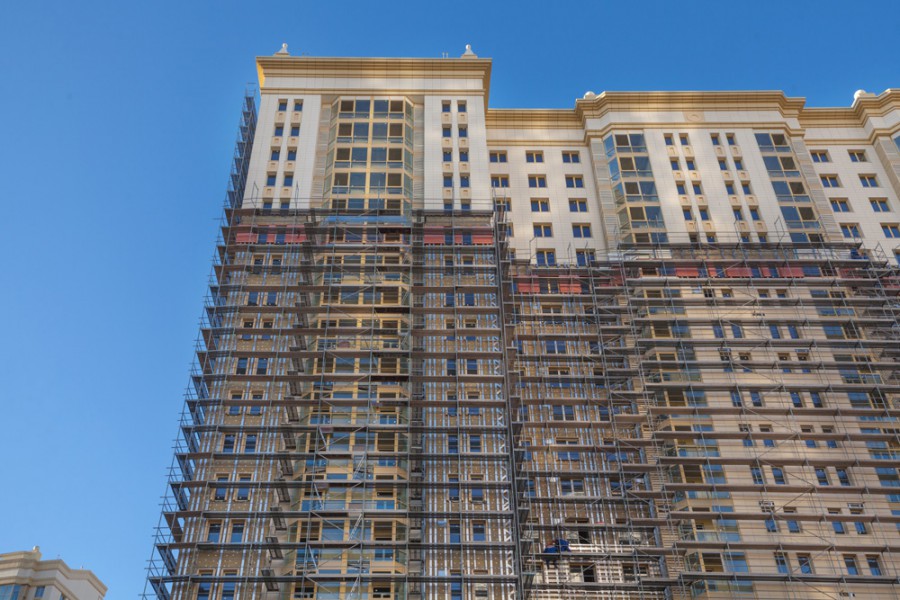

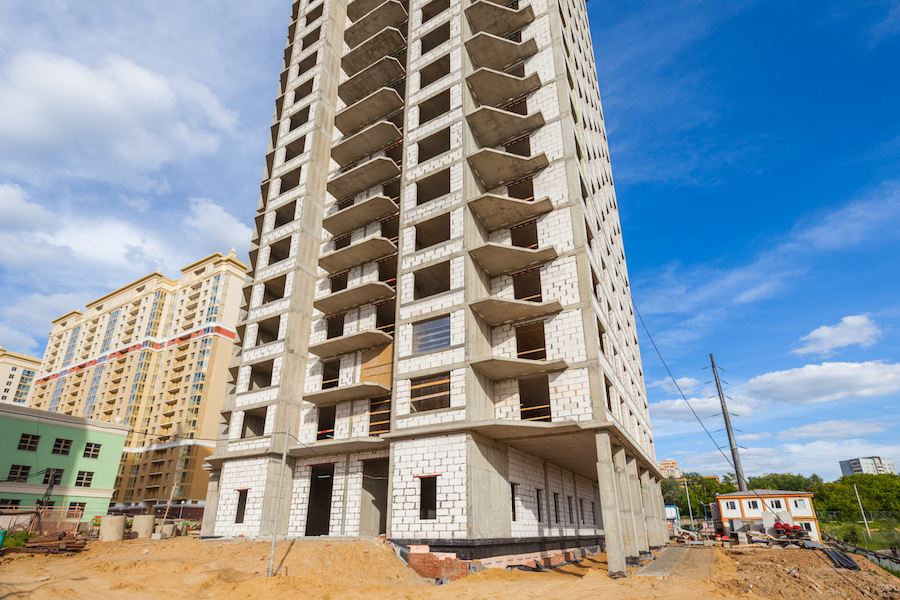

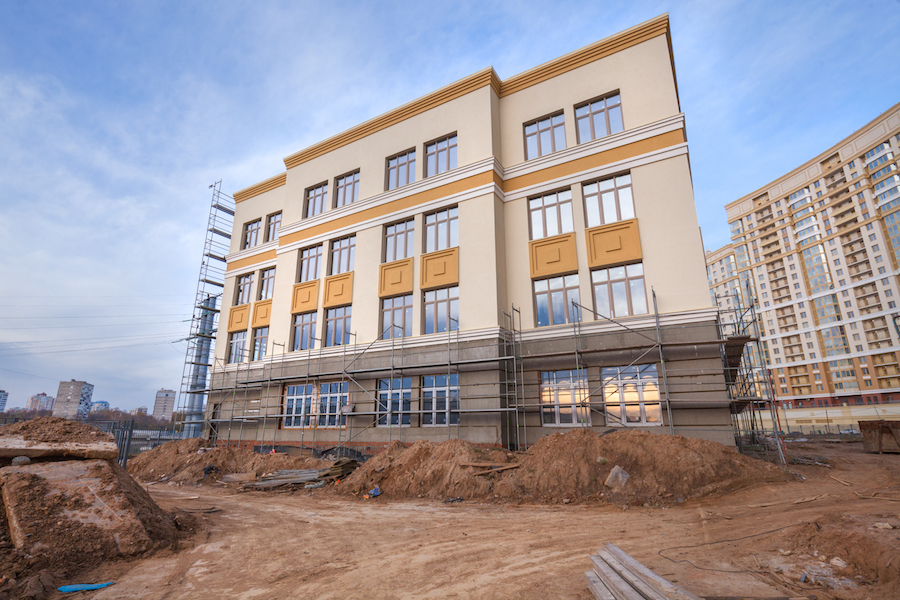

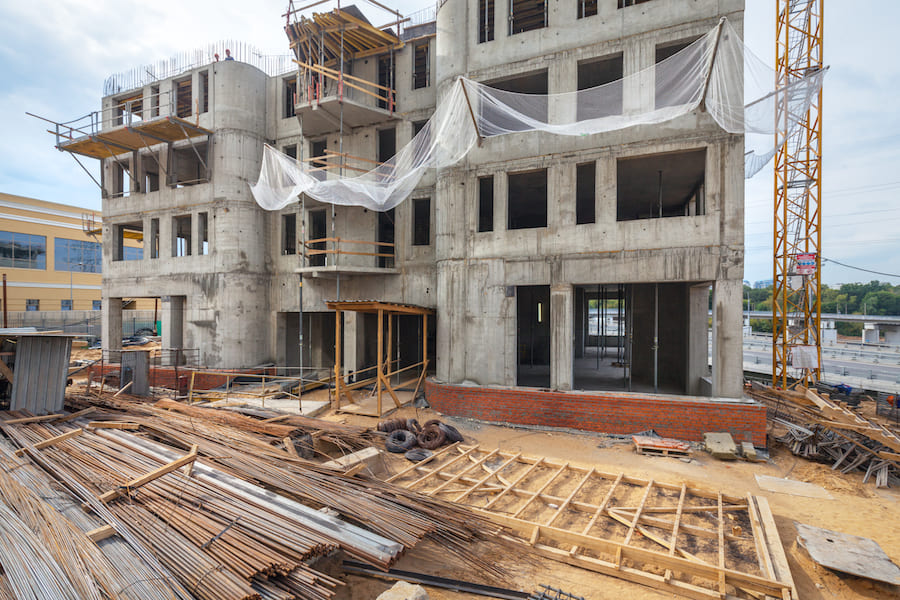

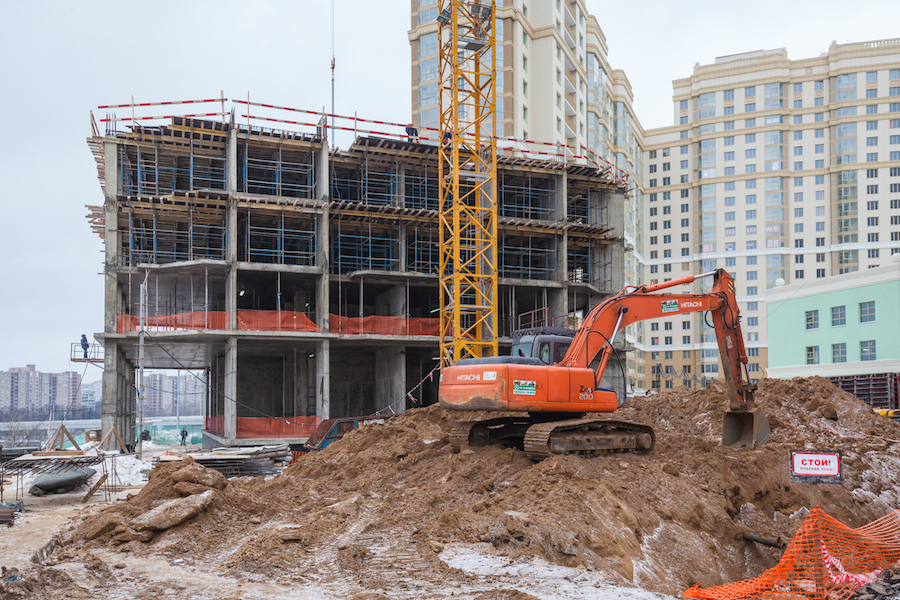

Ход строительства

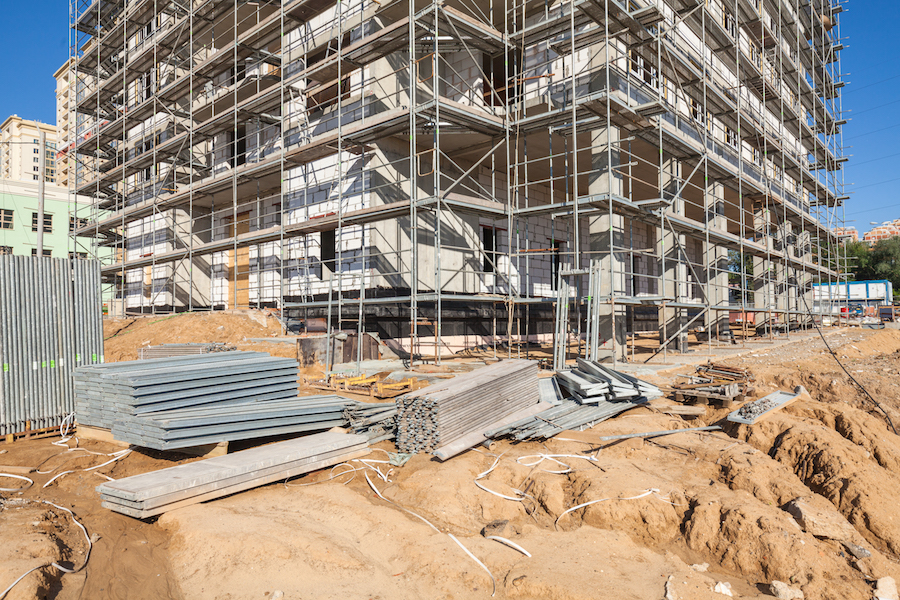

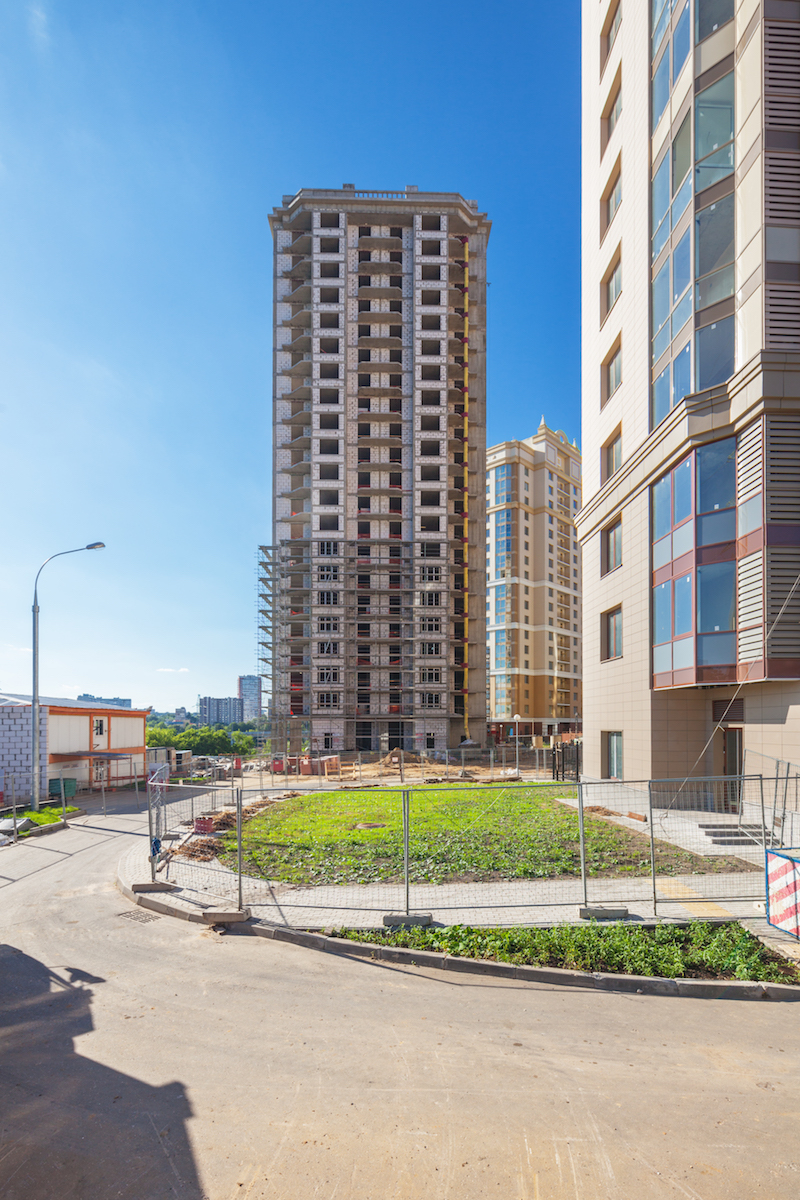

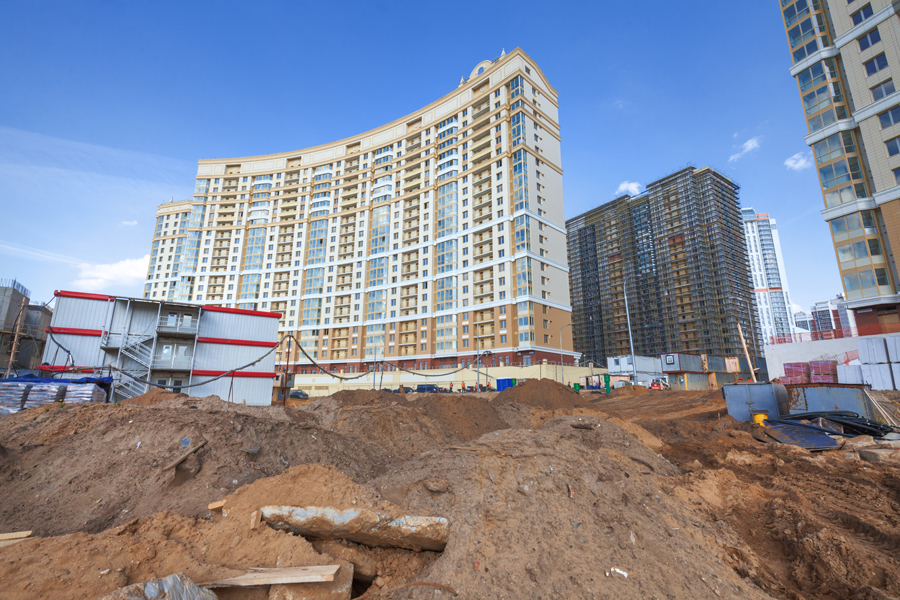

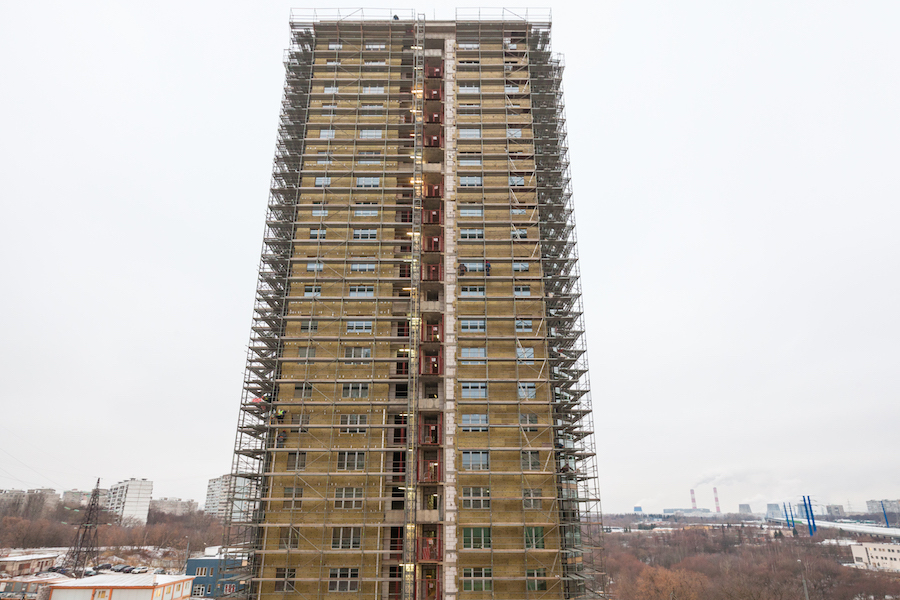

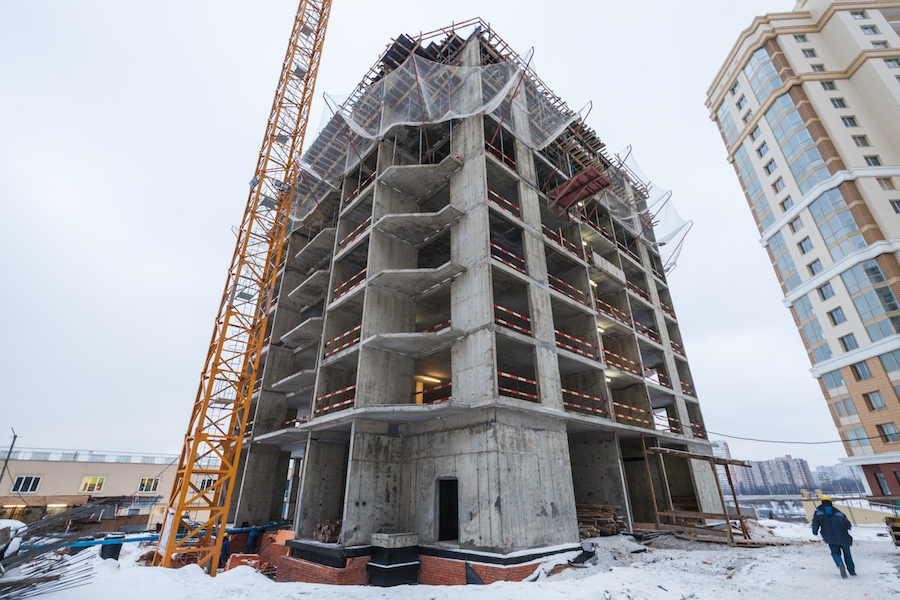

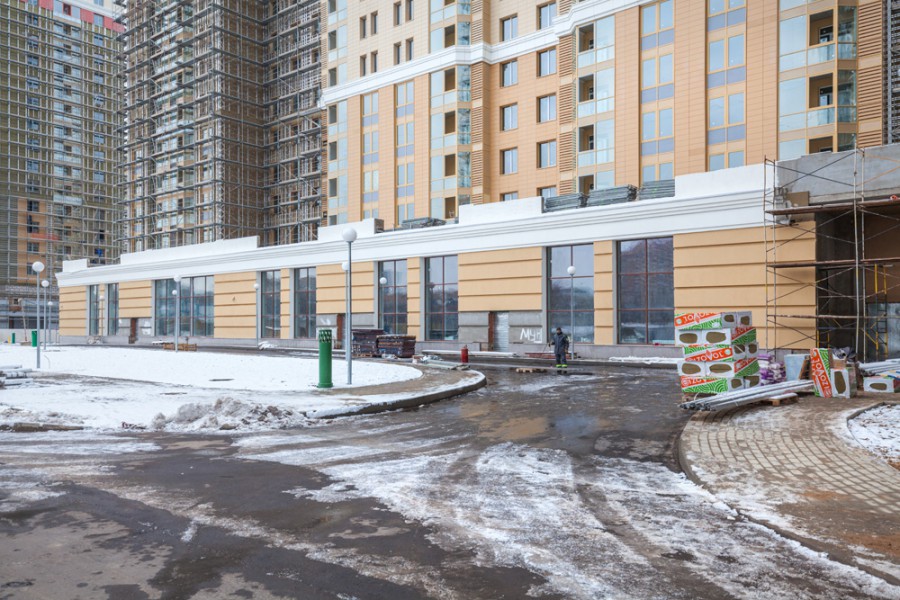

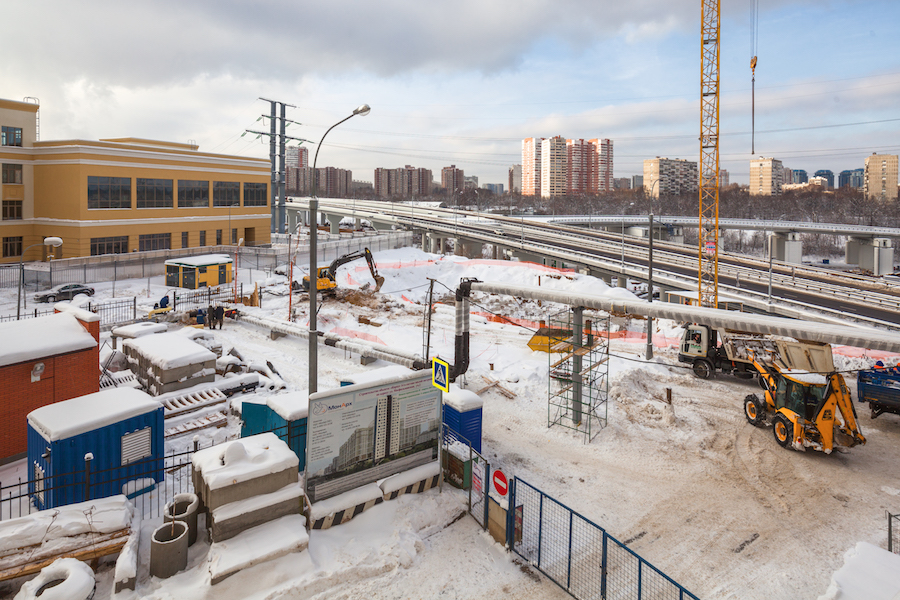

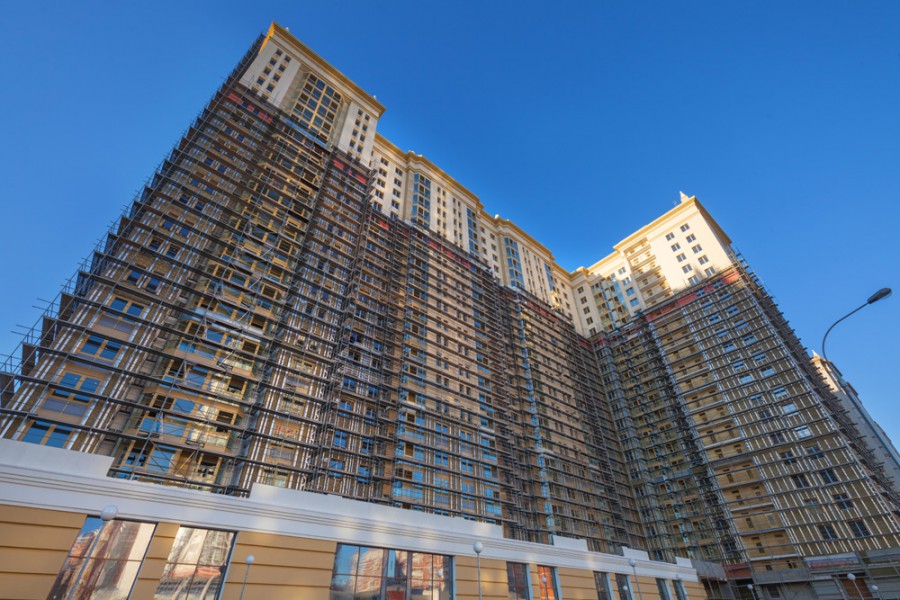

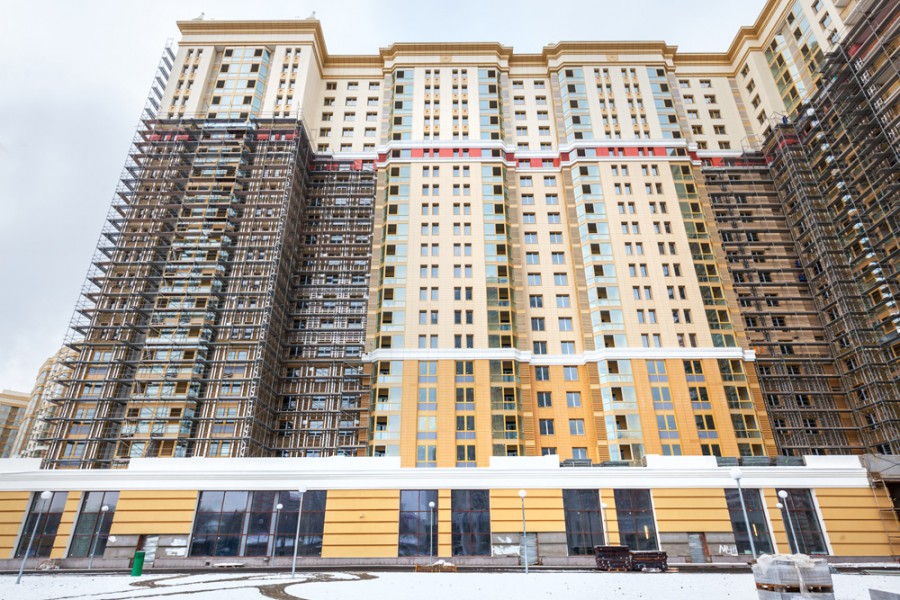

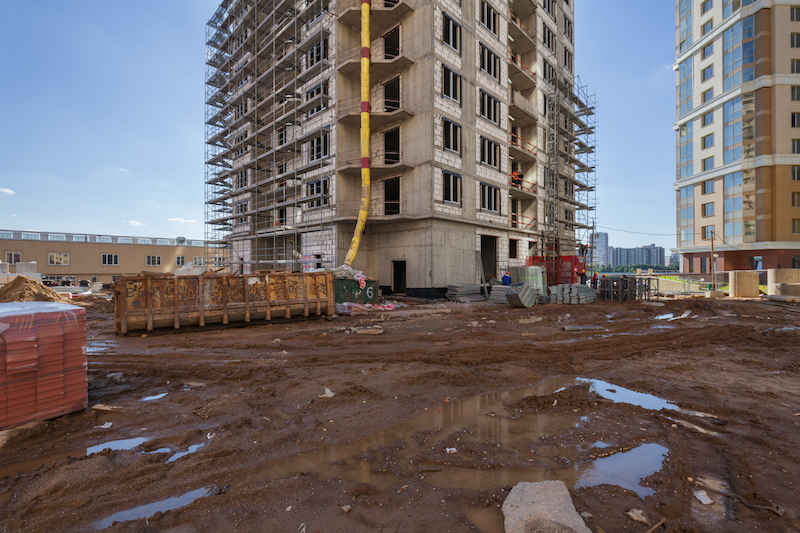

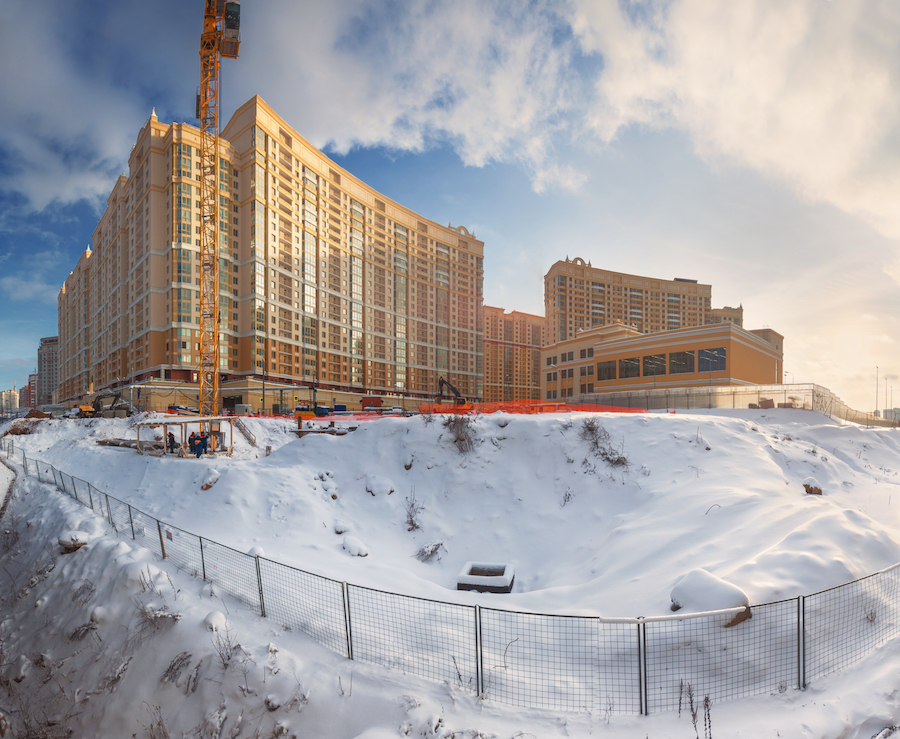

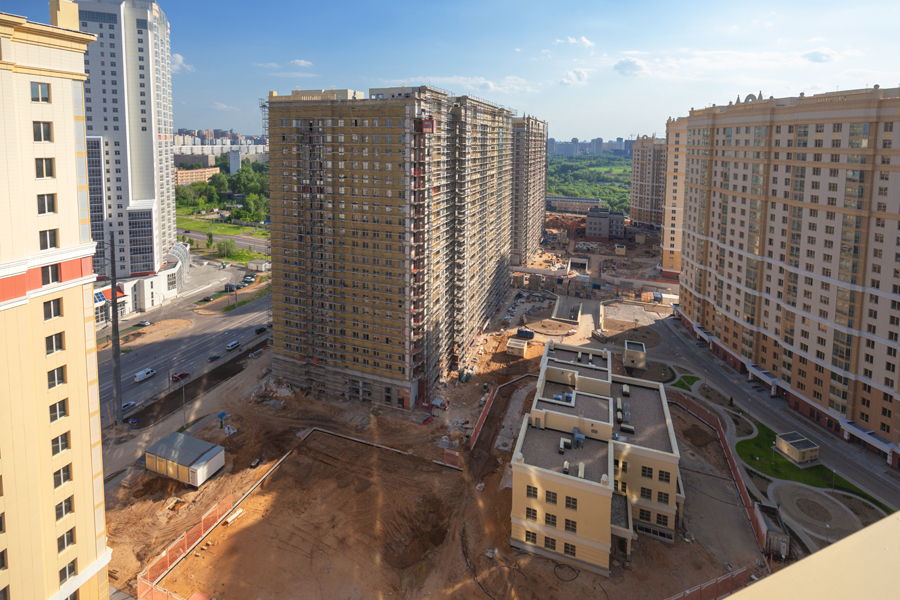

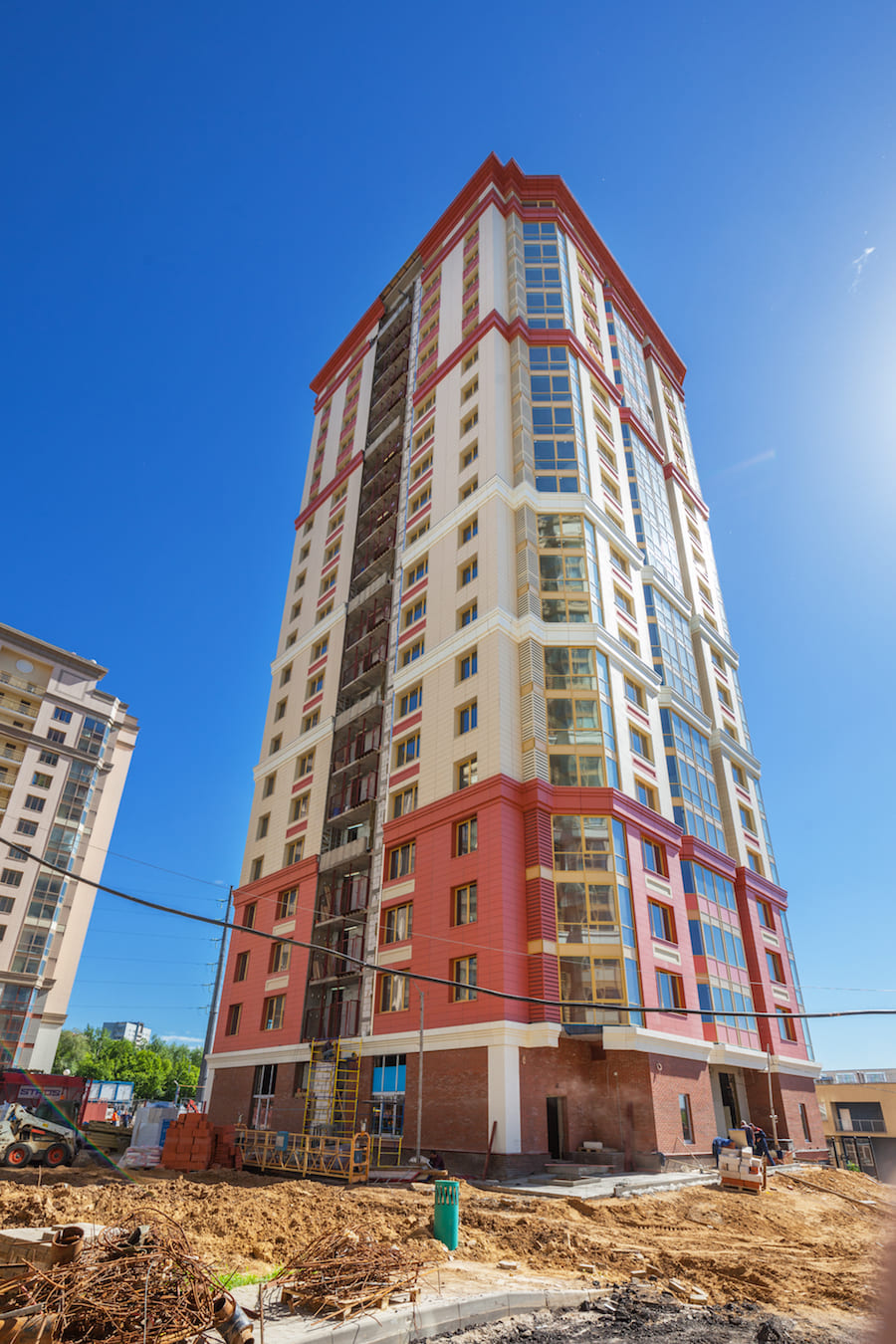

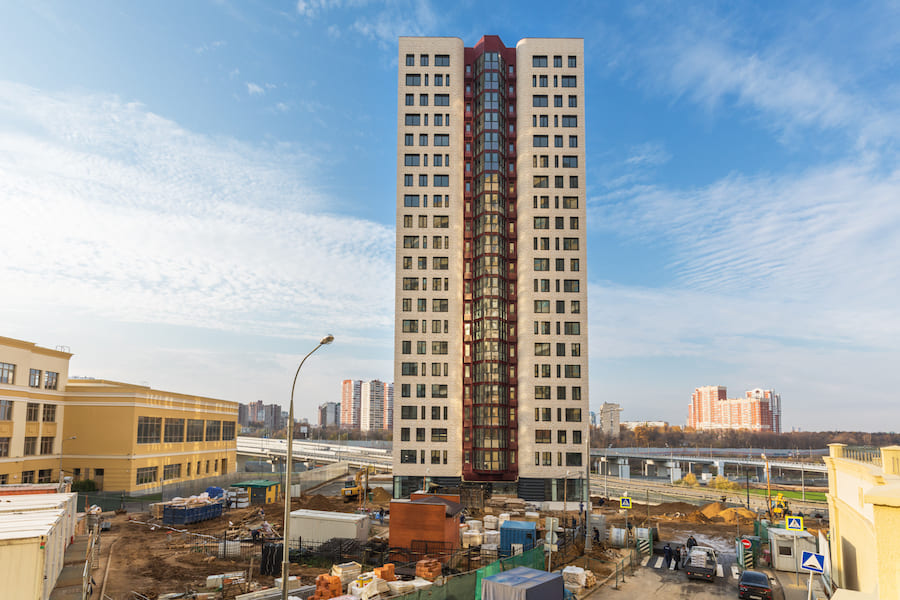

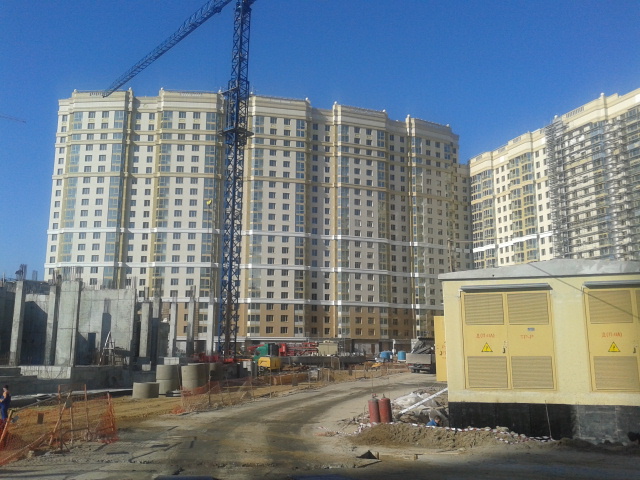

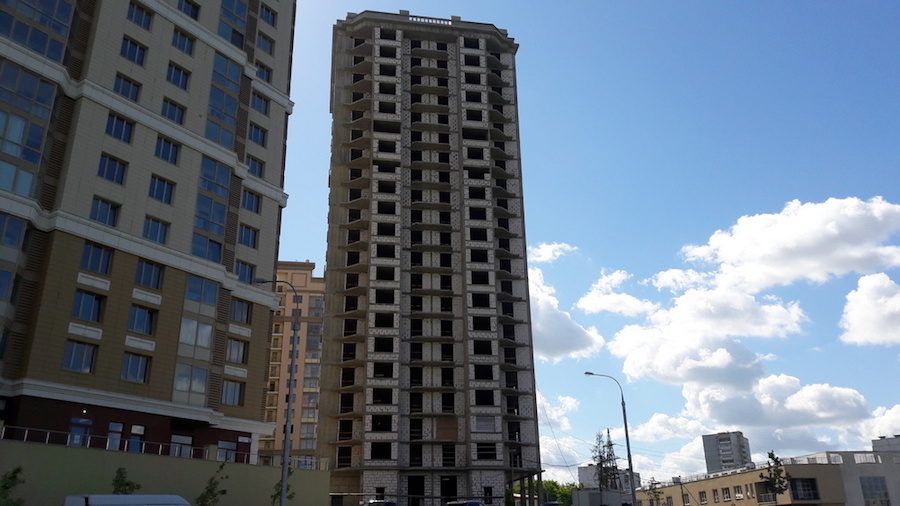

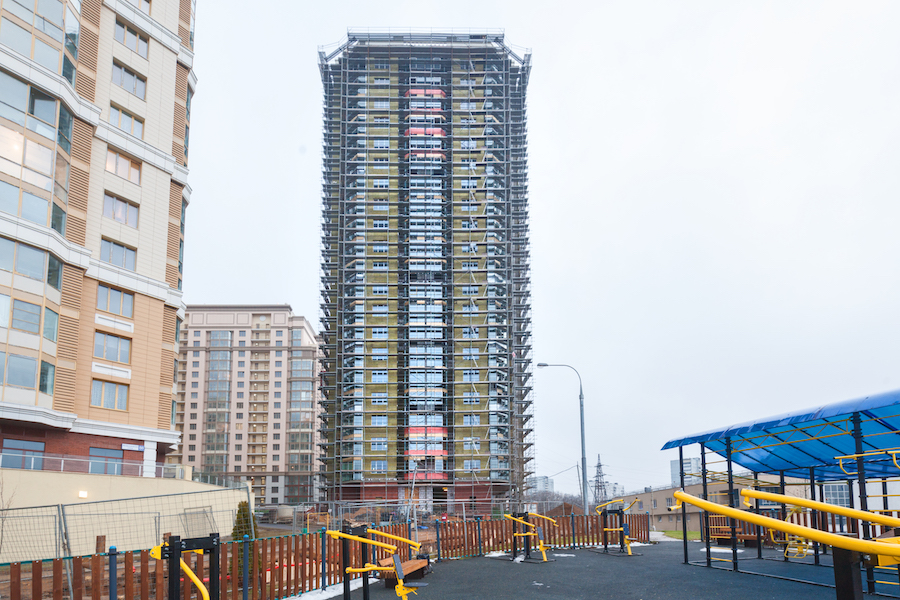

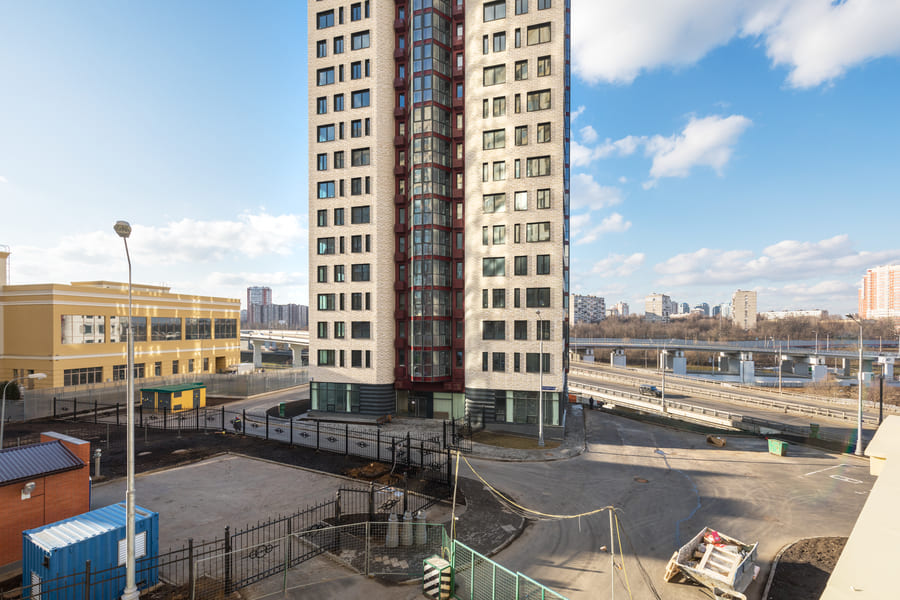

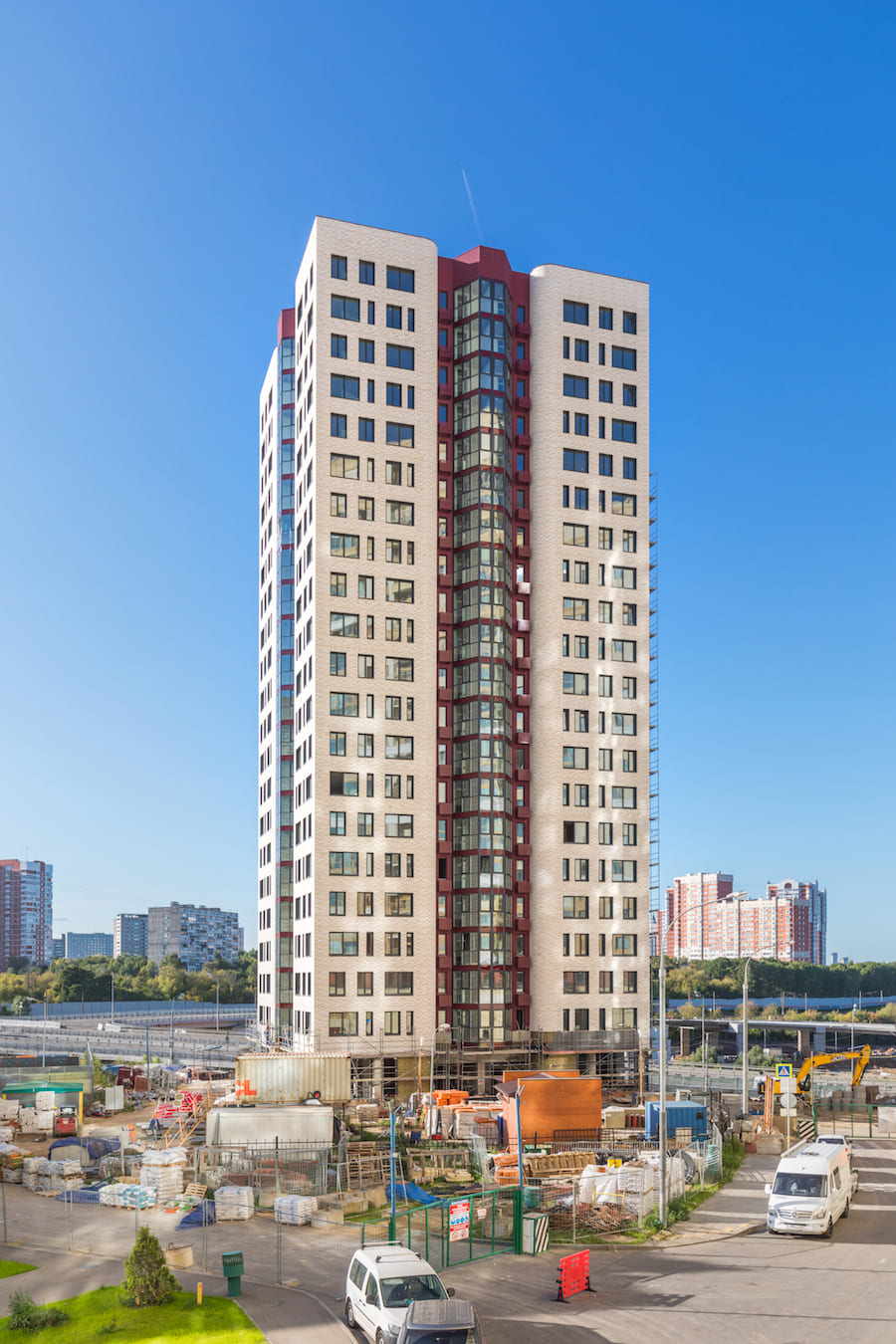

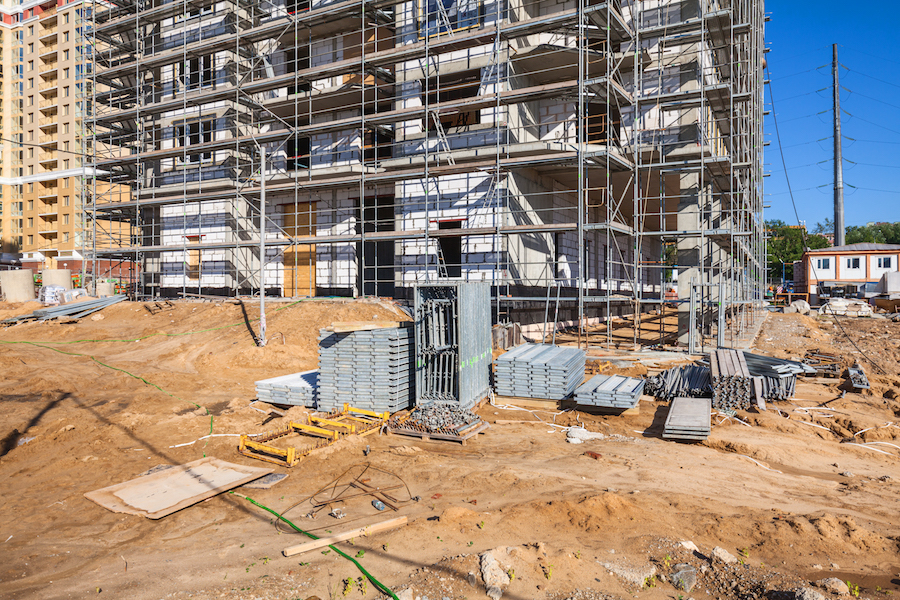

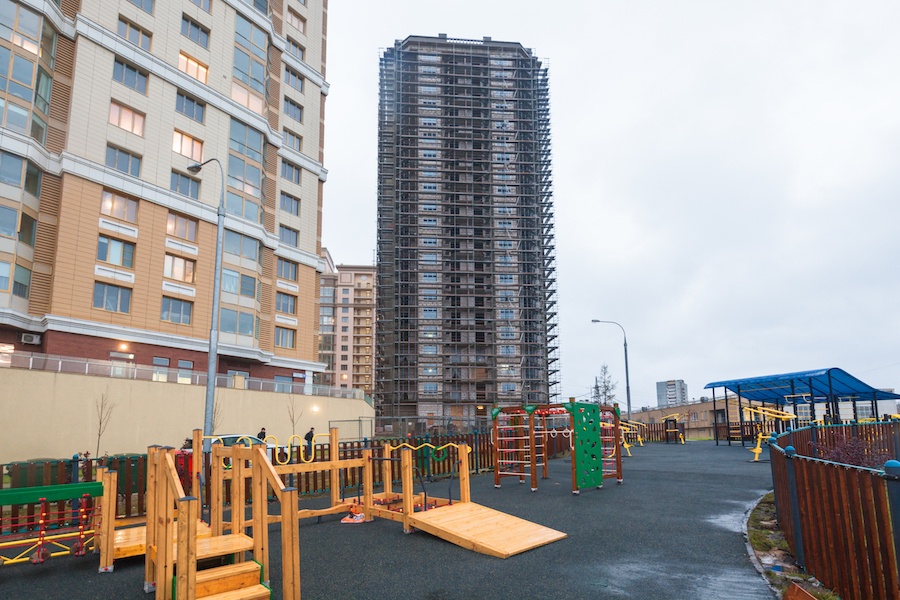

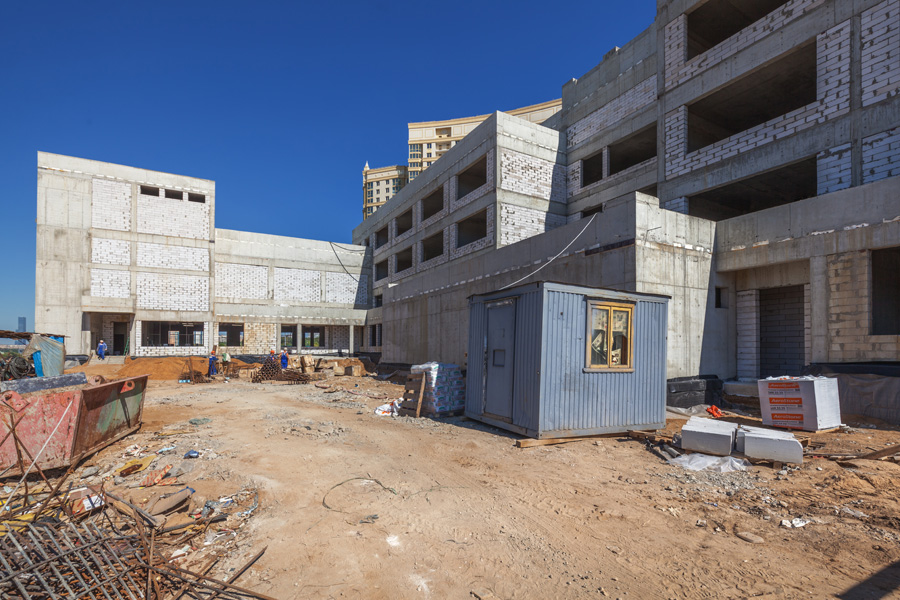

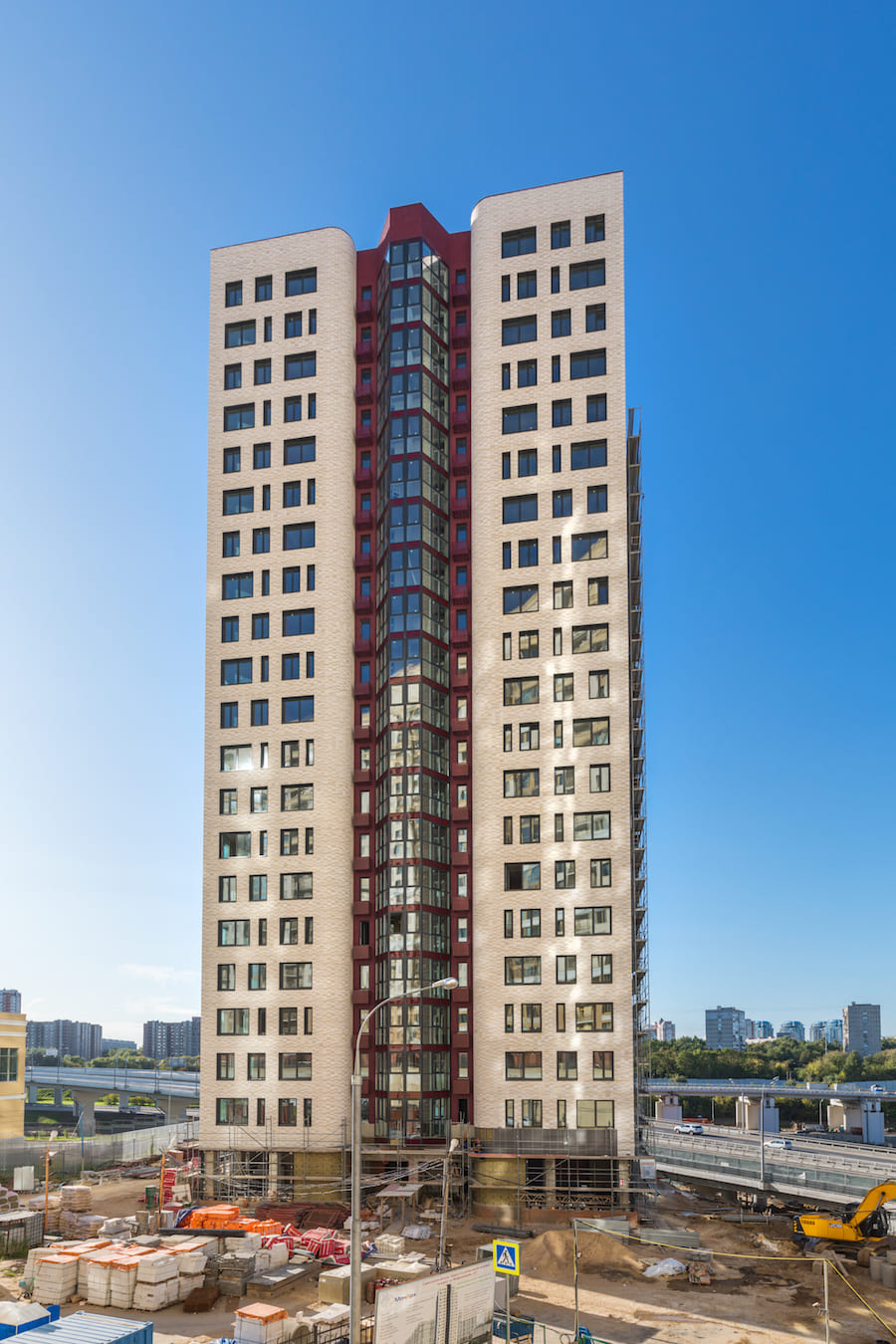

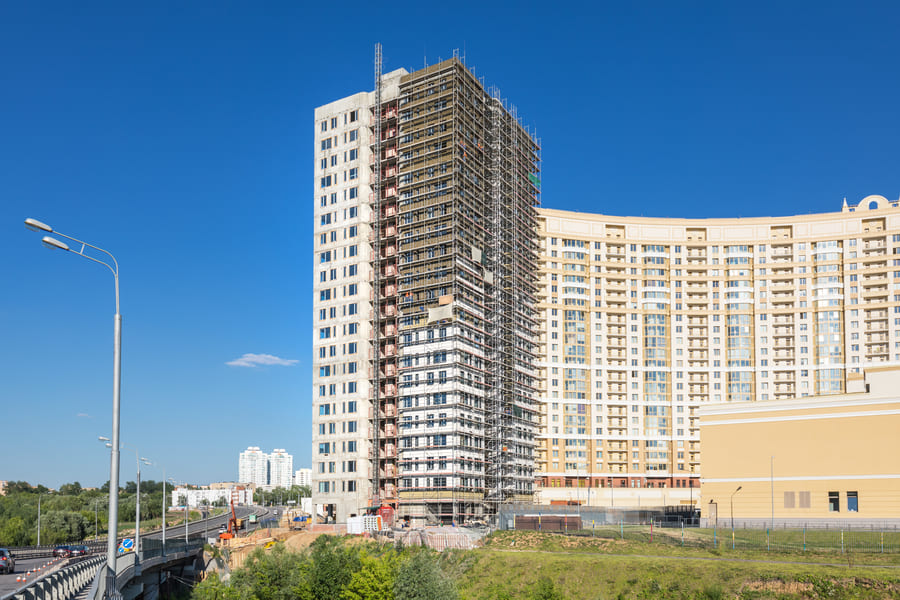

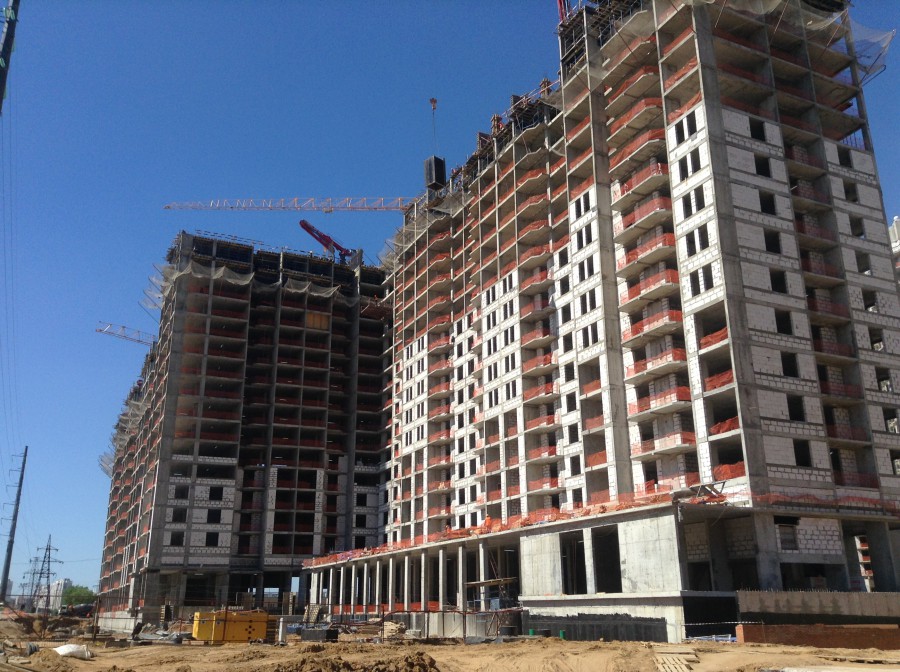

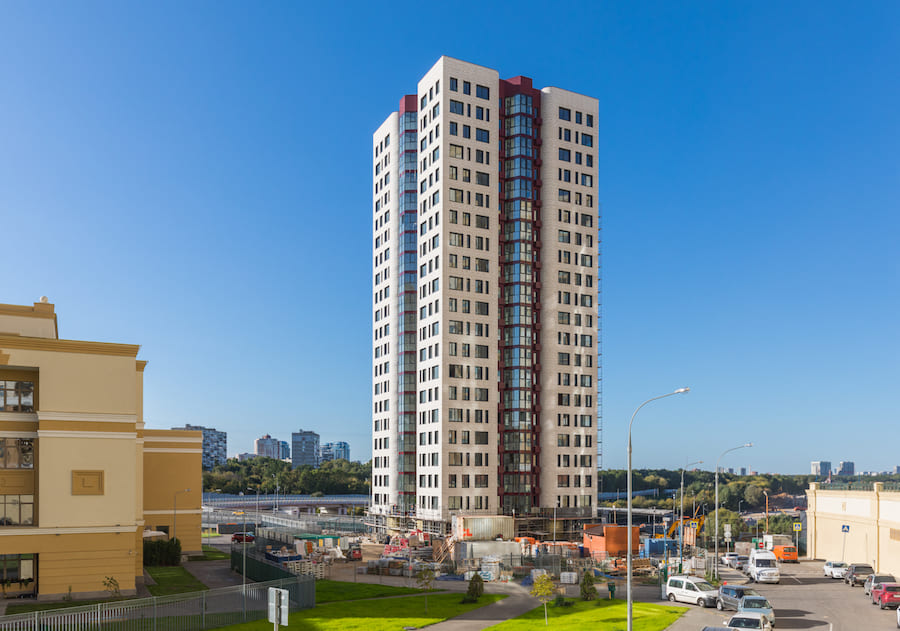

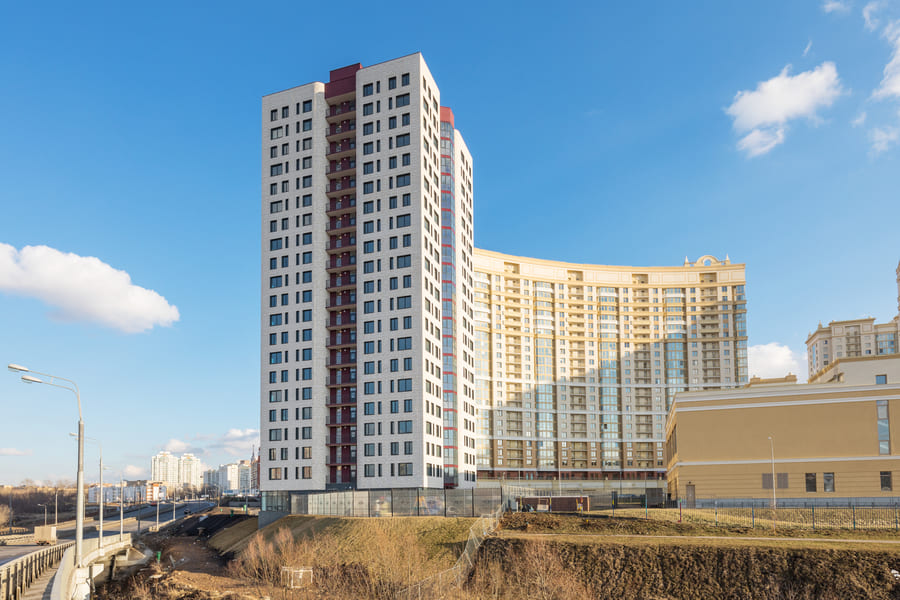

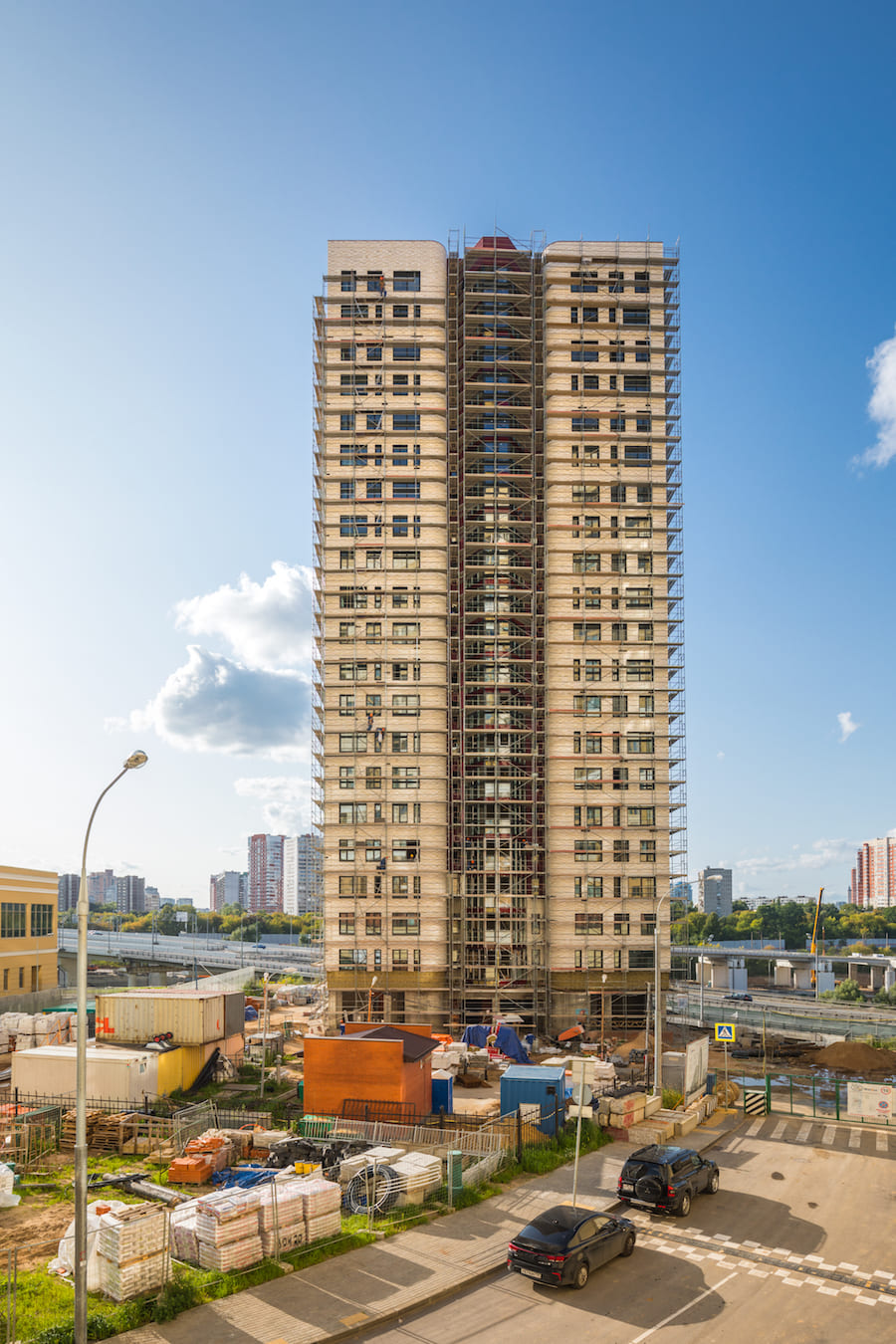

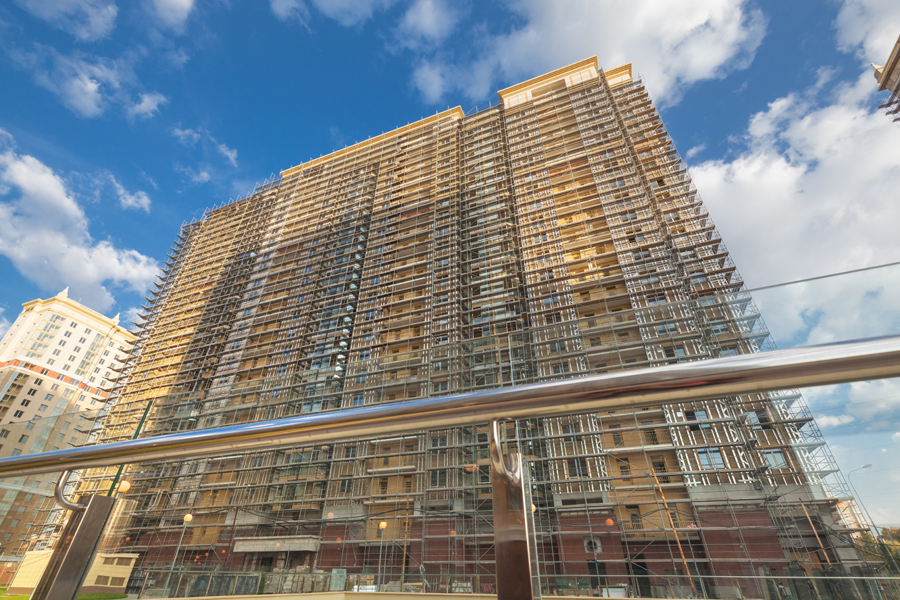

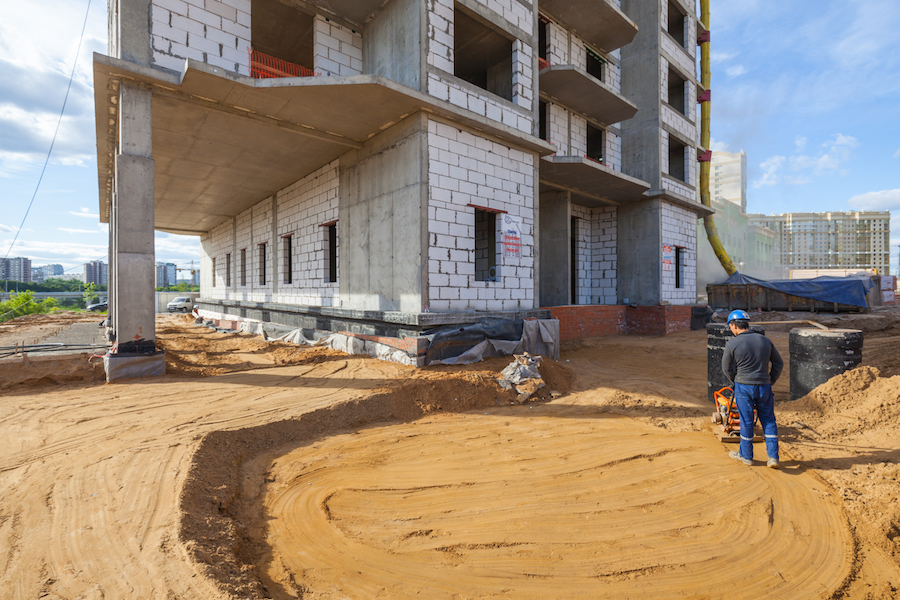

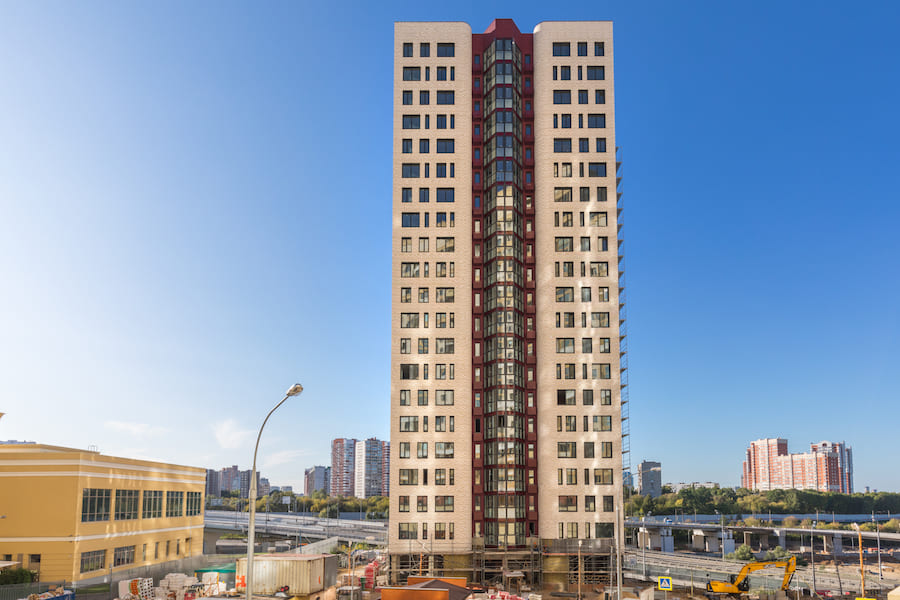

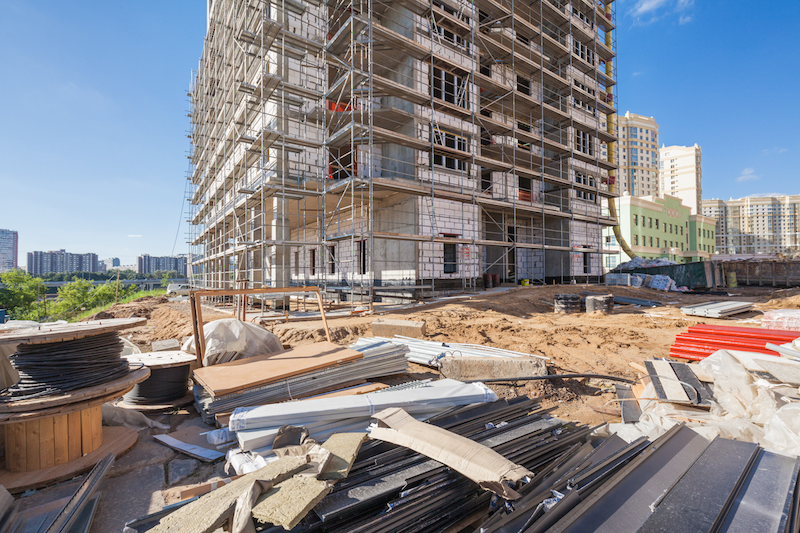

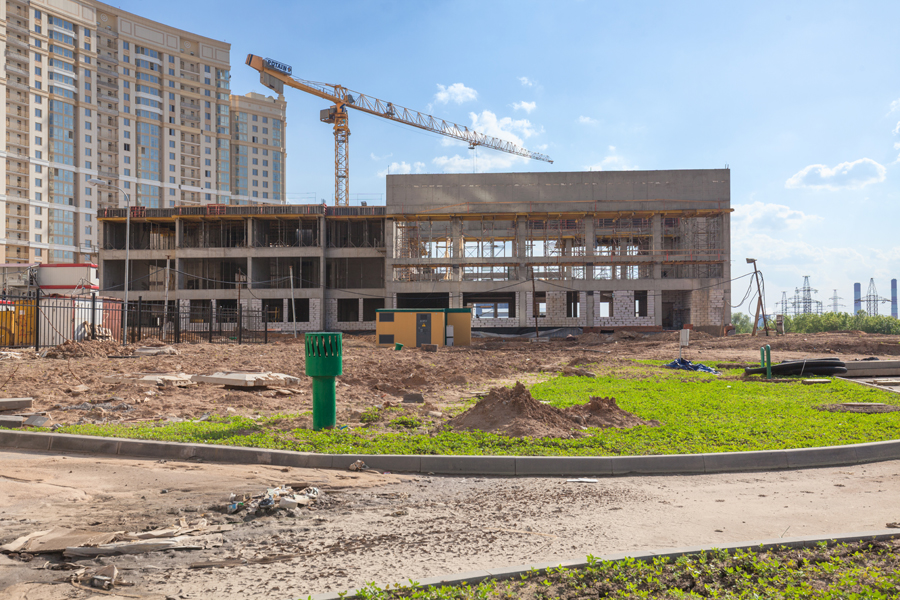

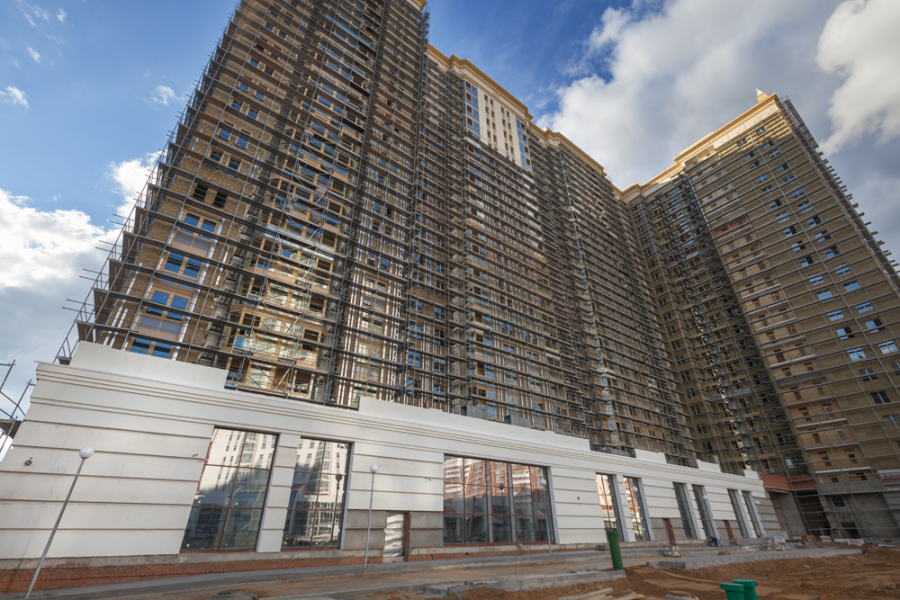

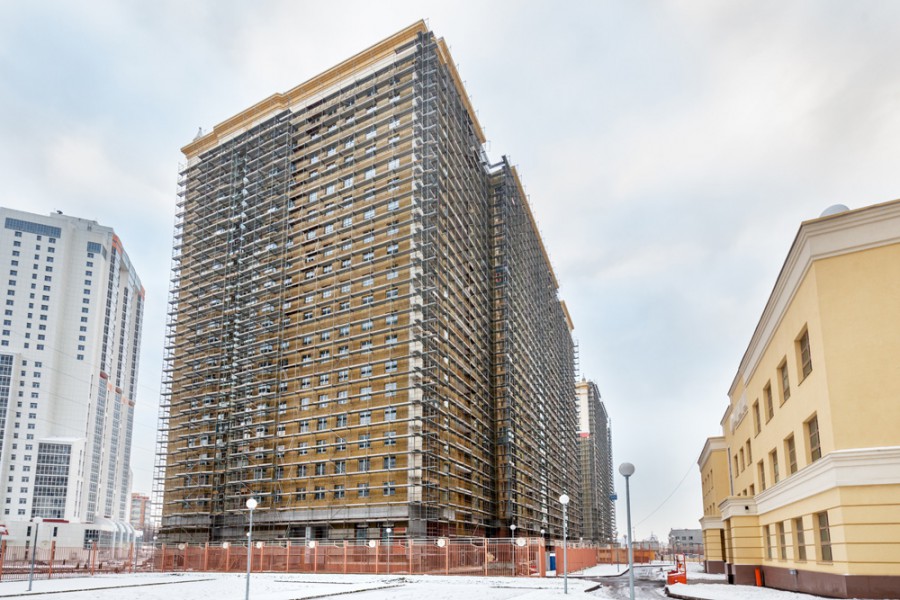

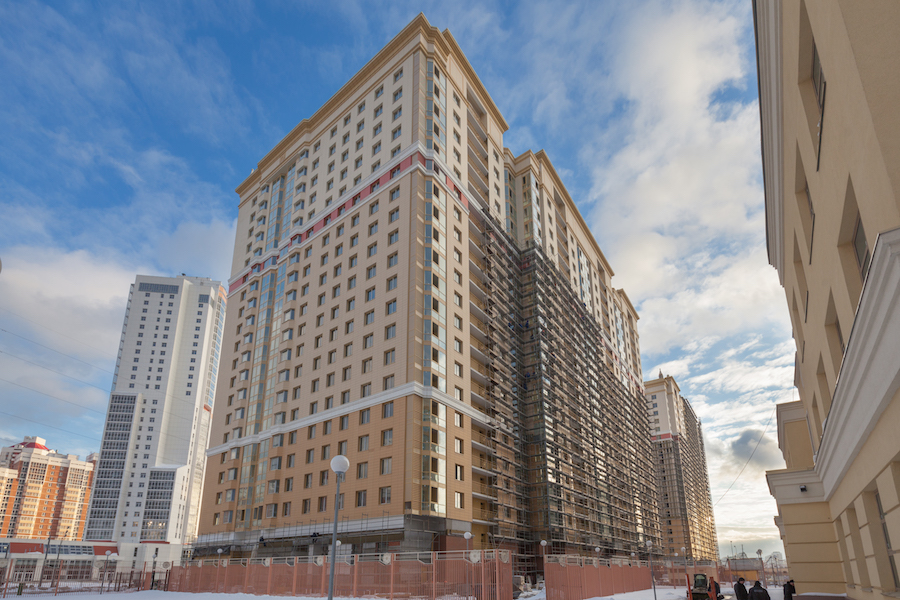

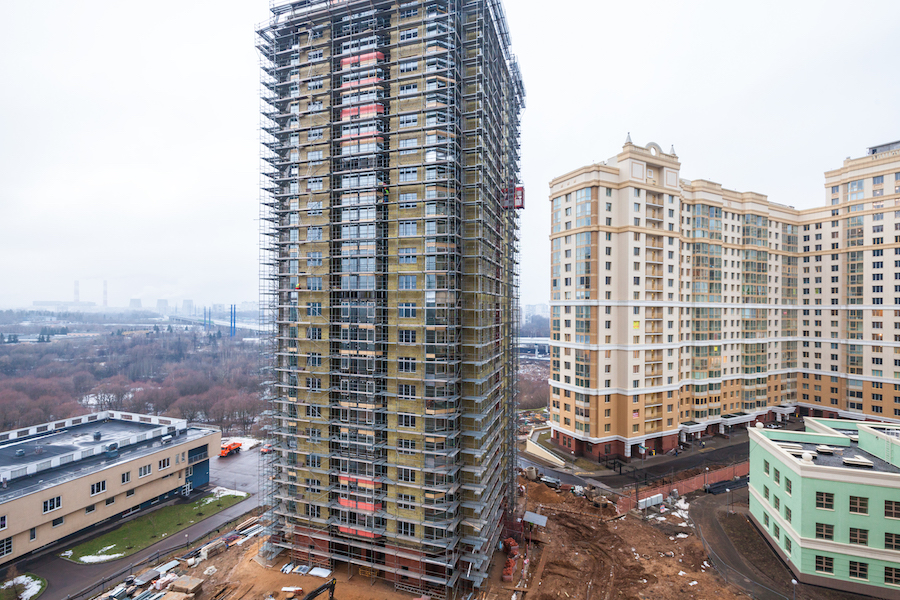

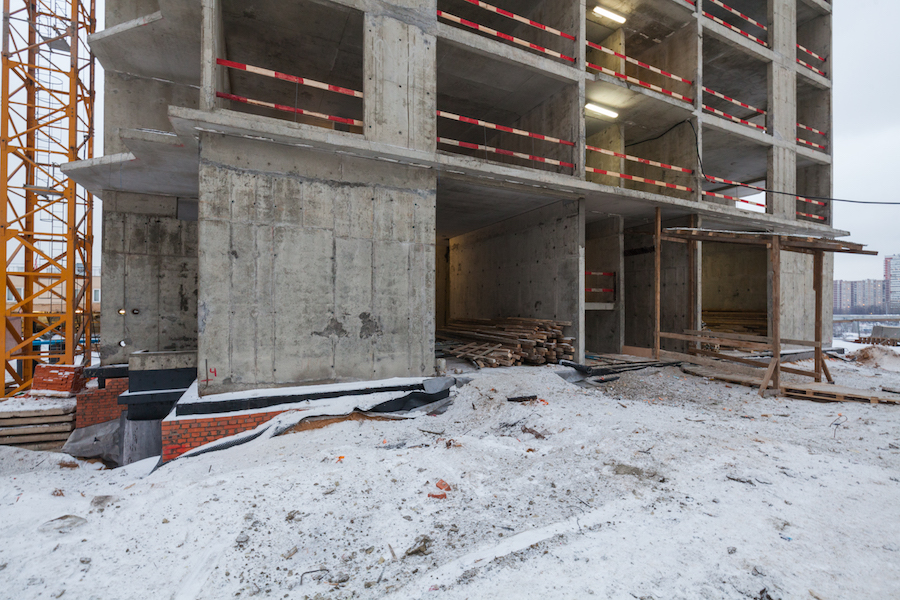

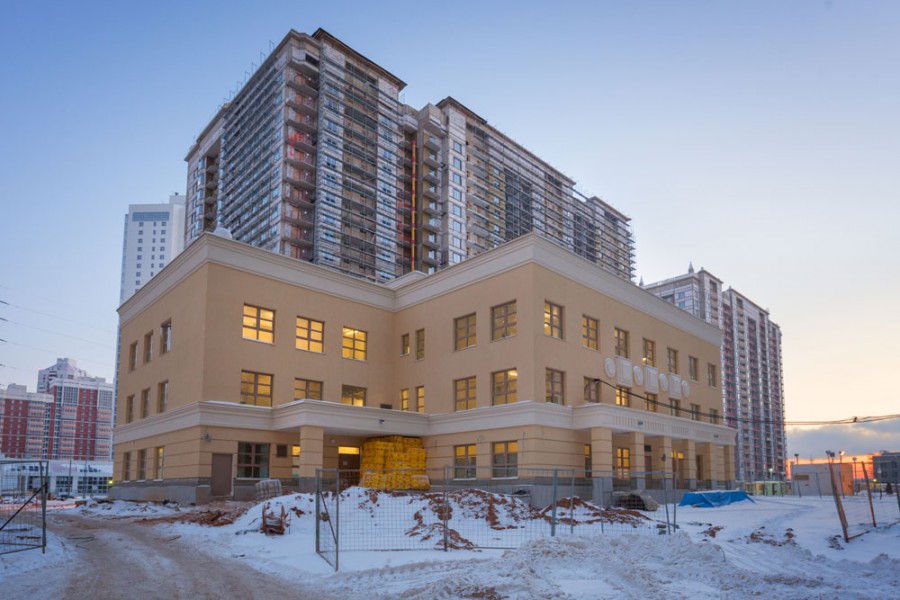

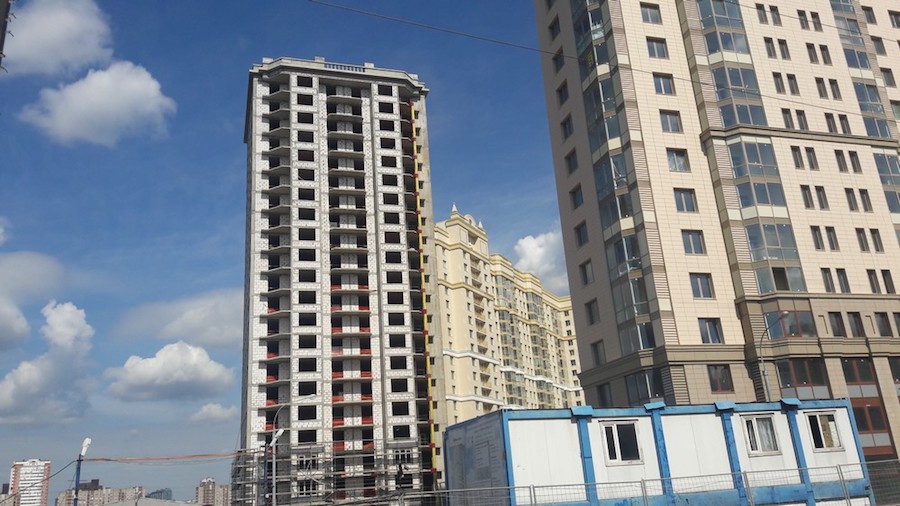

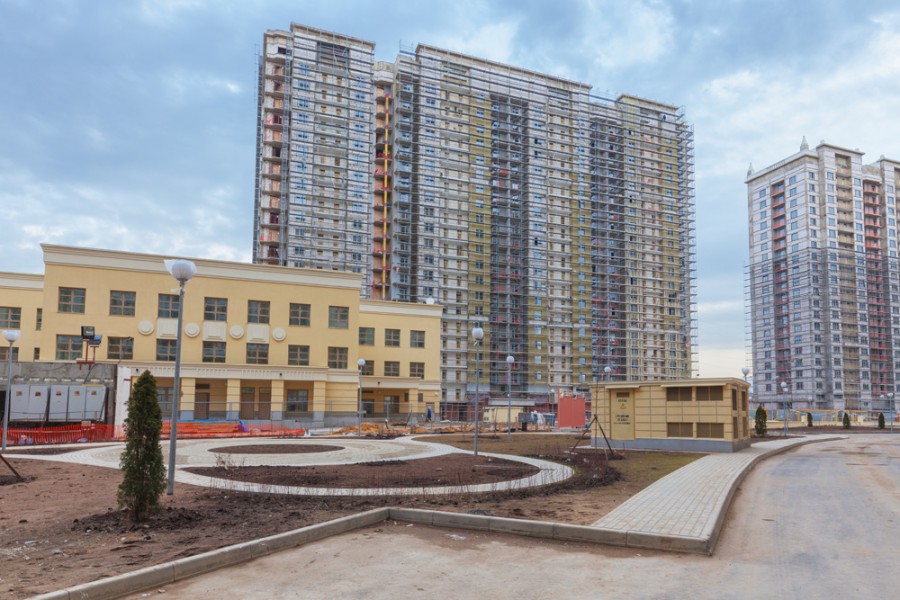

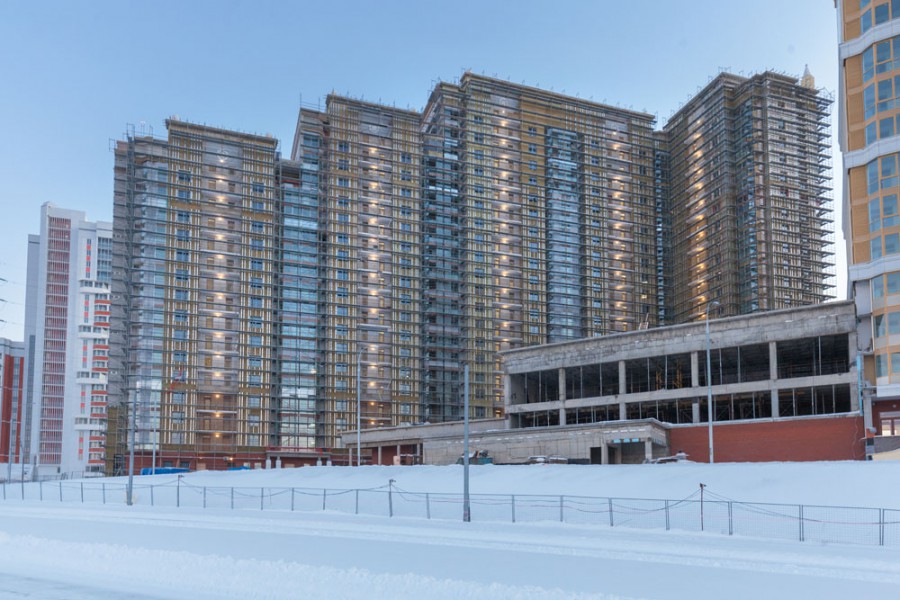

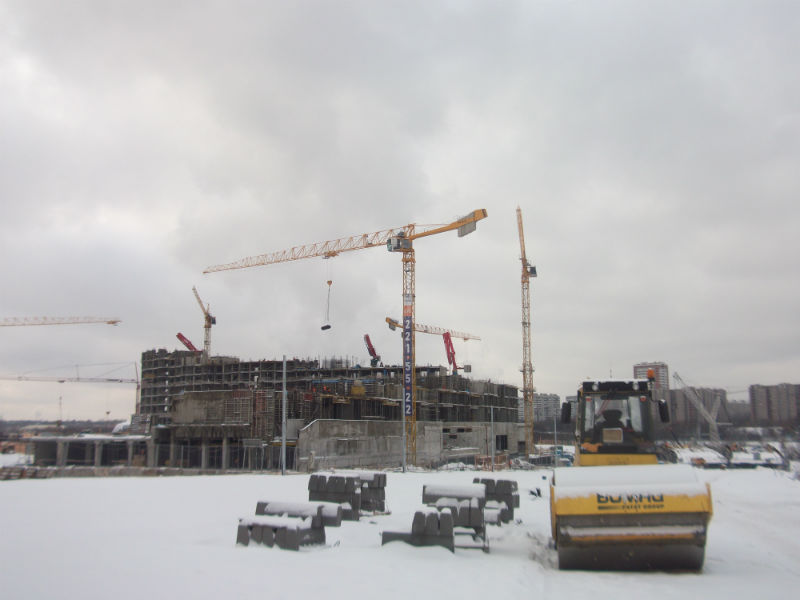

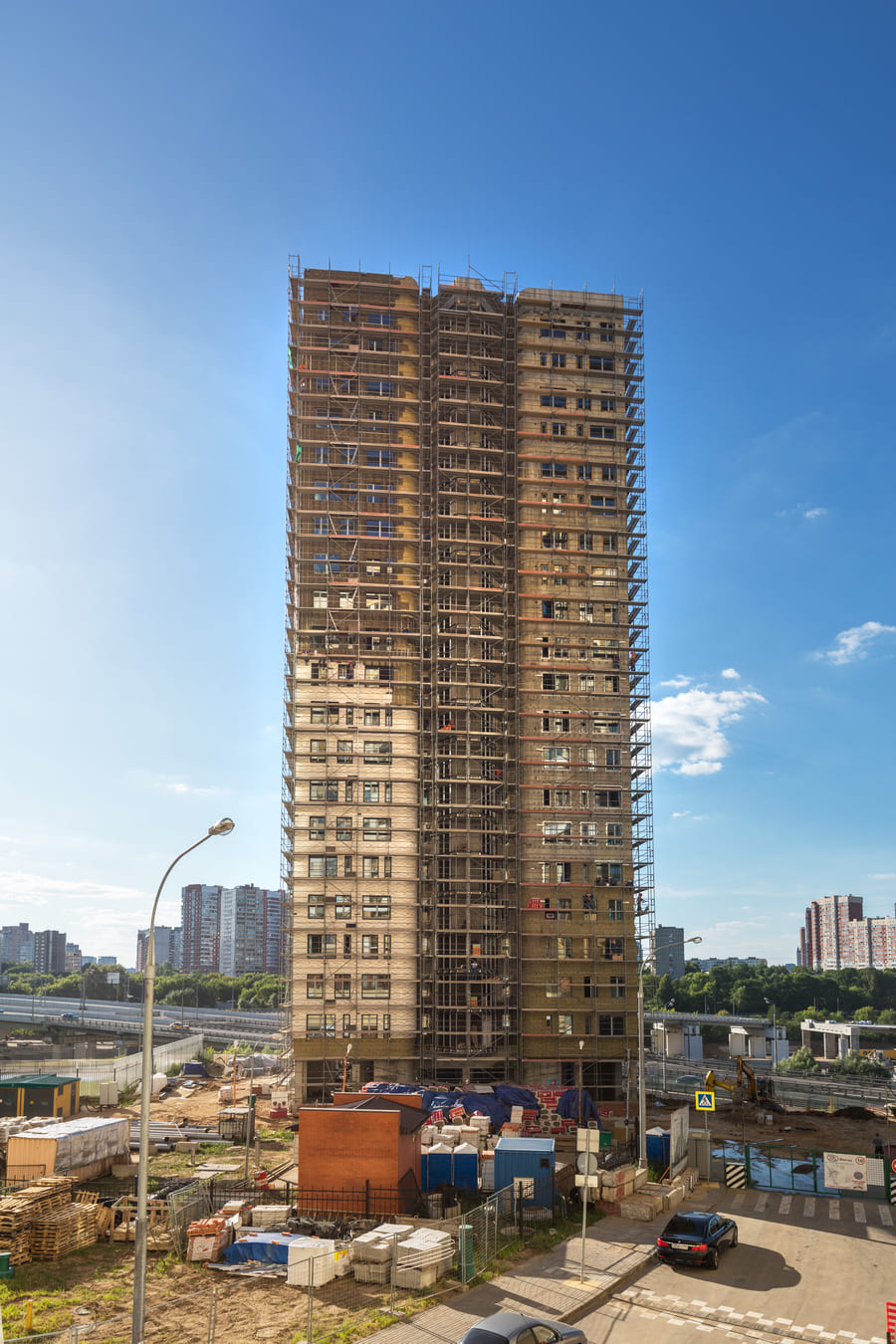

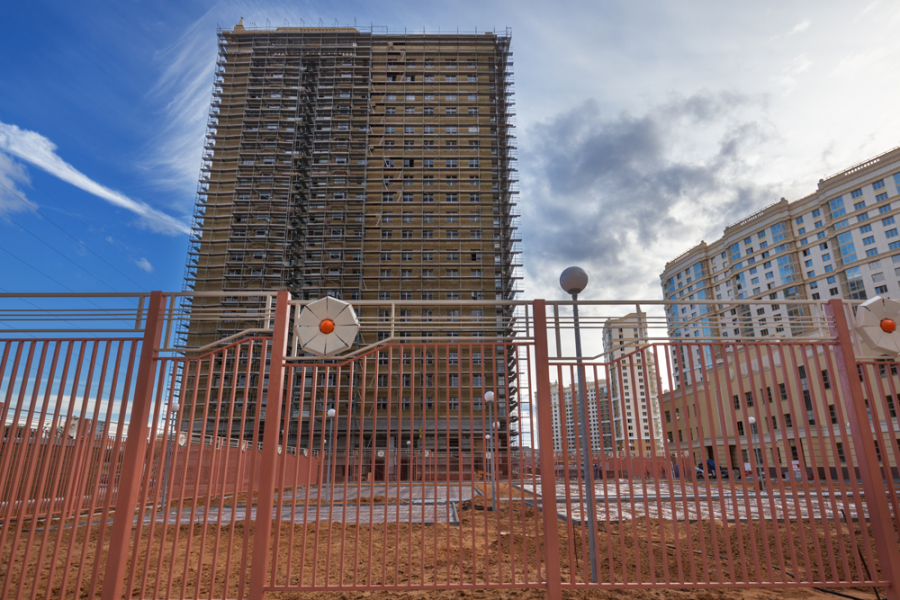

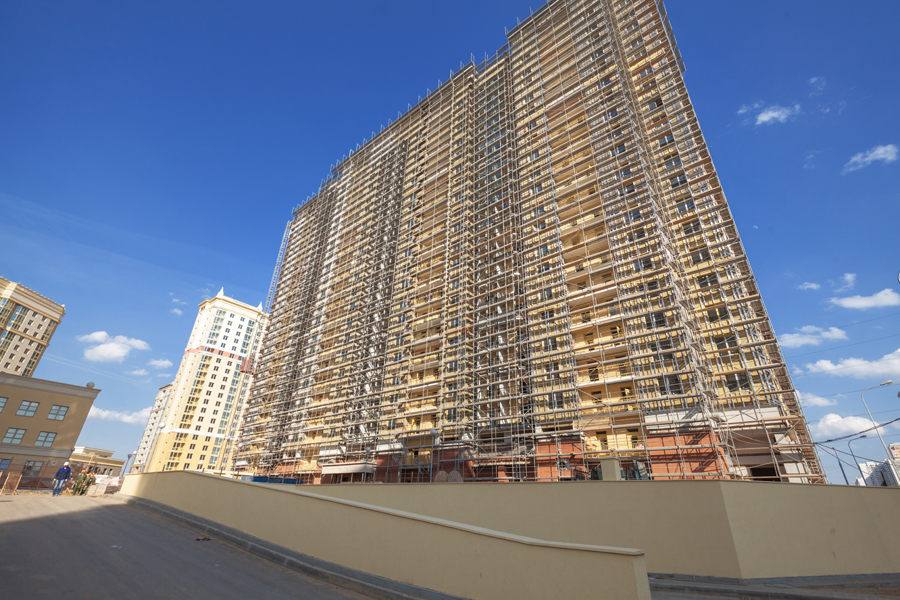

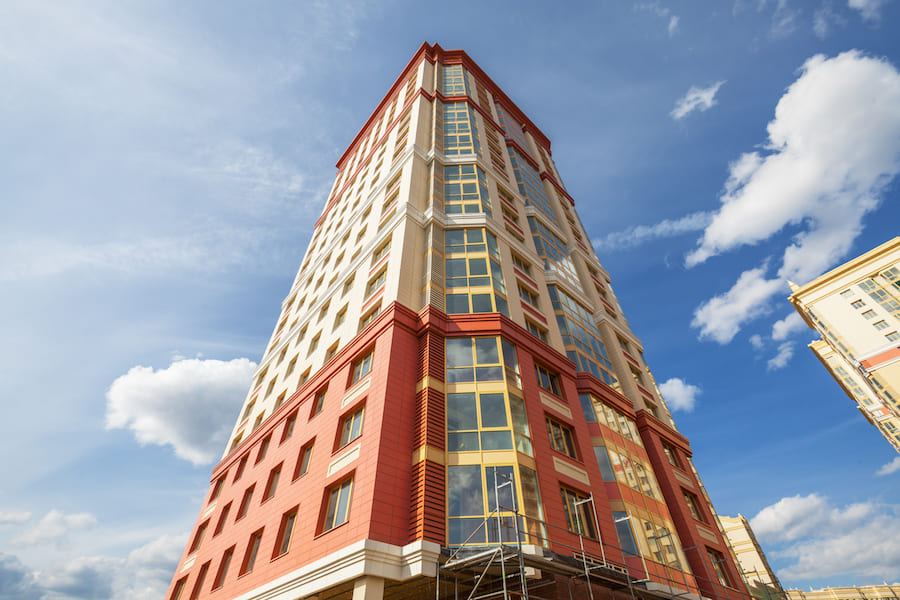

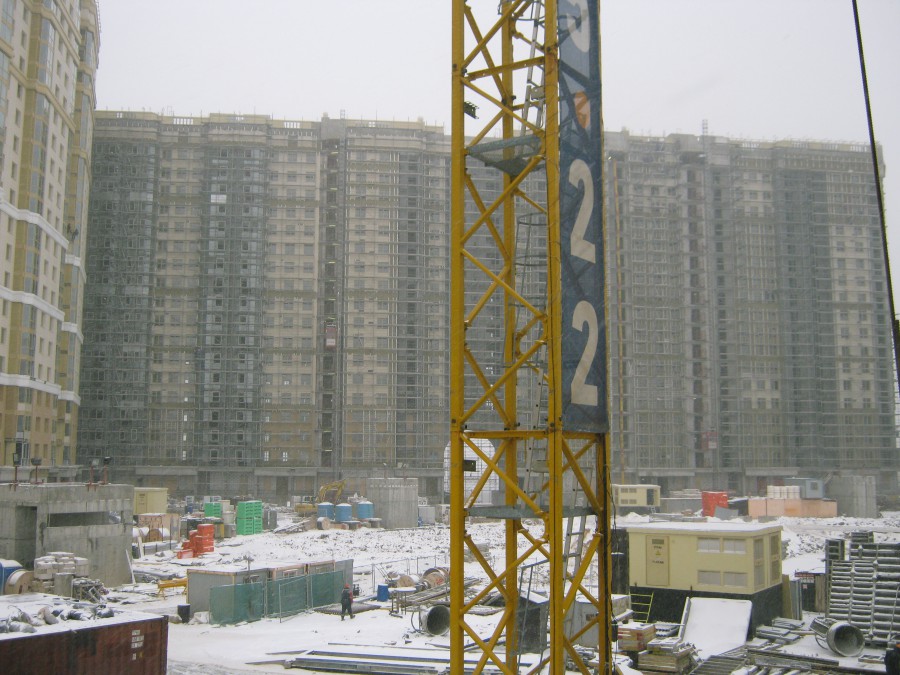

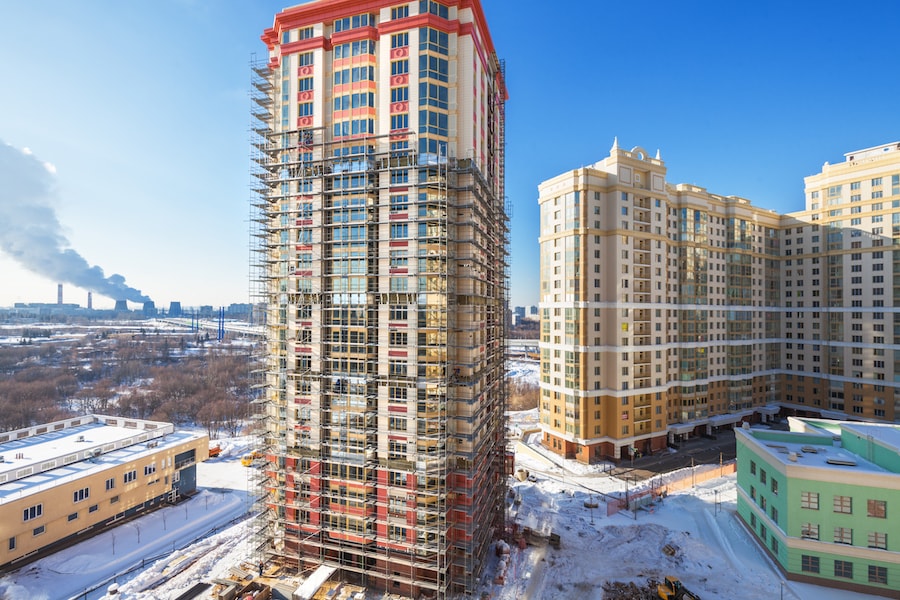

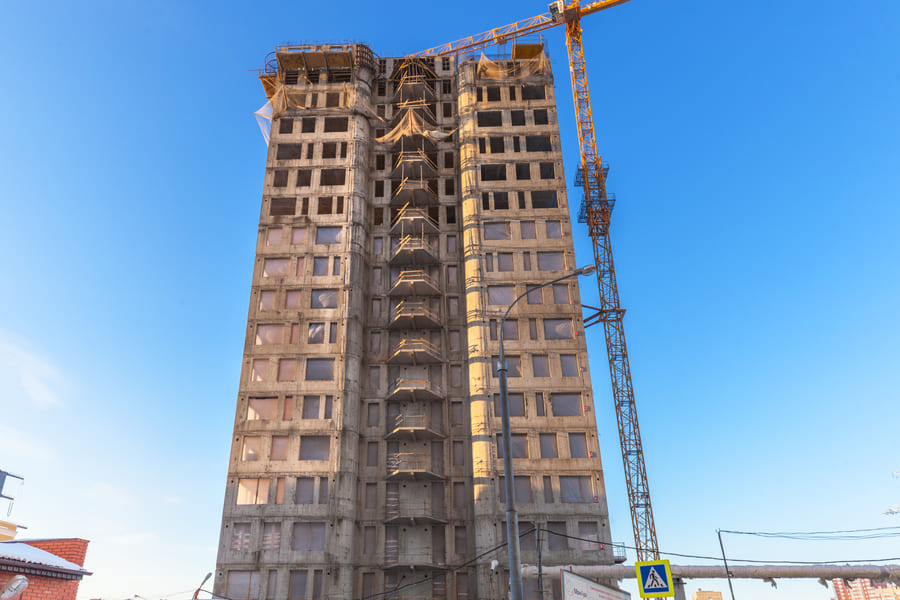

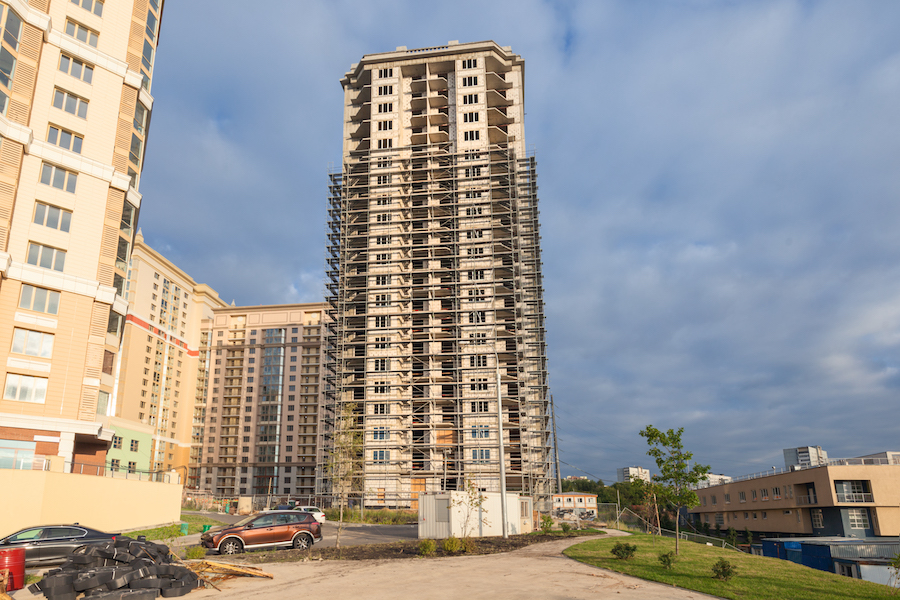

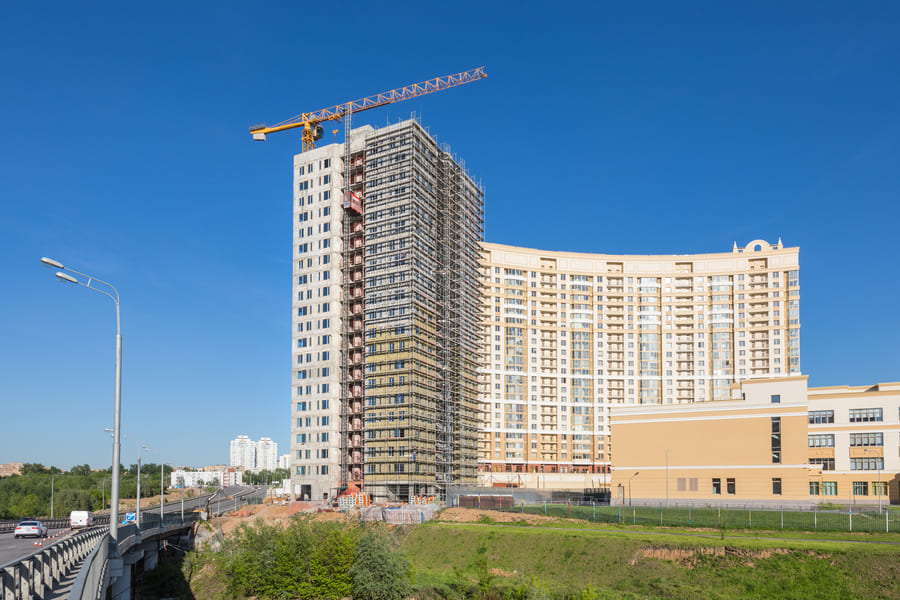

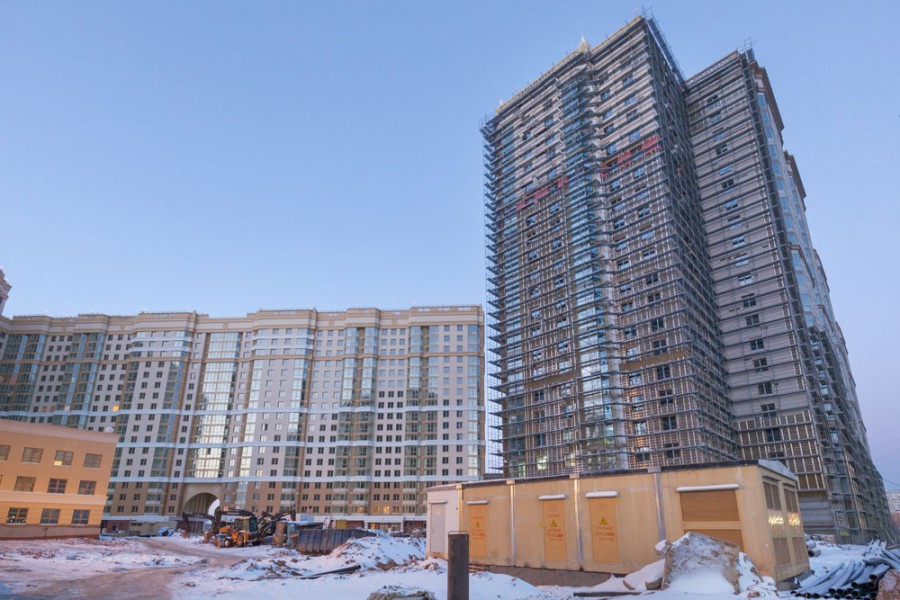

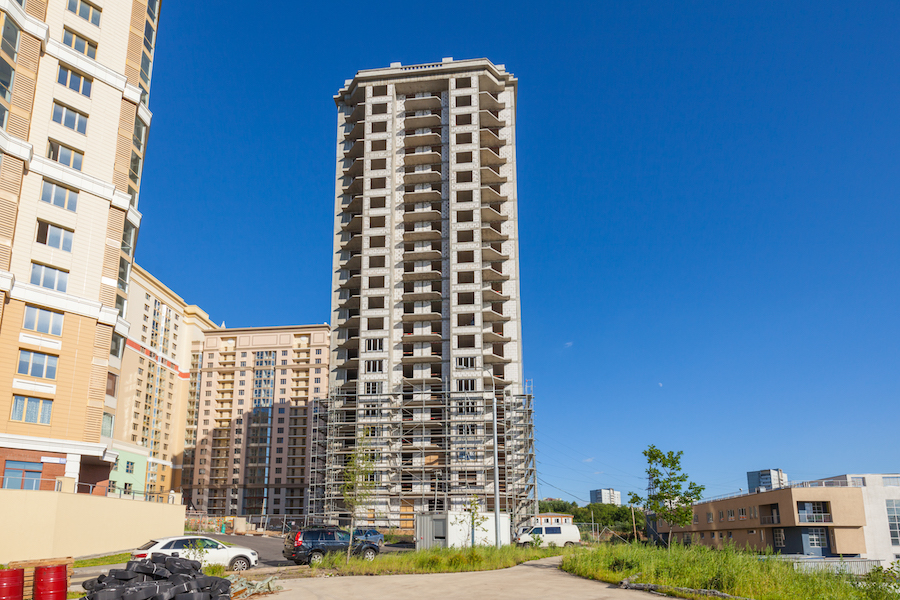

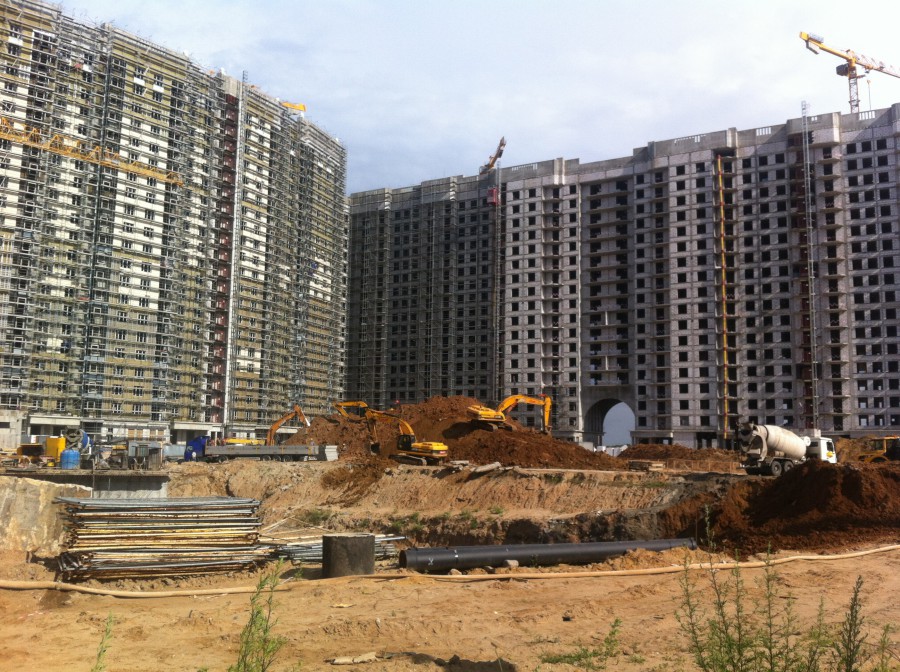

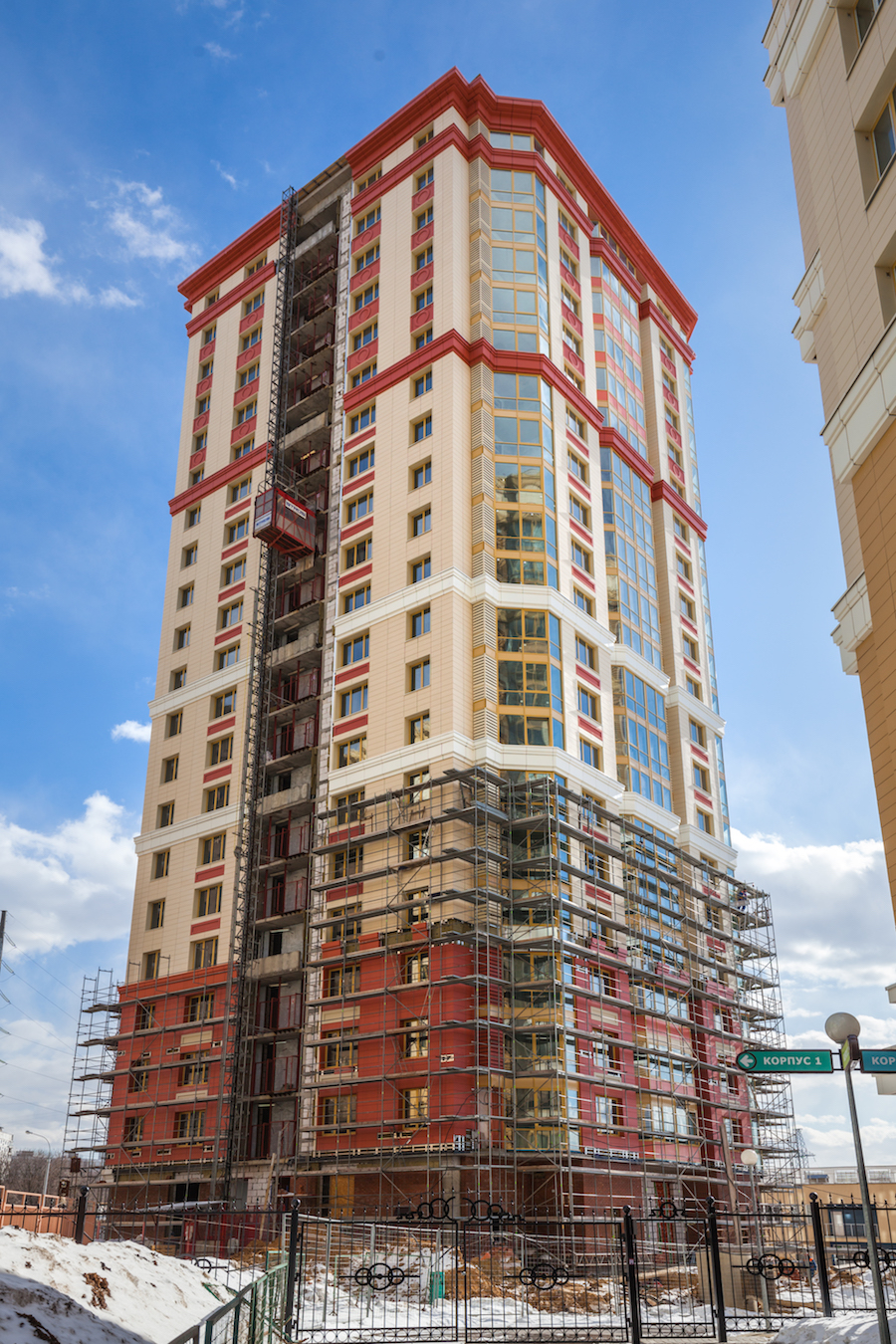

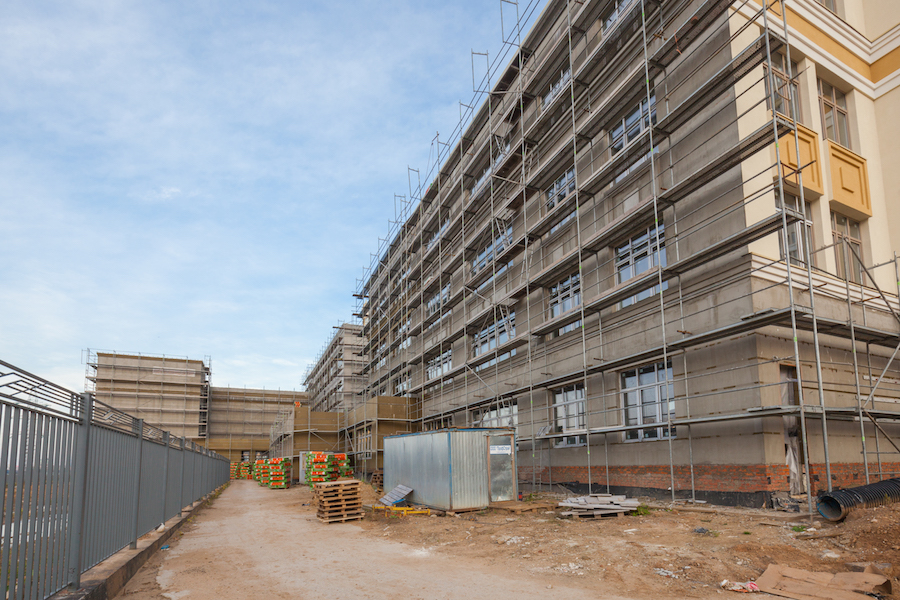

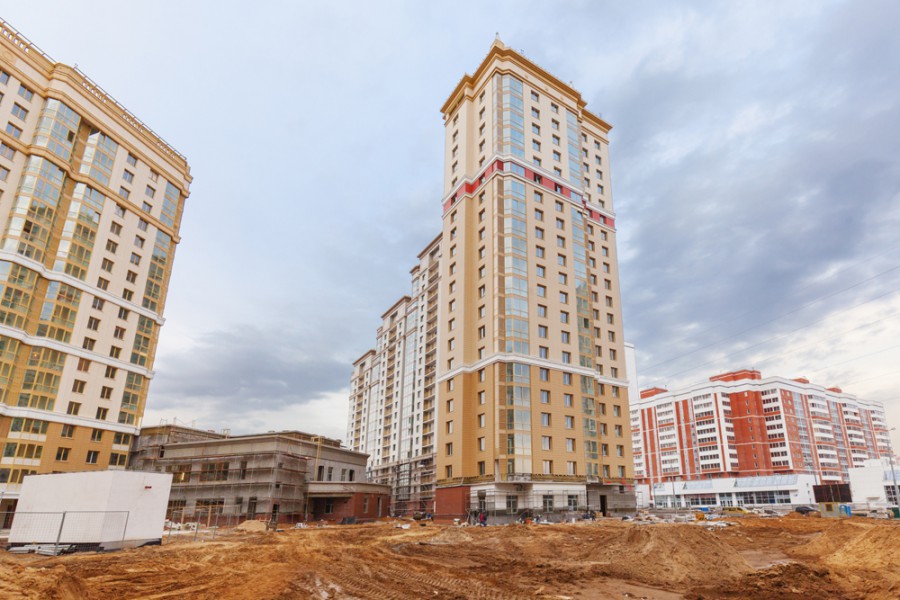

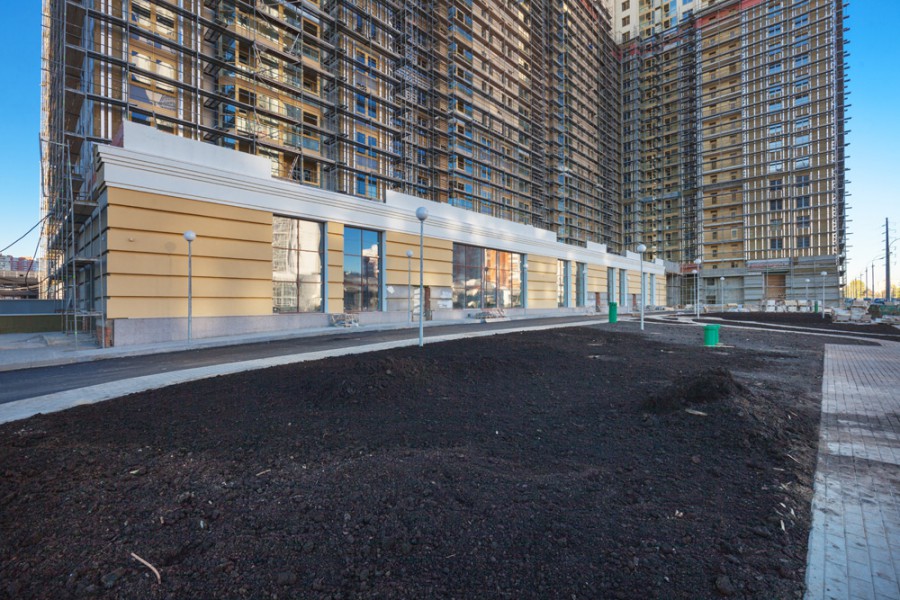

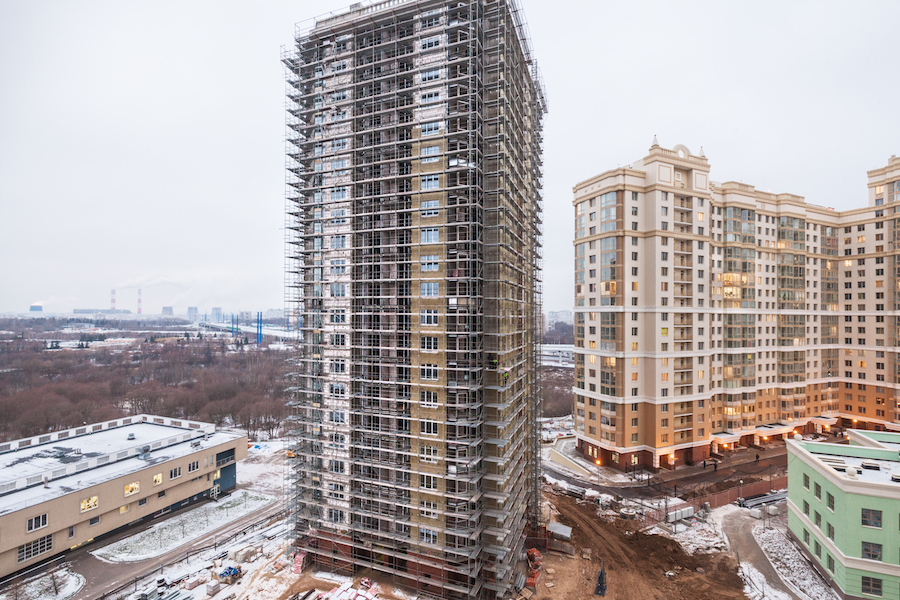

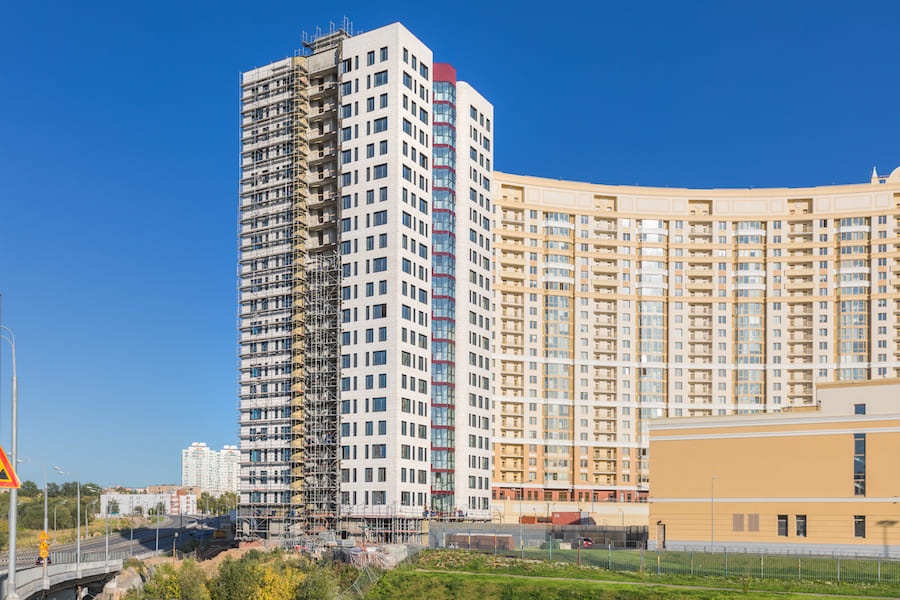

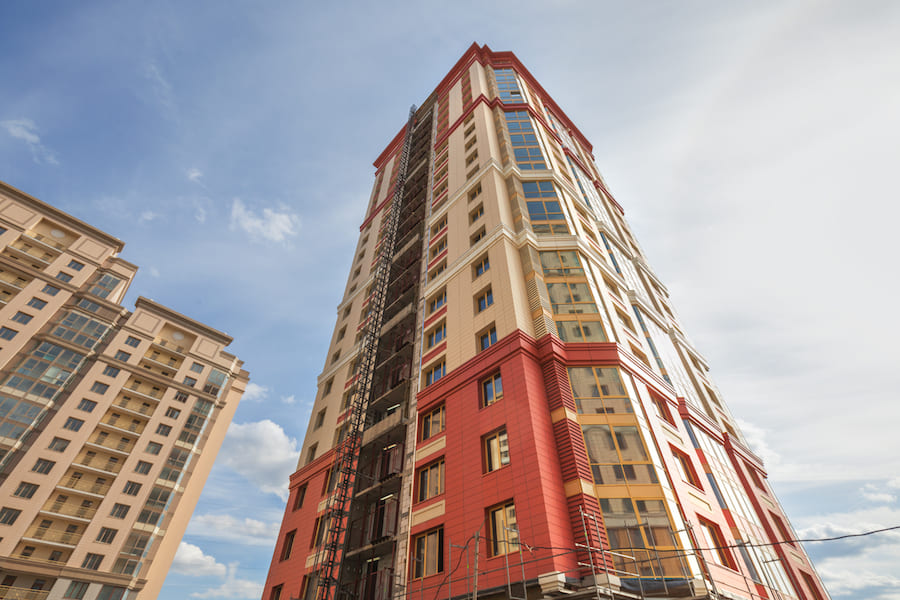

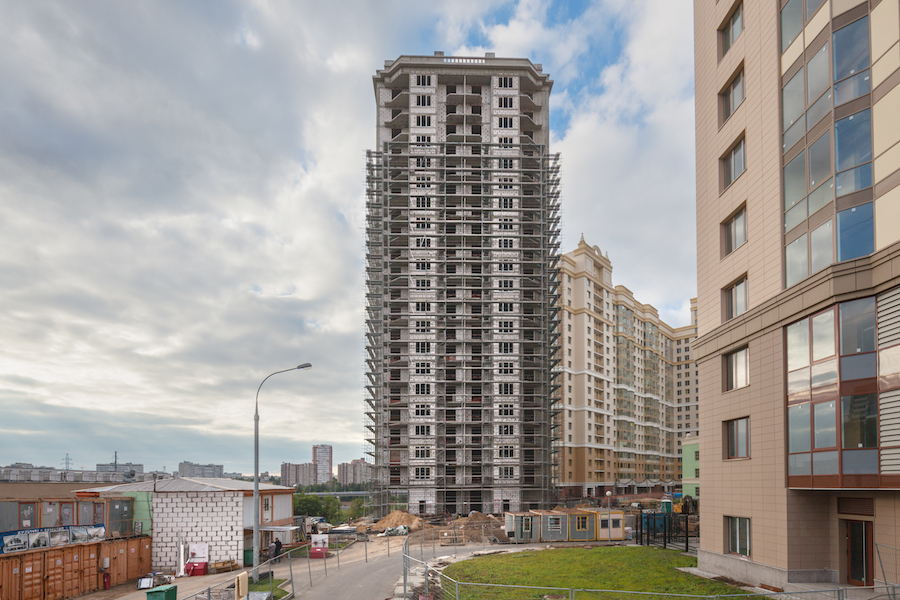

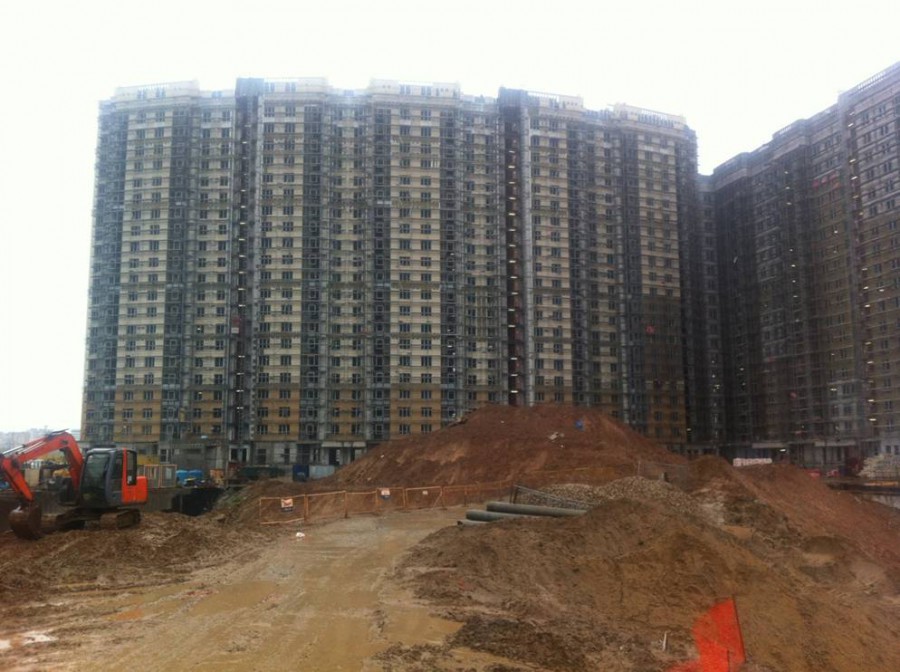

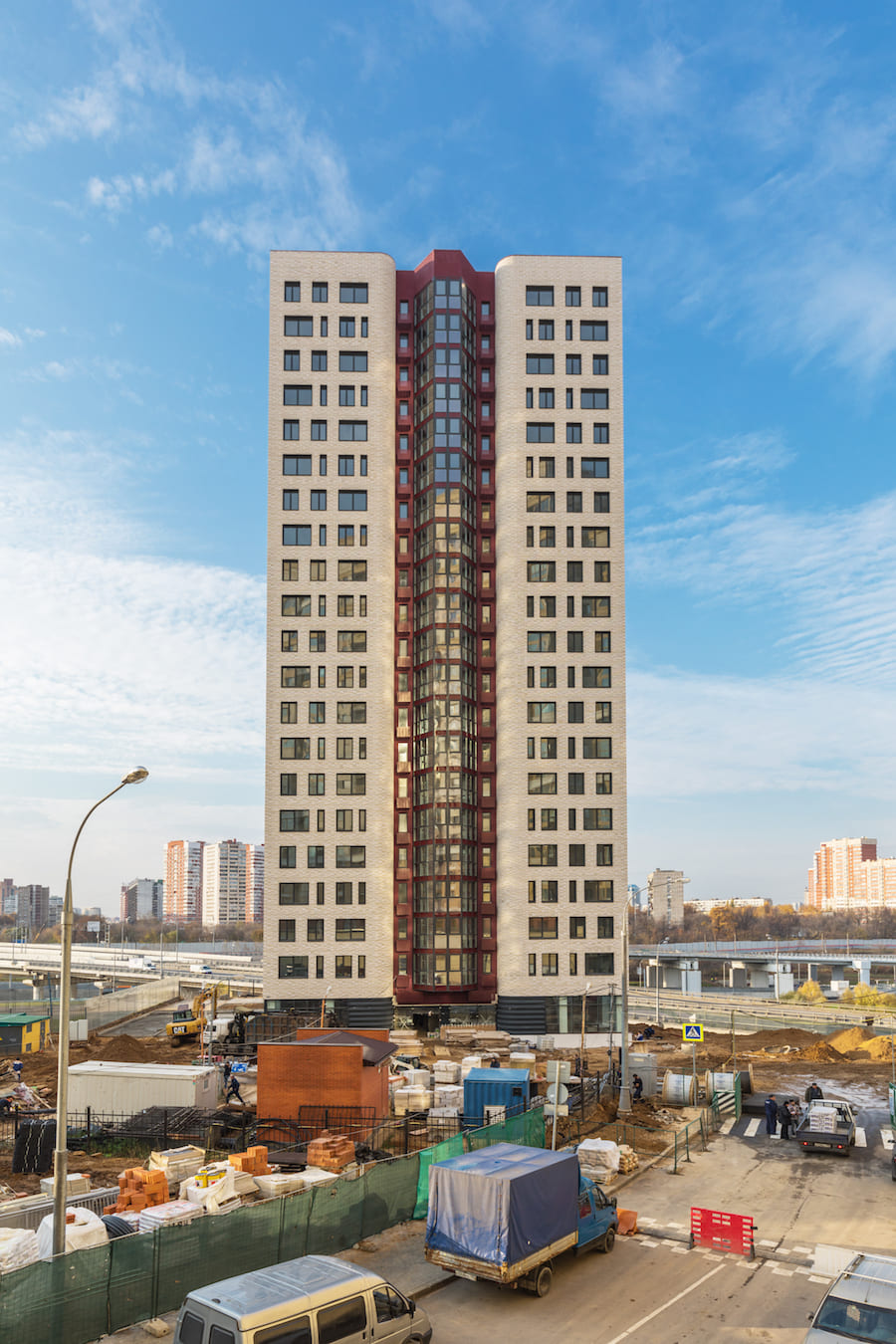

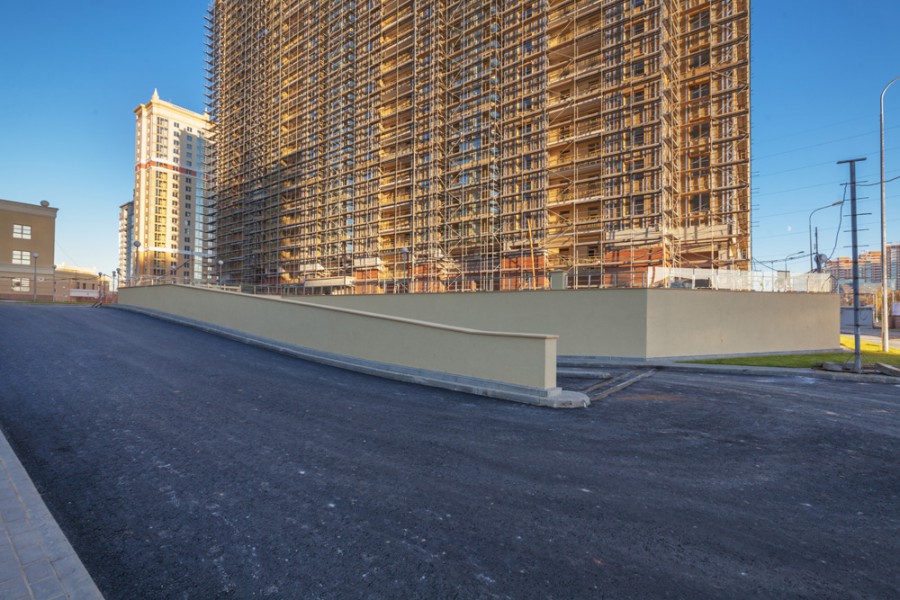

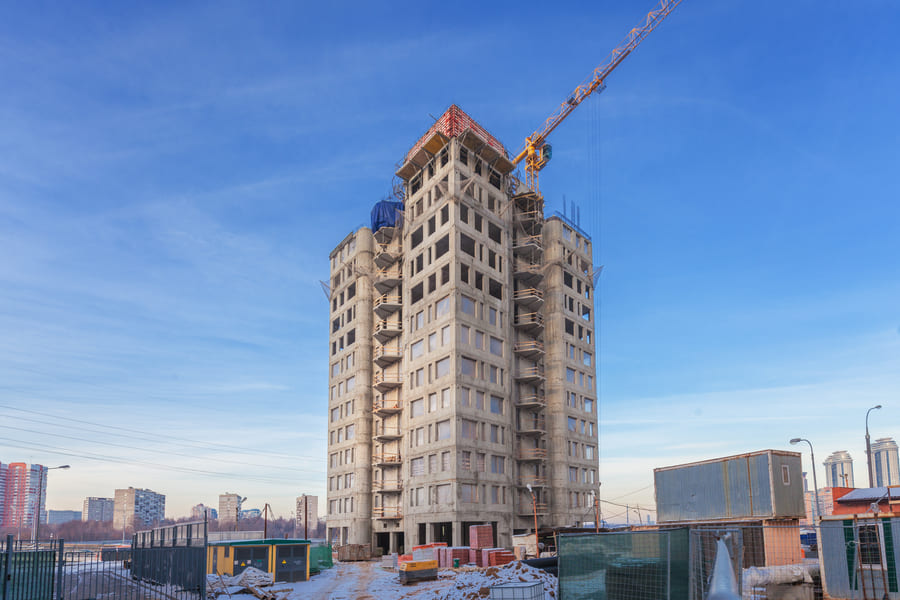

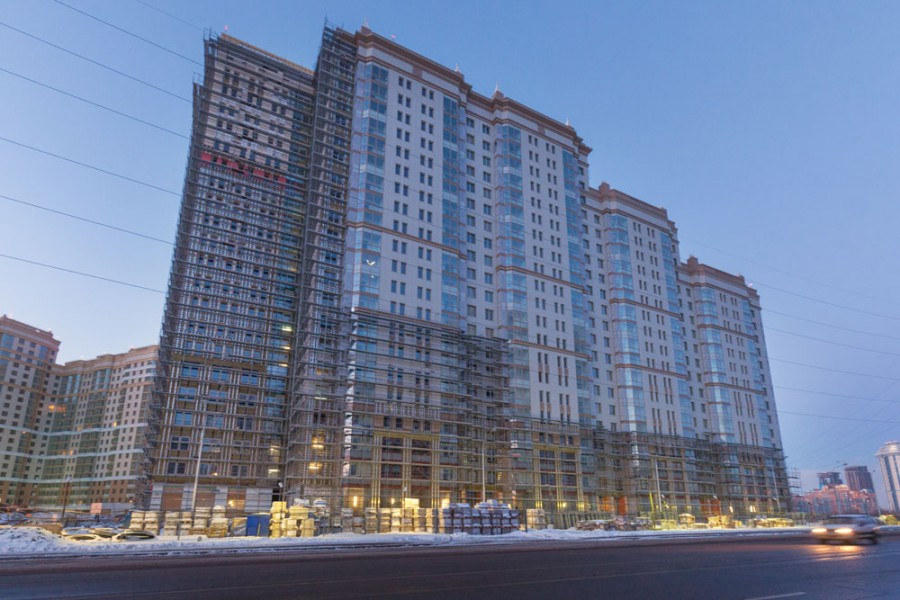

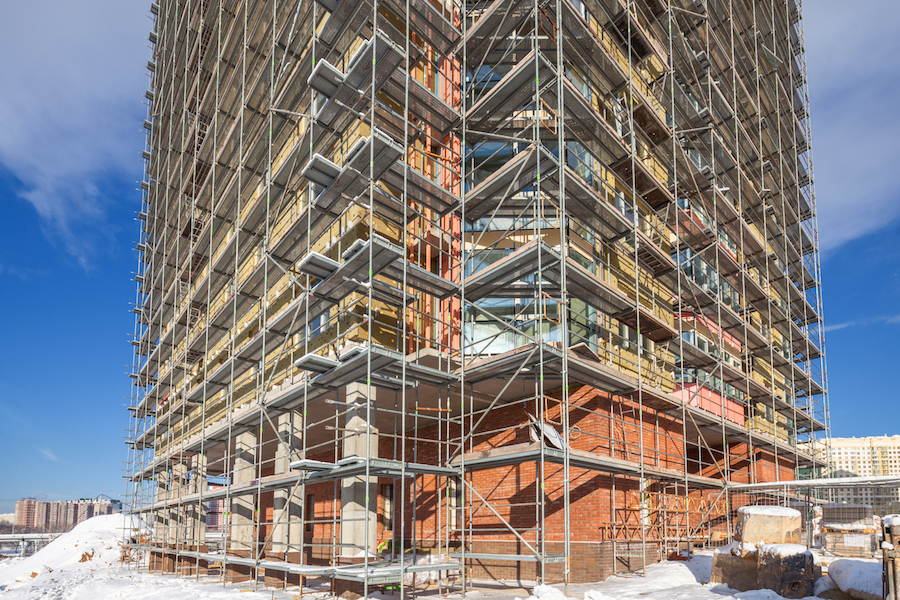

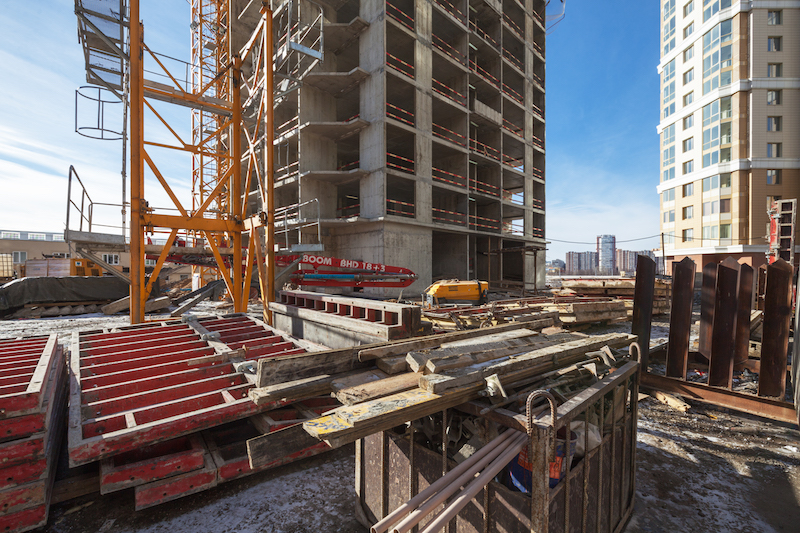

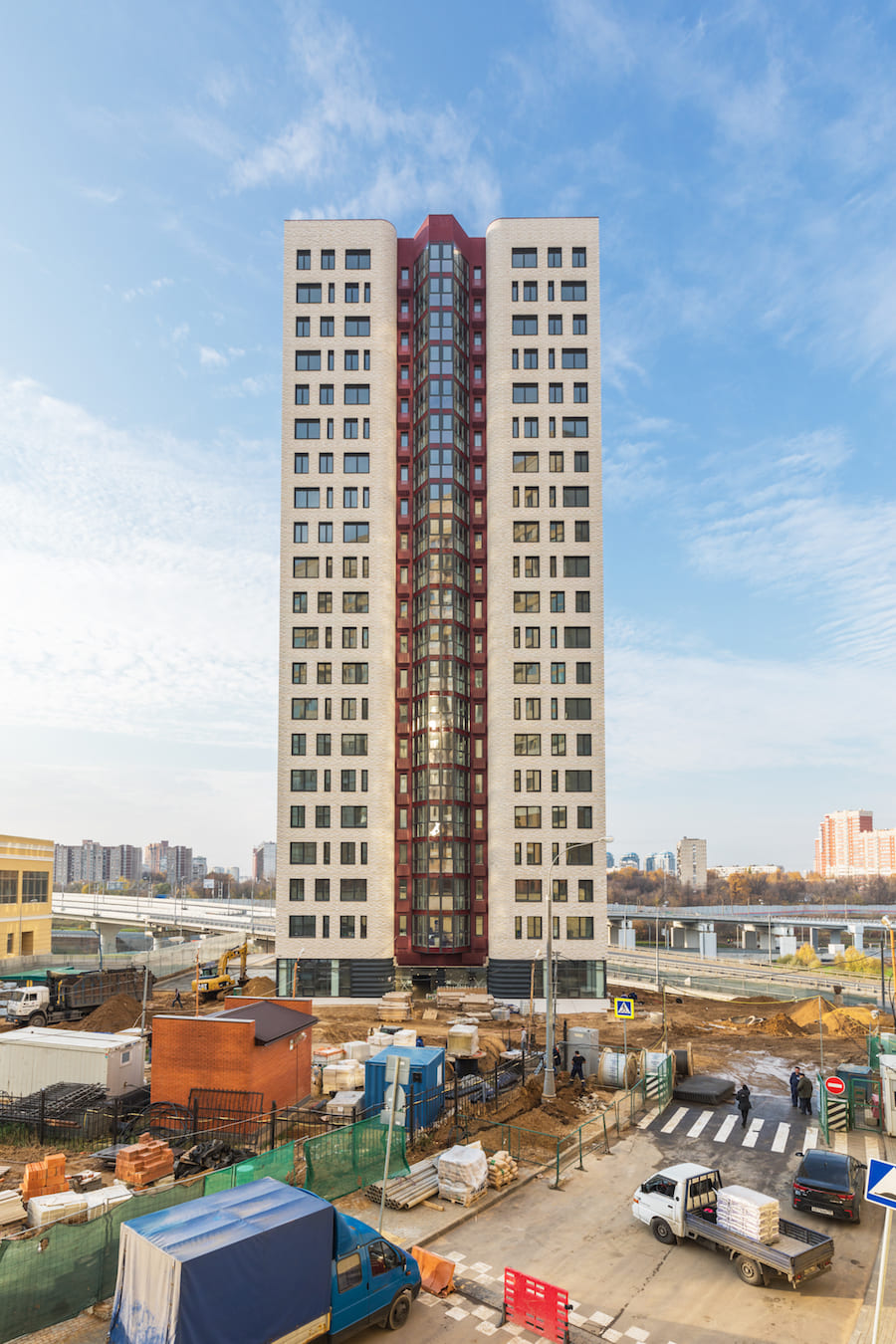

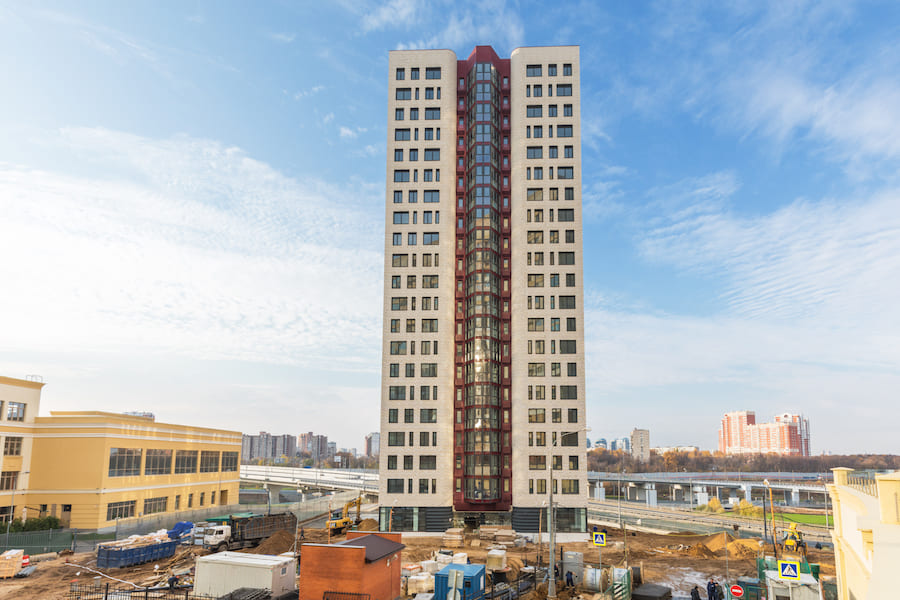

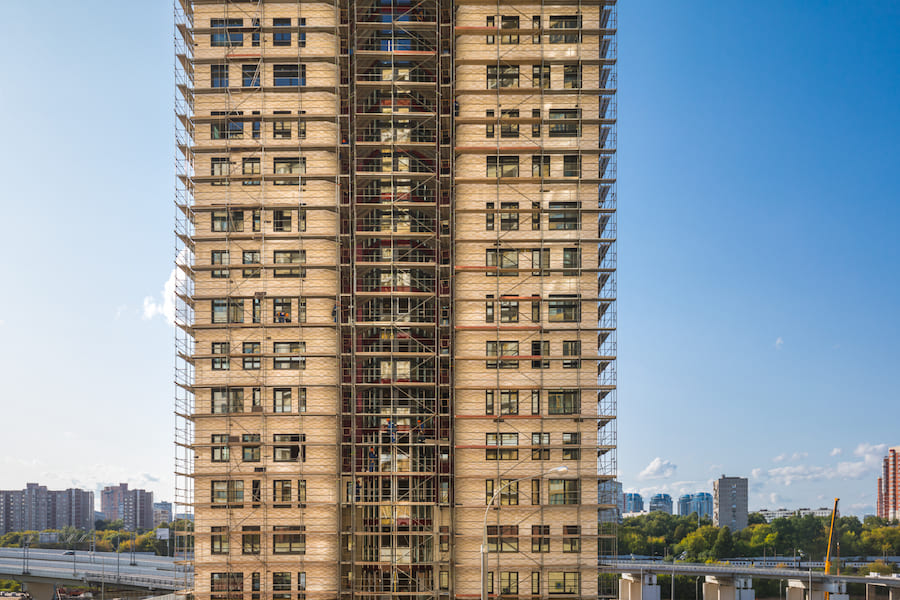

Декабрь 2018
Январь 2015

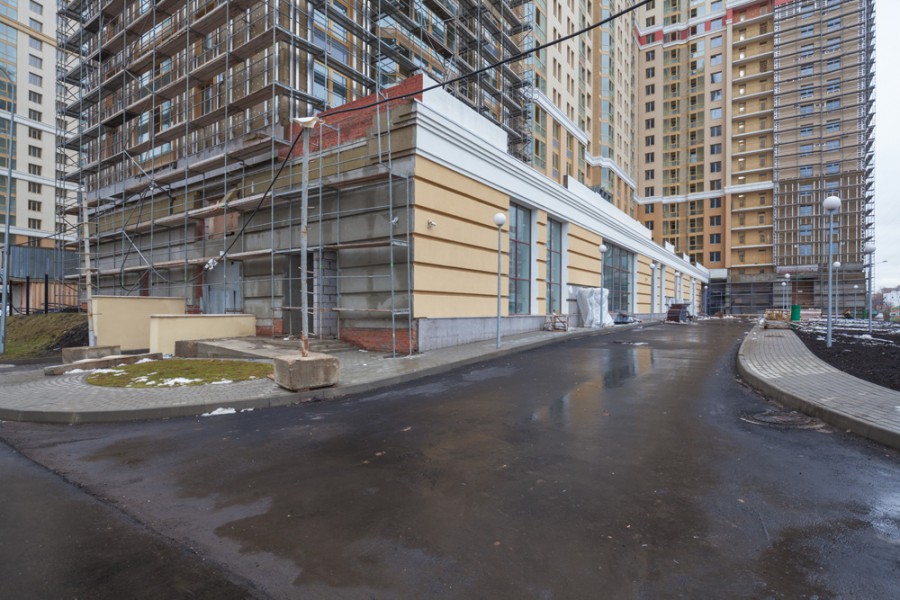

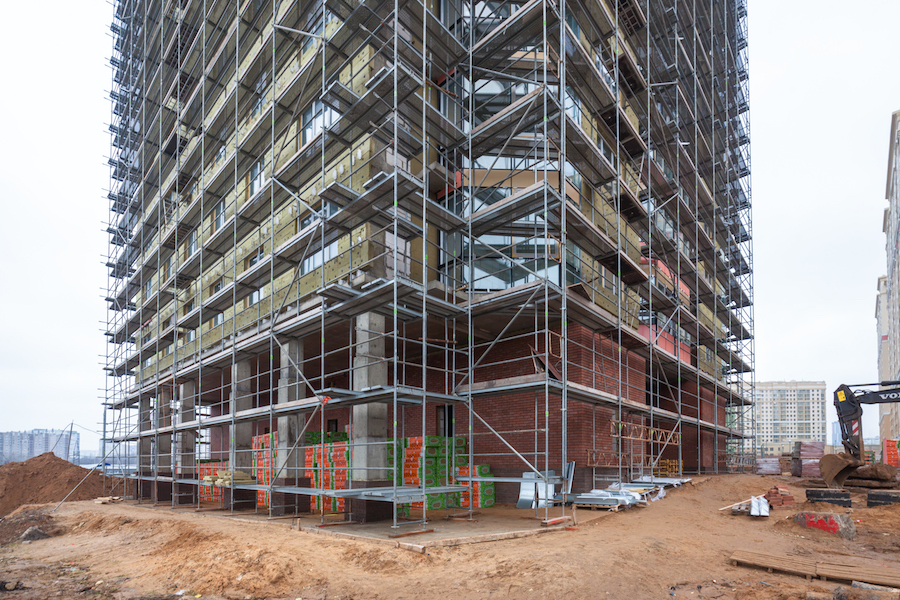

На объекте ведутся следующие работы:

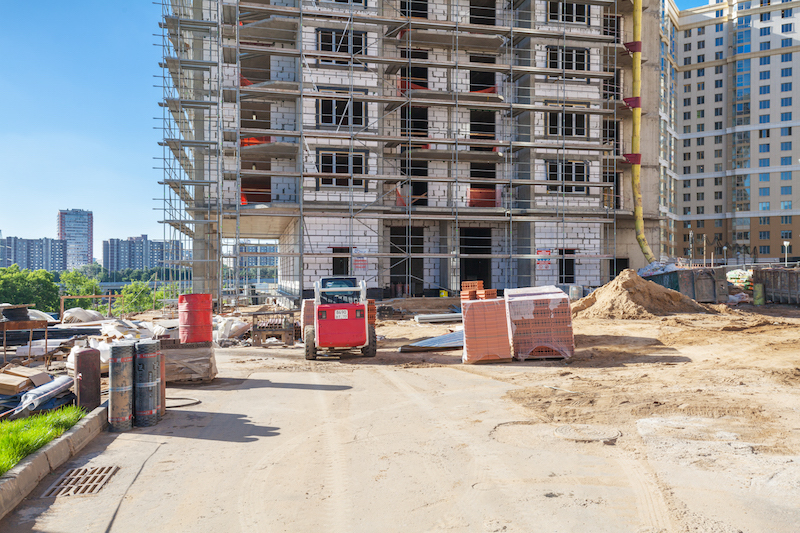

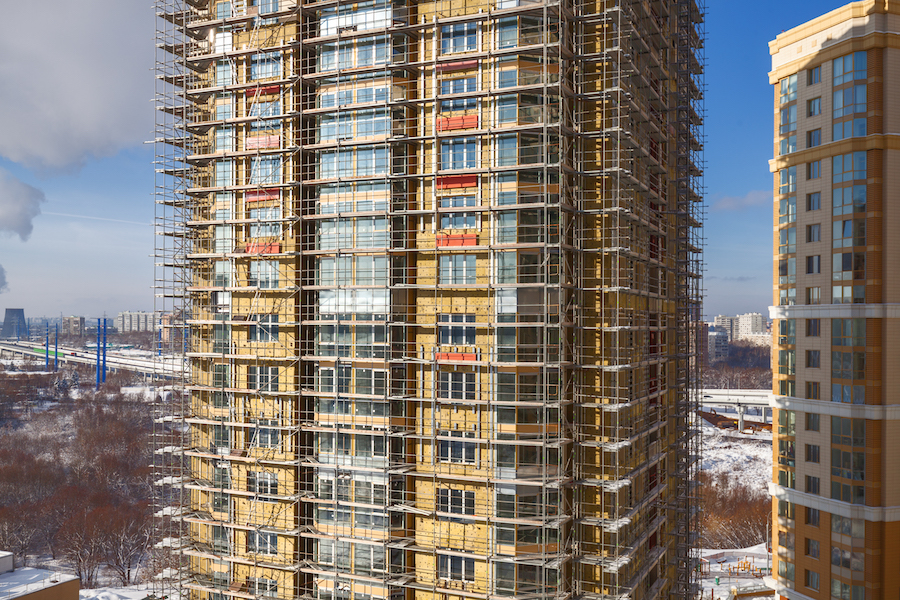

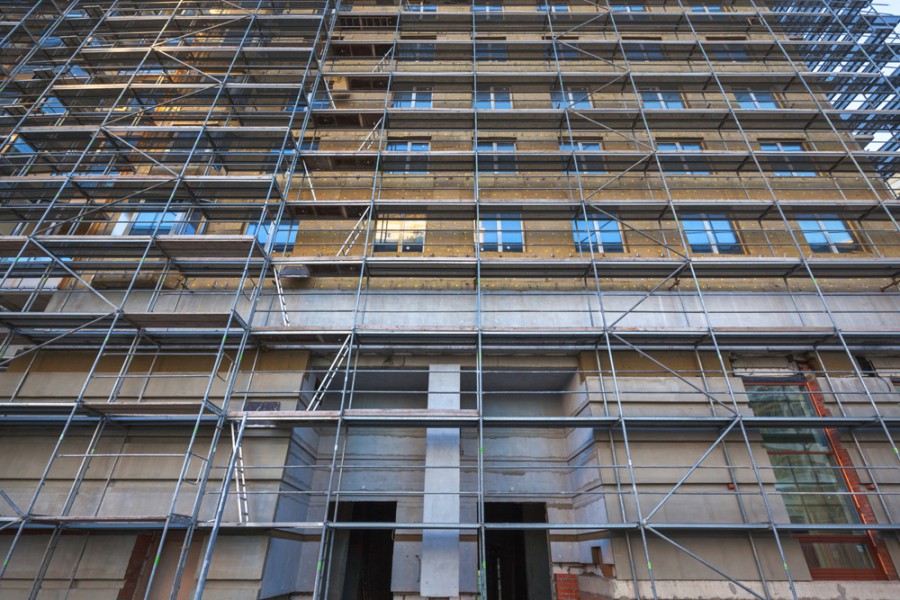

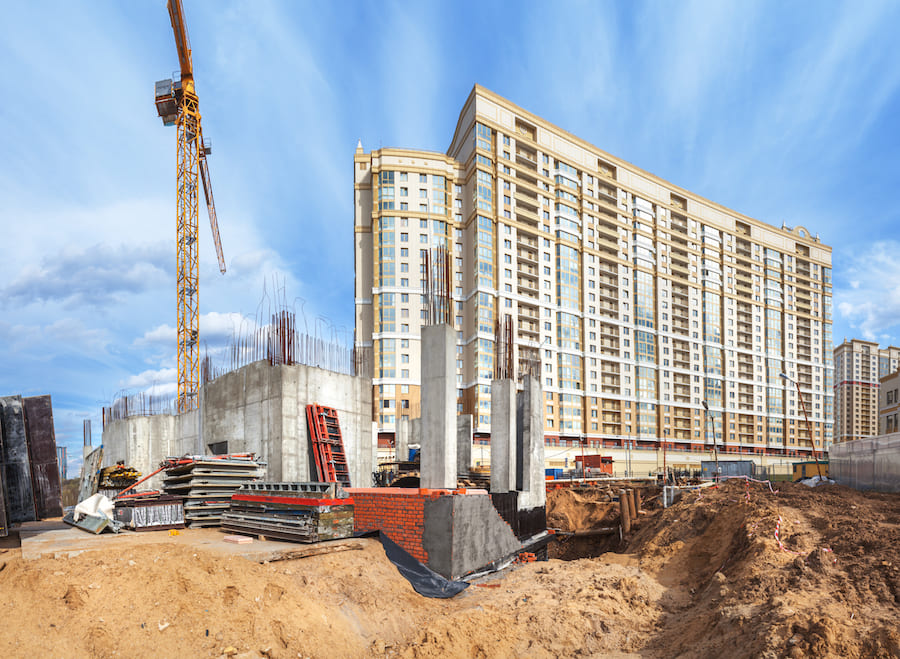

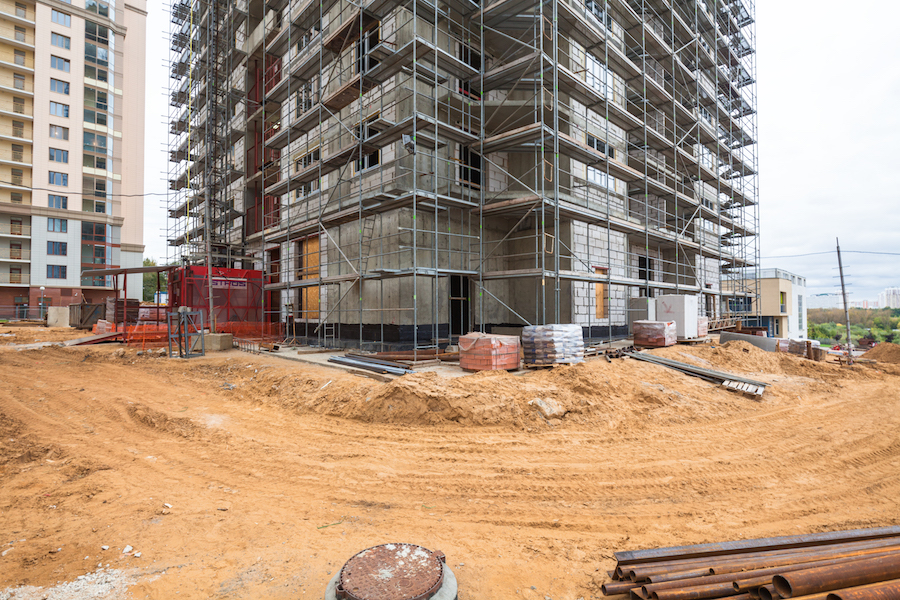

  • 1 корпус- кладка внутренних стен, устройство фасадов, устройство кровли, внутренняя отделка МОП и технических помещений, устройство внутренней инженерии;

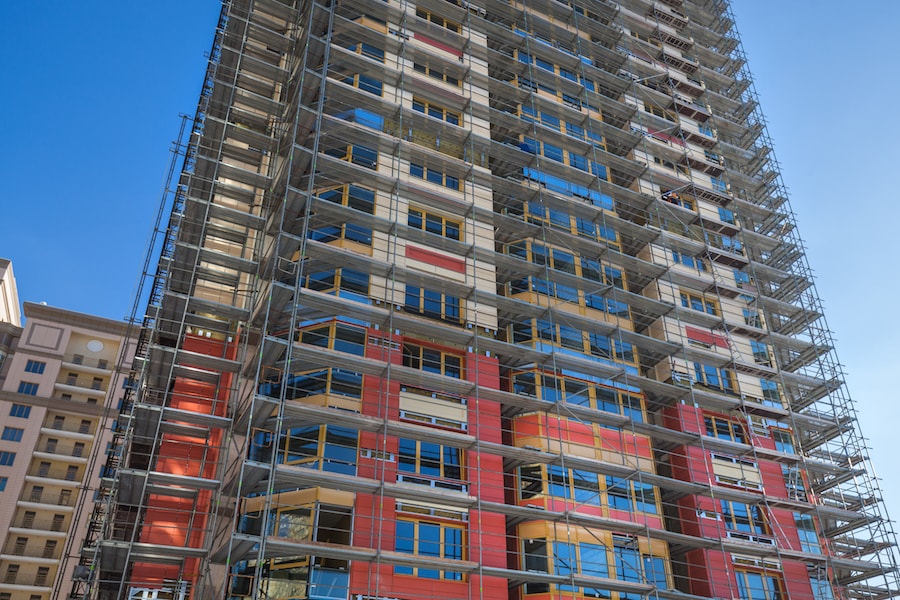

  • 2 корпус- монтаж фасадов, отделка МОП и устройство внутренней .инженерии;

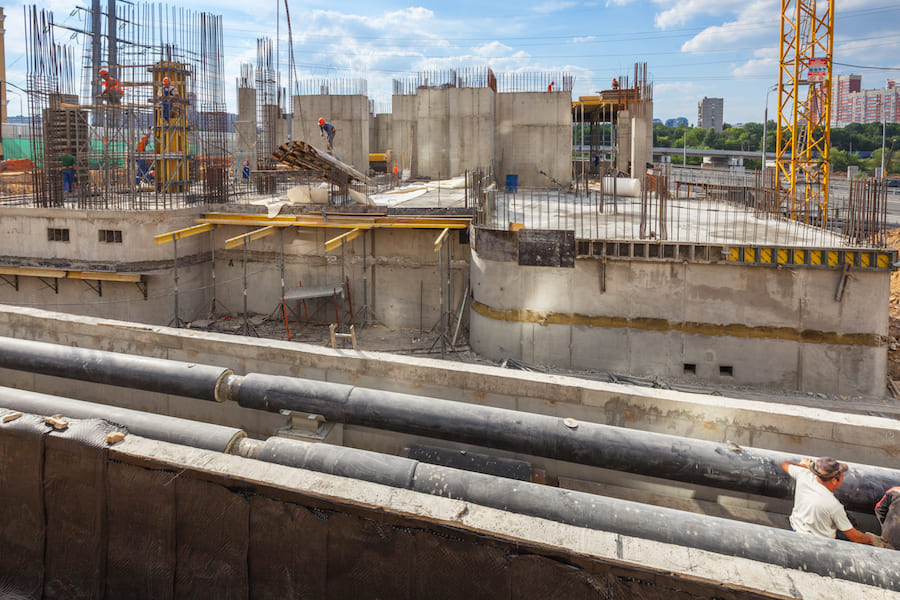

  • 3 корпус-монтаж фасадов, отделка МОП и устройство внутренней инженерии;
  • 4 корпус-кладка внутренних стен, устройство фасадов, внутренняя отделка МОП и технических помещений, устройство внутренней инженерии;
  • 7 корпус- монтаж фасадов, , внутренняя отделка МОП и технических помещений, устройство внутренней инженерии;

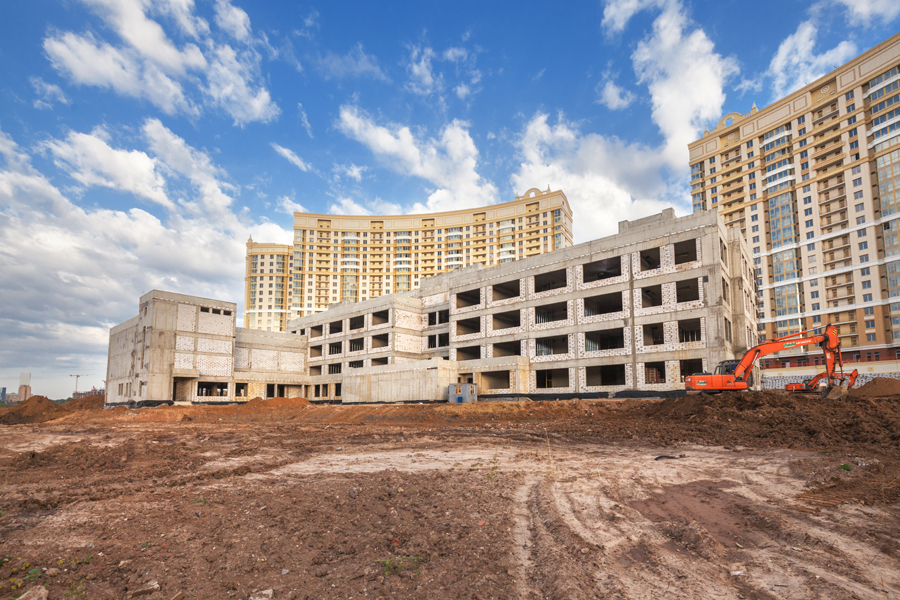

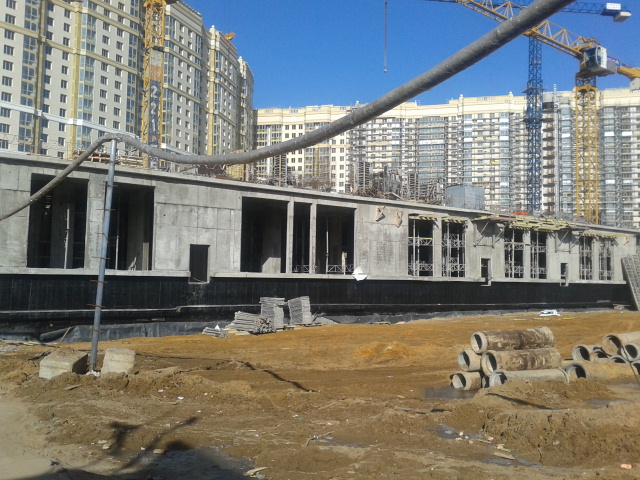

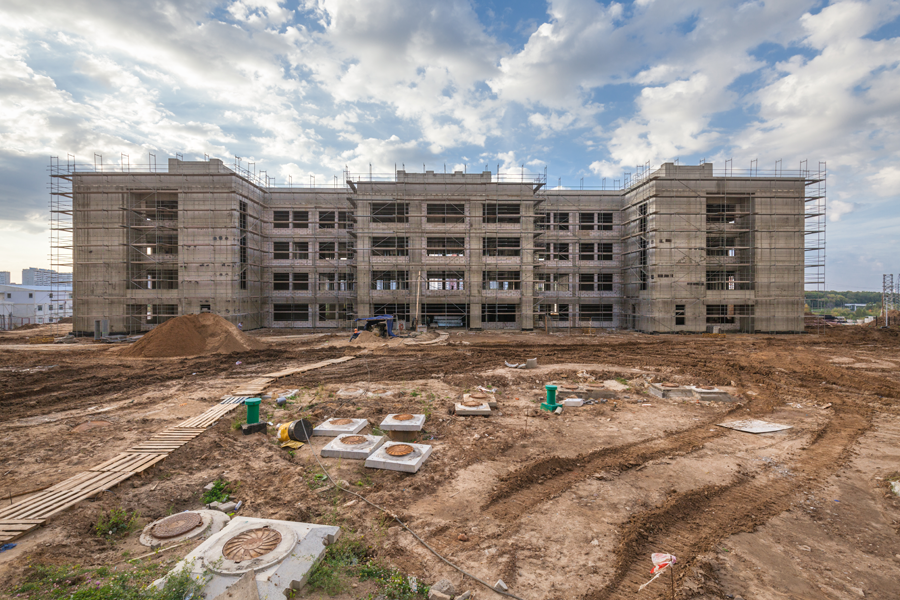

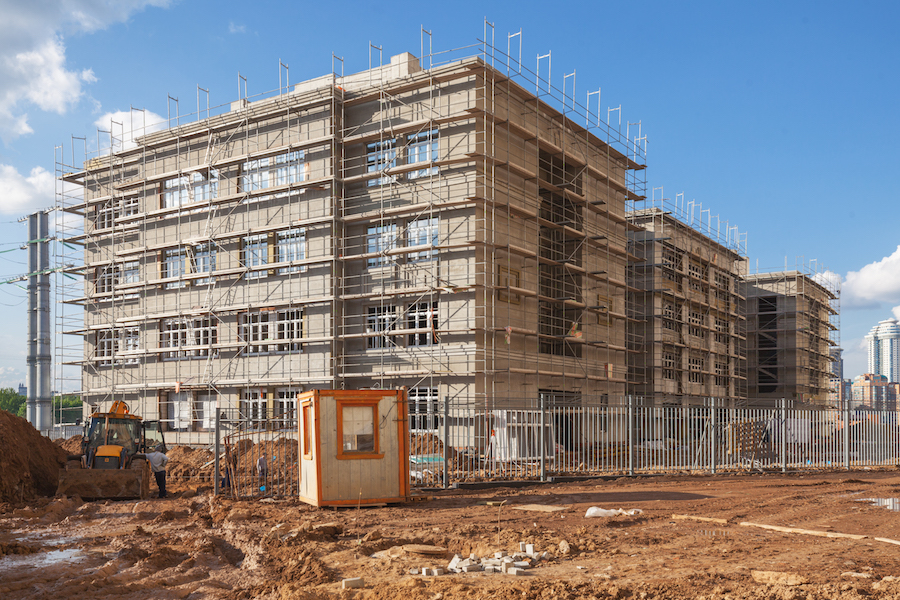

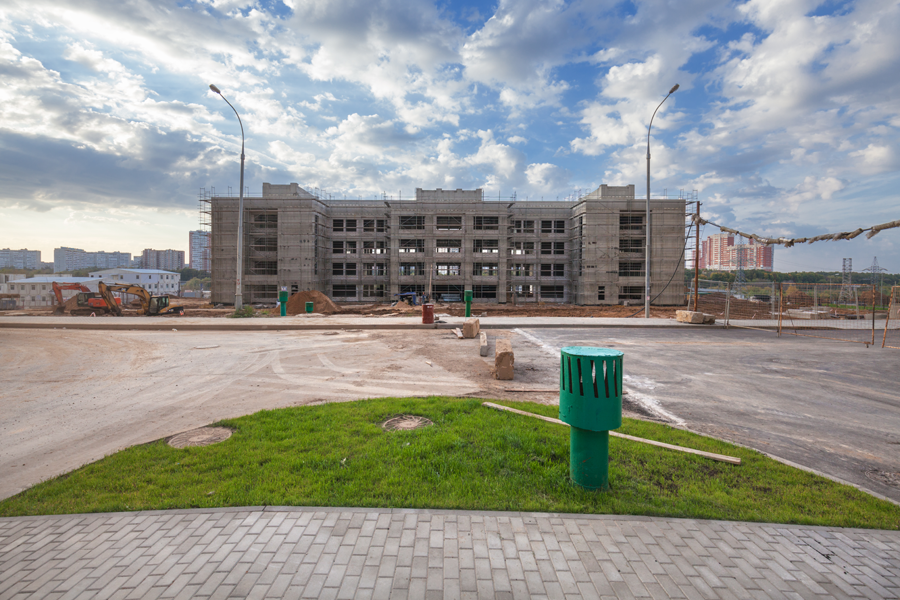

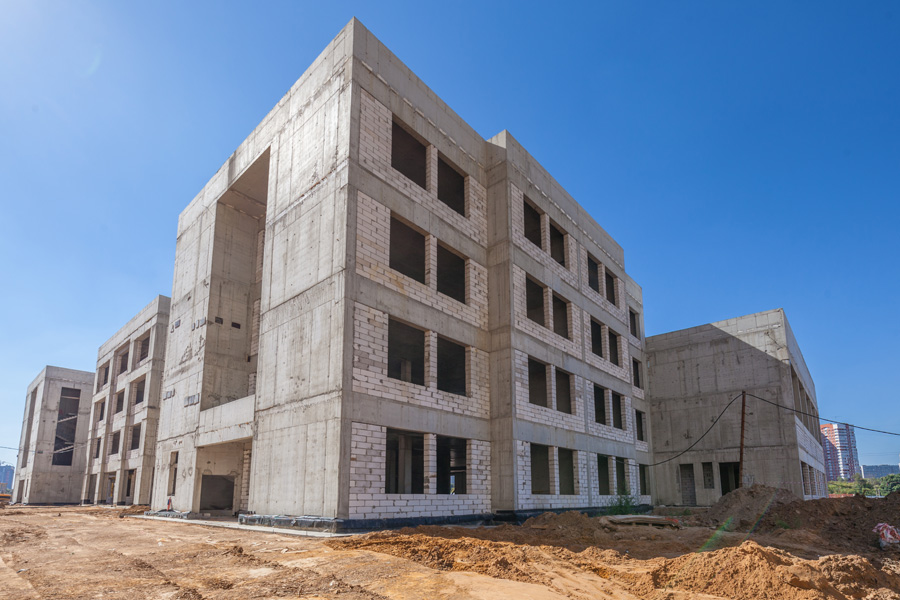

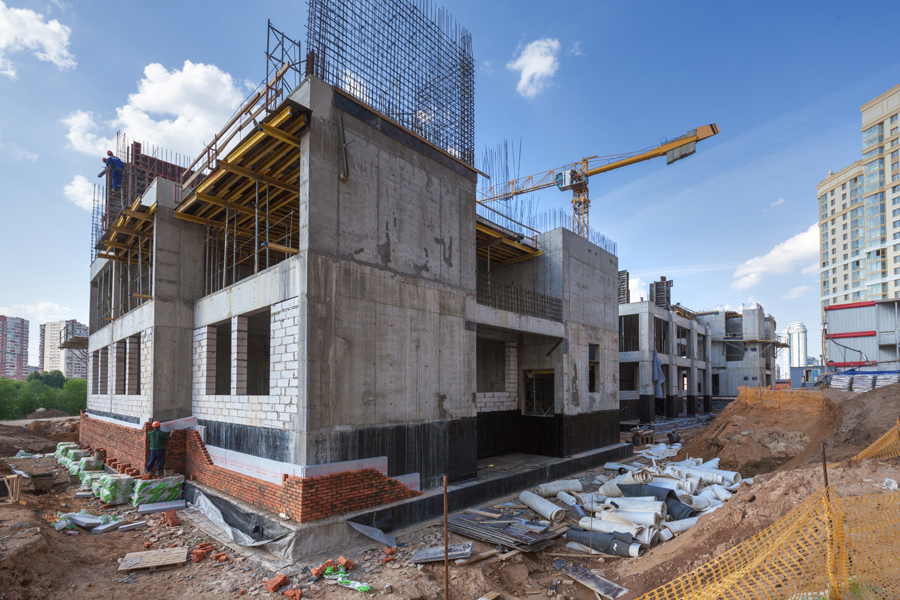

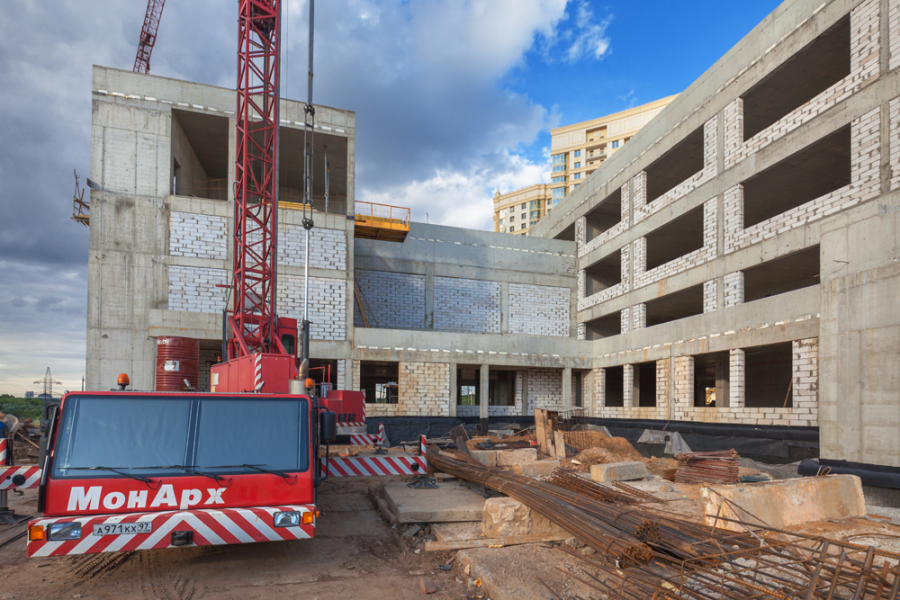

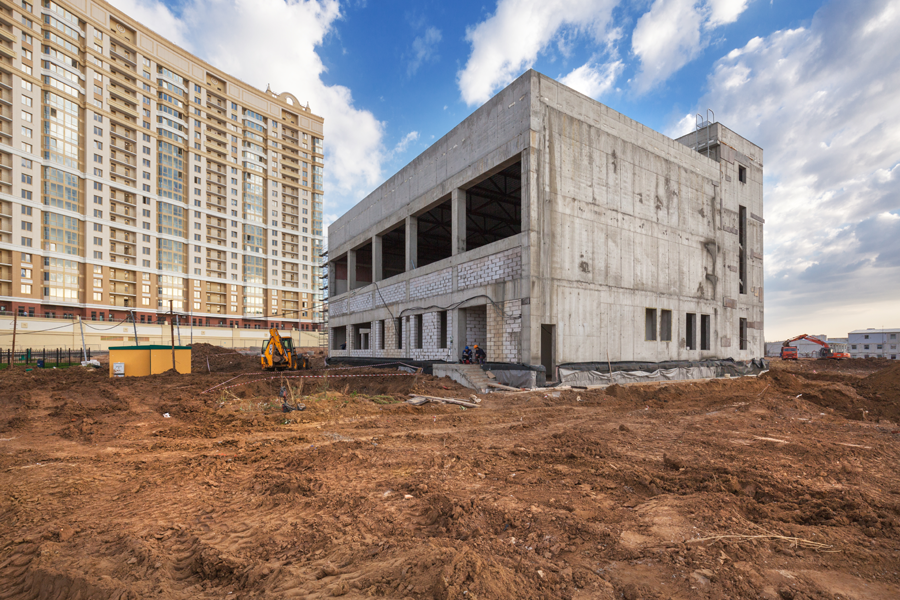

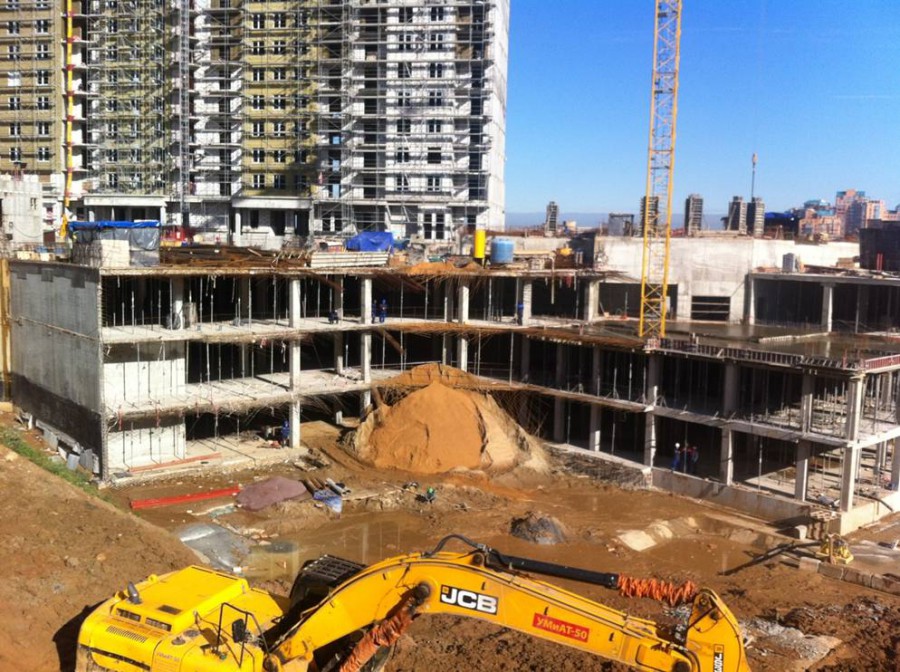

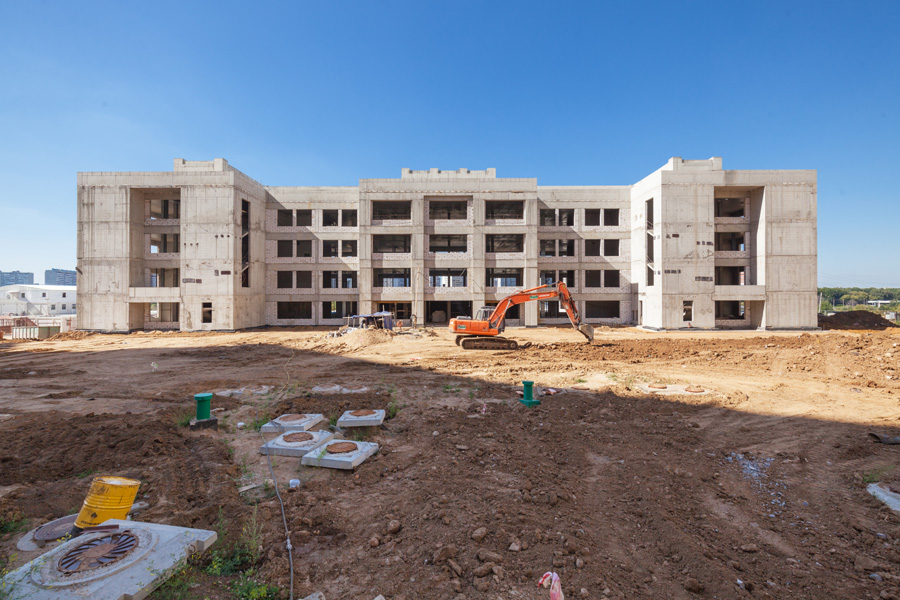

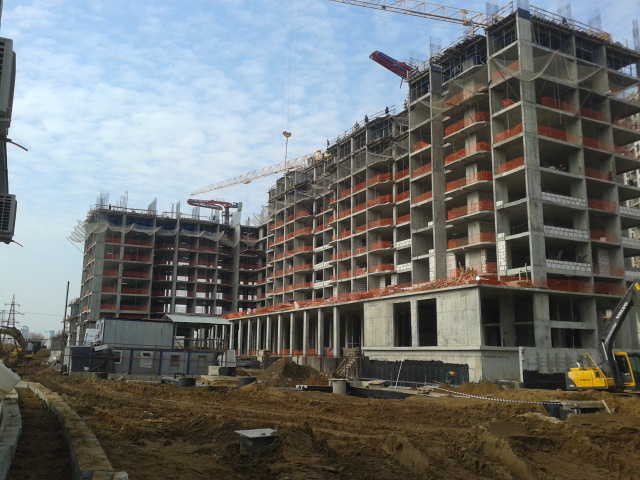

  • ФОК -кладка внутренних стен, устройство кровли;
  • ДОУ1-закончены монолитные работы;
  • ДОУ2-закончен монтаж фасадов.

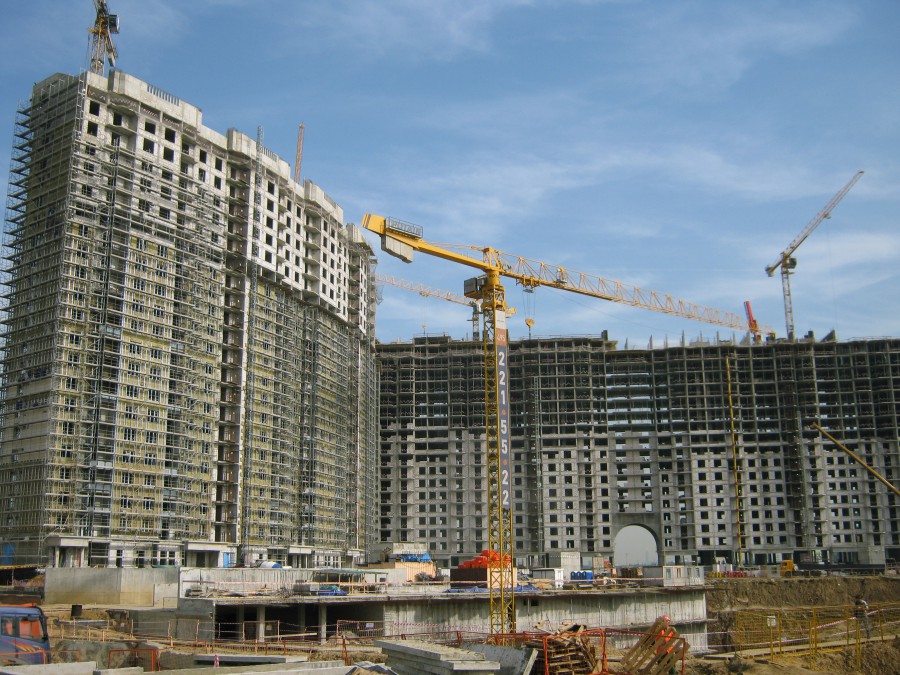

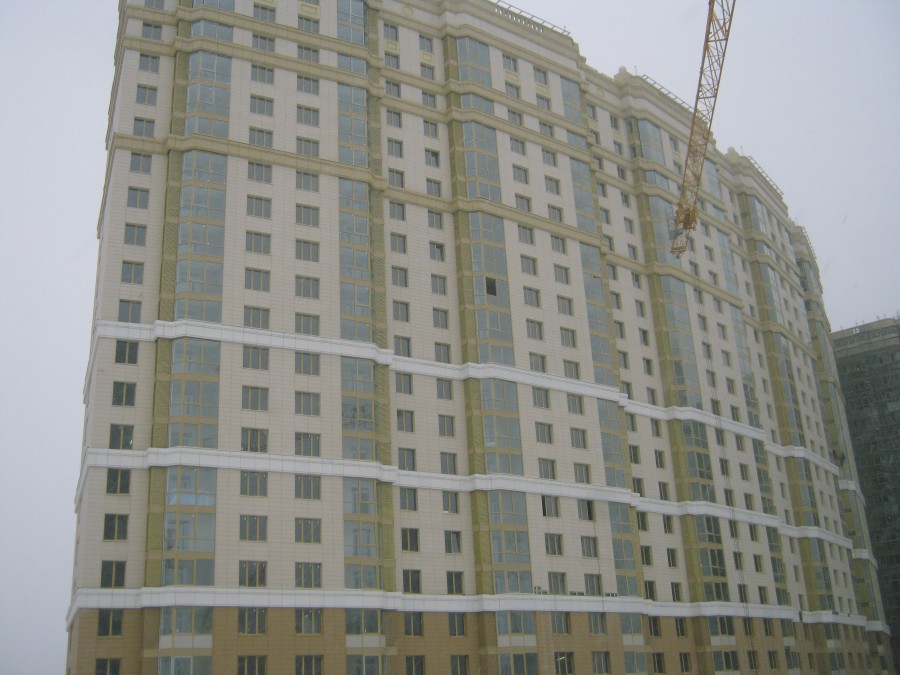

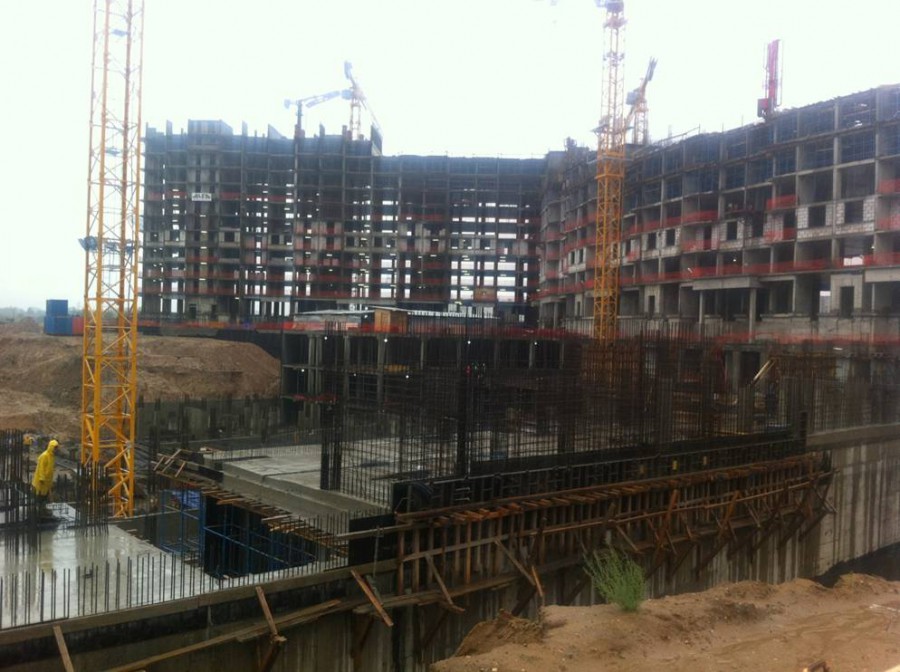

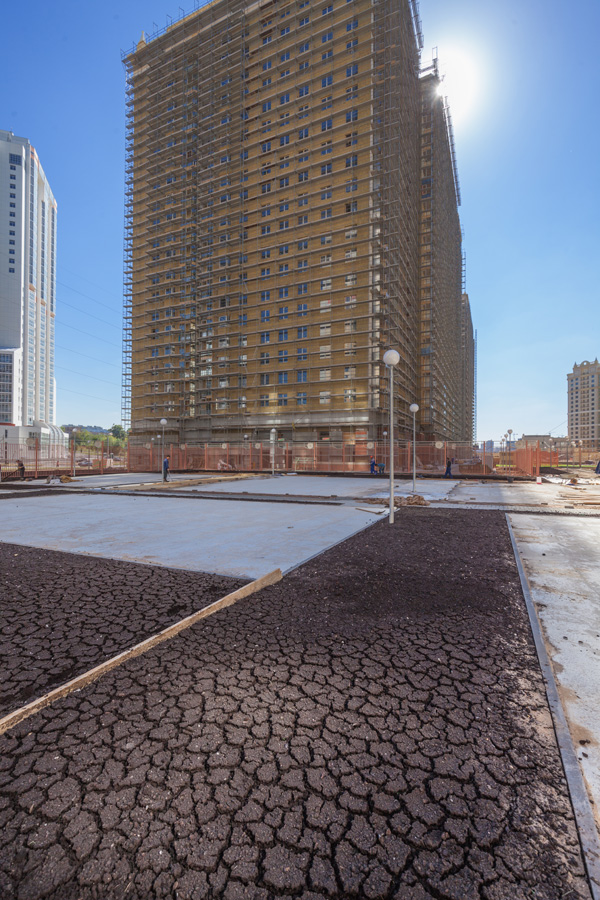

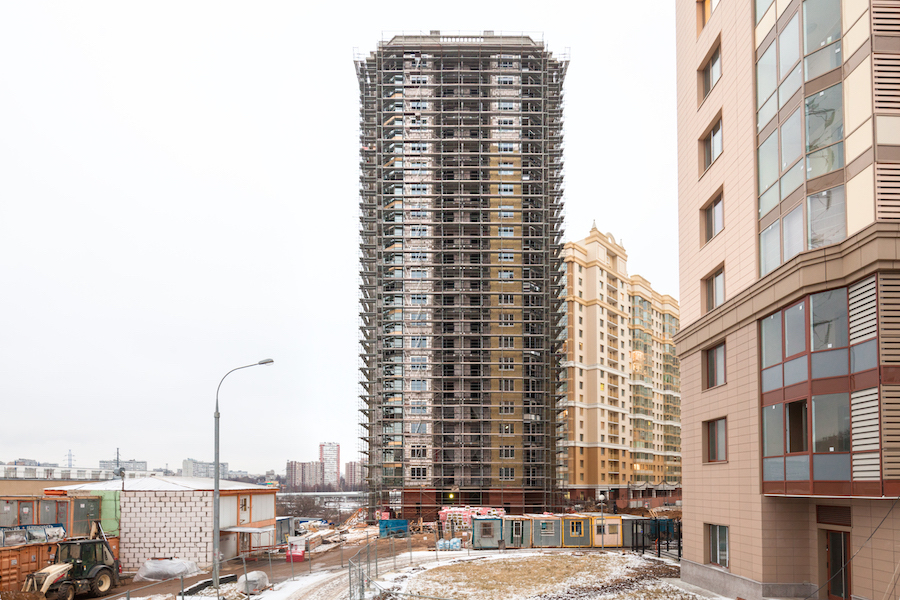

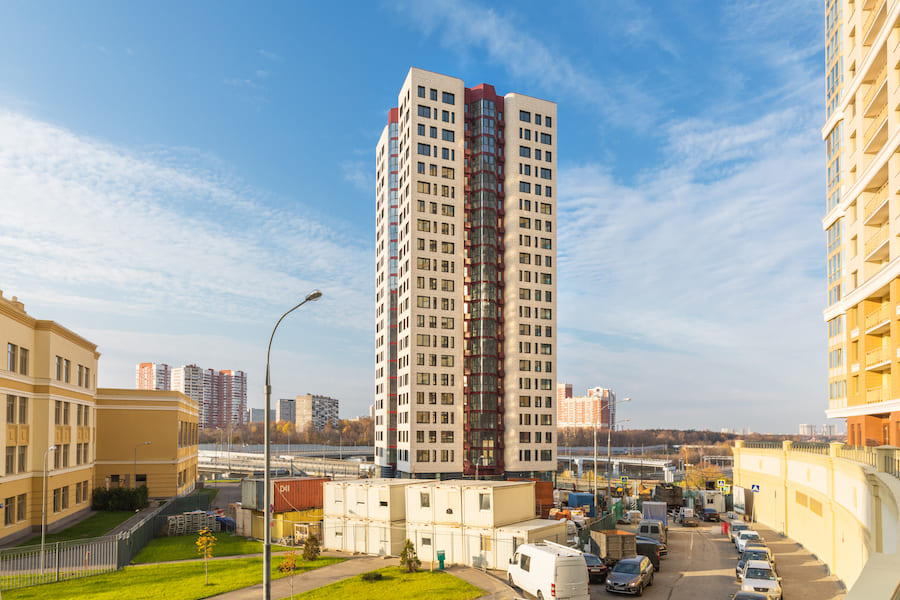

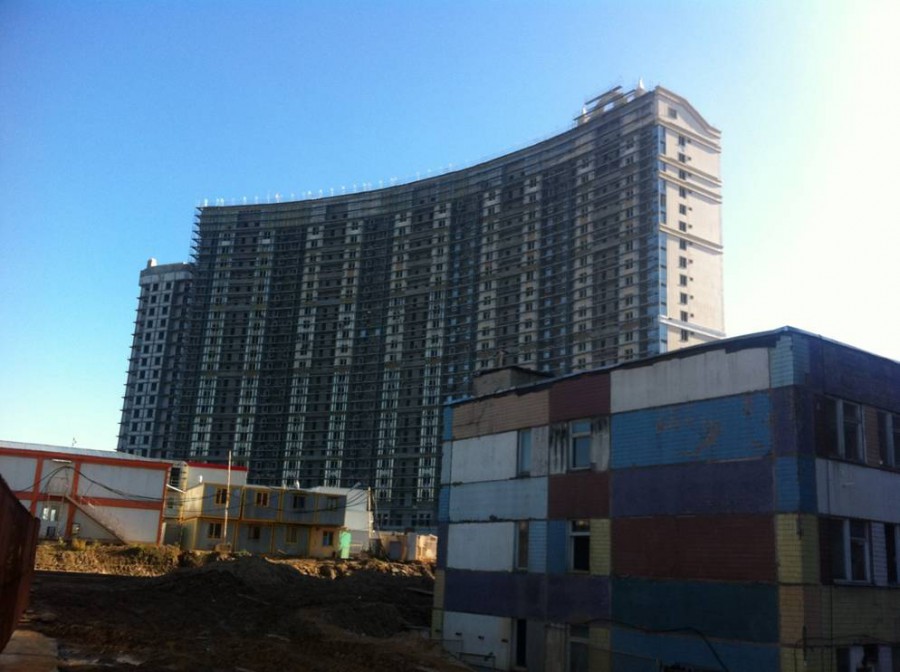

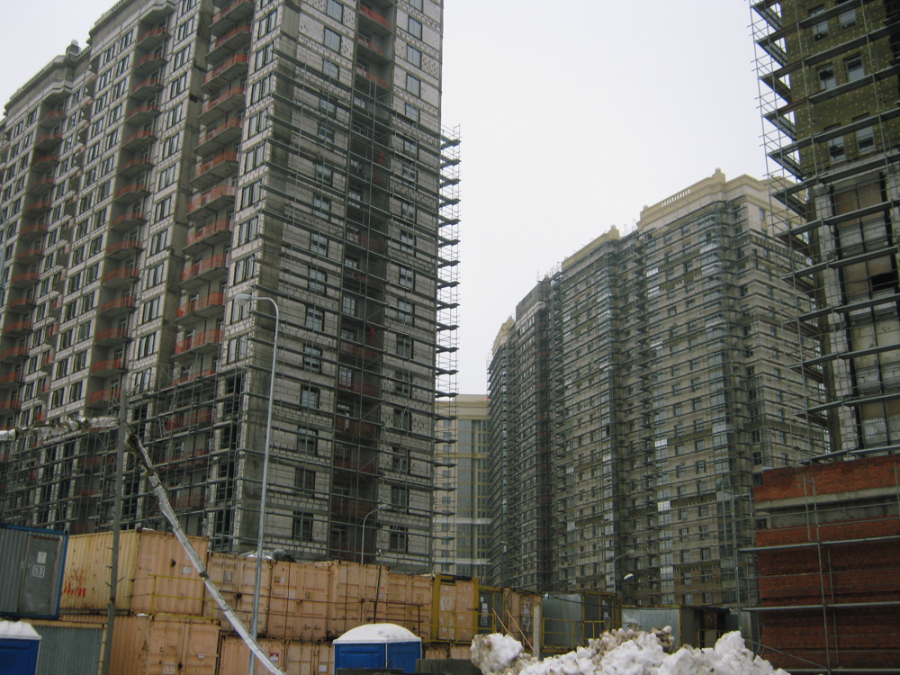

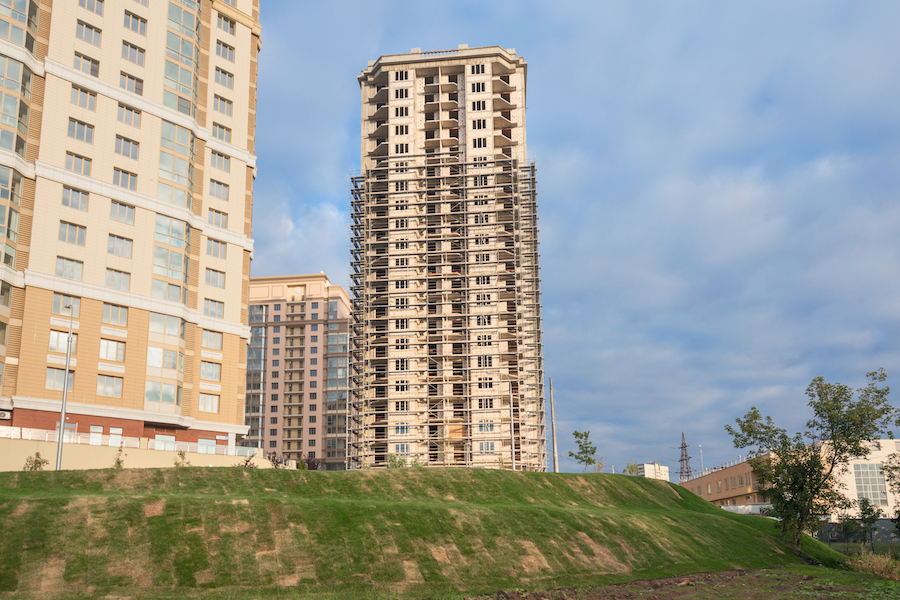

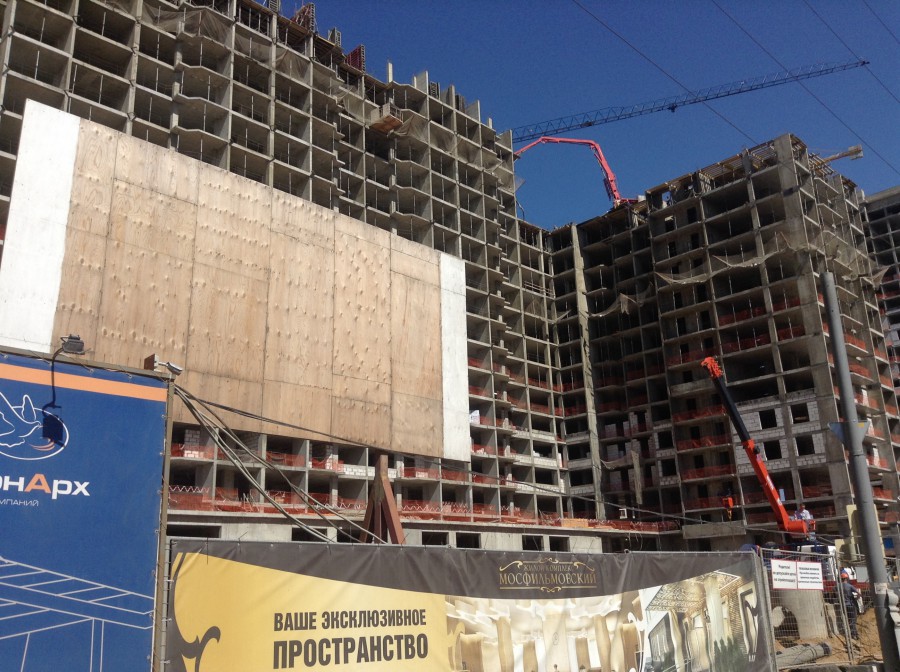

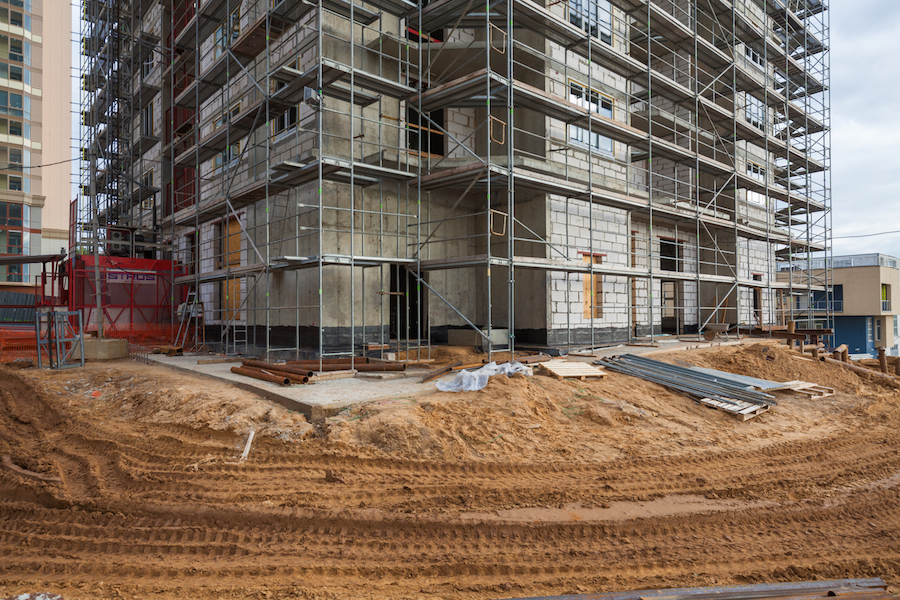

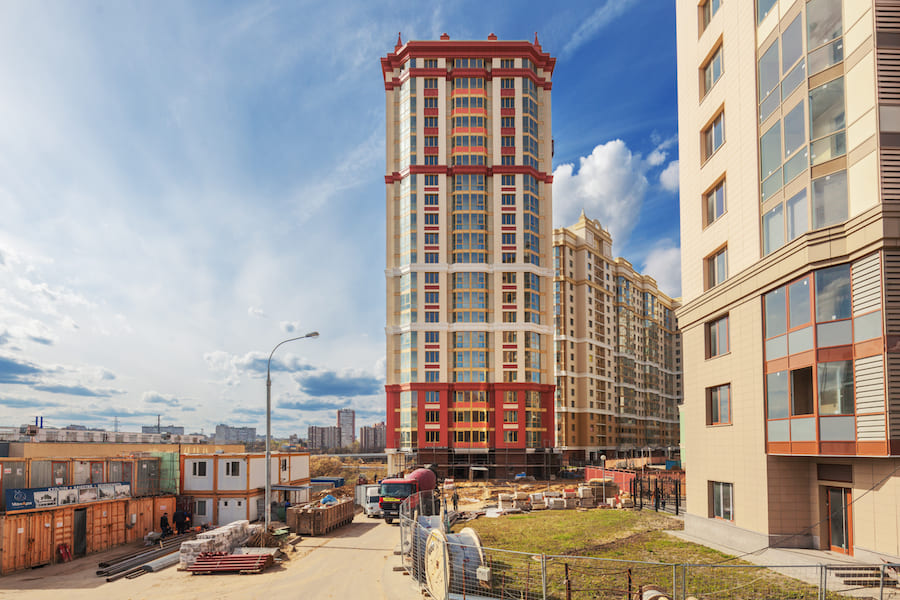

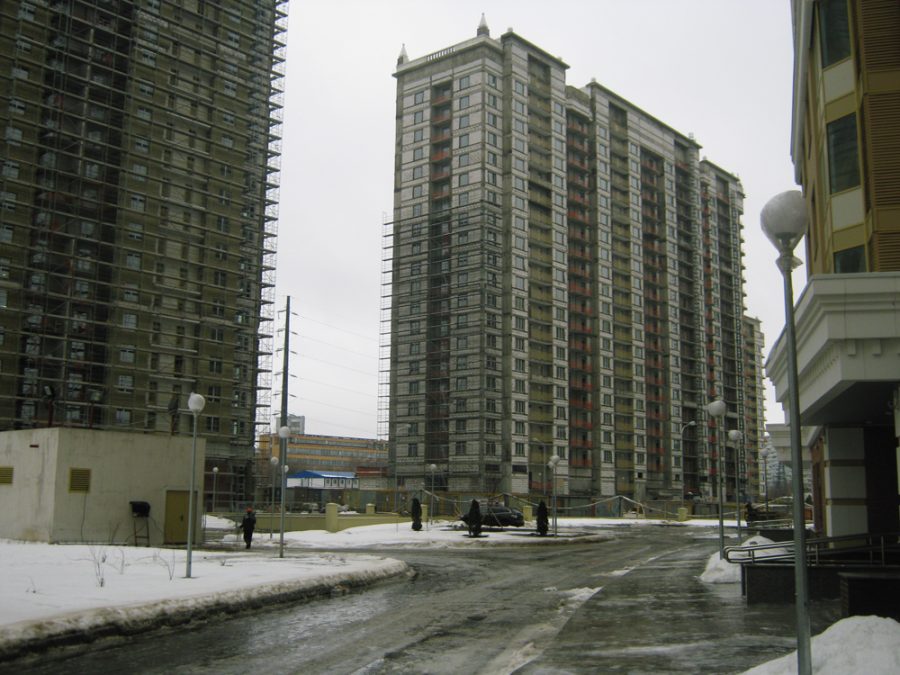

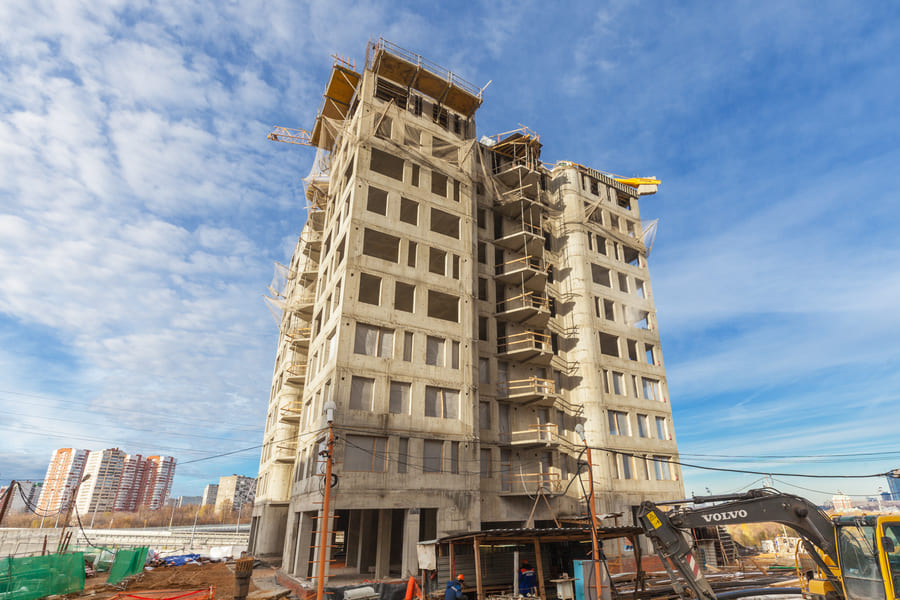

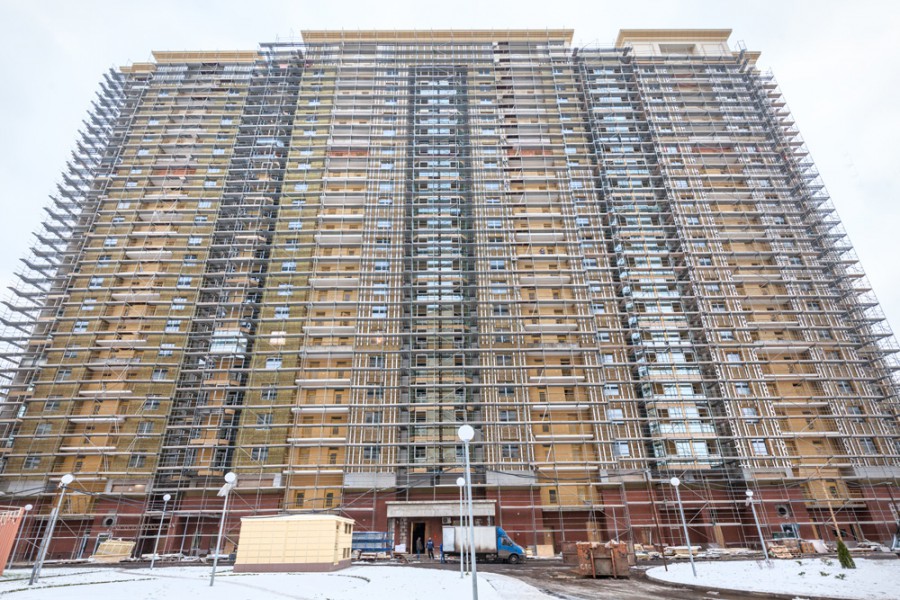

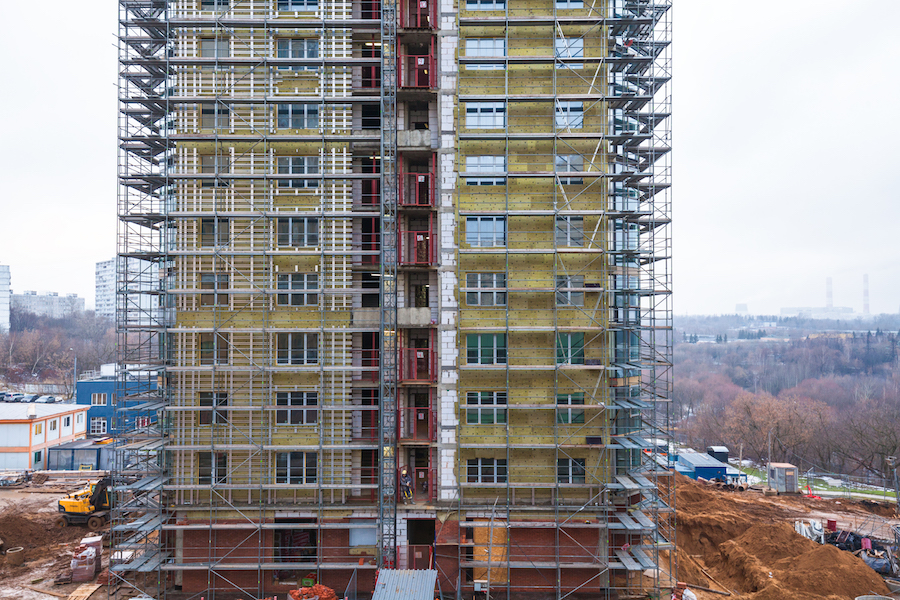

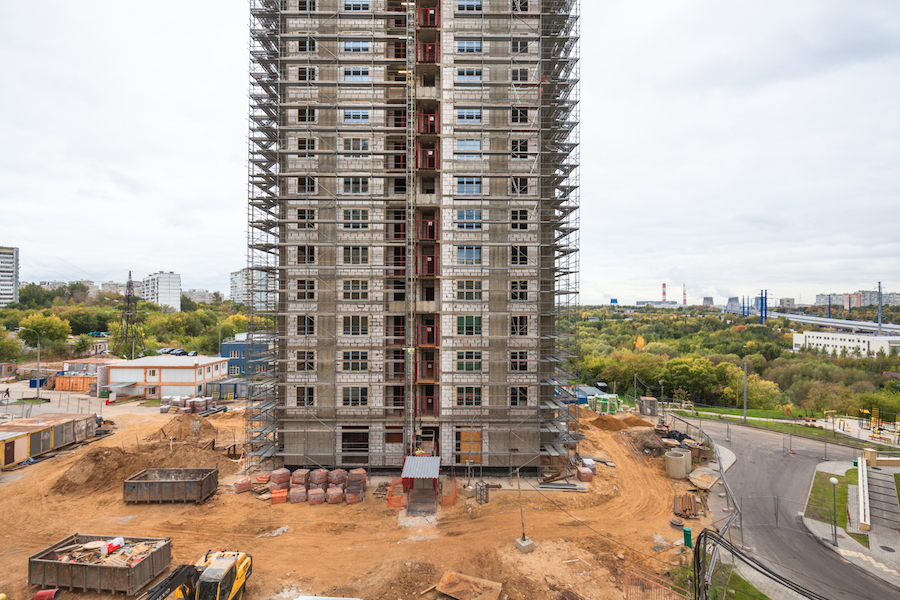

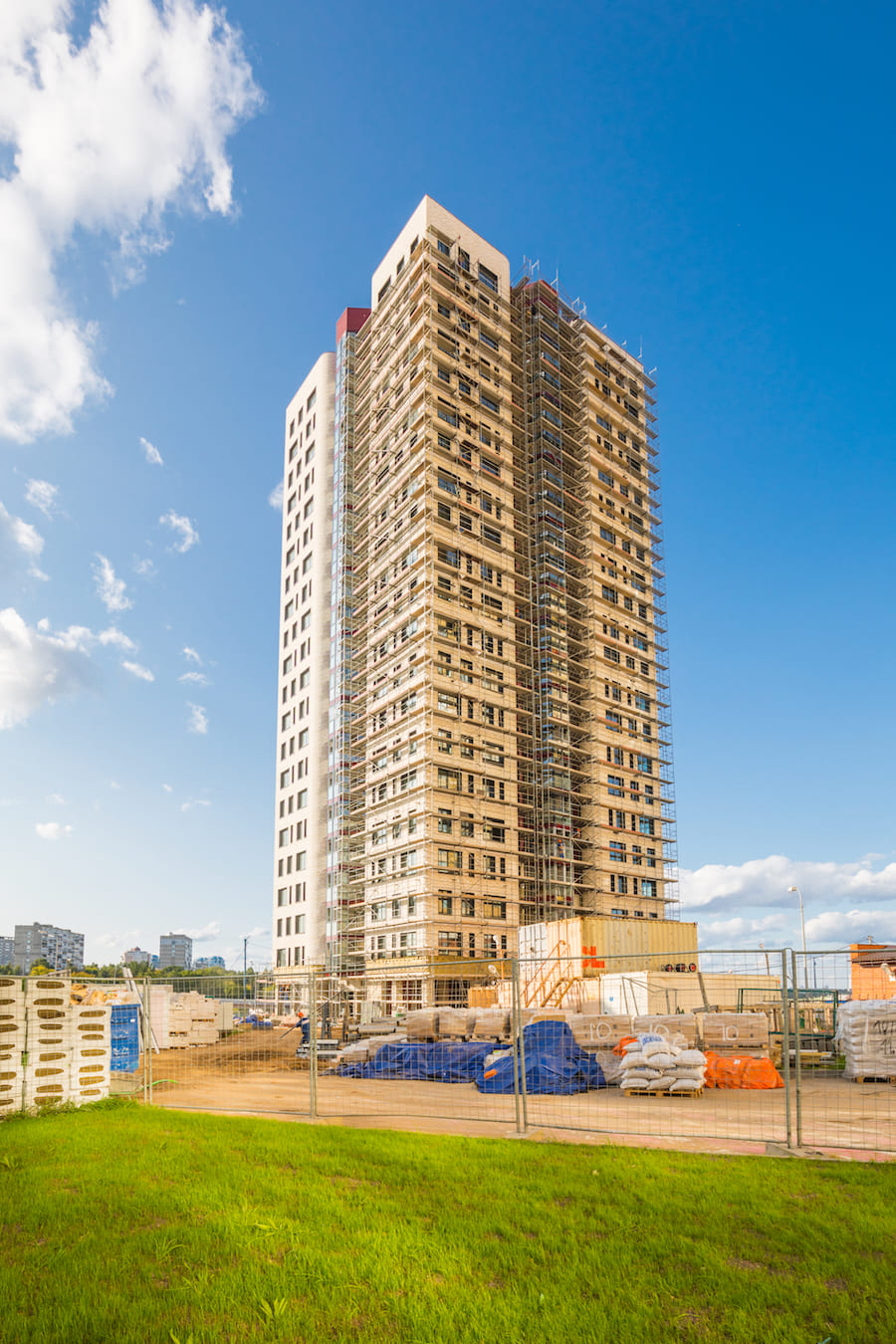

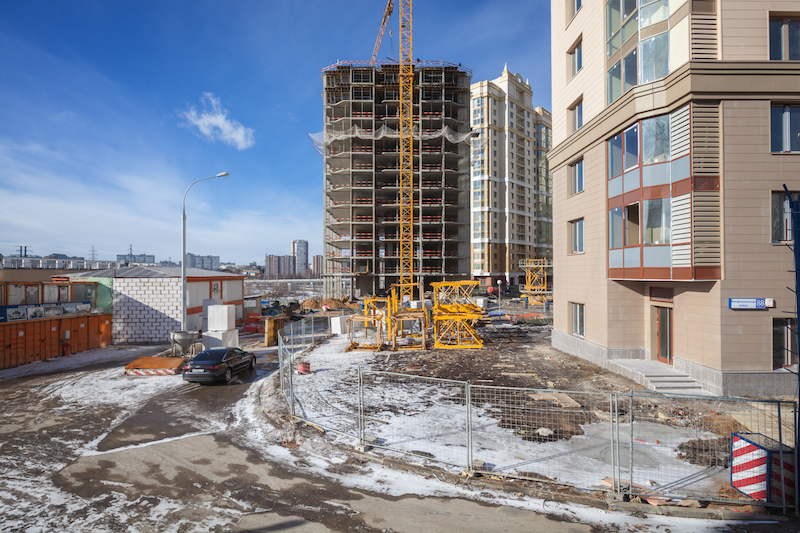

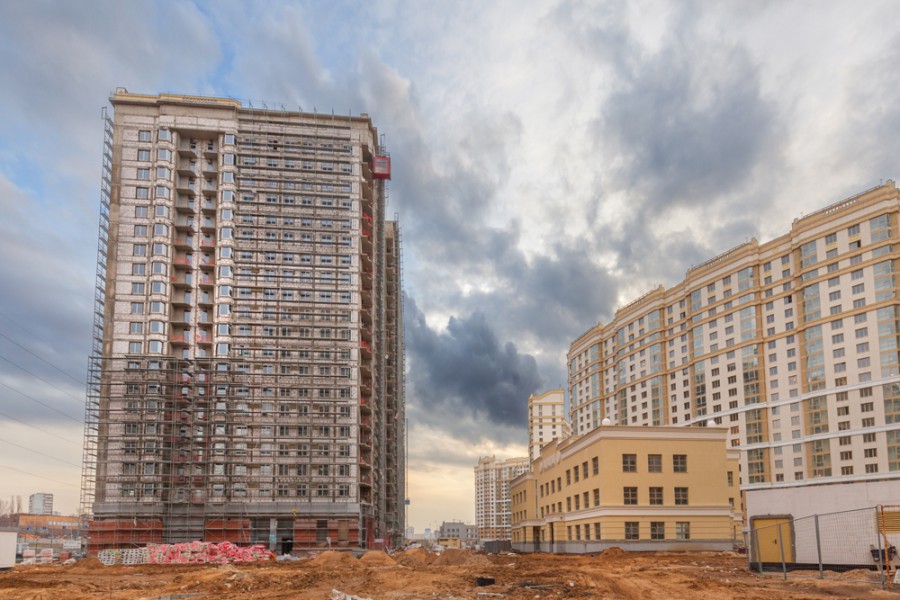

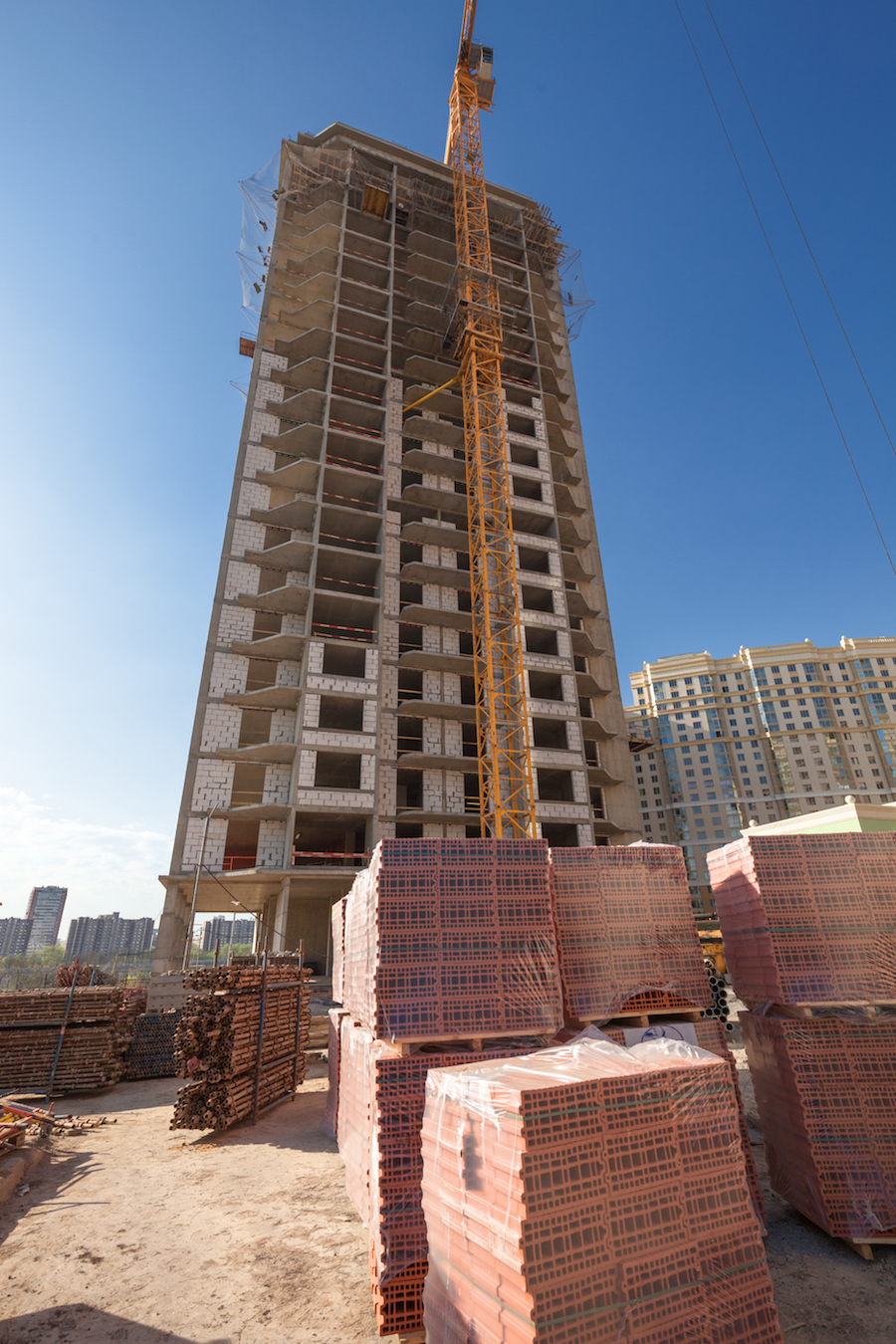

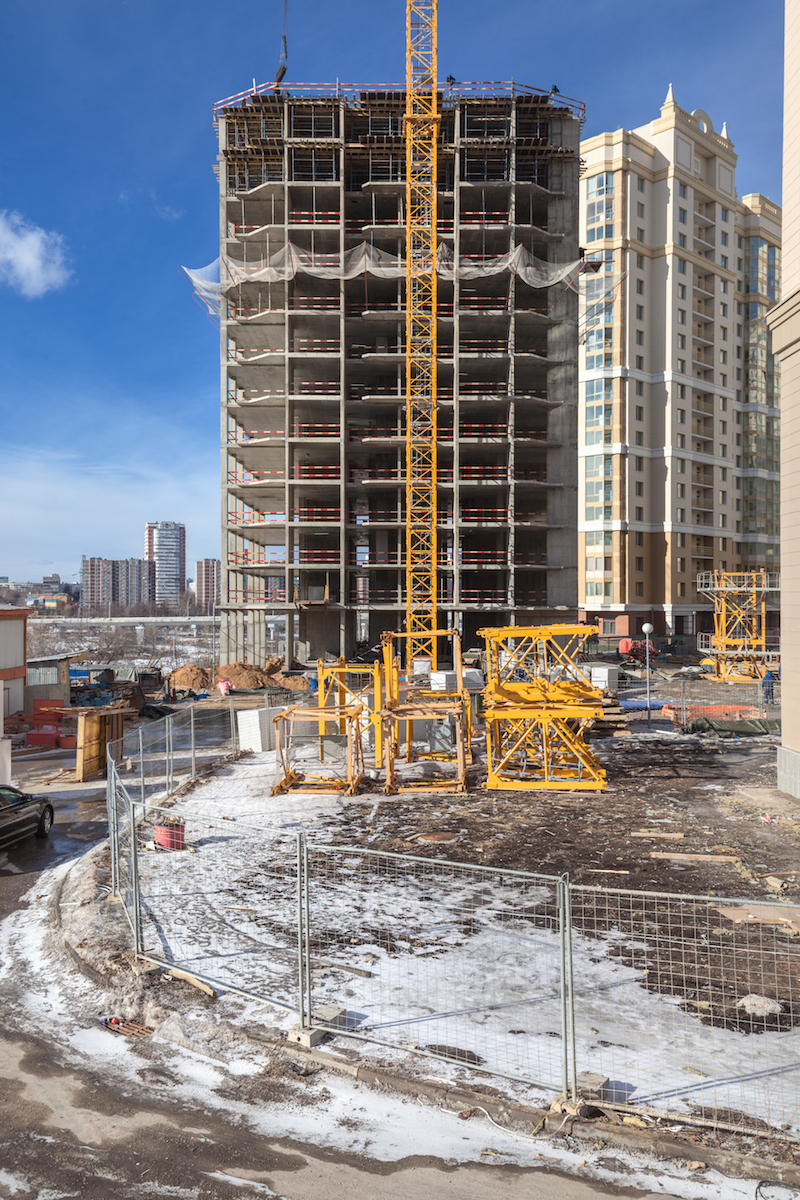

Октябрь 2014

На площадке ведутся следующие работы:

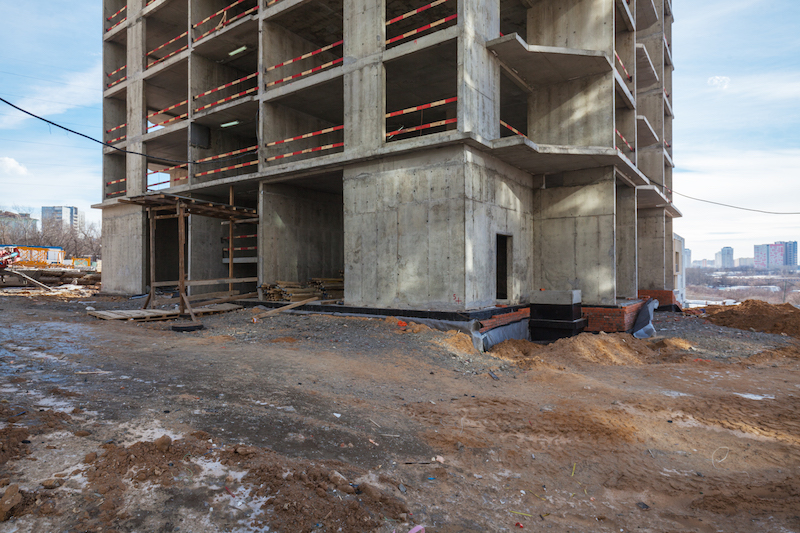

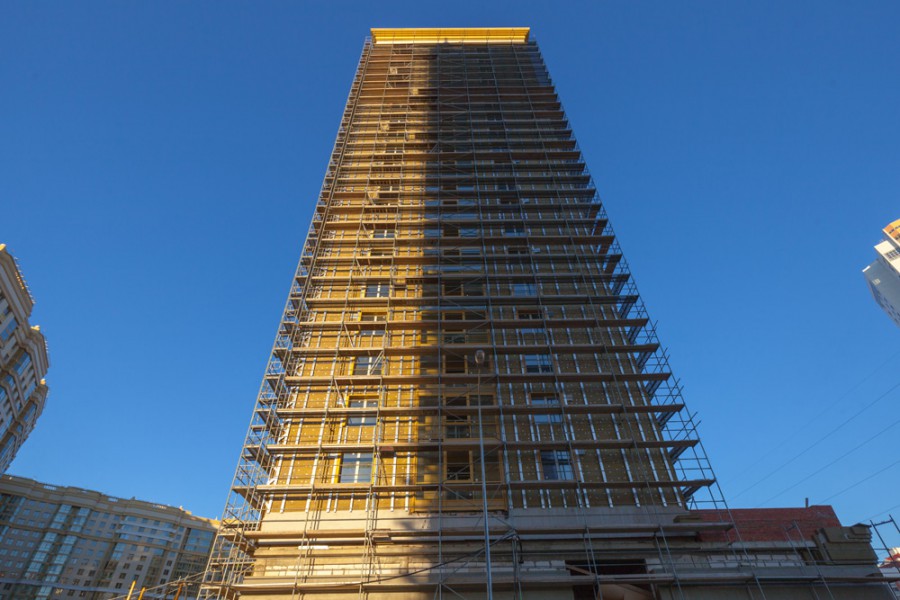

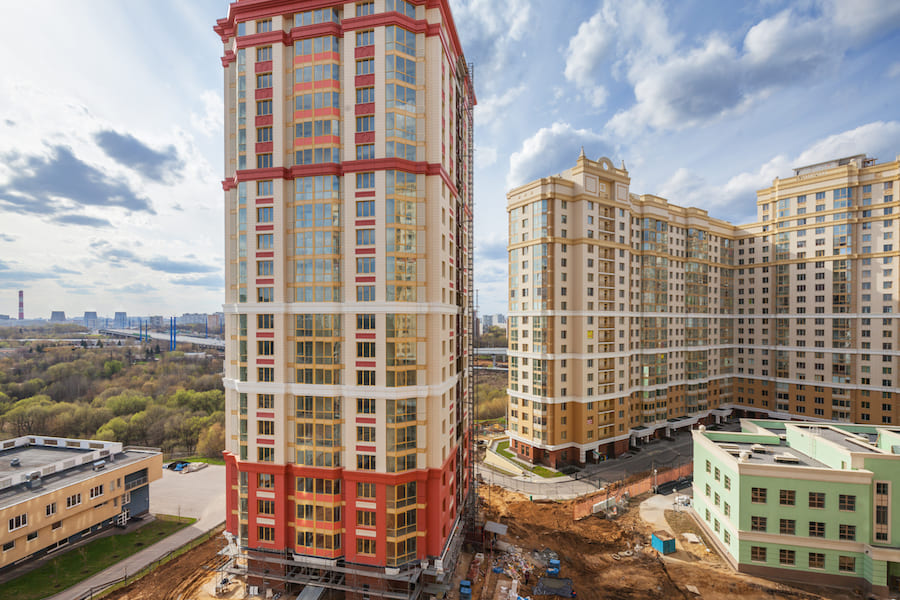

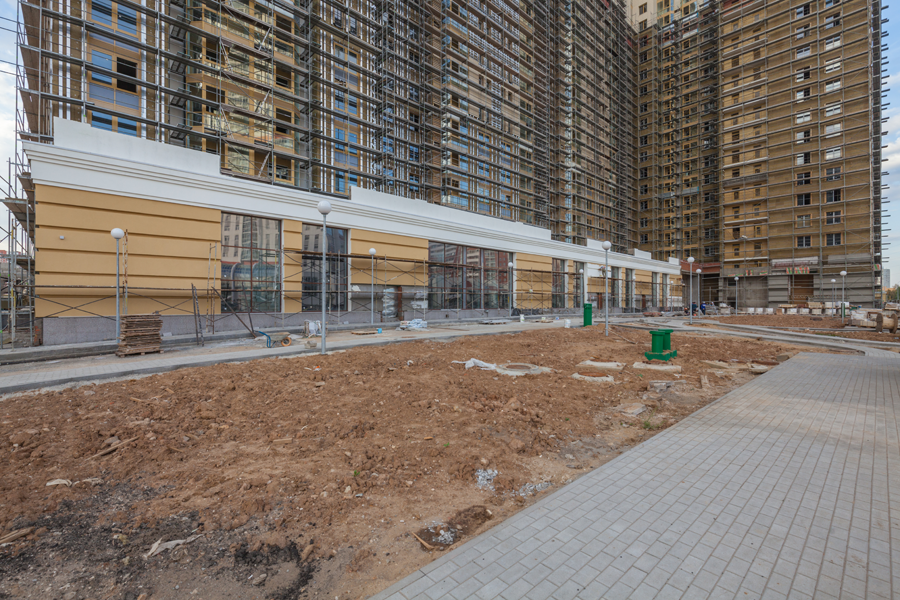

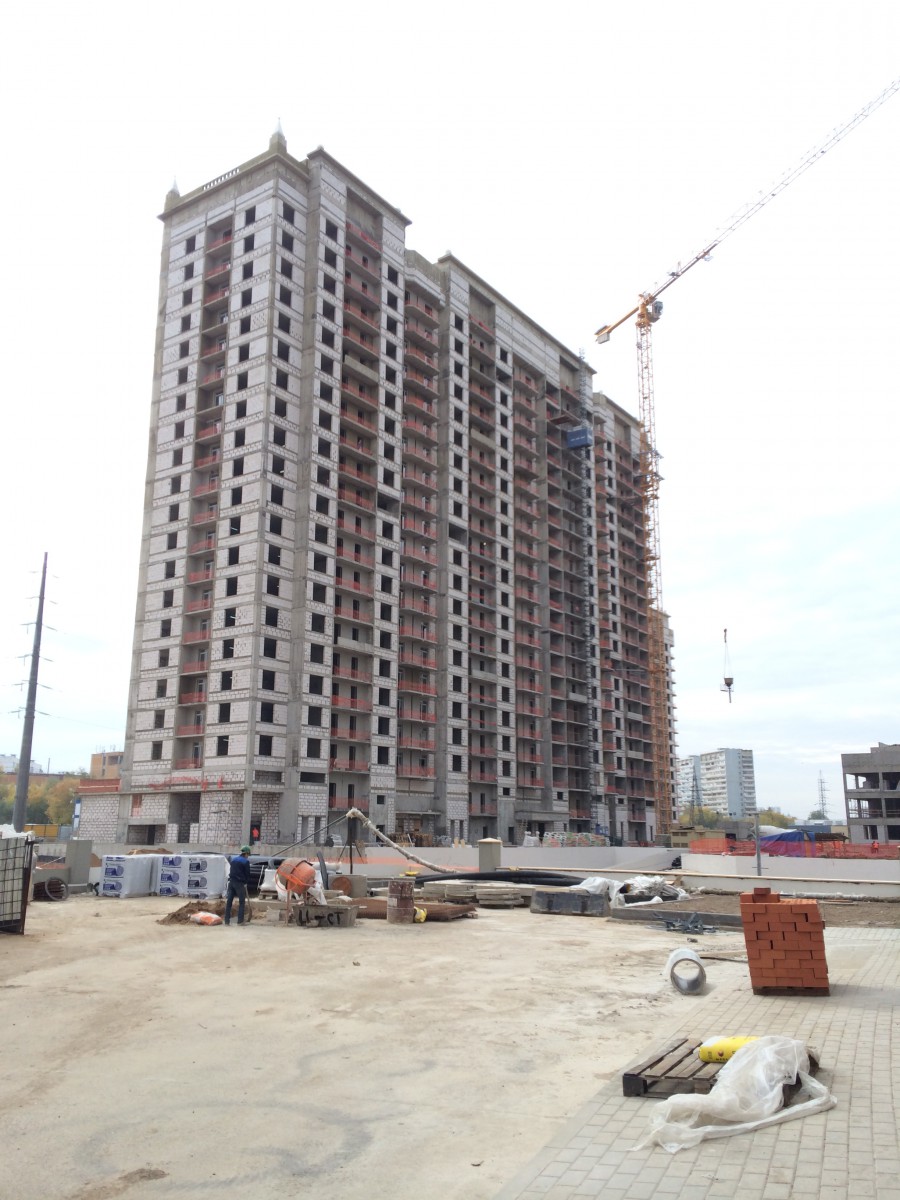

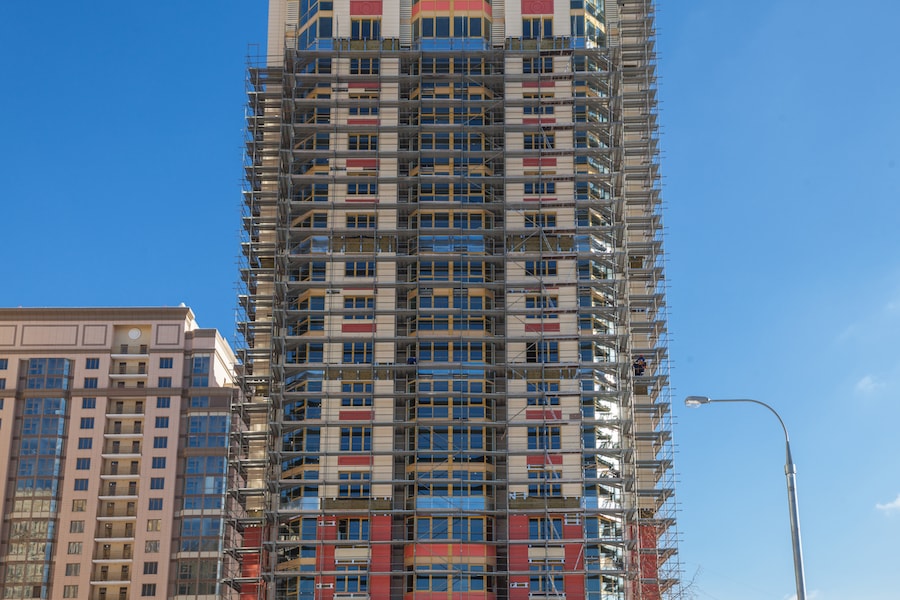

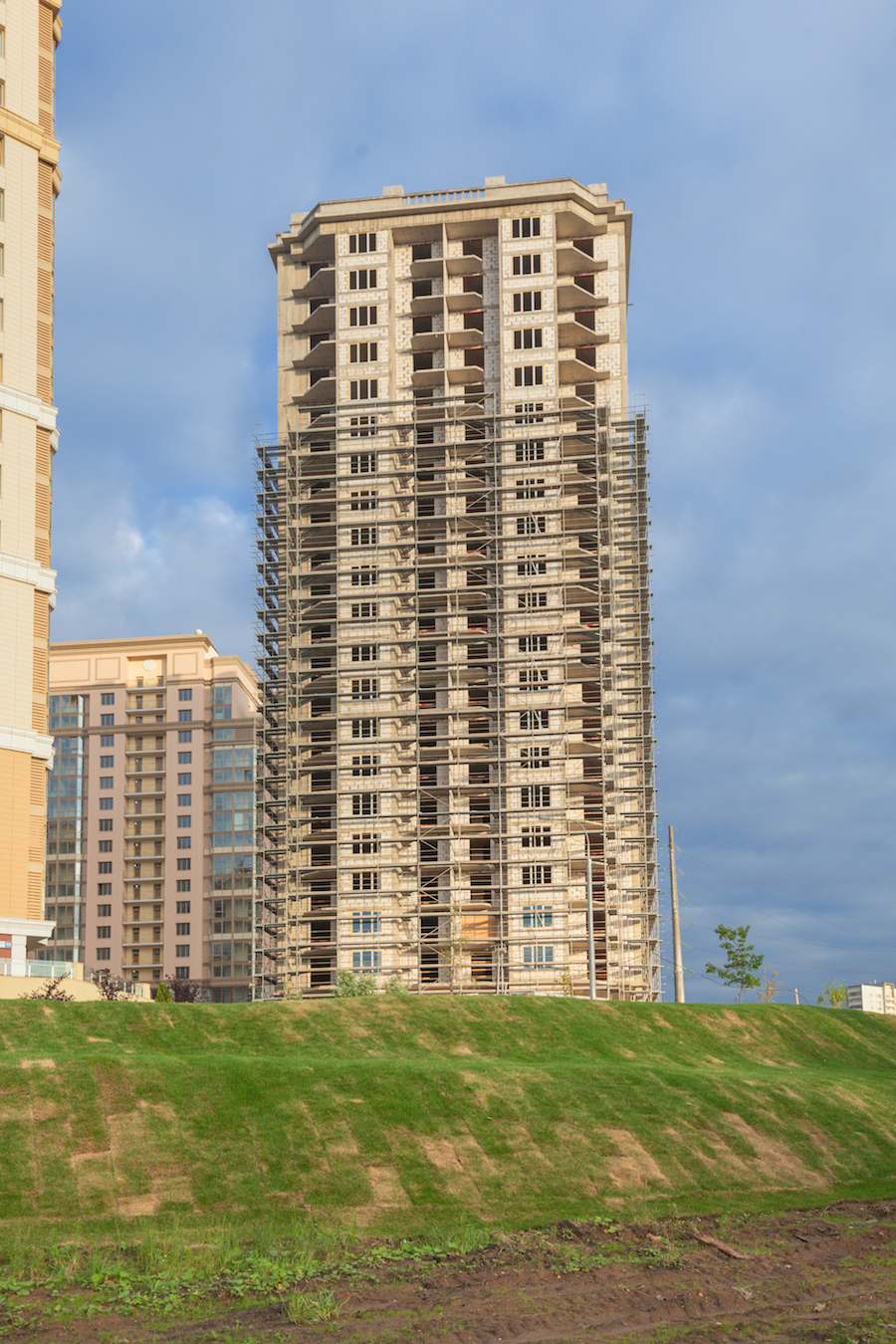

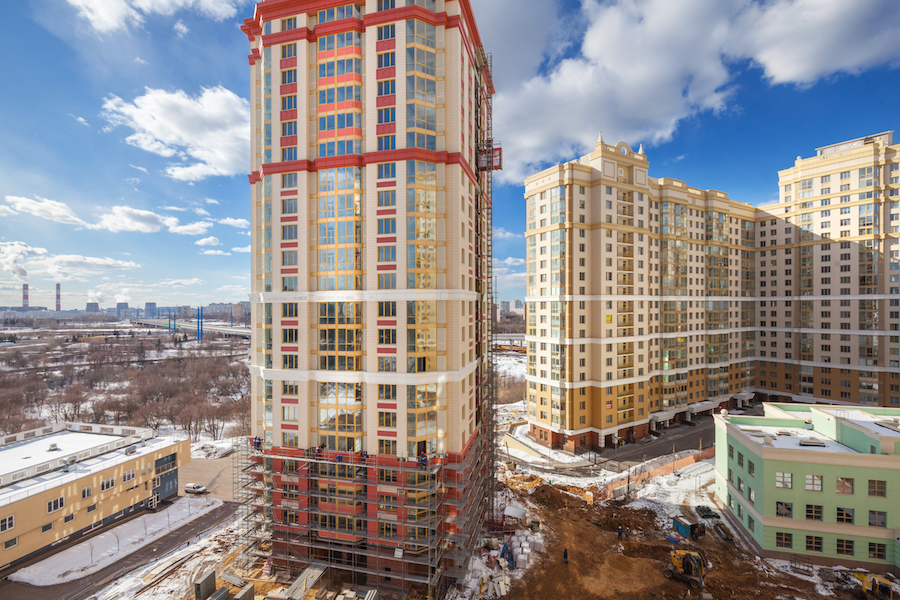

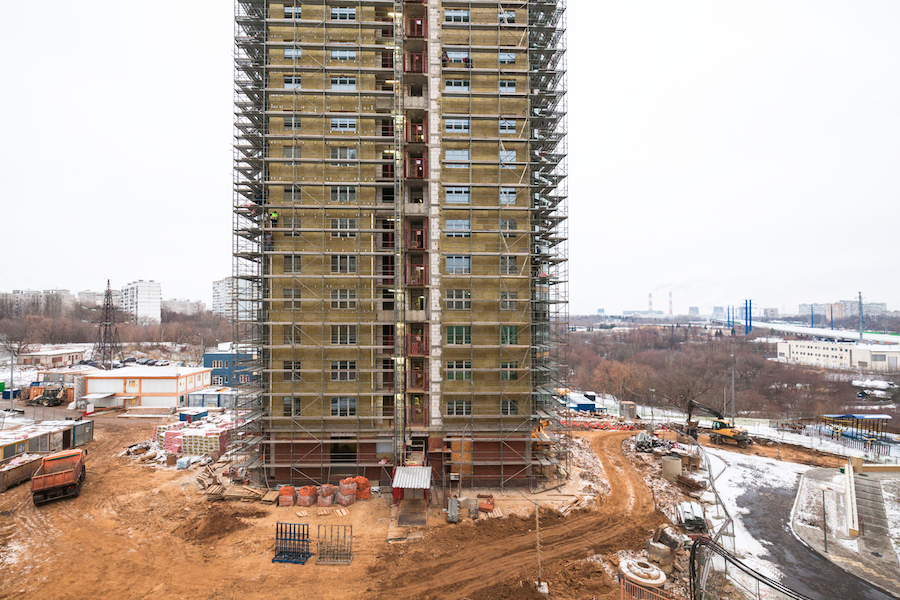

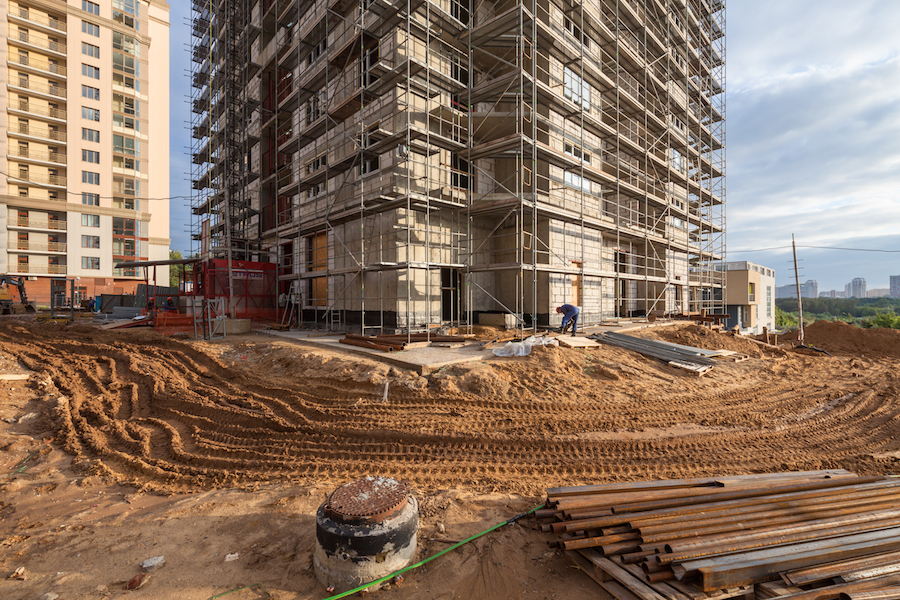

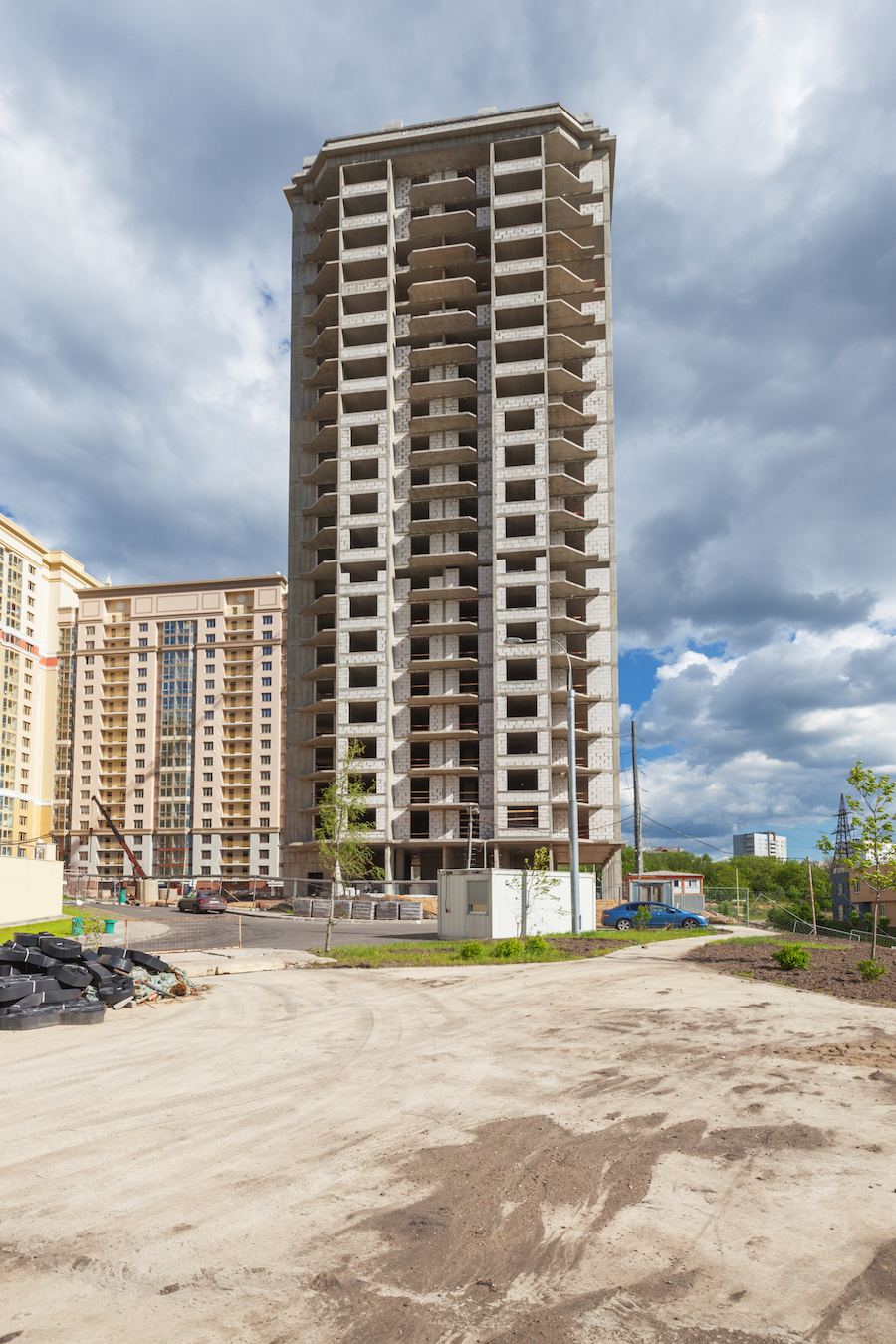

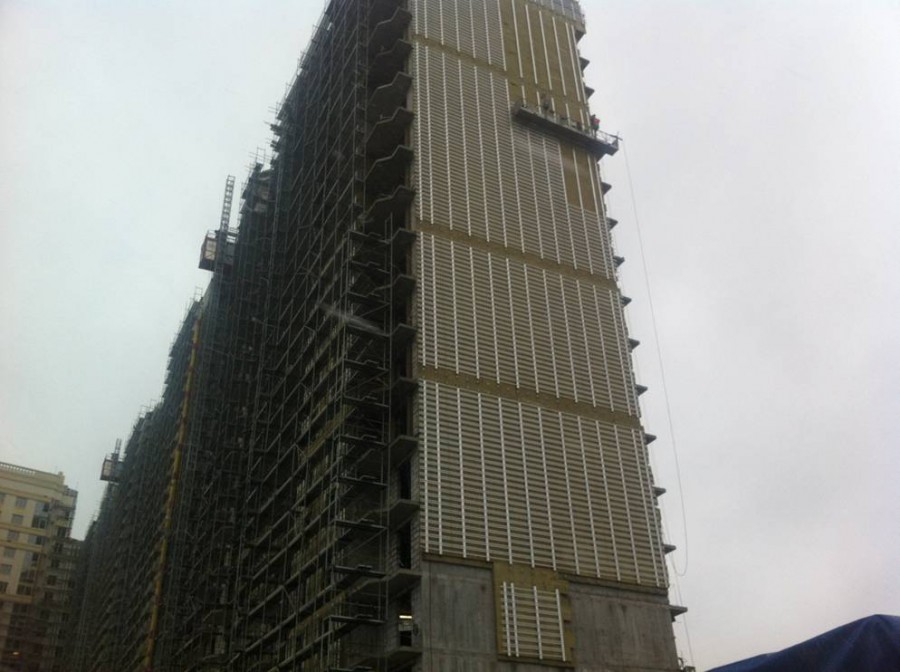

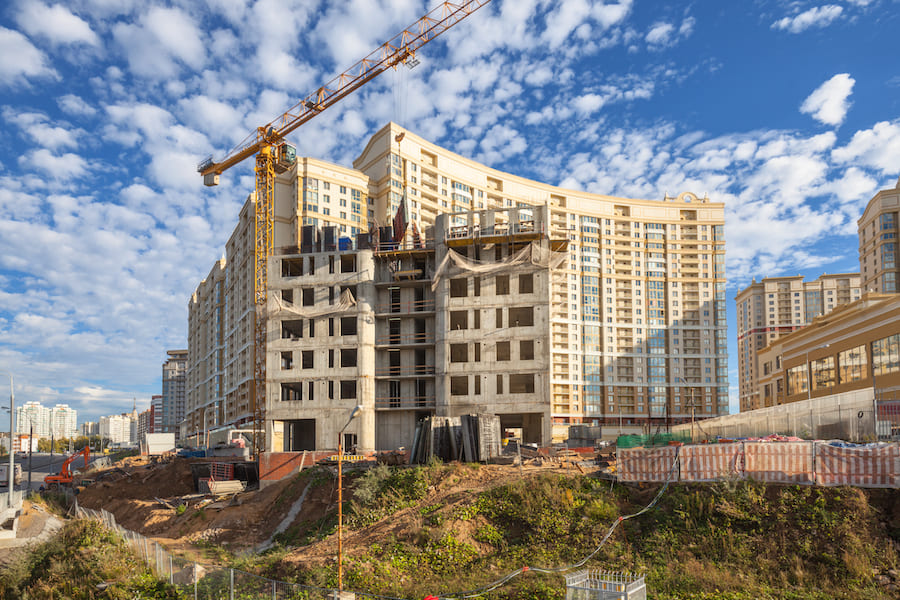

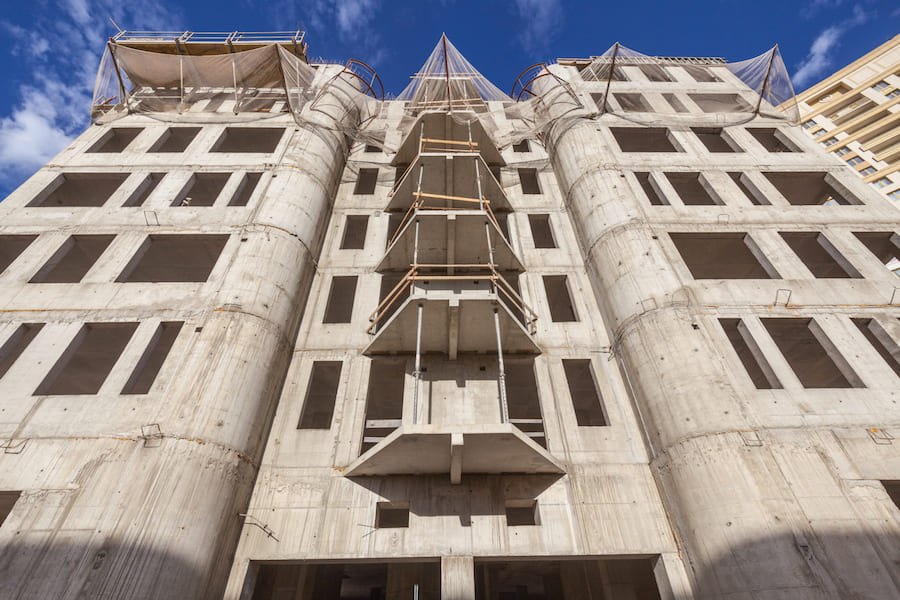

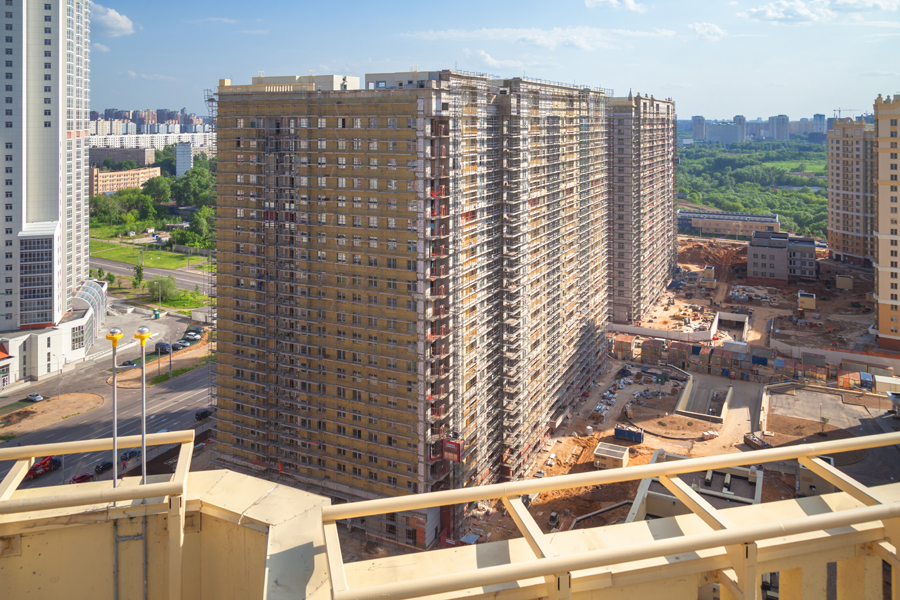

Корпус №1 – отделка фасадов, внутренняя отделка секций
Корпус №2 – монолитные работы и каменная кладка стен
Корпус №3 – монолитные работы и каменная кладка стен
Корпус №4 – монолитные работы и каменная кладка стен

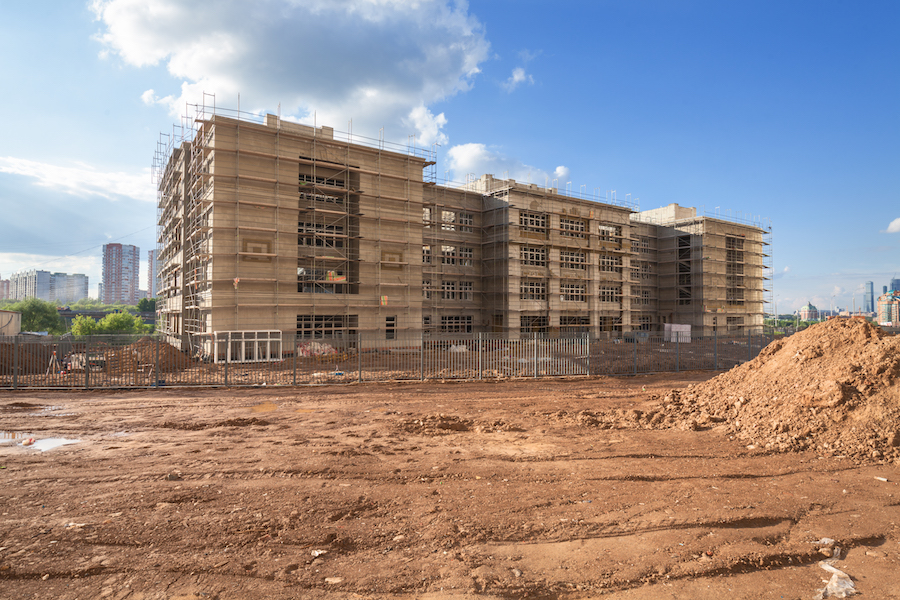

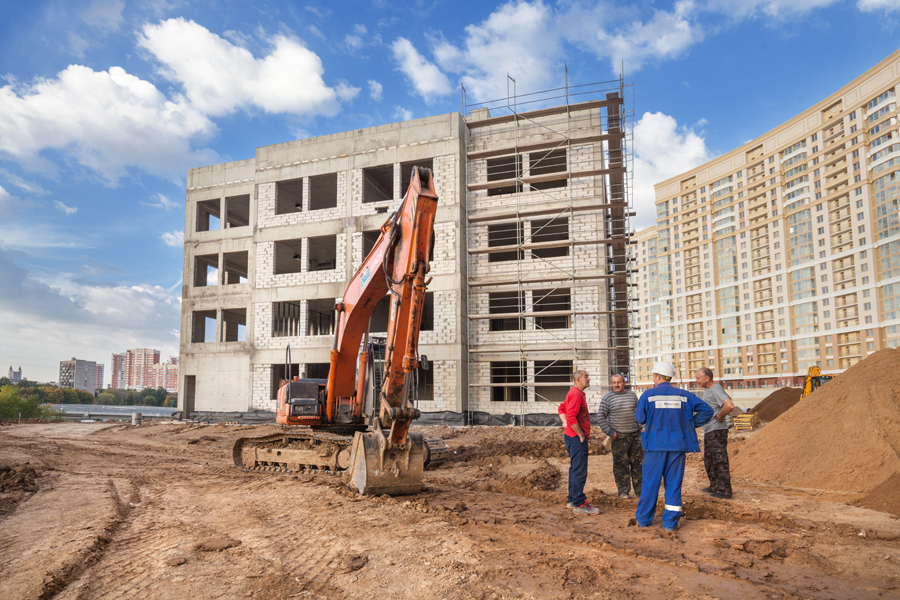

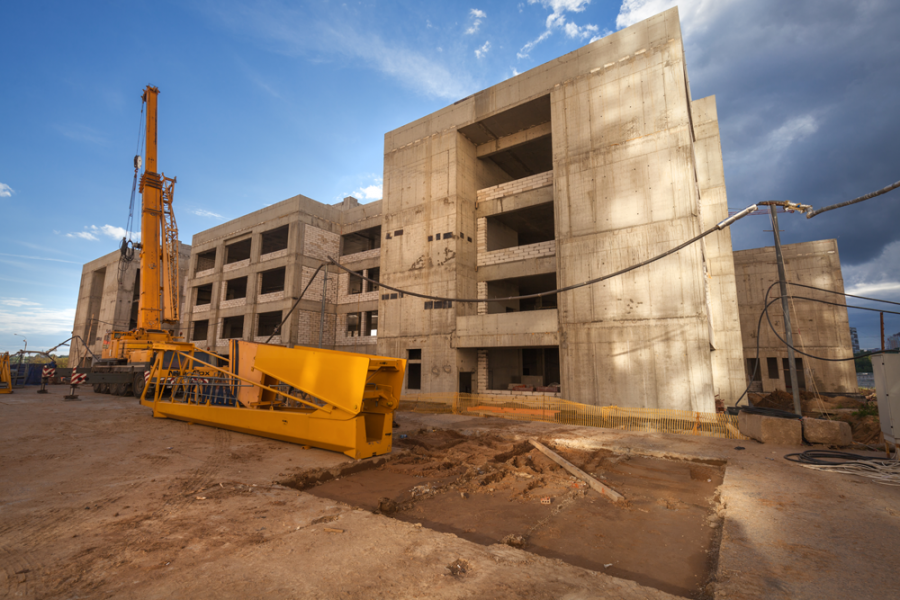

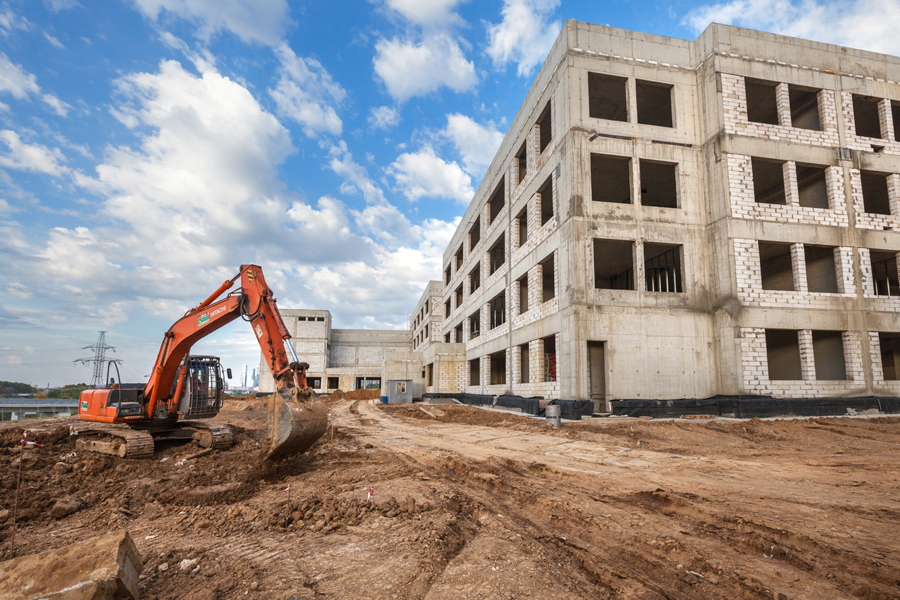

ФОК – монолитные работы и каменная кладка стен

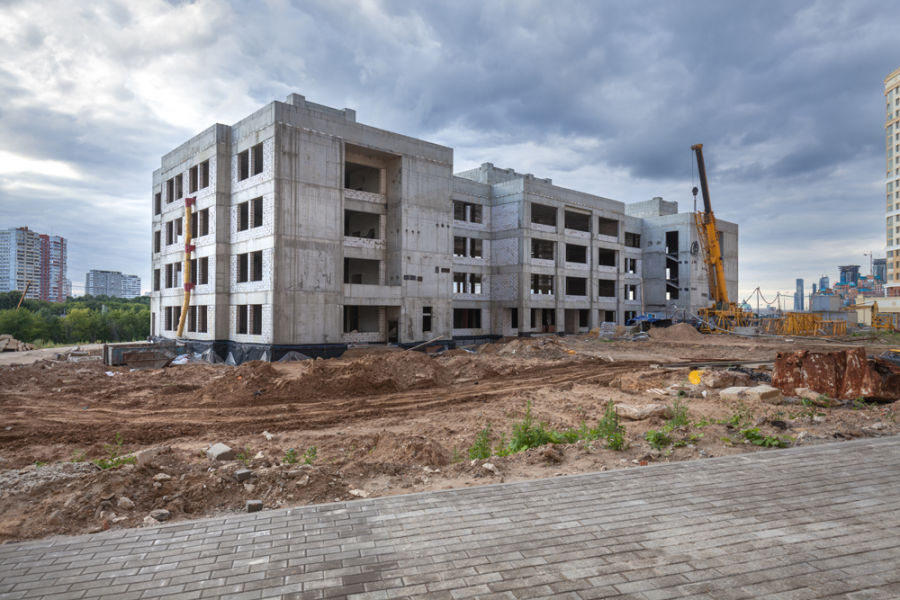

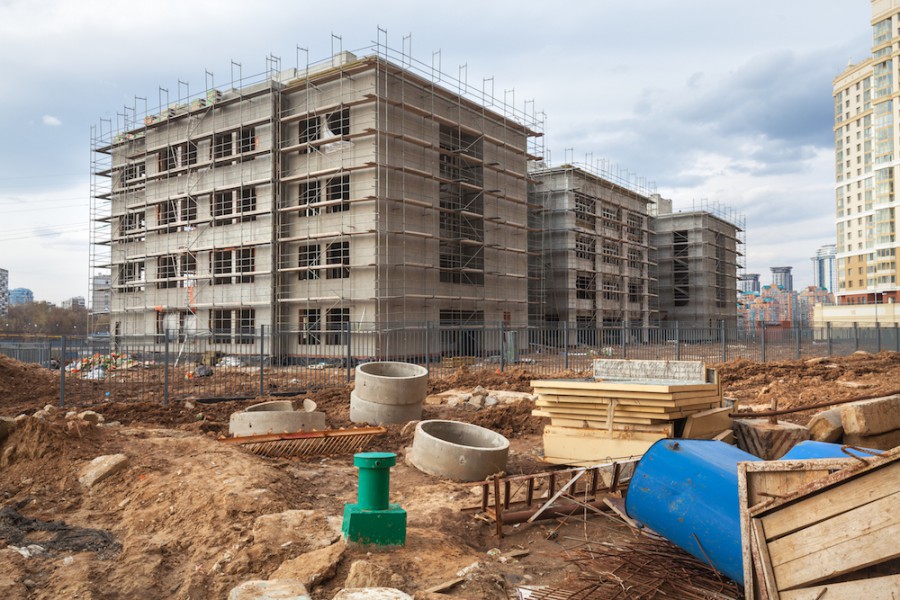

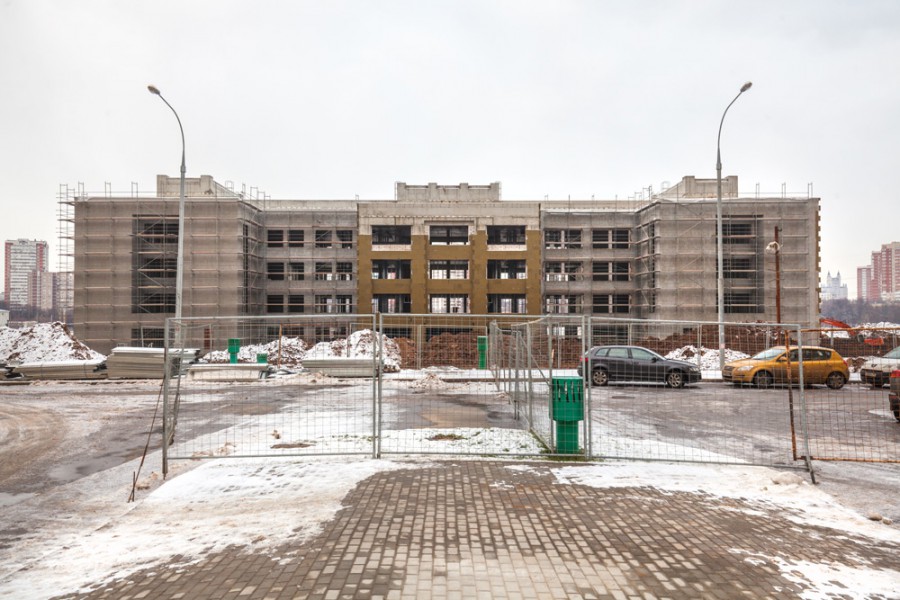

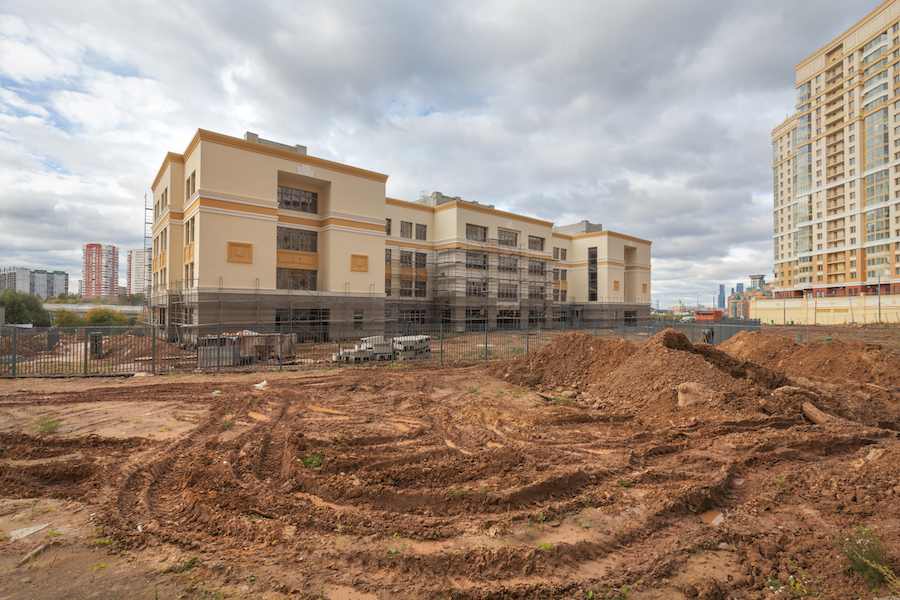

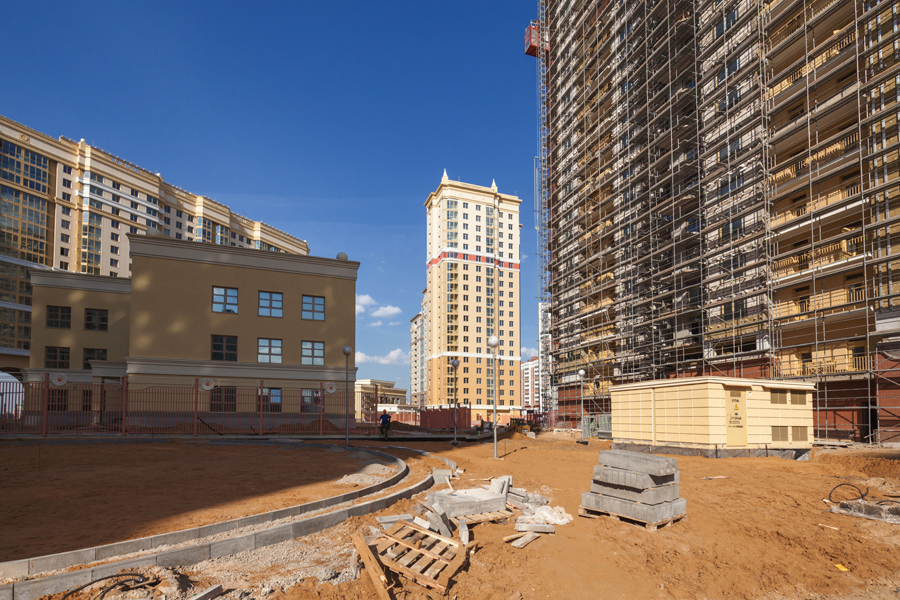

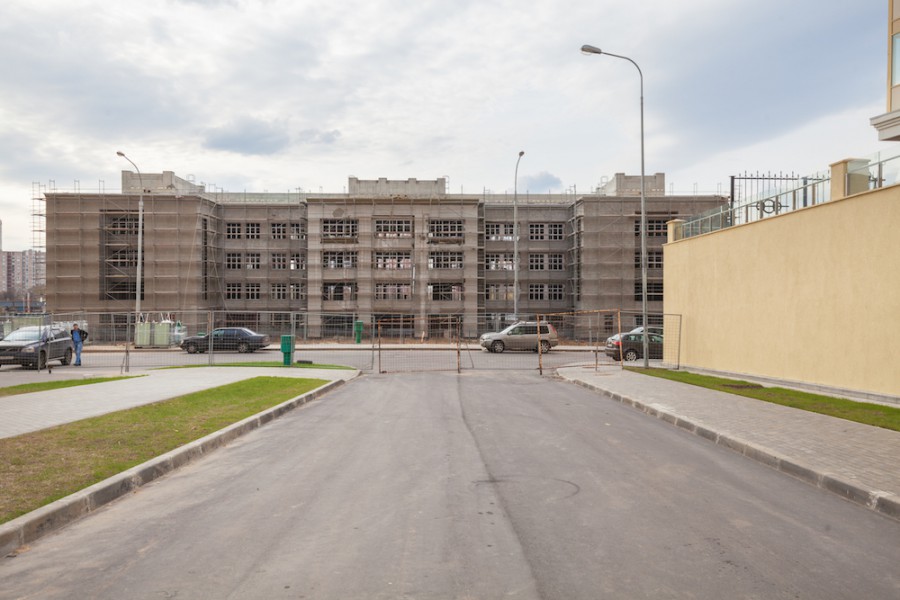

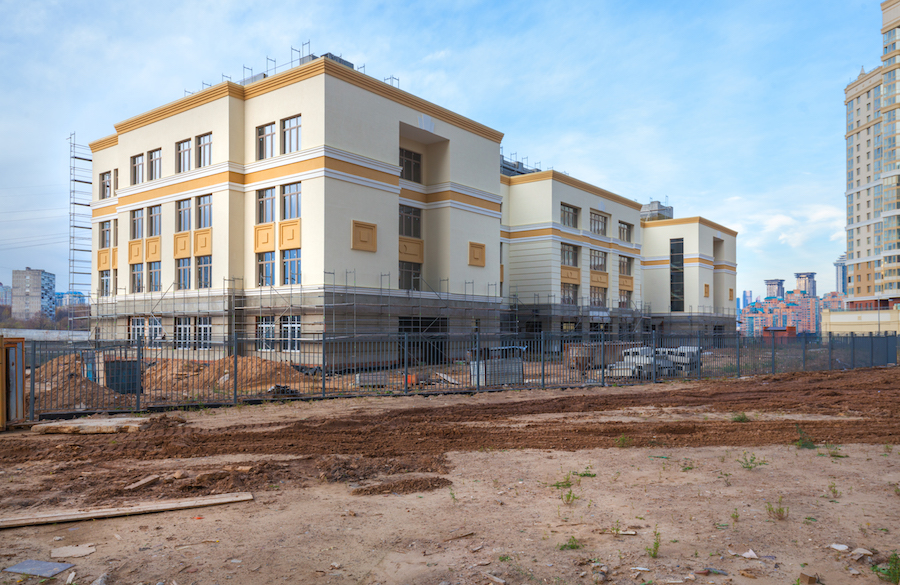

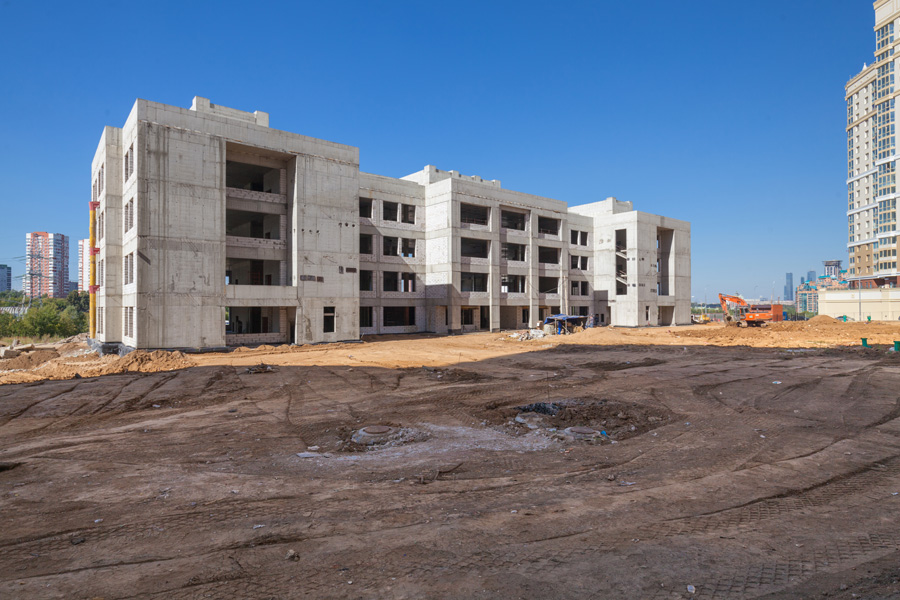

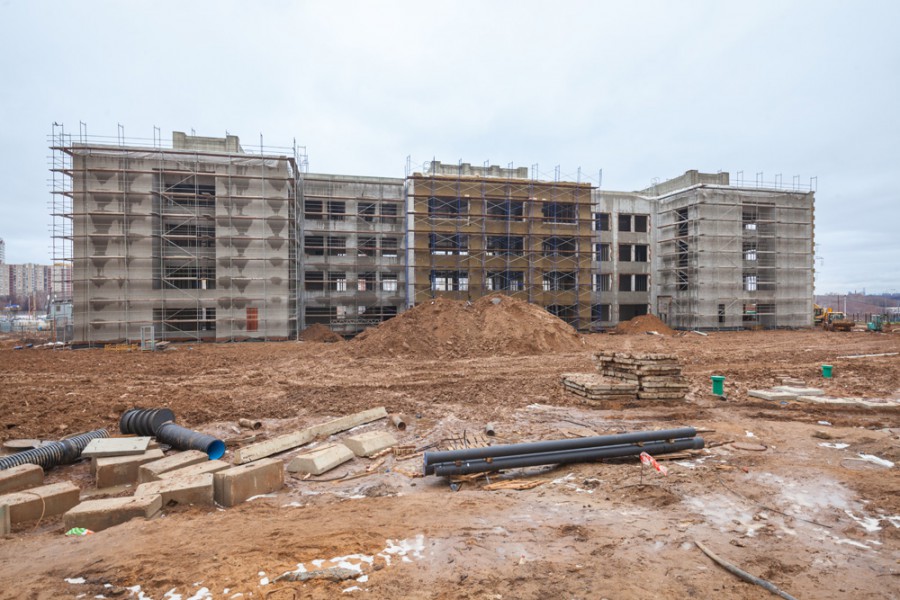

Детский садик №1 – возведение каркаса и внешних стен

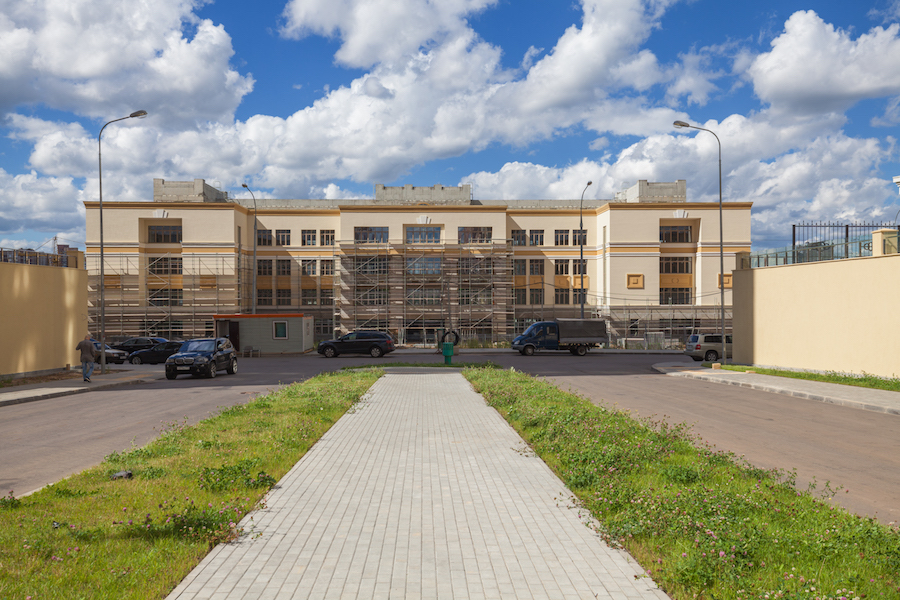

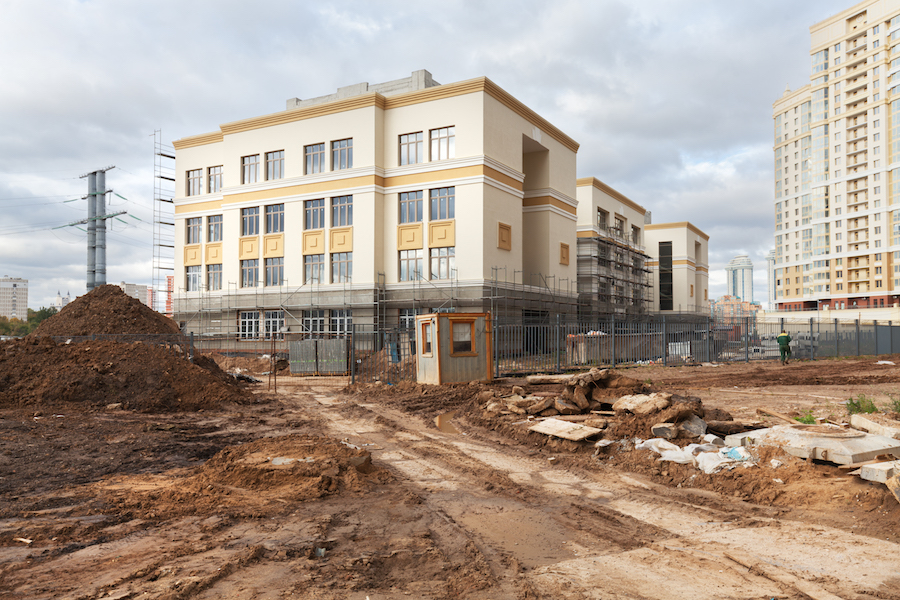

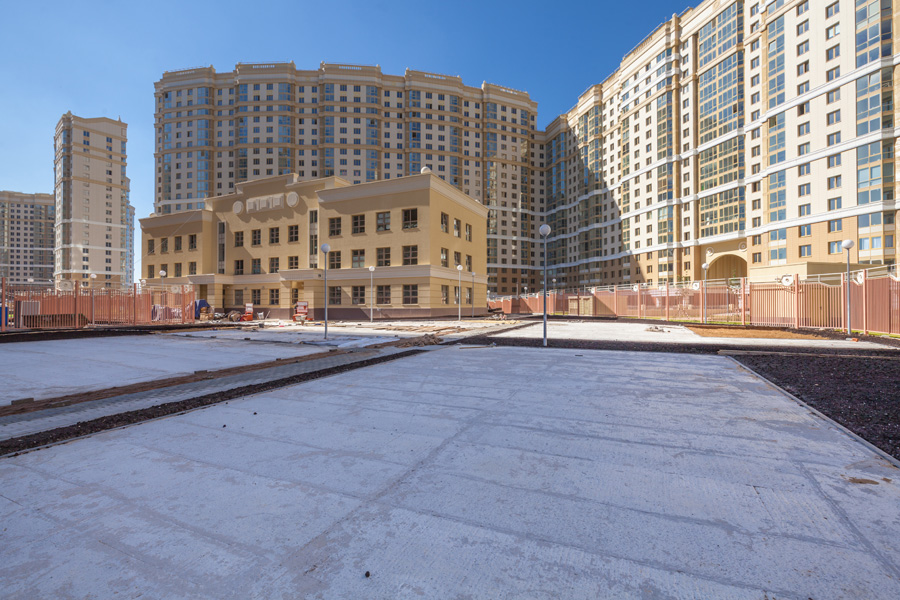

Детский садик №2 – внутренняя отделка

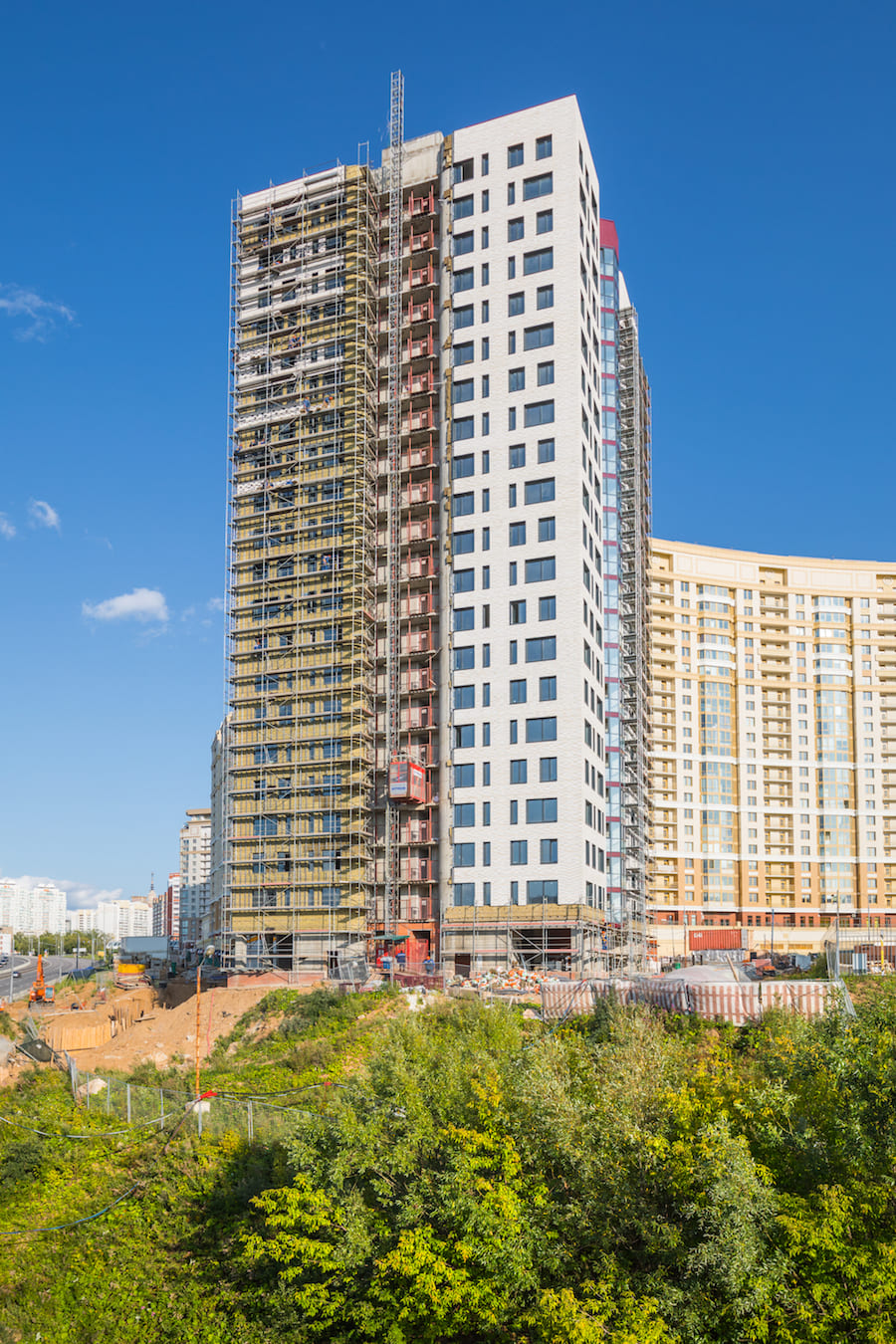

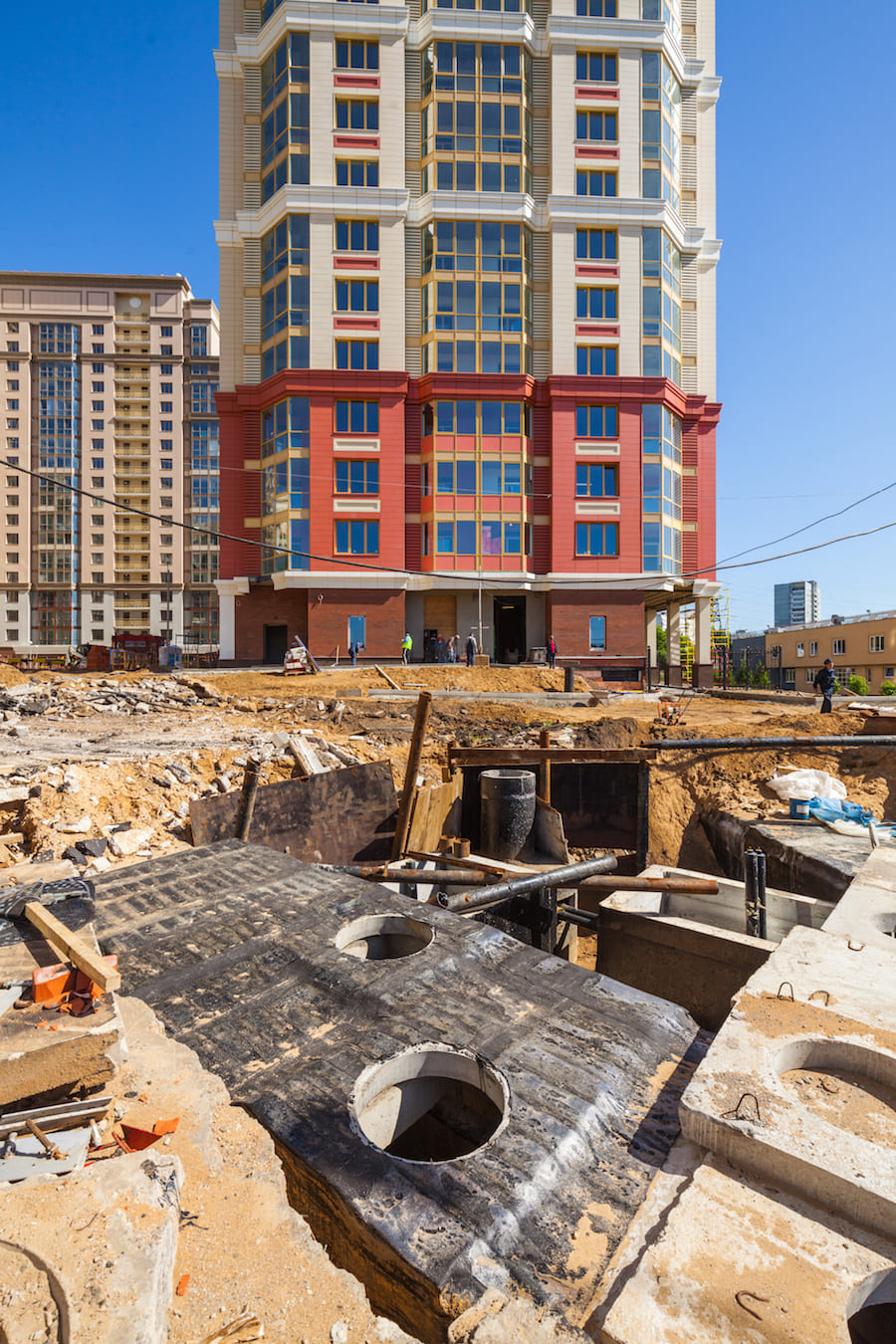

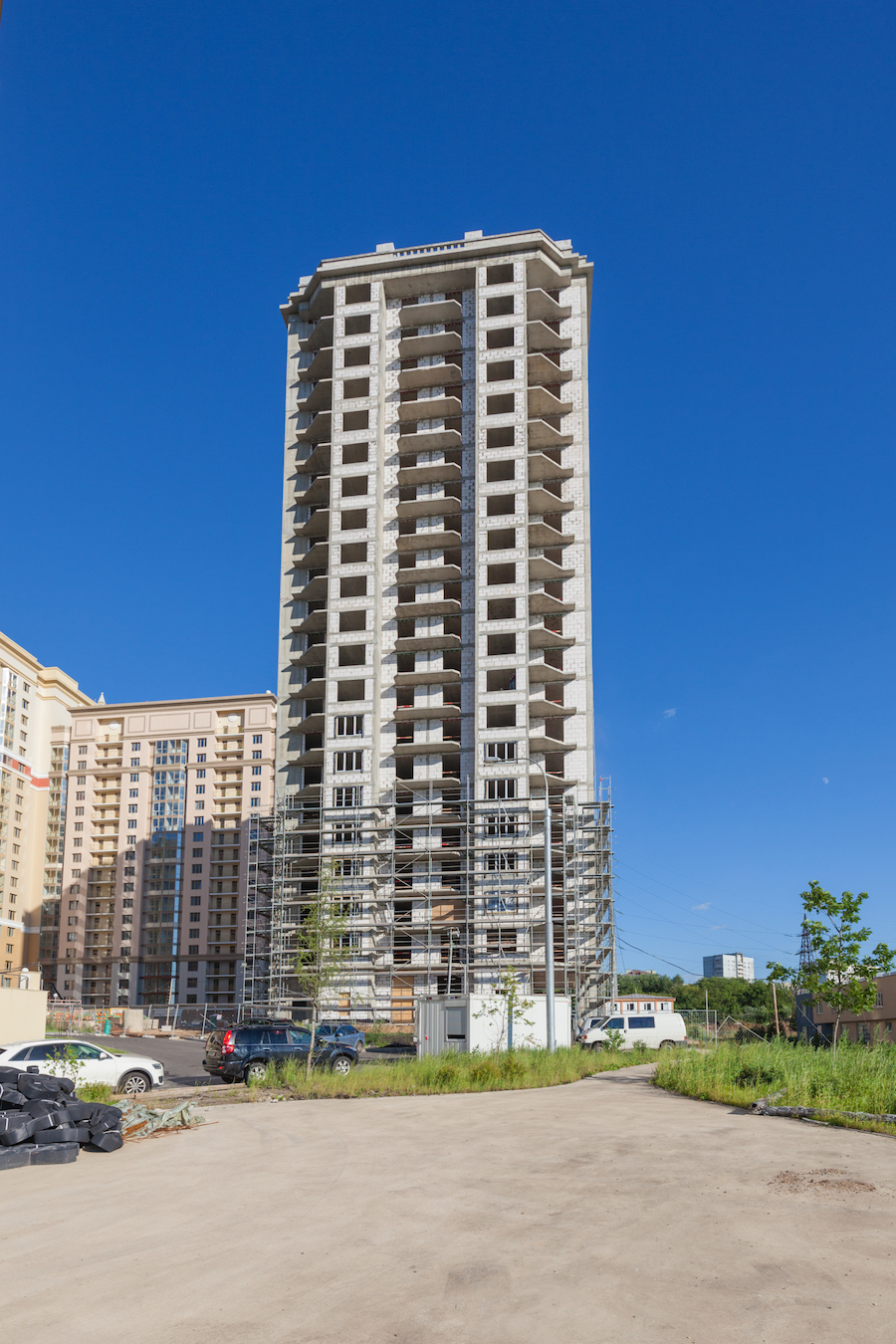

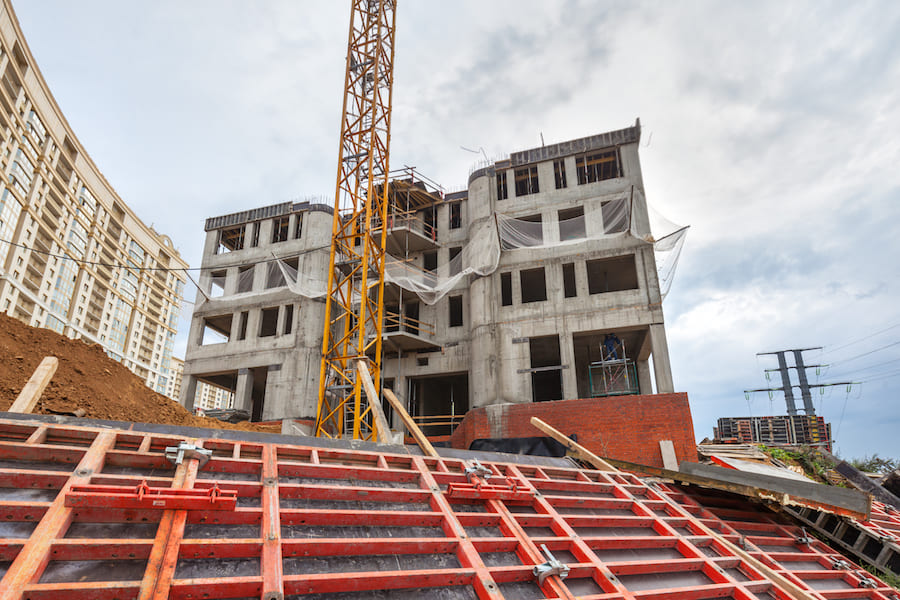

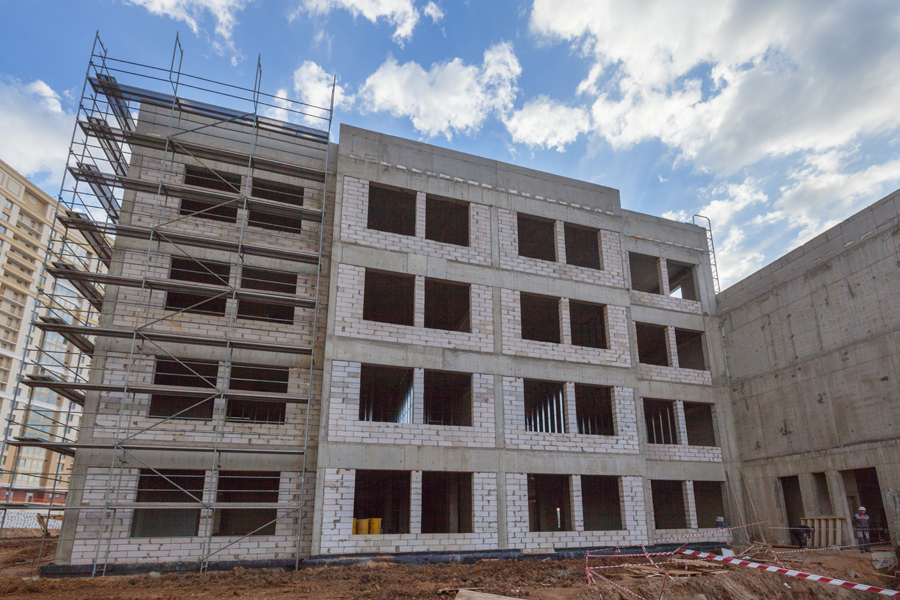

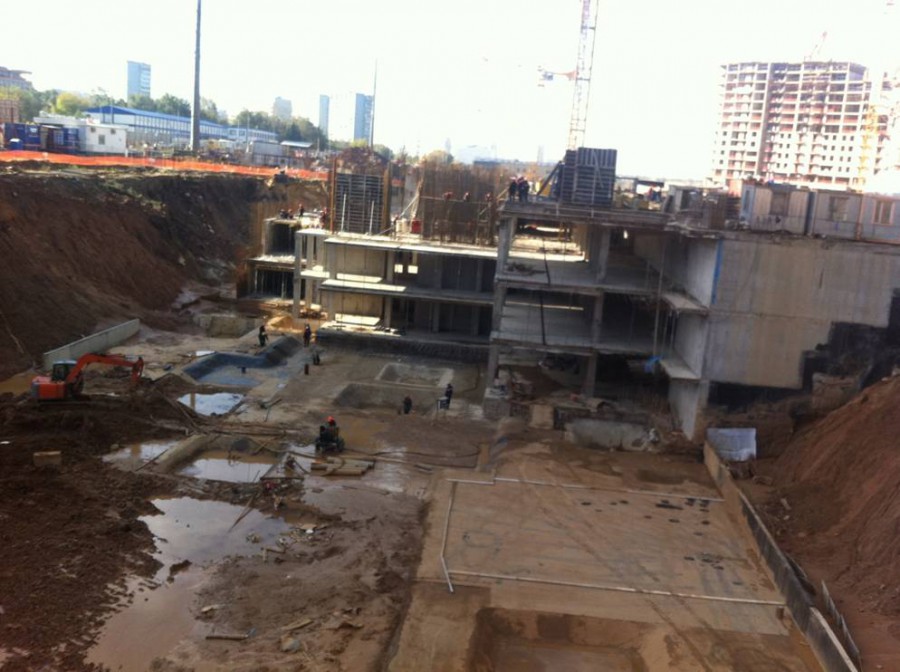

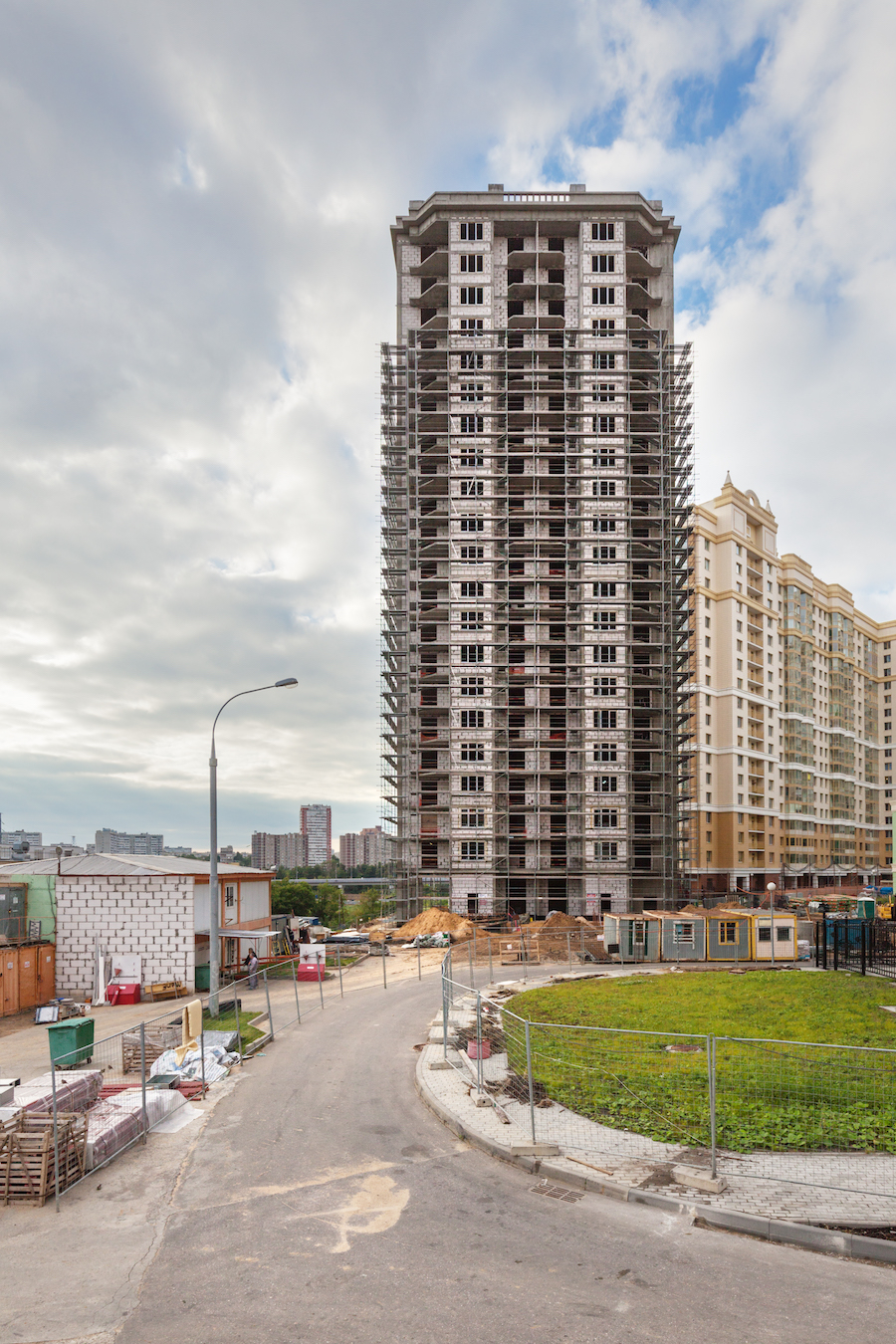

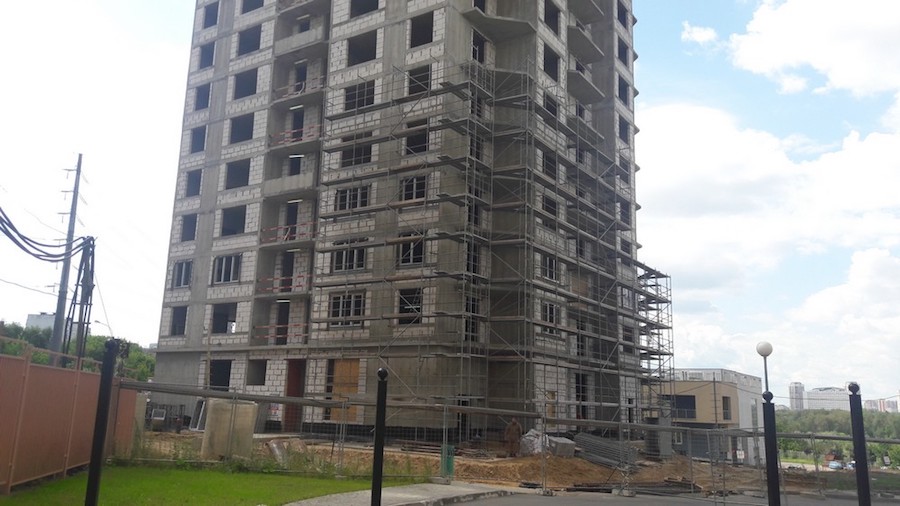

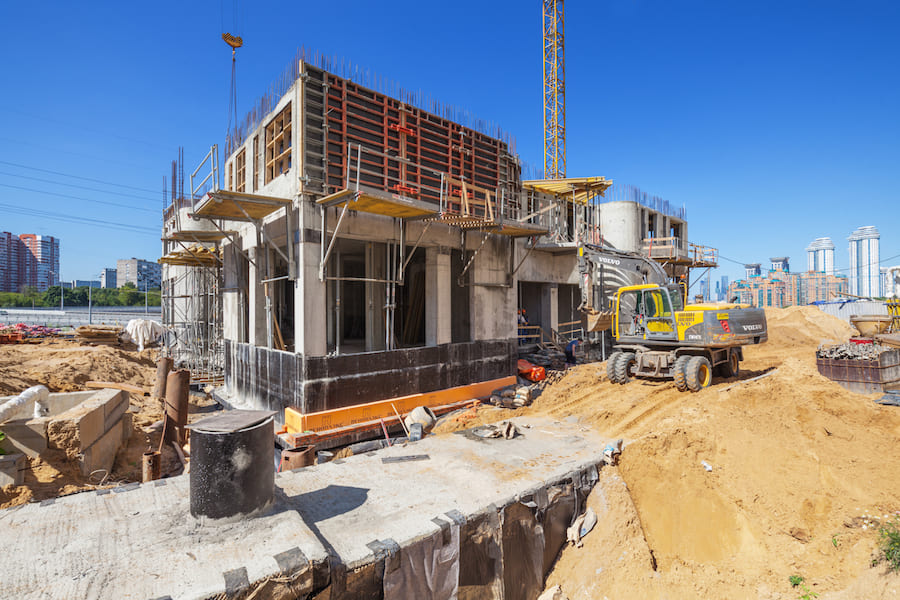

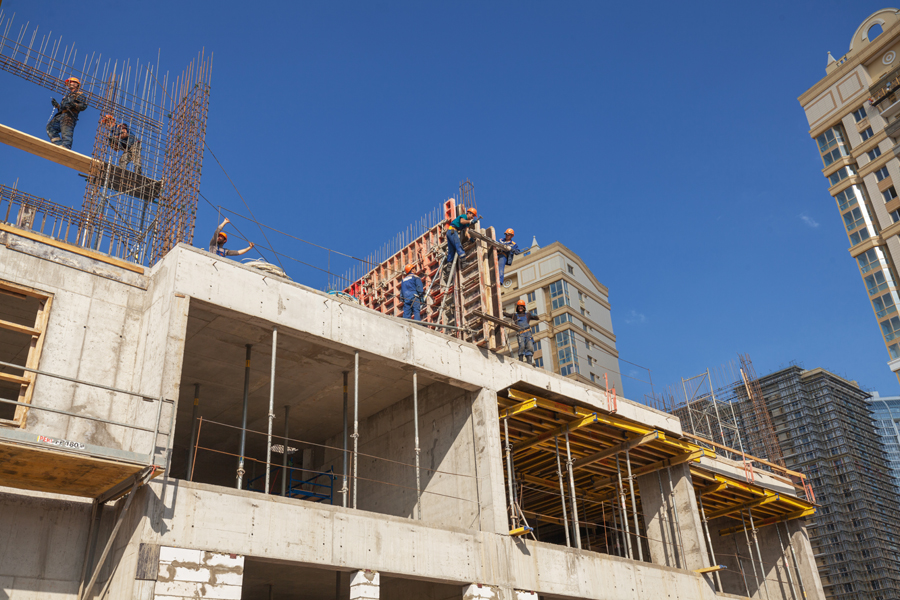

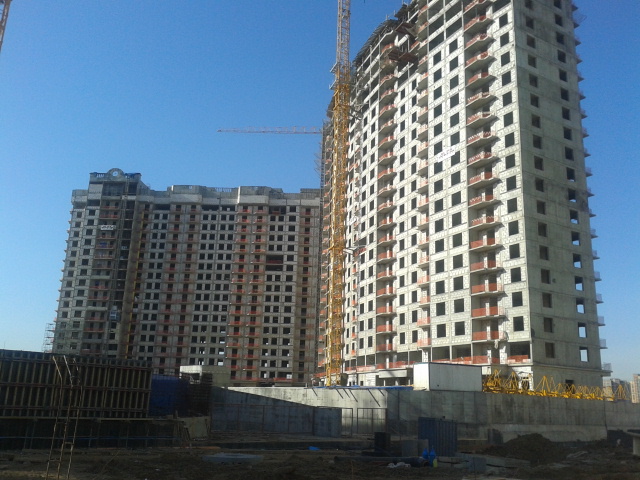

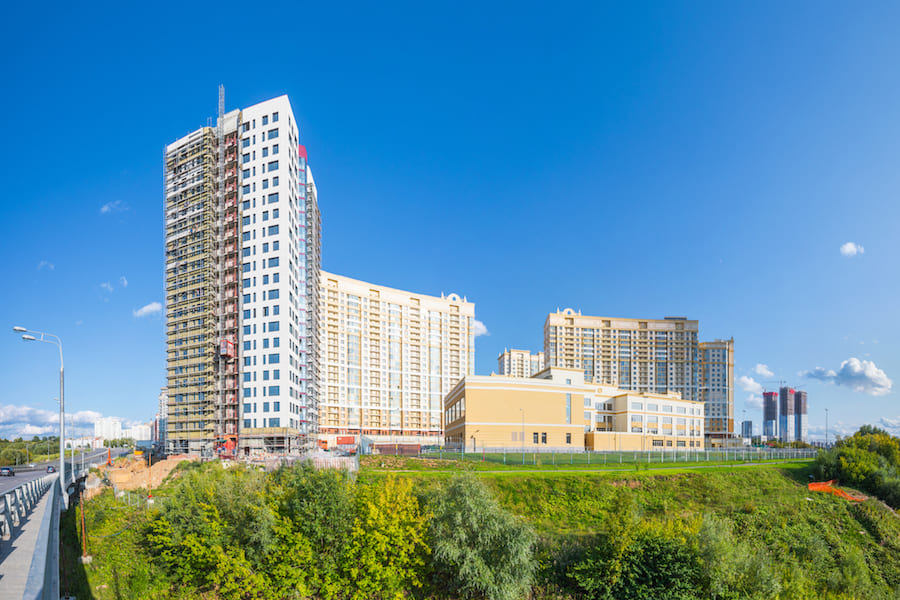

Сентябрь 2014

На площадке ведутся следующие работы:

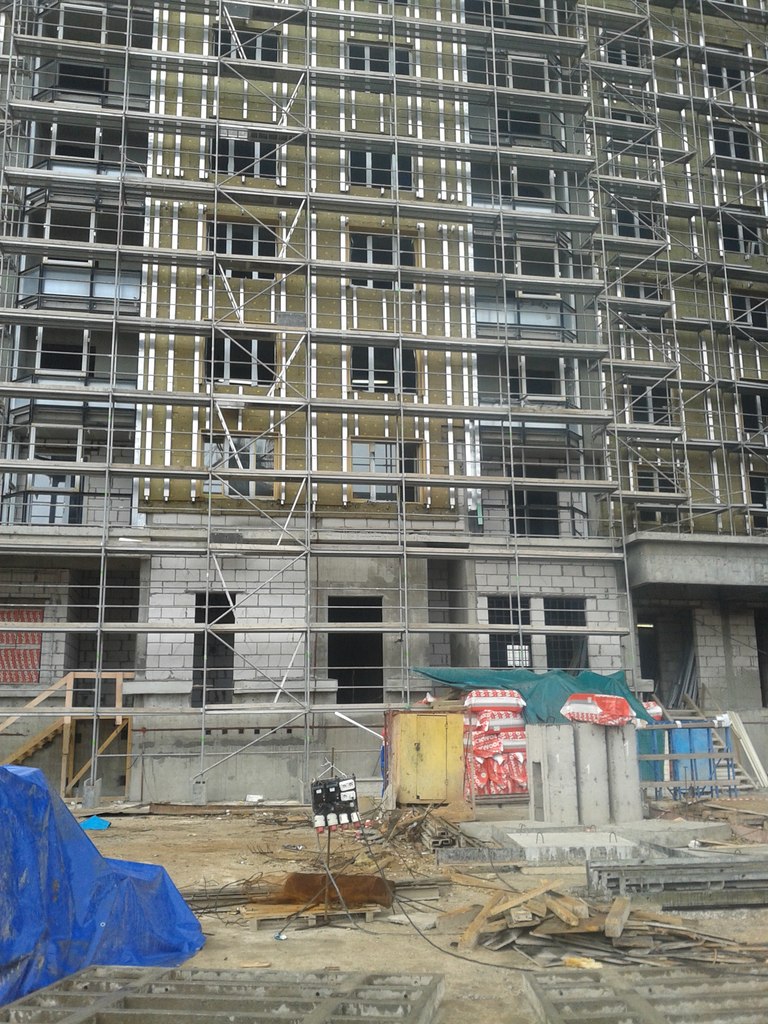

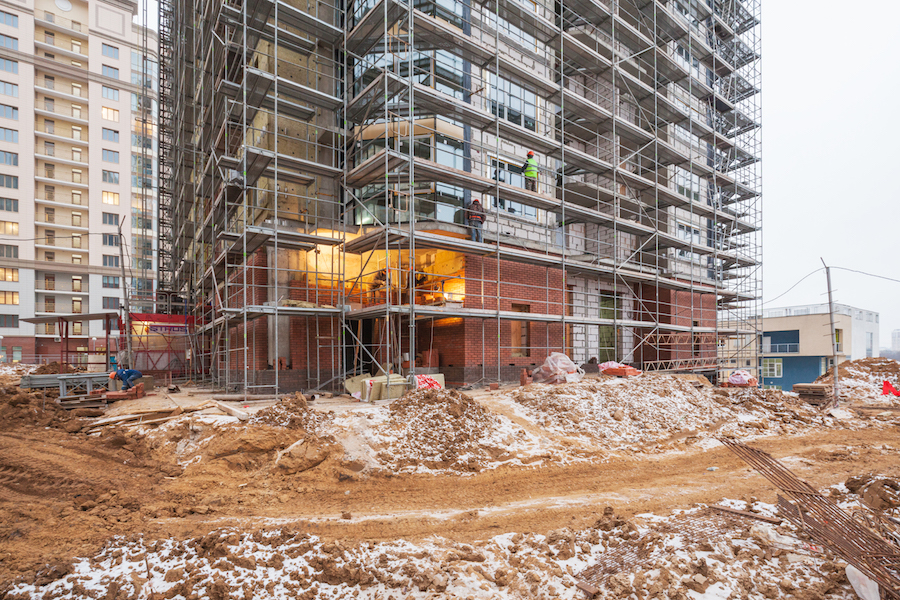

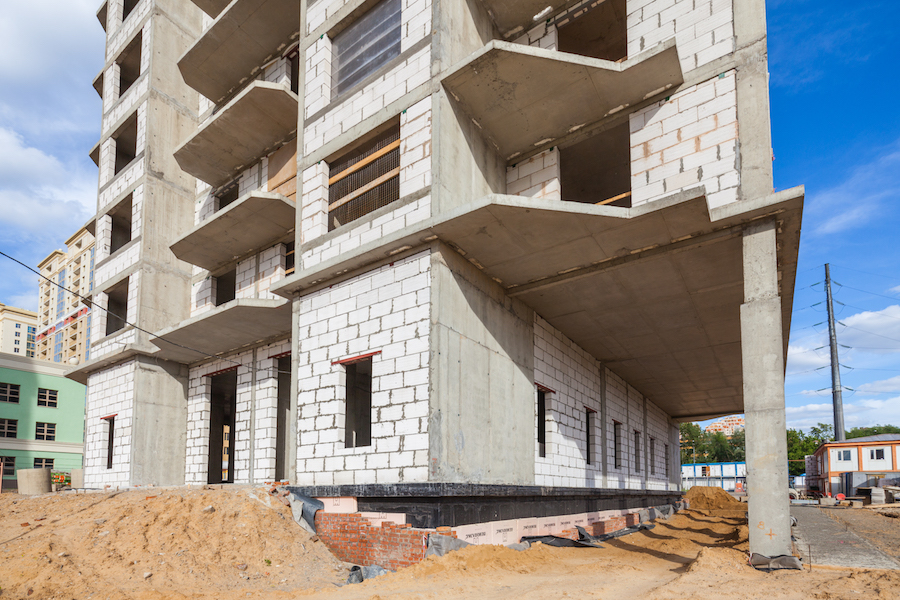

1 корпус- кладка внутренних стен, отделка МОП и технических помещений, устройство внутренней инженерии
2 корпус- монтаж фасадов, отделка МОП и устройство внутренней инженерии
3 корпус-монтаж фасадов, отделка МОП и устройство внутренней инженерии
4 корпус-кладка внутренних стен
7 корпус- кладка внутренних стен, монтаж фасадов
детский садик №2 – завершение монтажных работ, устройство декоративных элементов из стеклофибробетона

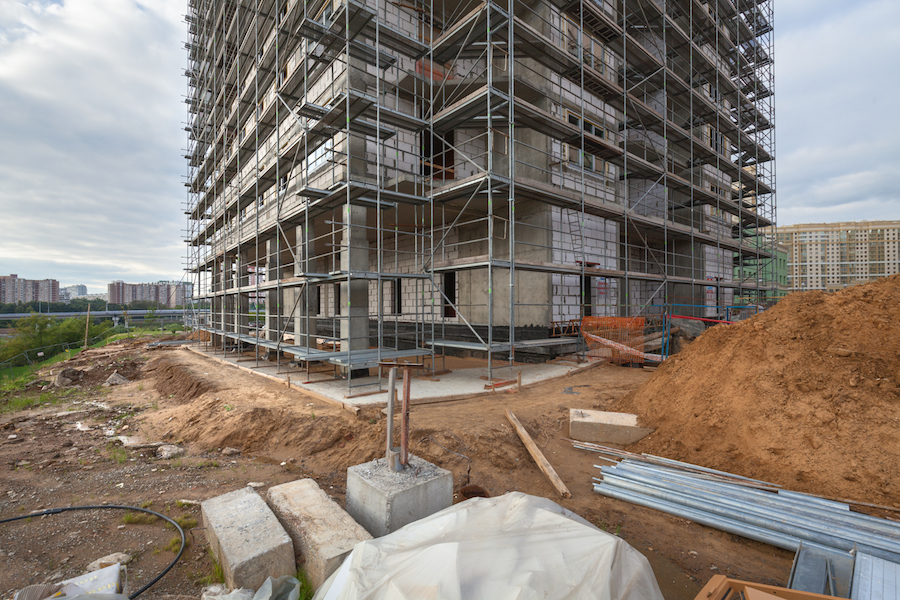

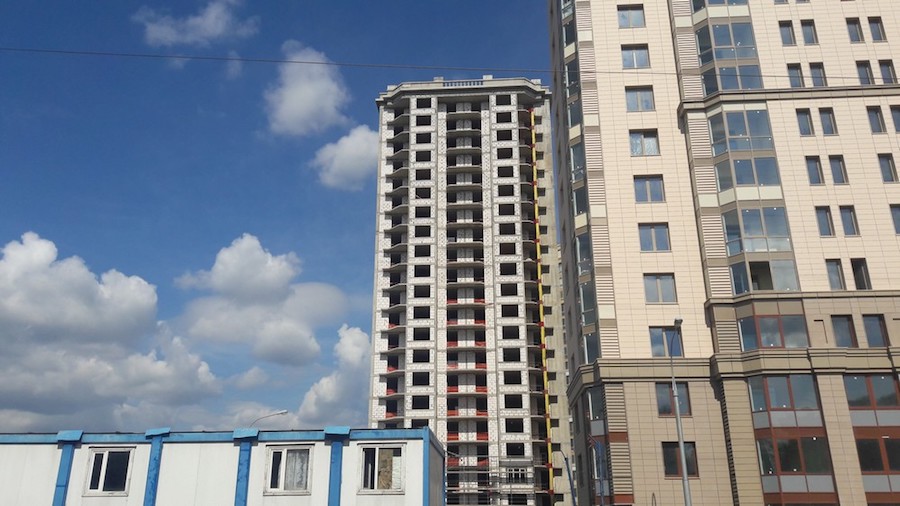

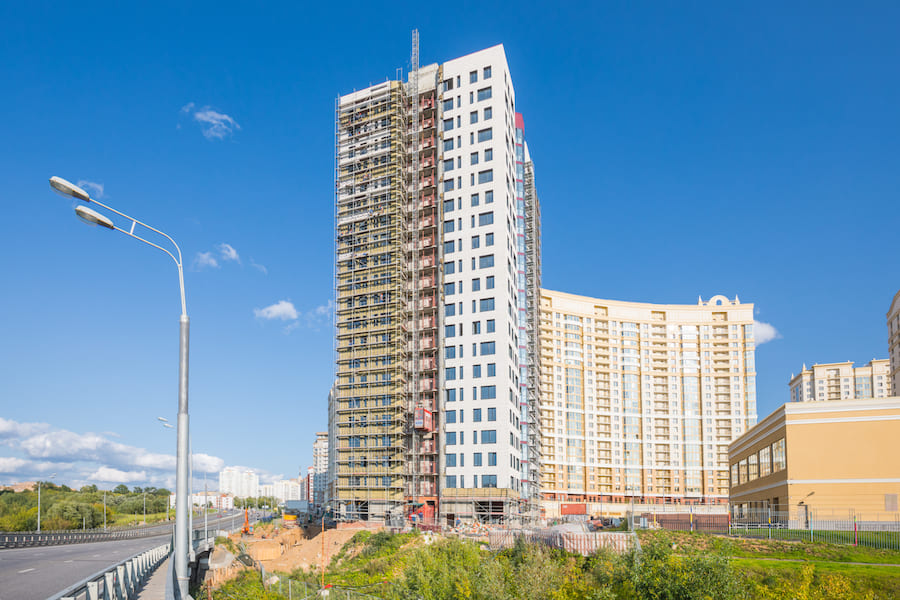

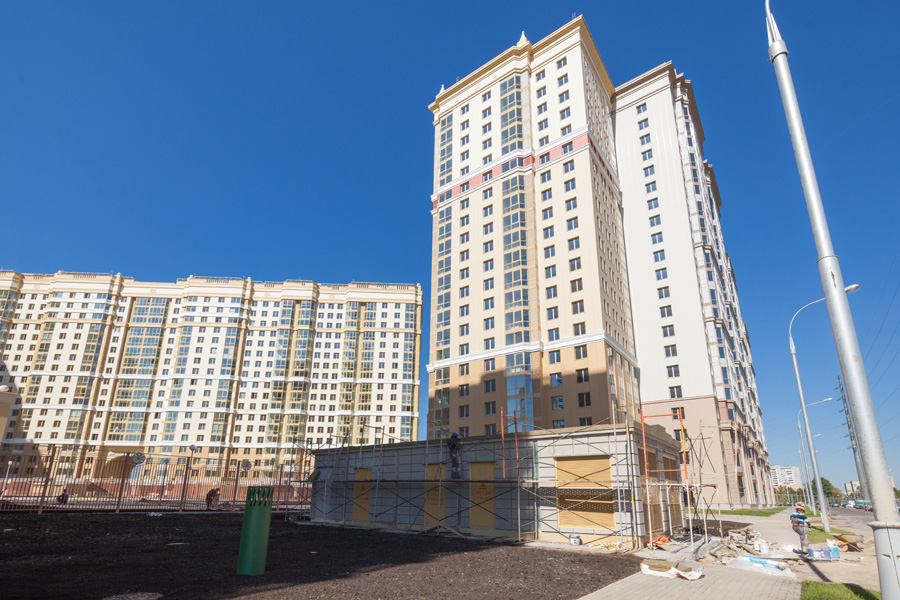

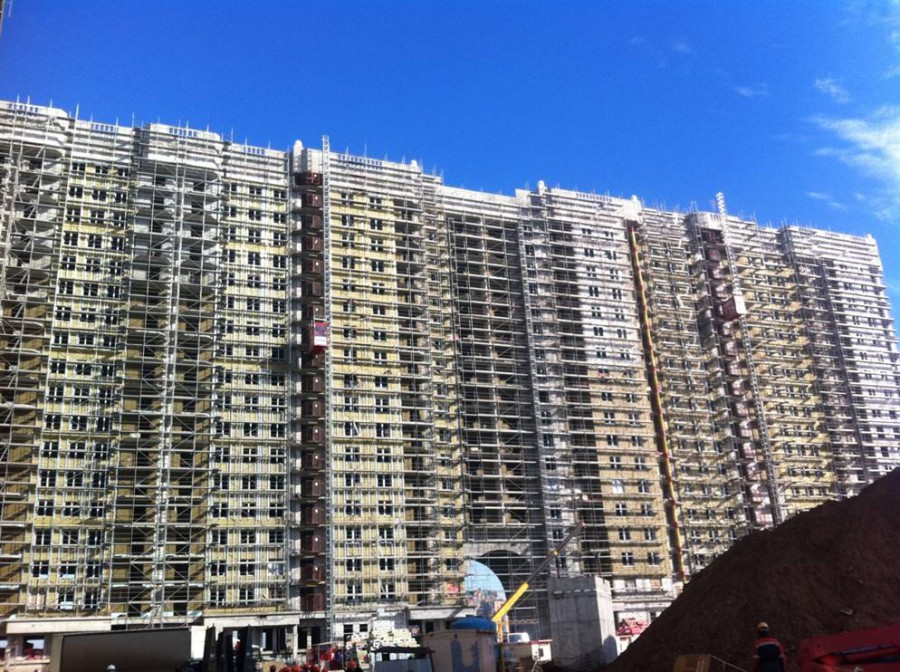

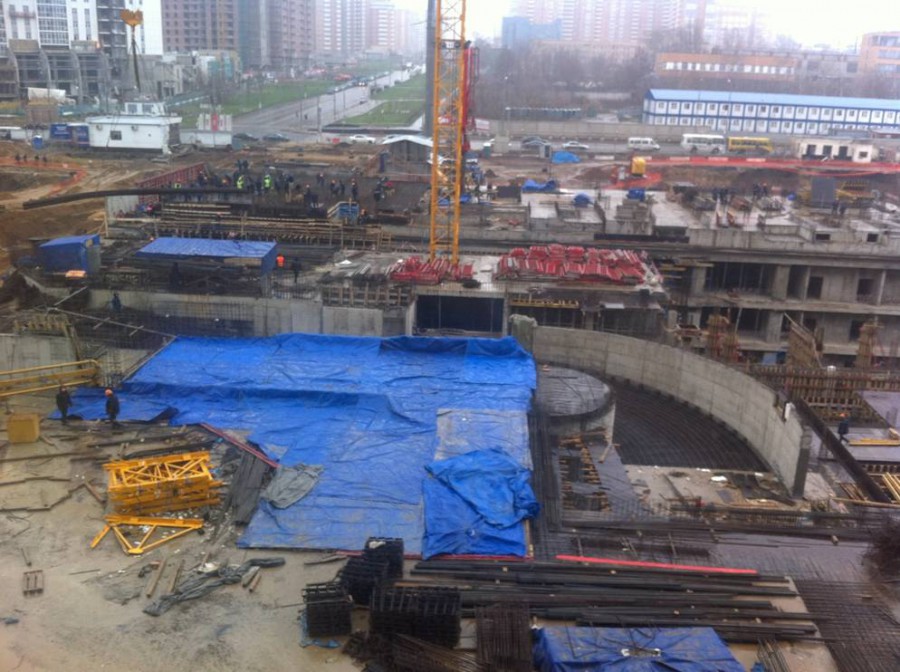

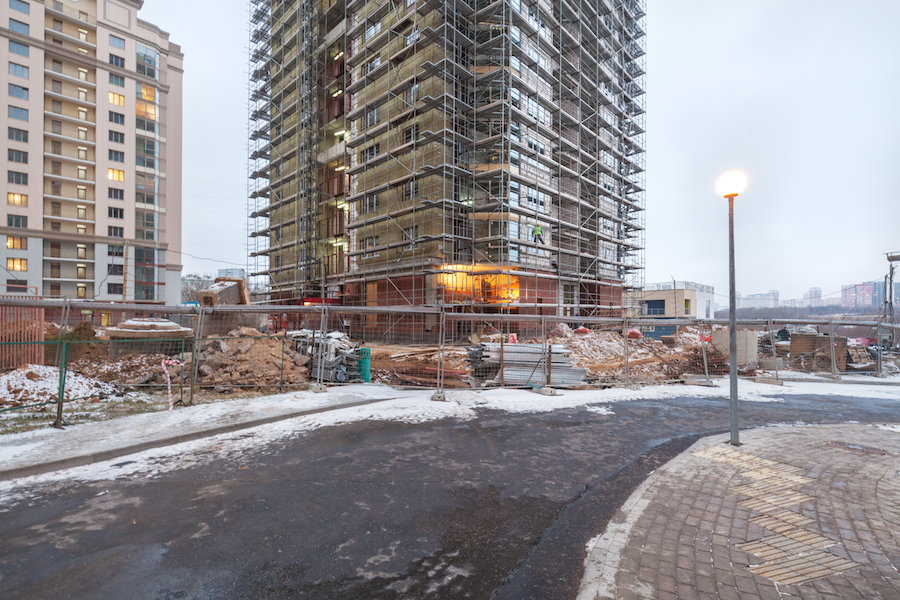

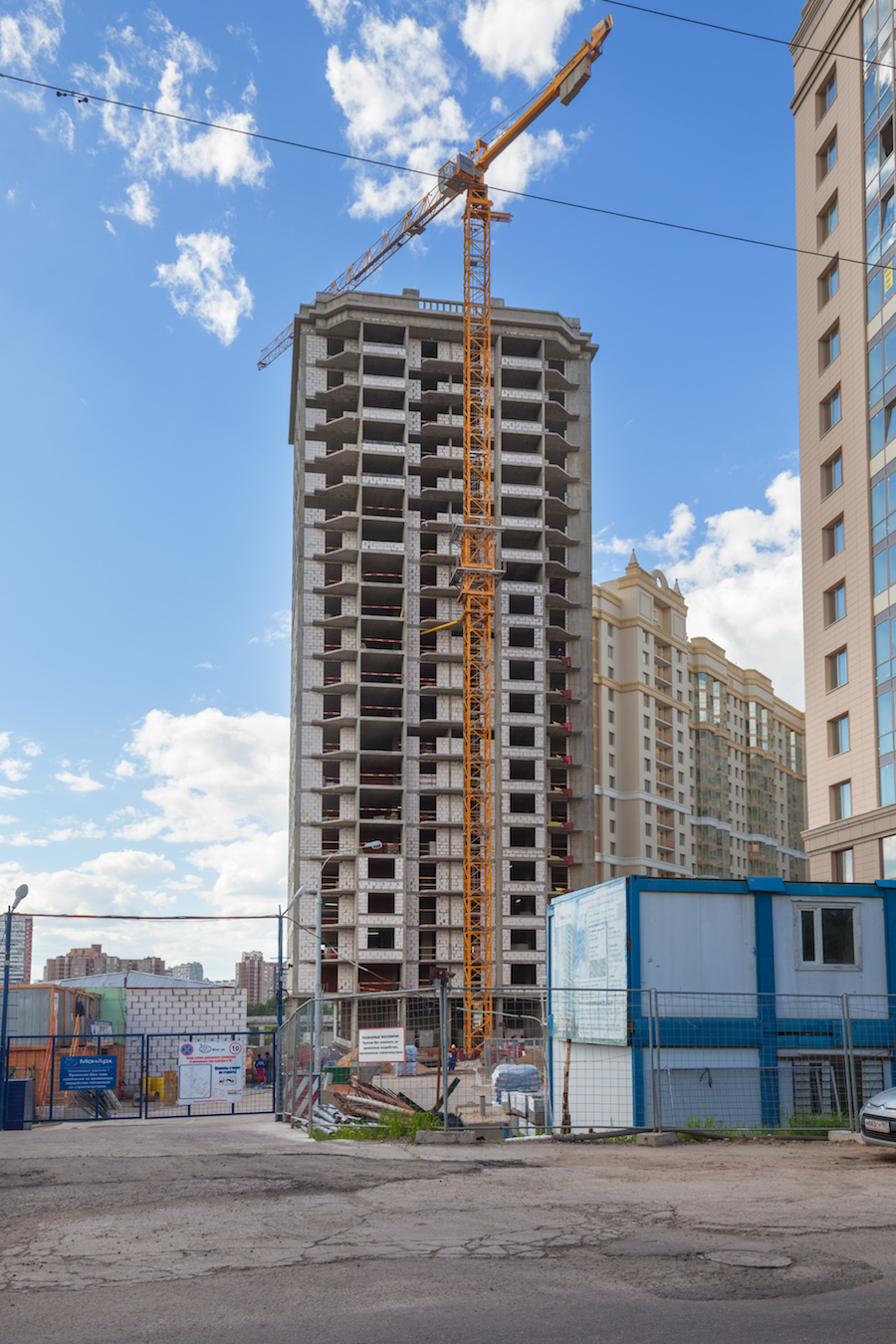

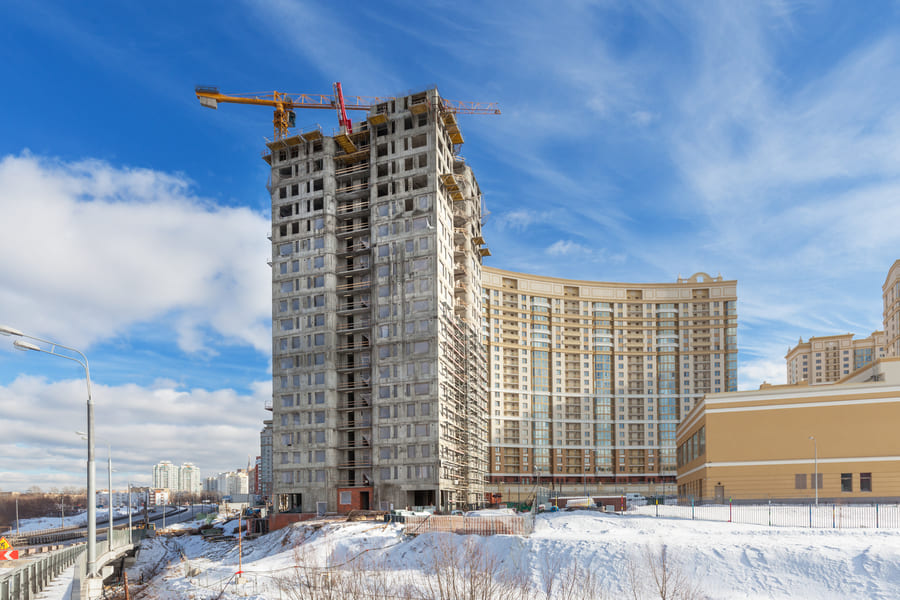

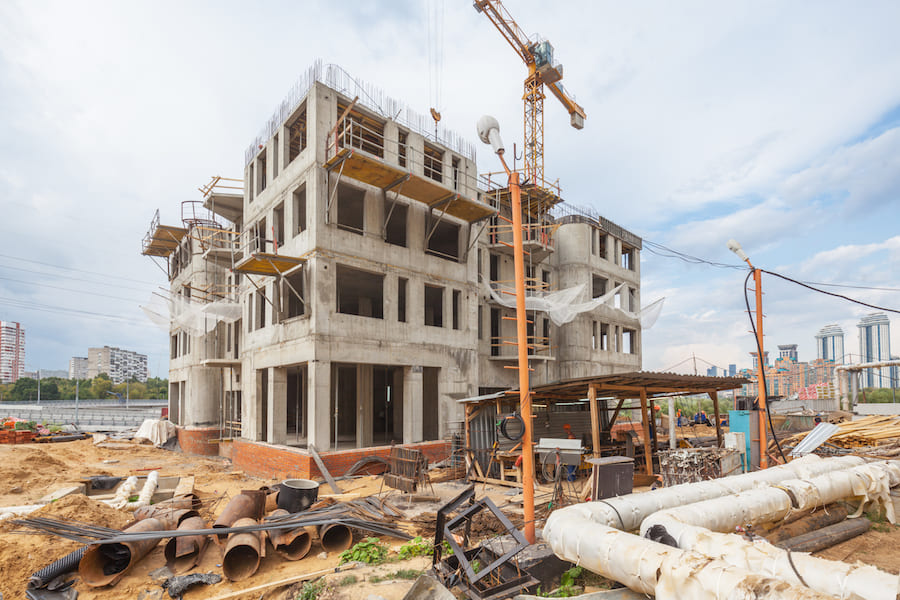

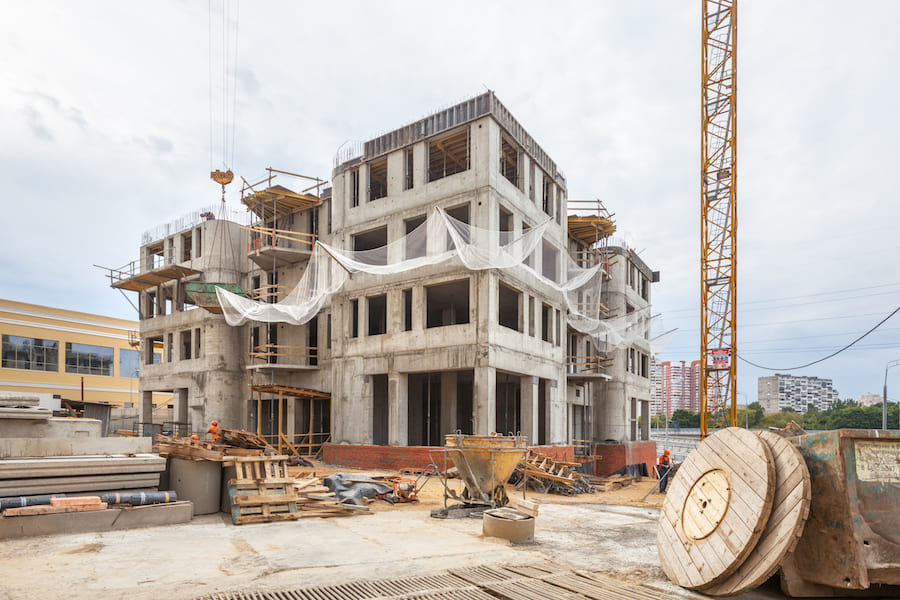

Август 2014

На площадке ведутся следующие работы:

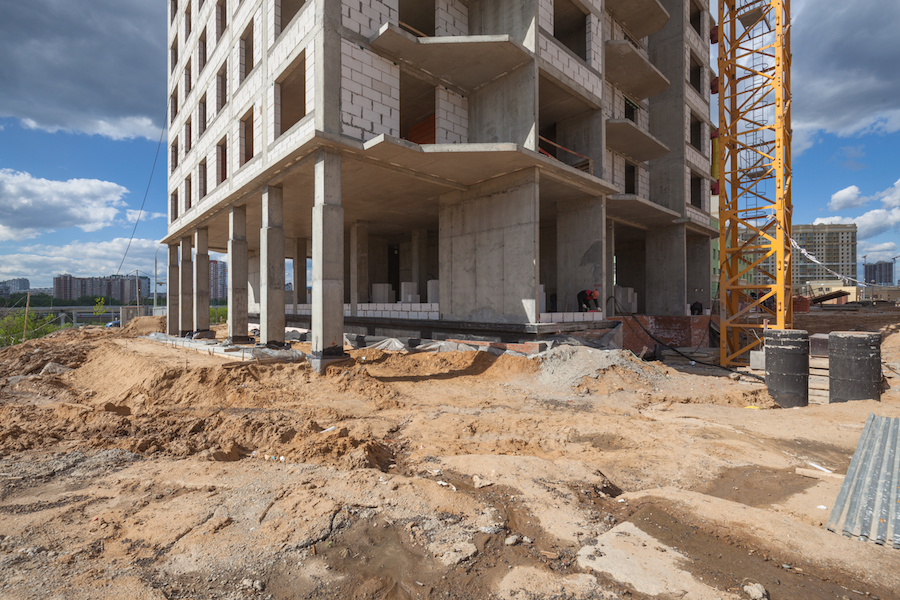

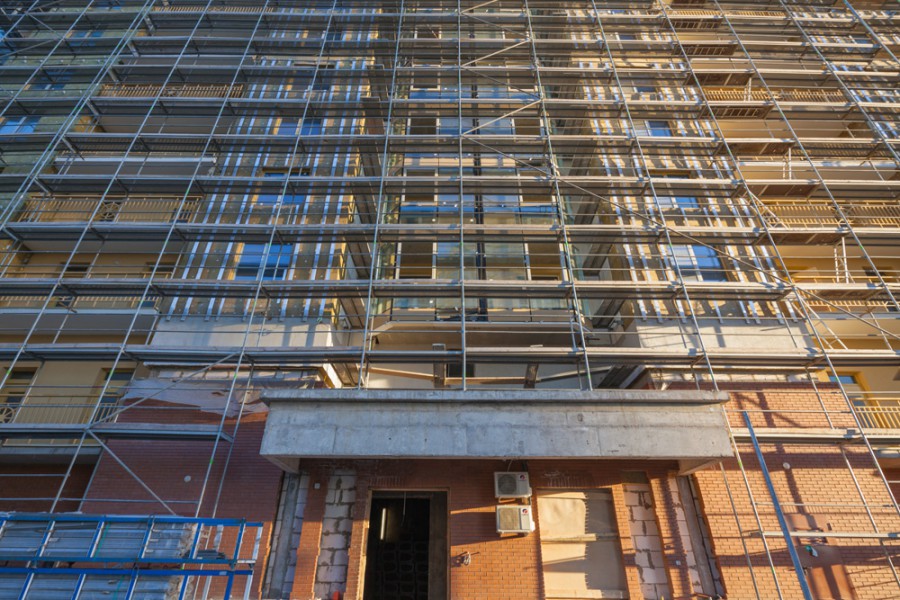

1 корпус - кладка внутренних стен, отделка МОП и технических помещений, устройство внутренней инженерии
2 корпус - монтаж фасадов, отделка МОП и устройство внутренней инженерии
3 корпус - монтаж фасадов, отделка МОП и устройство внутренней инженерии
4 корпус - кладка внутренних стен
7 корпус - кладка внутренних стен

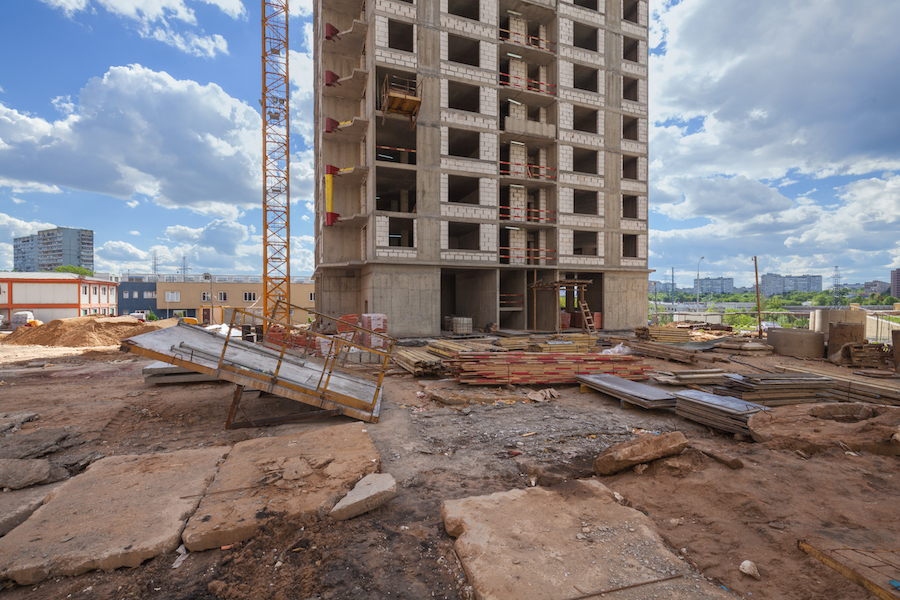

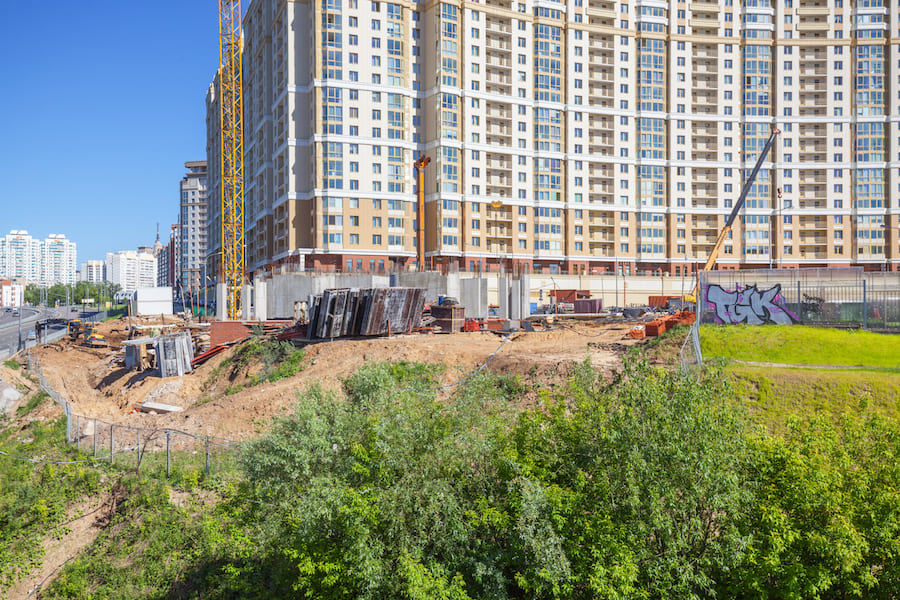

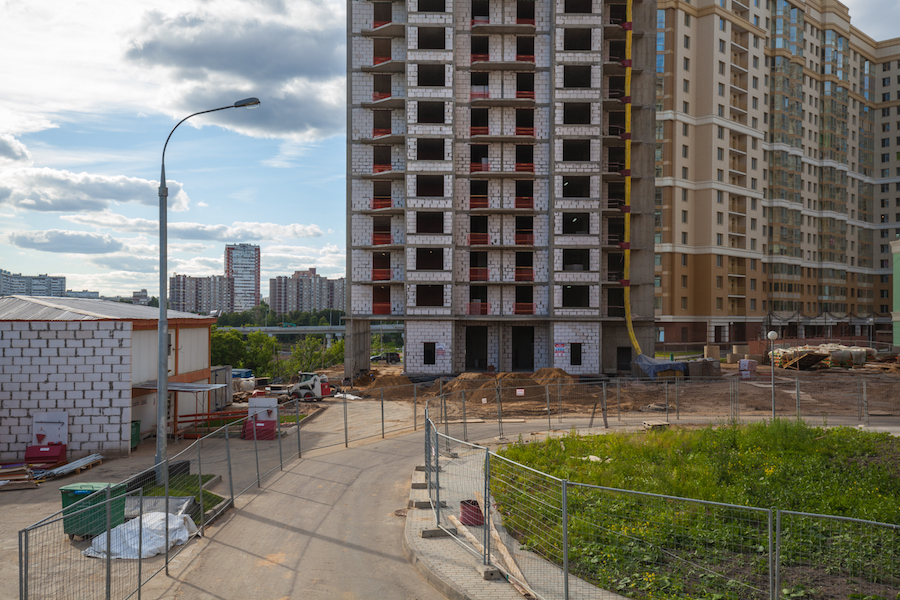

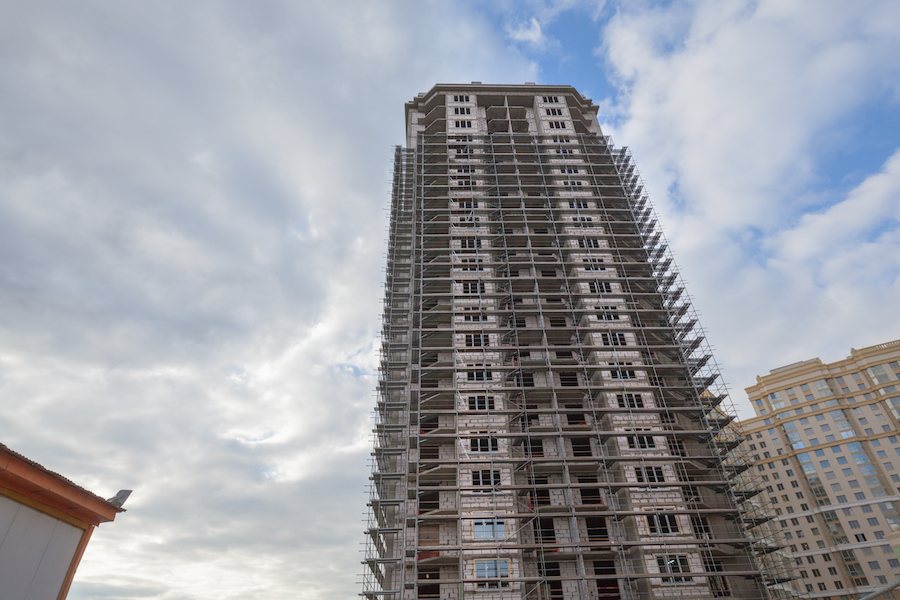

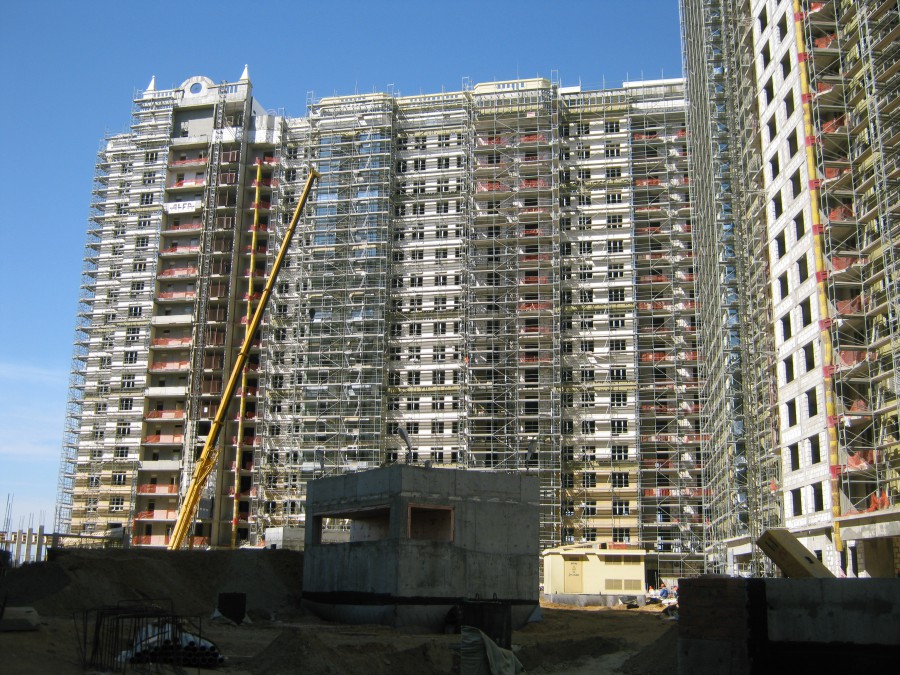

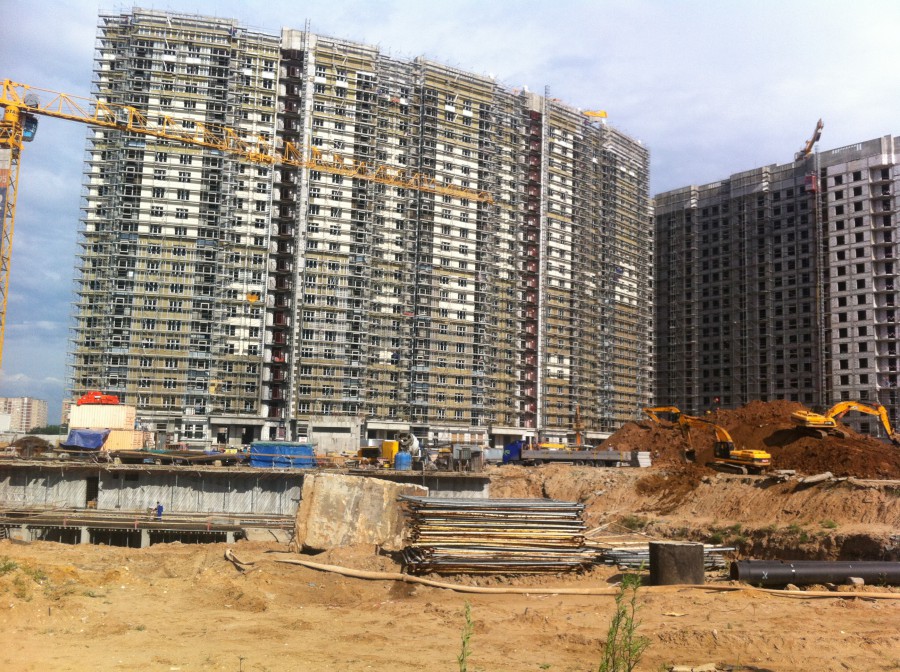

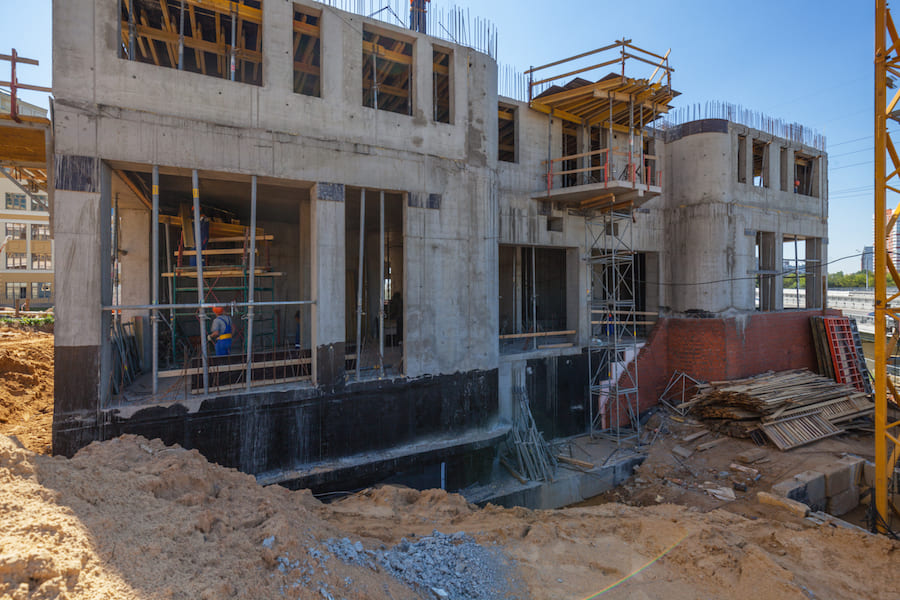

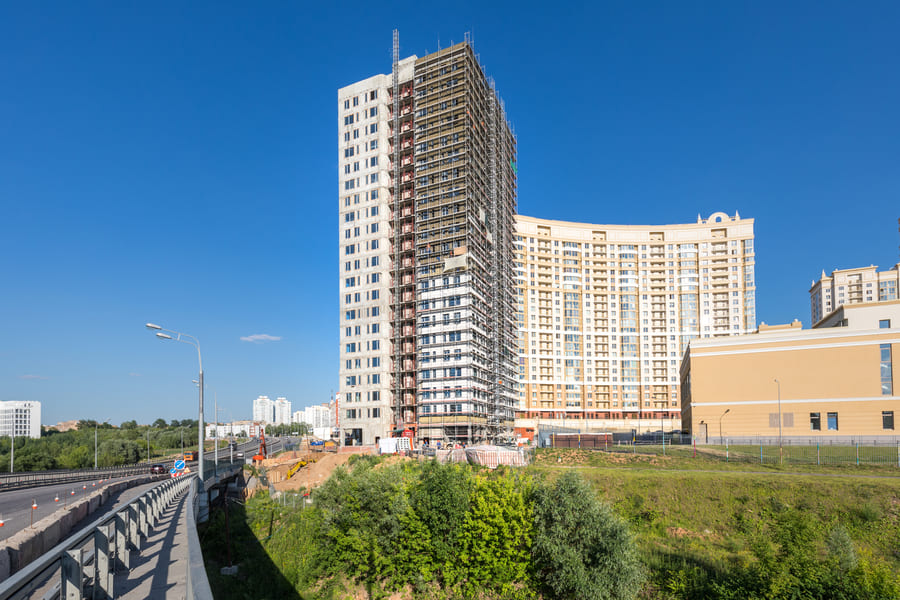

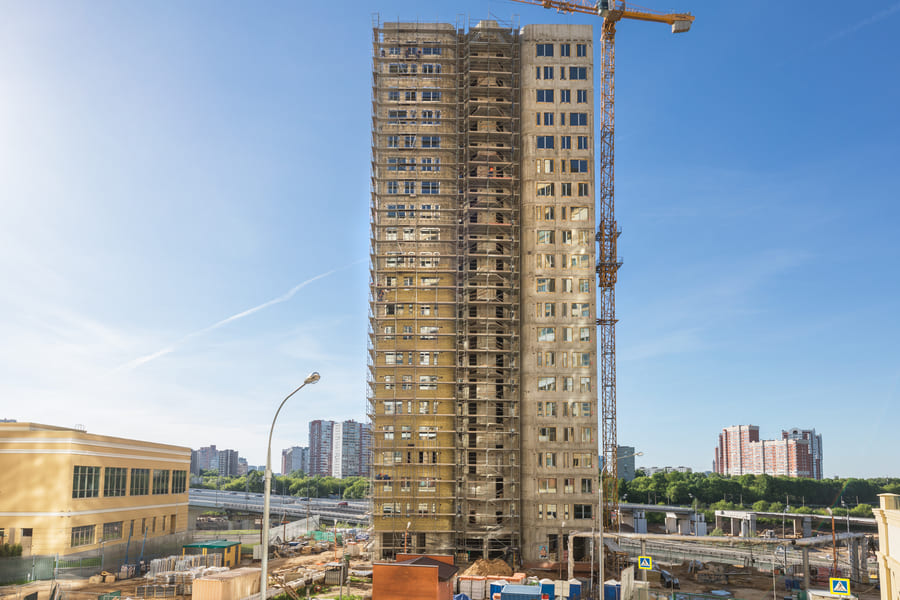

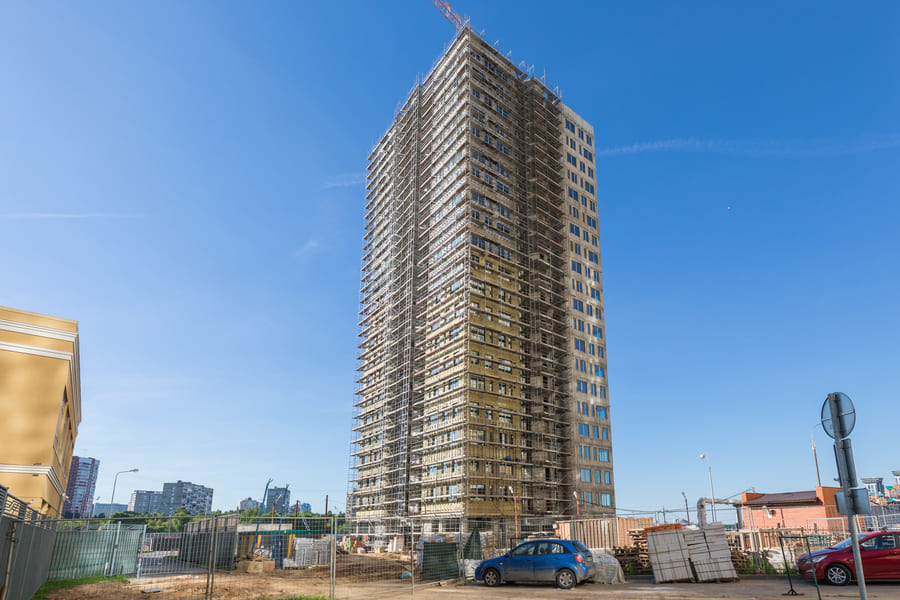

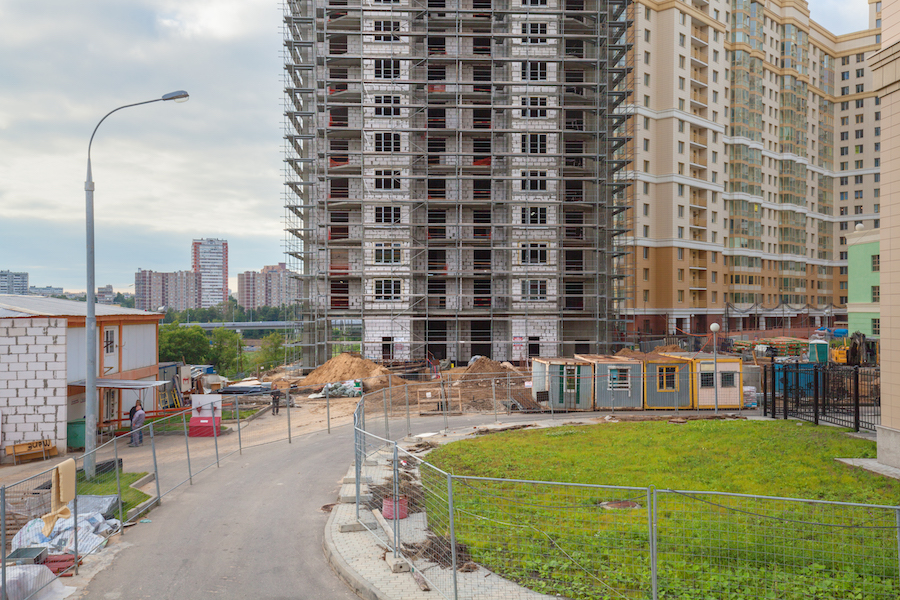

Июнь-июль 2014

На площадке ведутся следующие работы:
1 корпус-кладка внутренних стен, отделка МОП и технических помещений, устройство внутренней инженерии
2 корпус-монтаж фасадов, отделка МОП и устройство внутренней инженерии
3 корпус-монтаж фасадов, отделка МОП и устройство внутренней инженерии
4 корпус-кладка внутренних стен
7 корпус-кладка внутренних стен

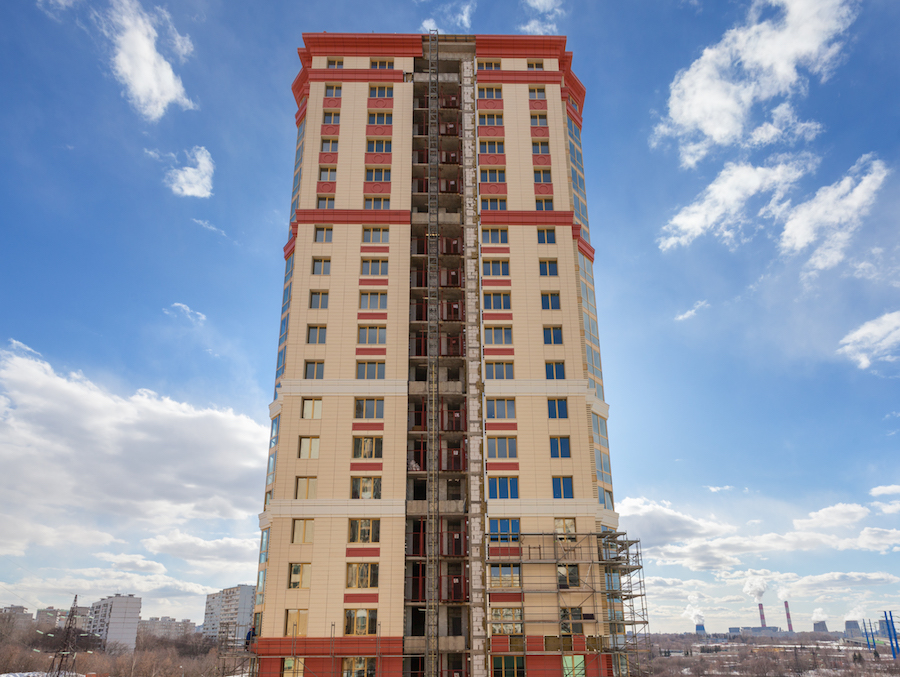

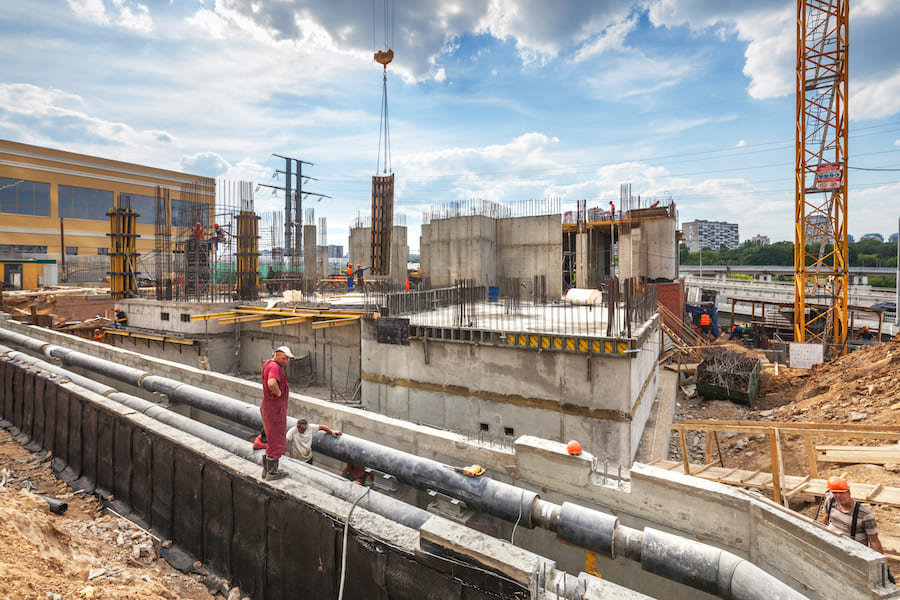

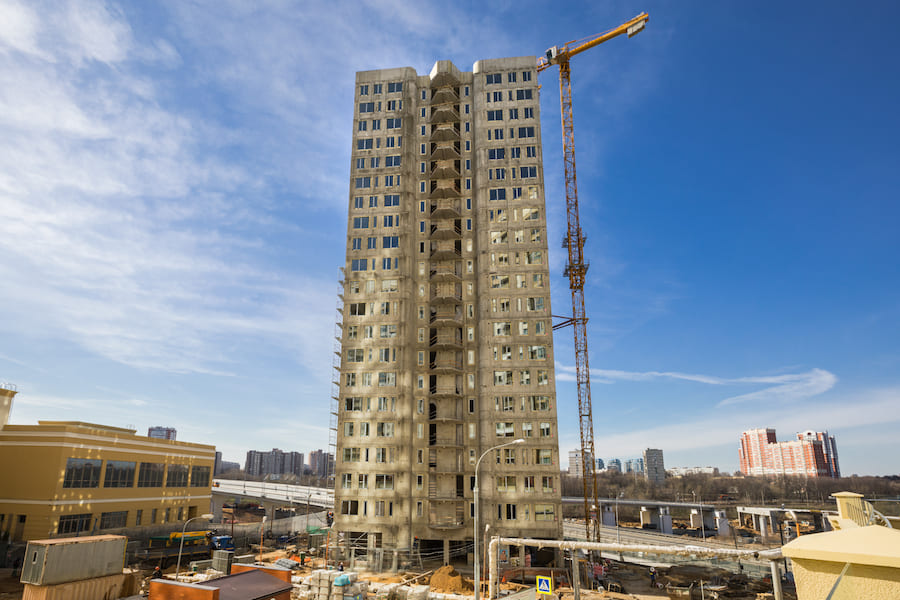

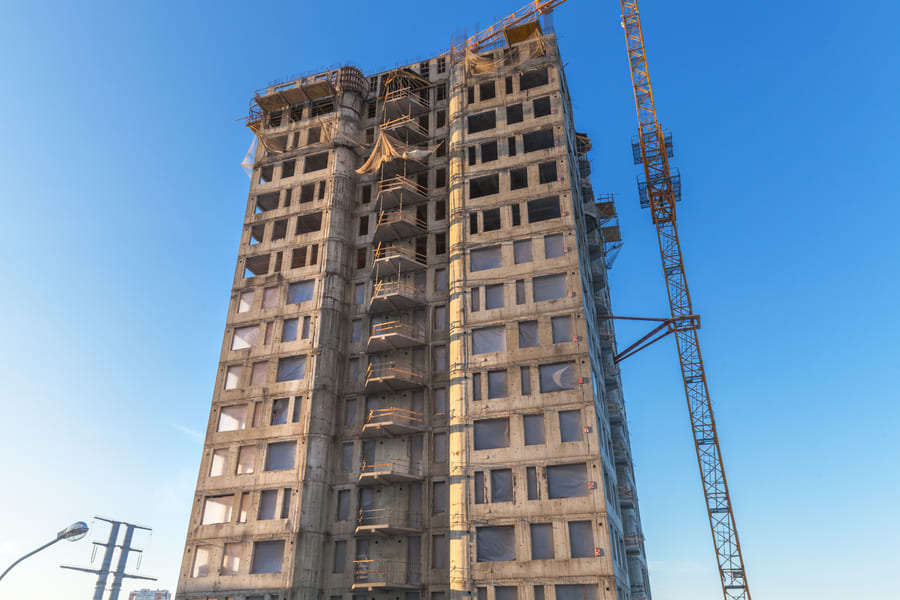

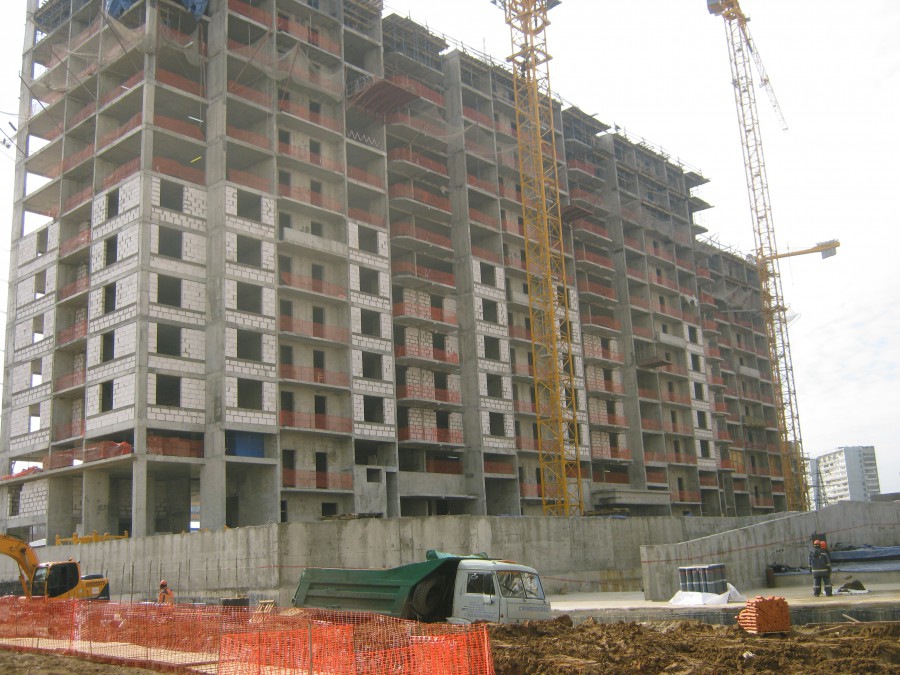

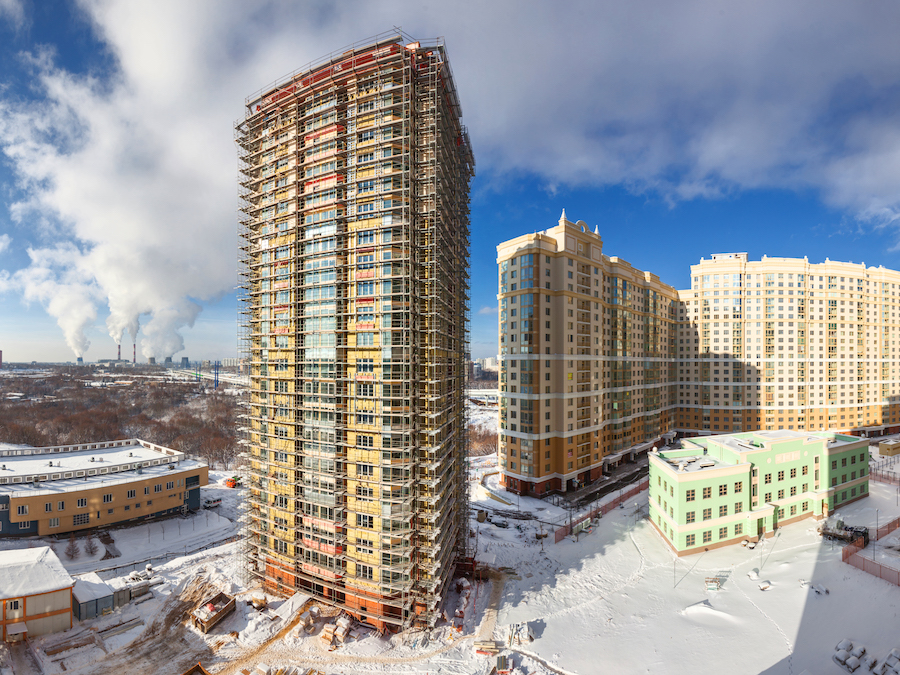

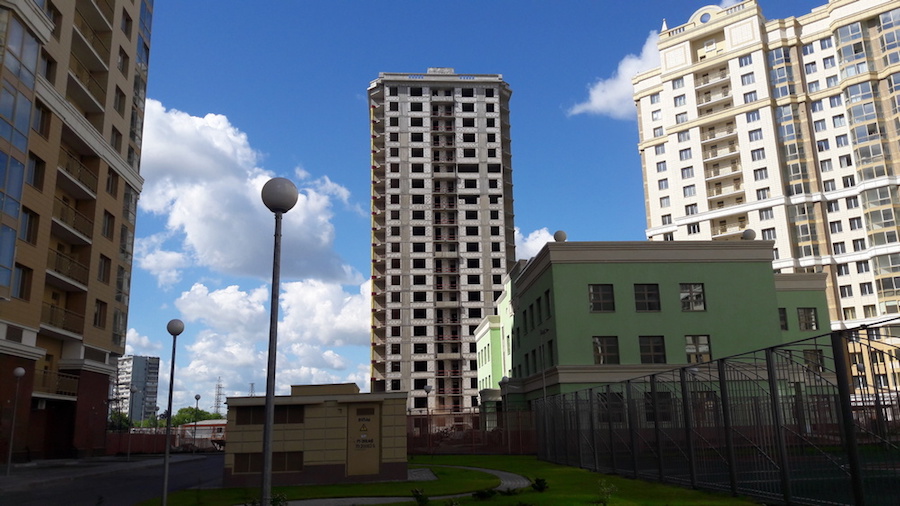

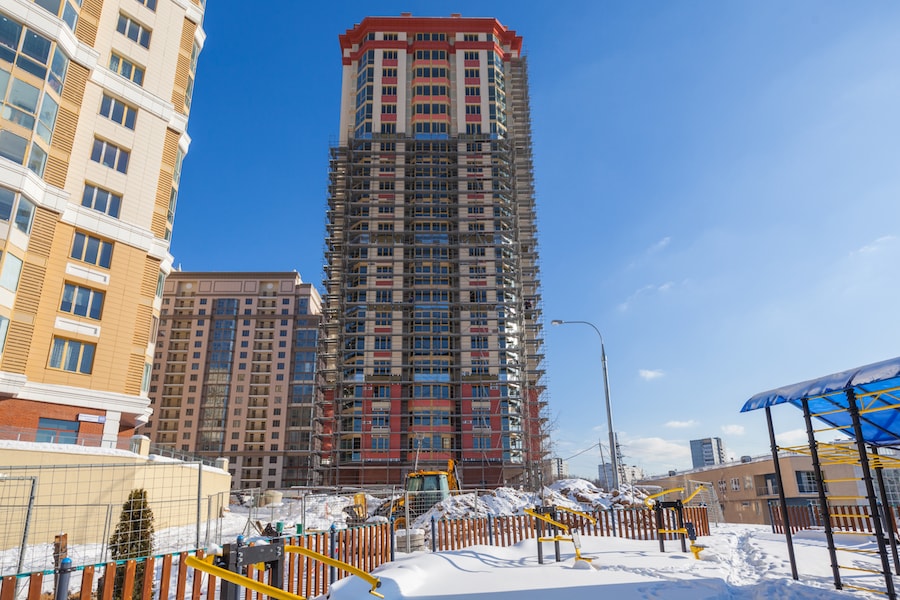

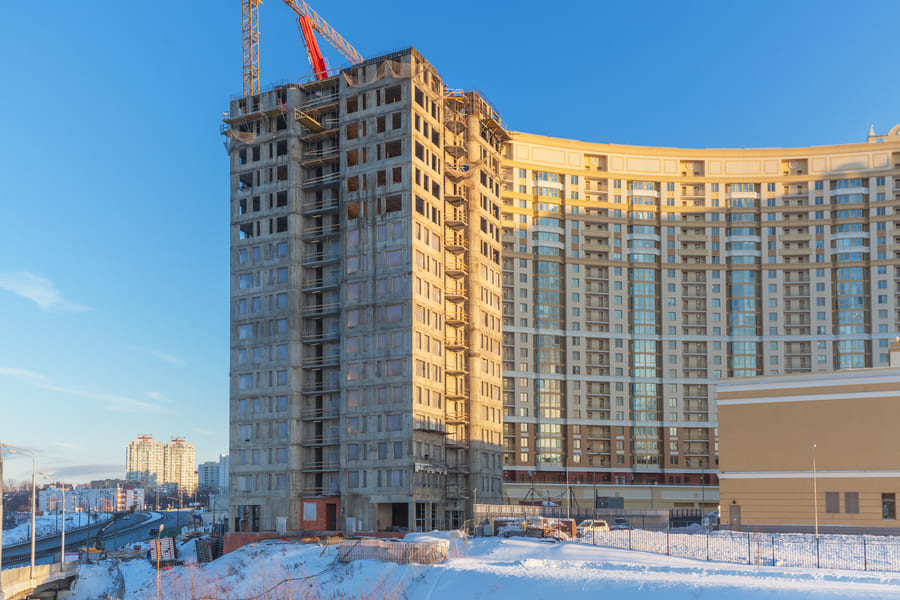

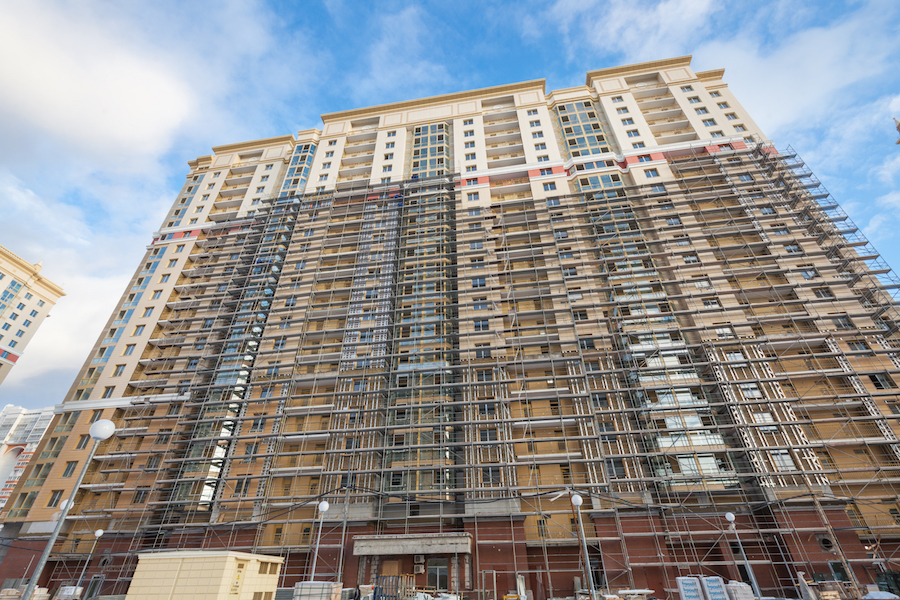

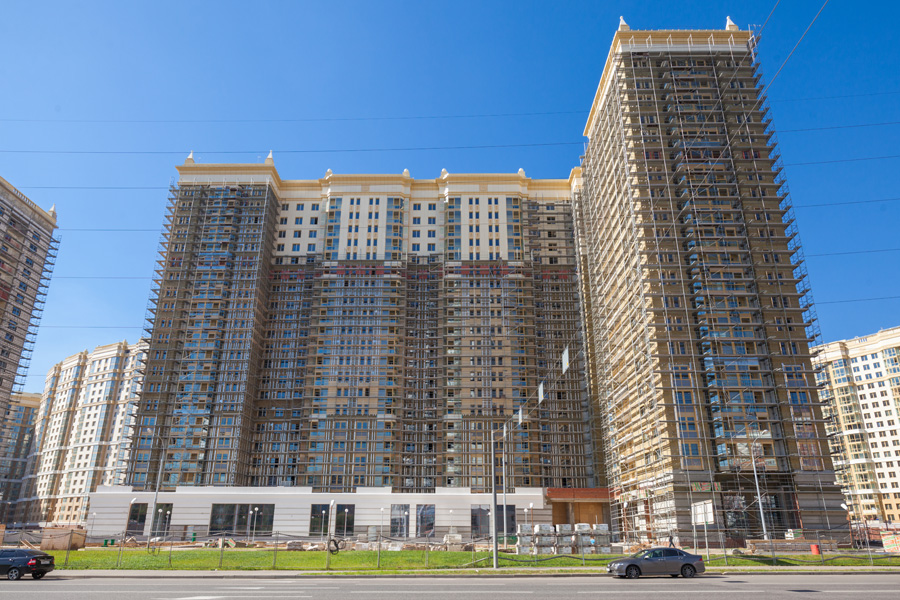

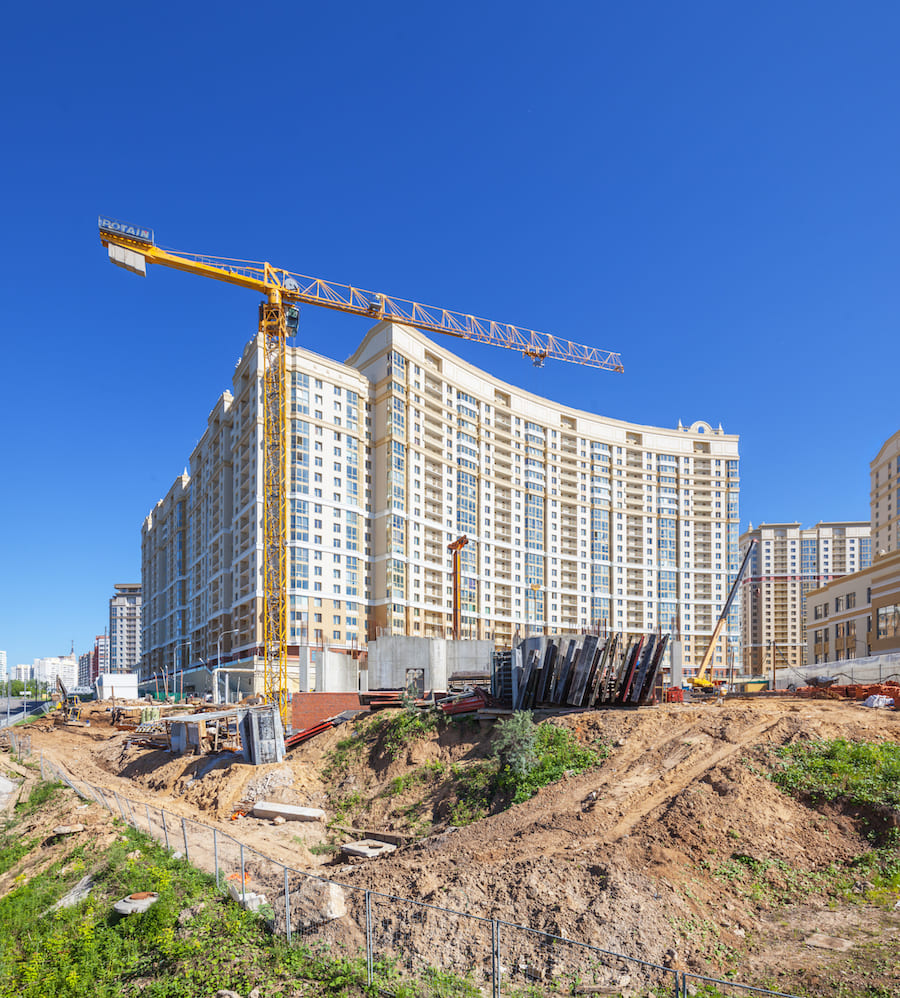

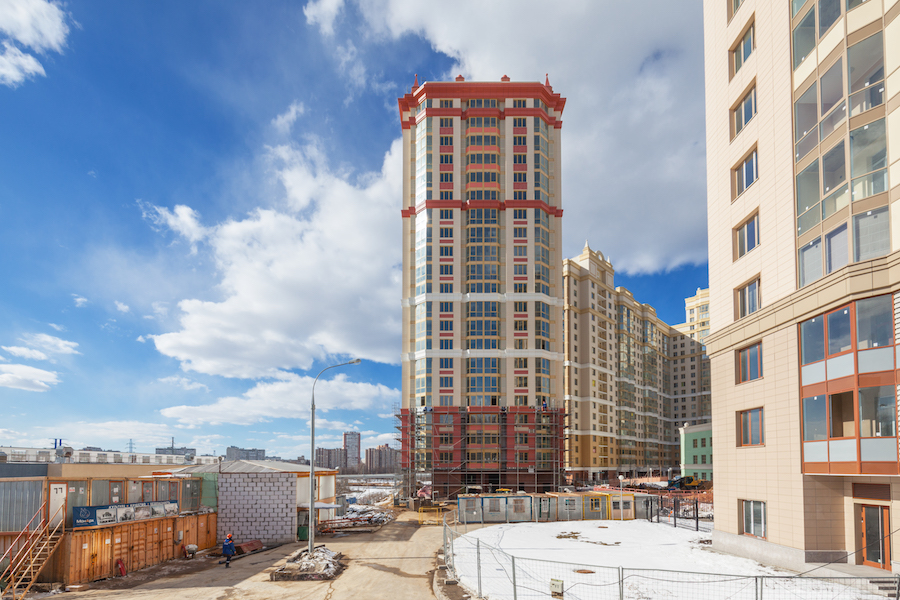

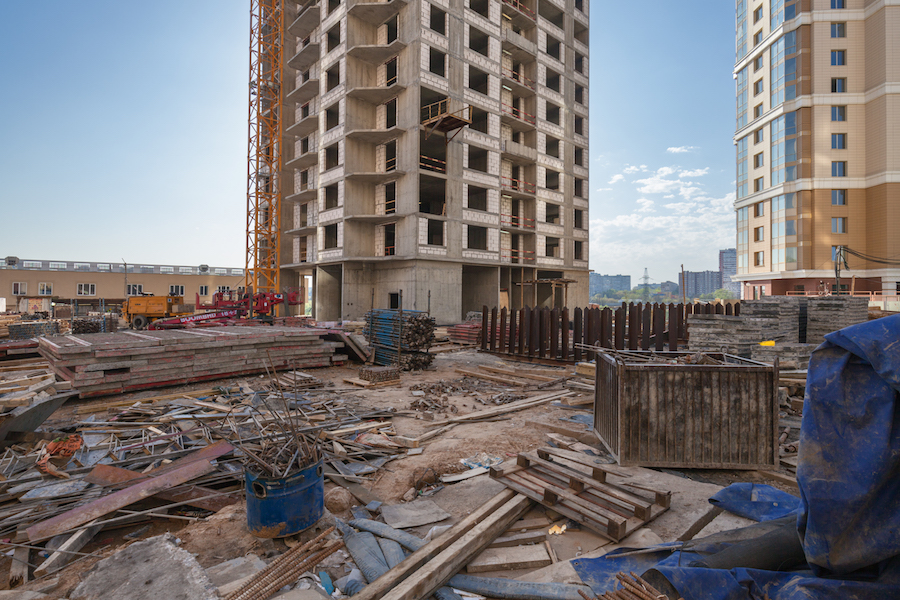

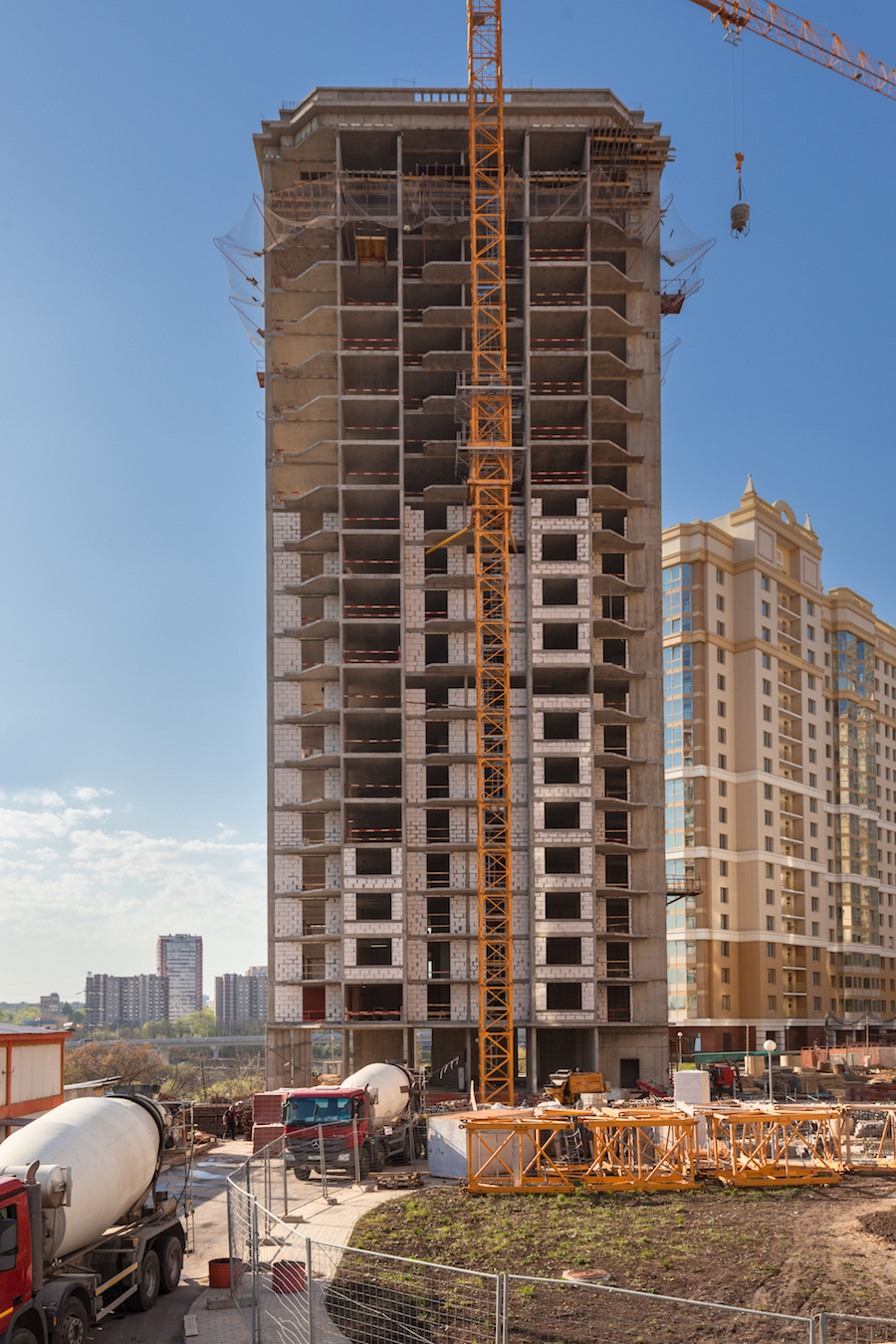

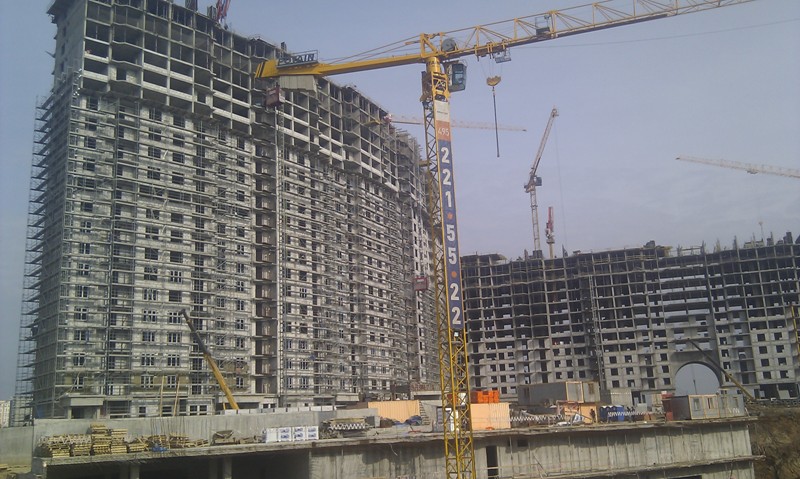

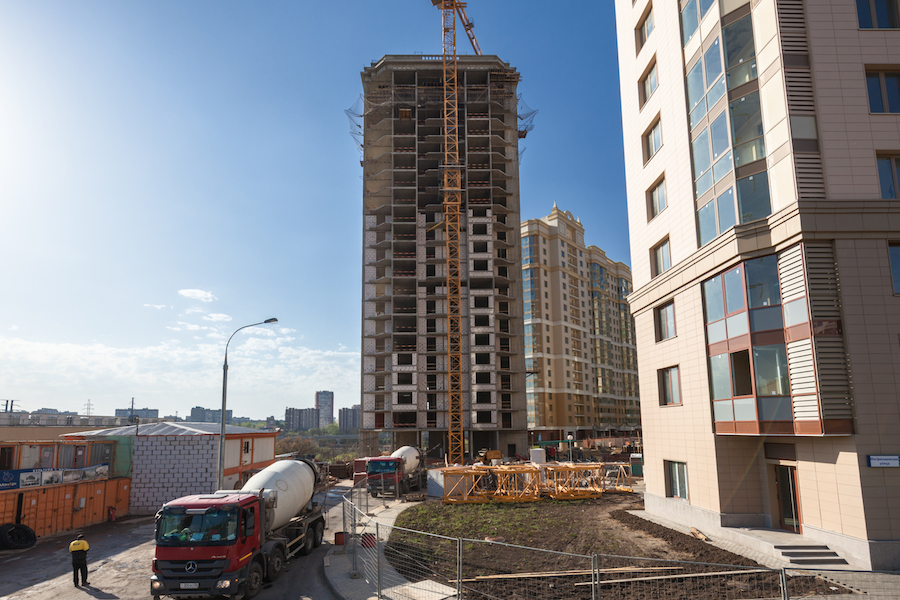

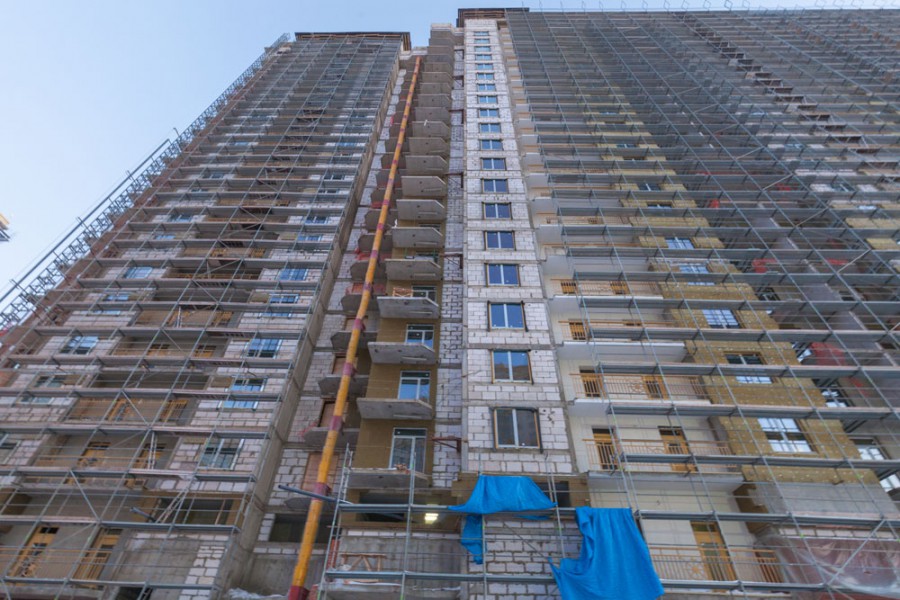

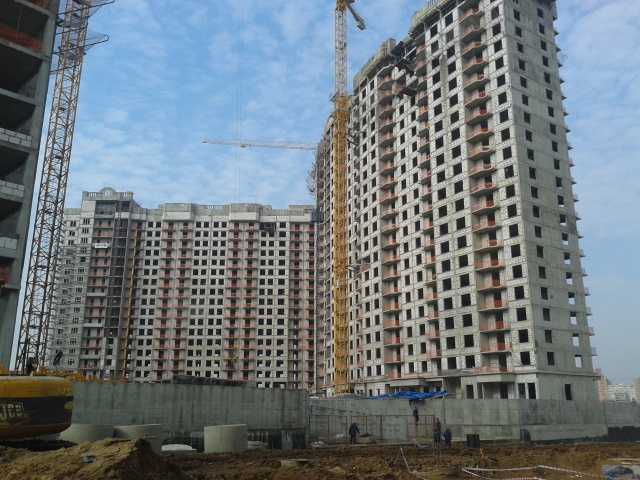

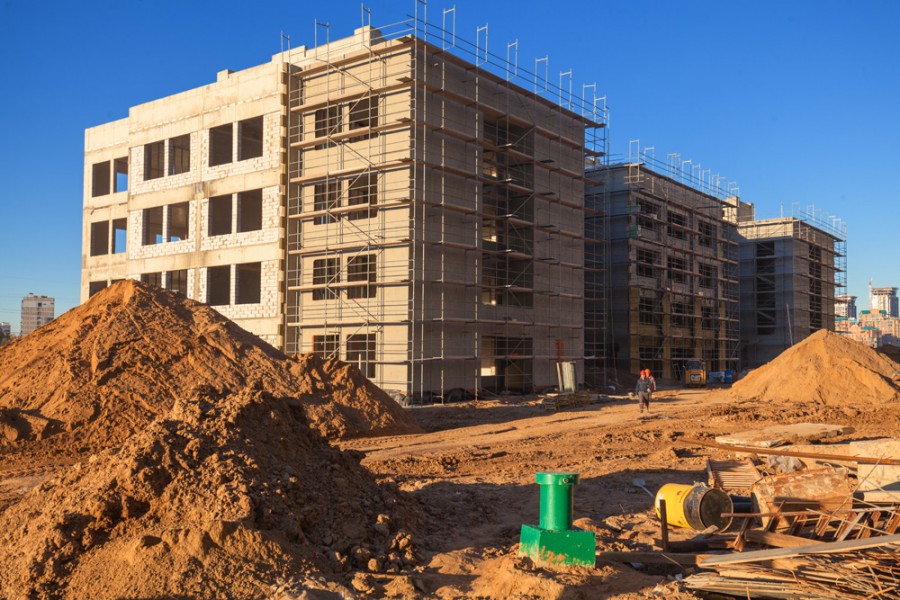

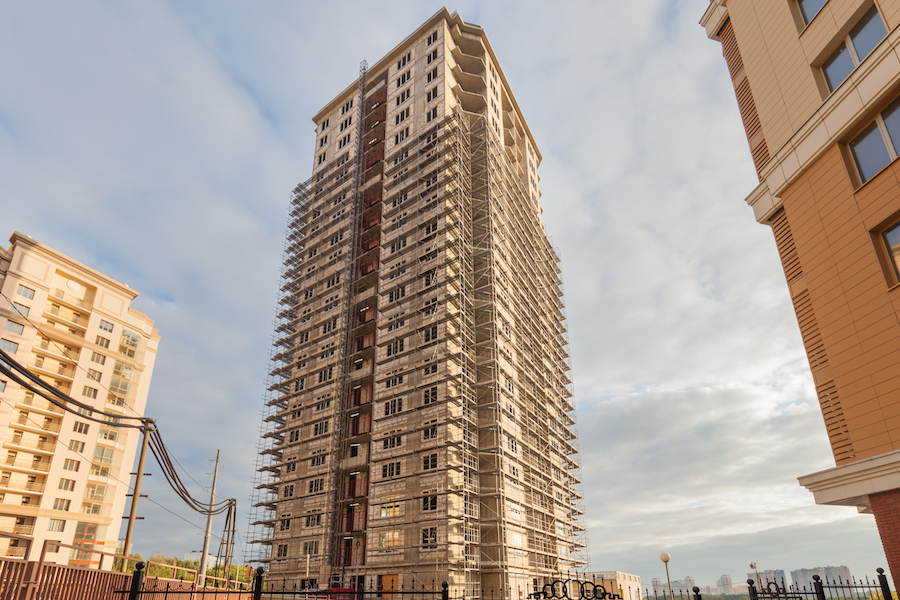

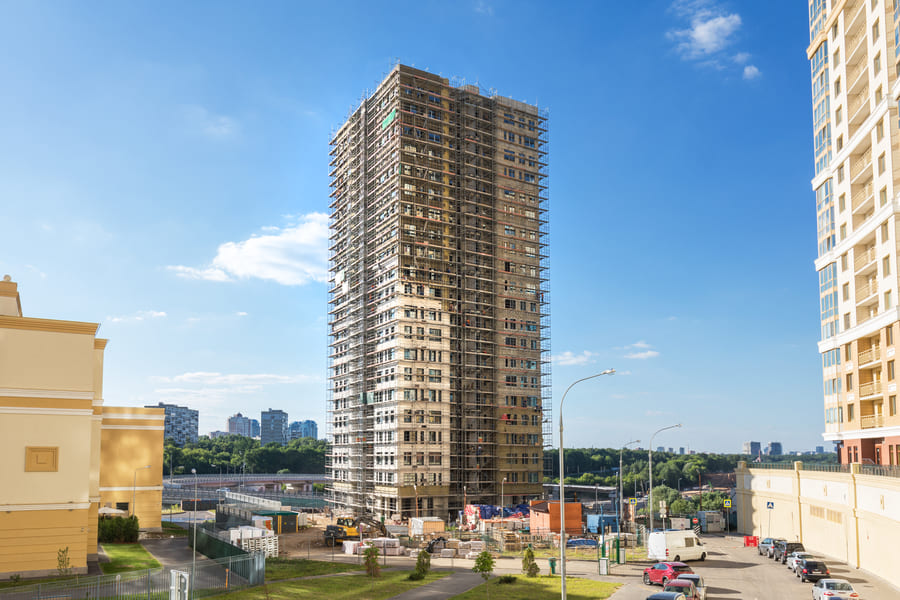

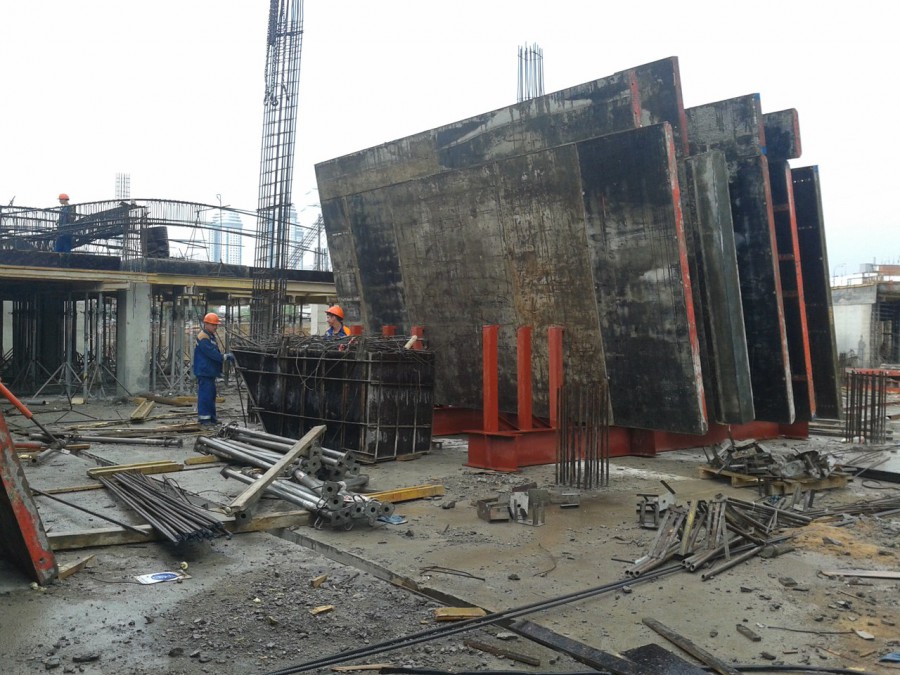

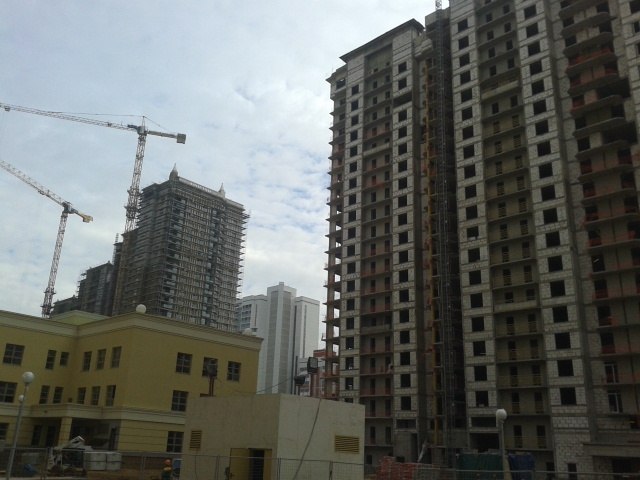

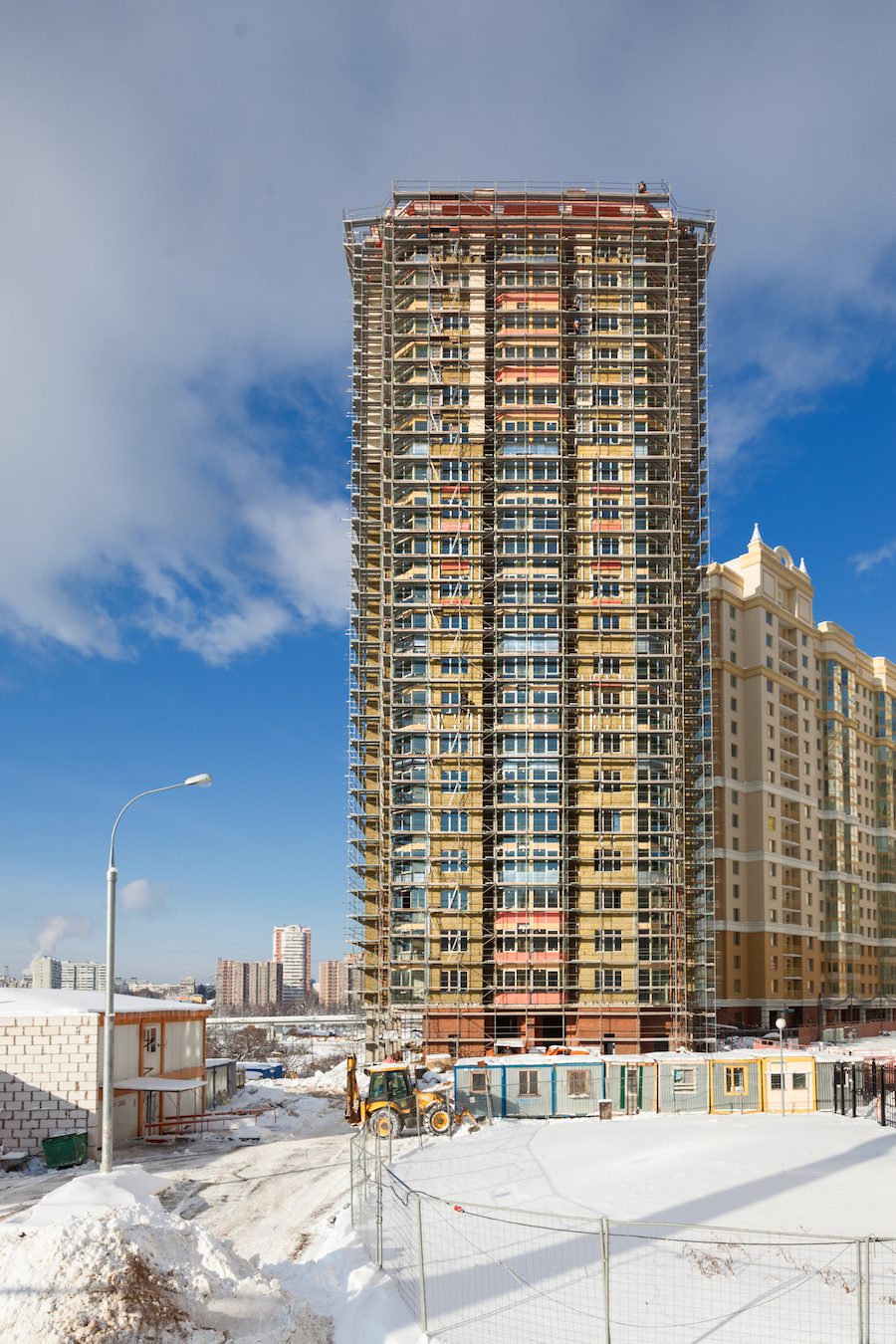

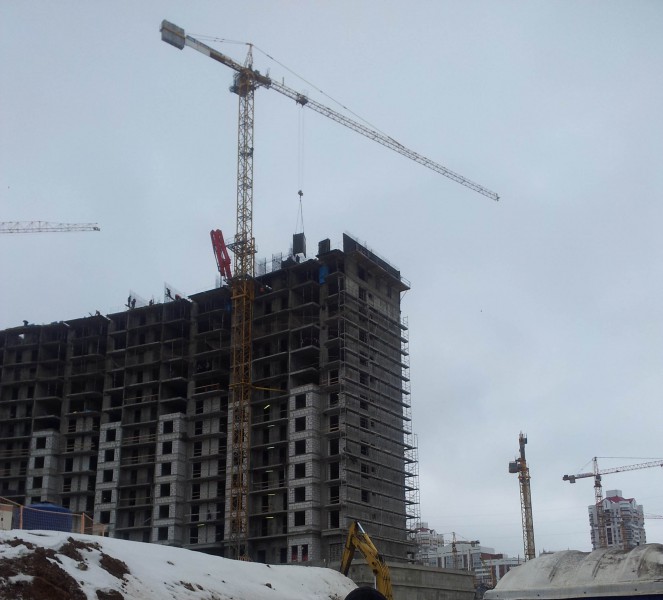

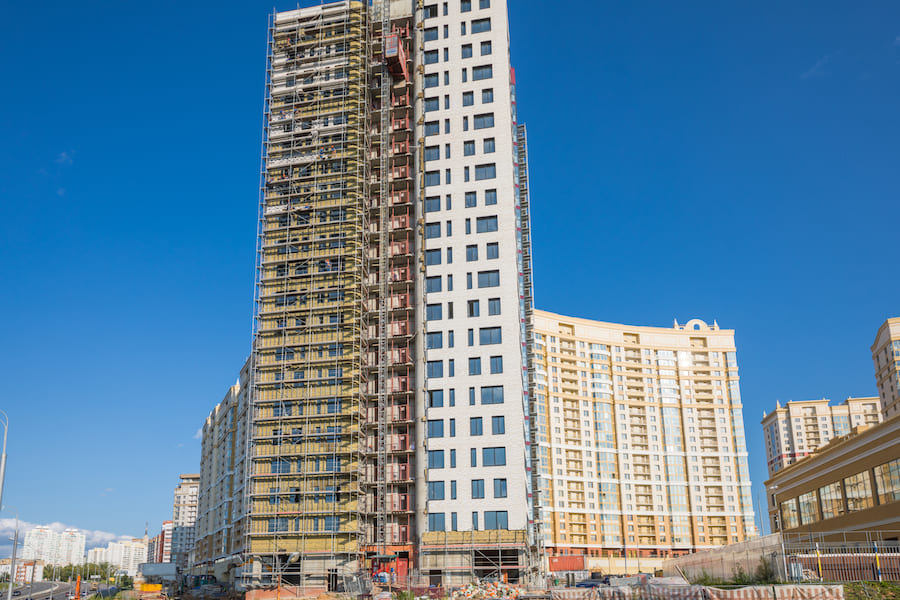

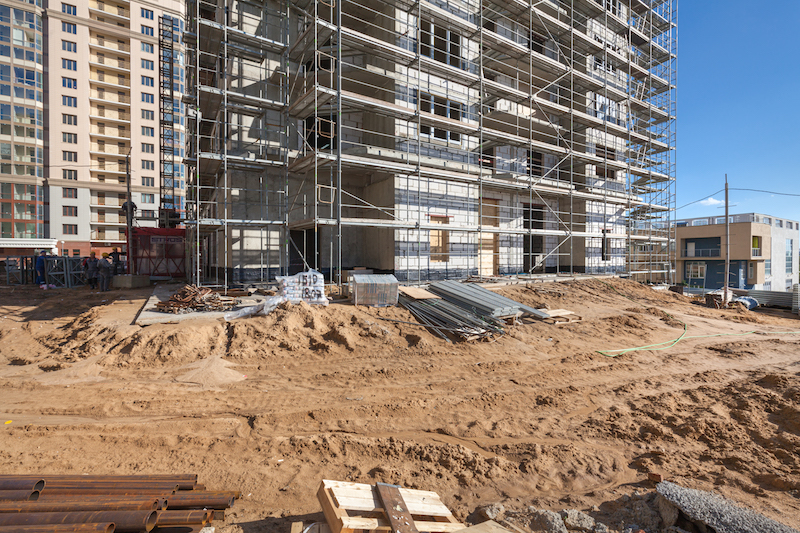

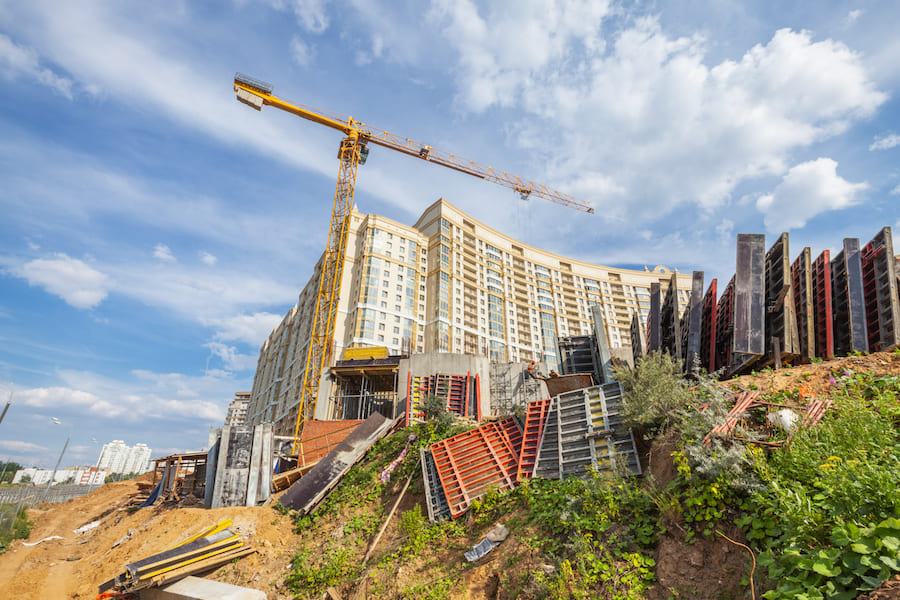

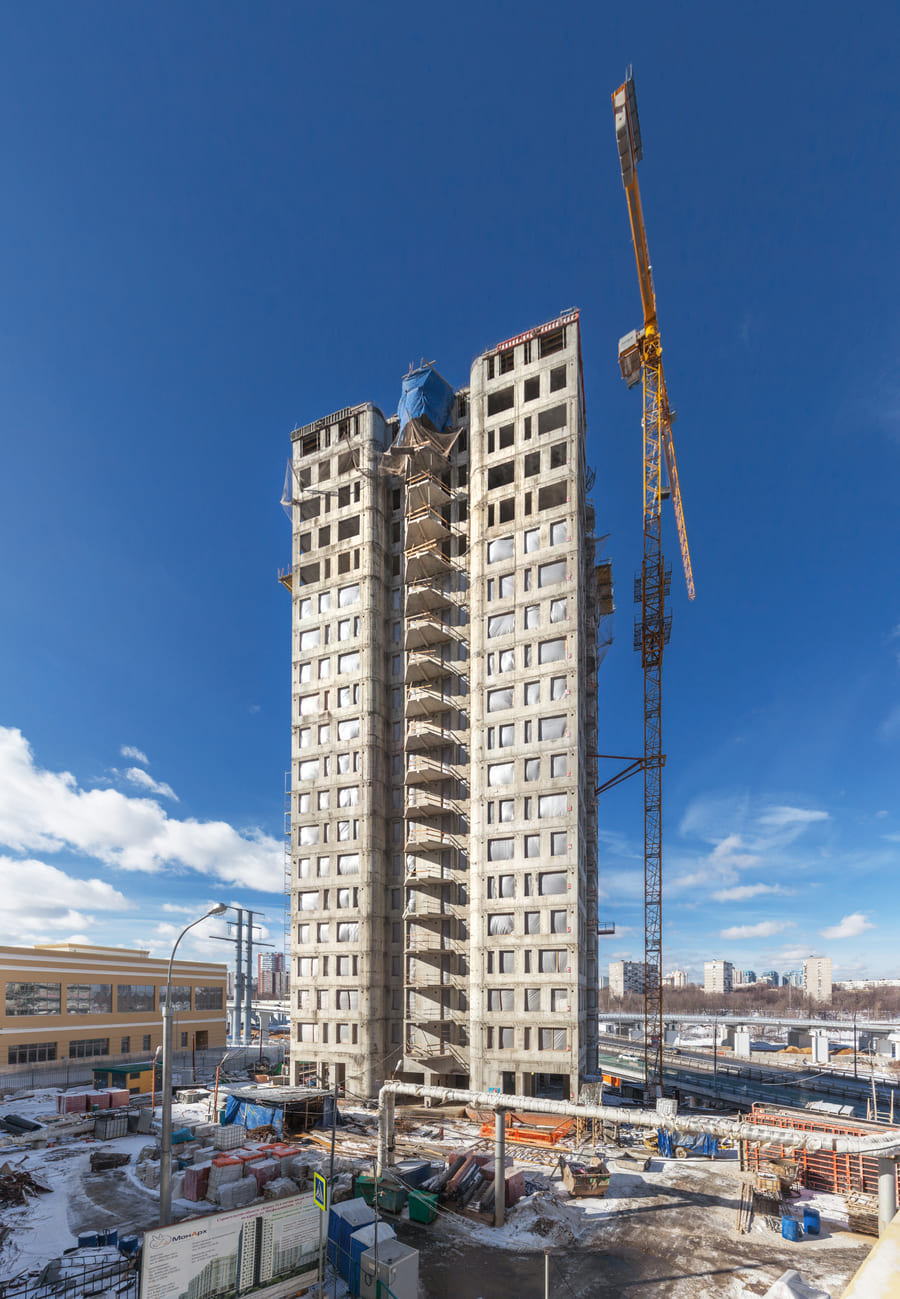

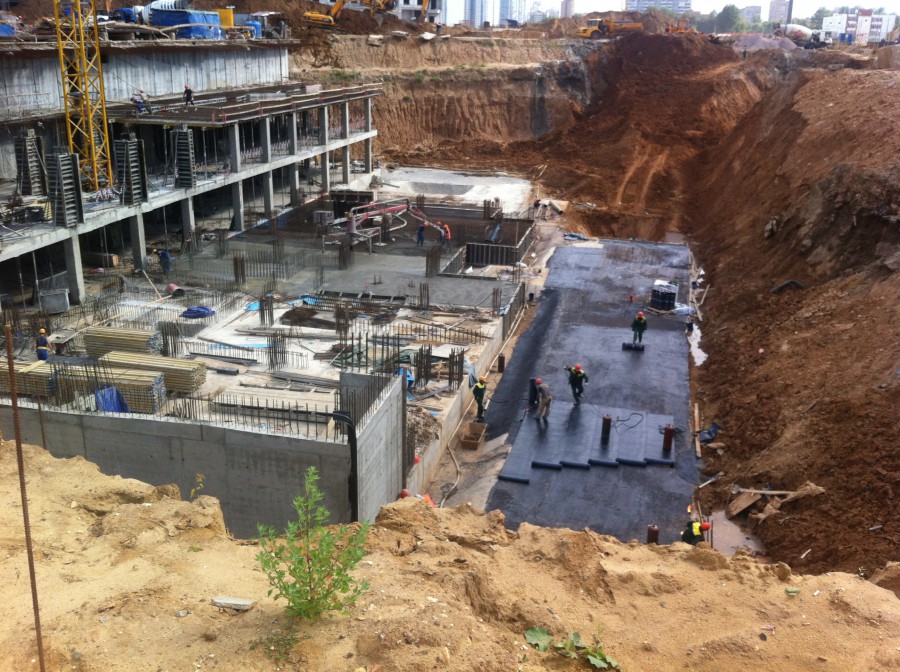

Май 2014

На площадке ведутся следующие работы:

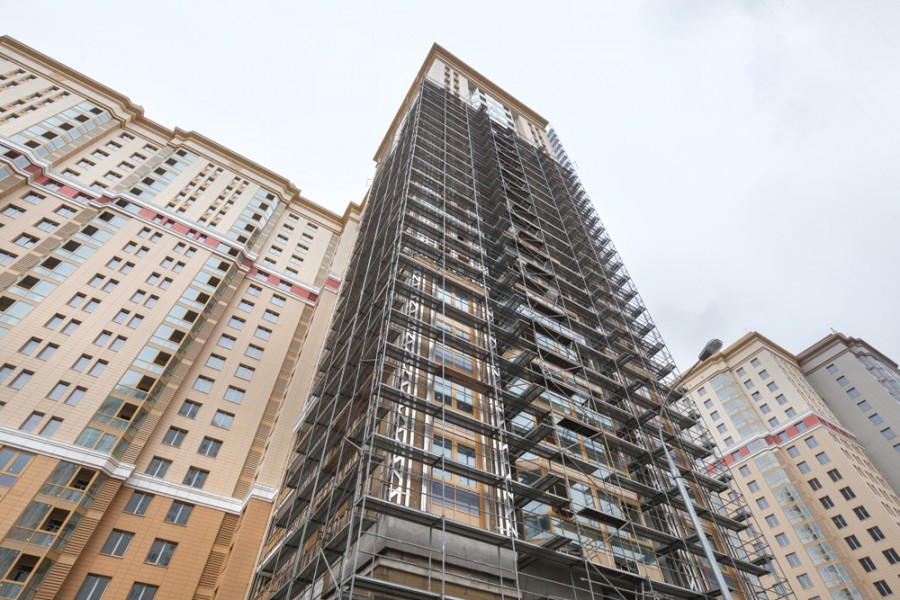

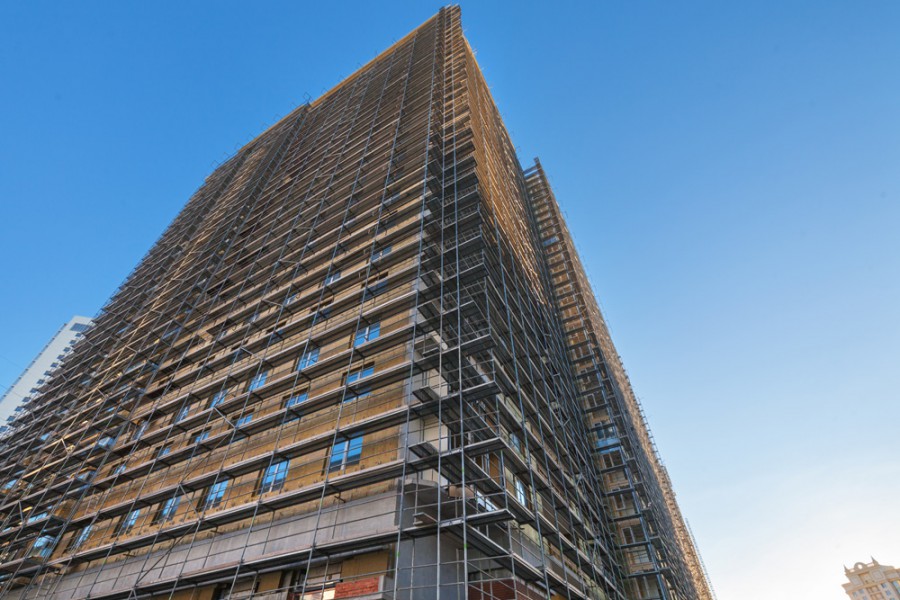

1 корпус - устройство 16-го этажа, кладка стен, отделка технических помещений;
2 корпус -отделка МОП и технических помещений, устройство внутренней инженерии;
3 корпус - отделка МОП и технических помещений, устройство внутренней инженерии;
4 корпус -устройство 16-го этажа;

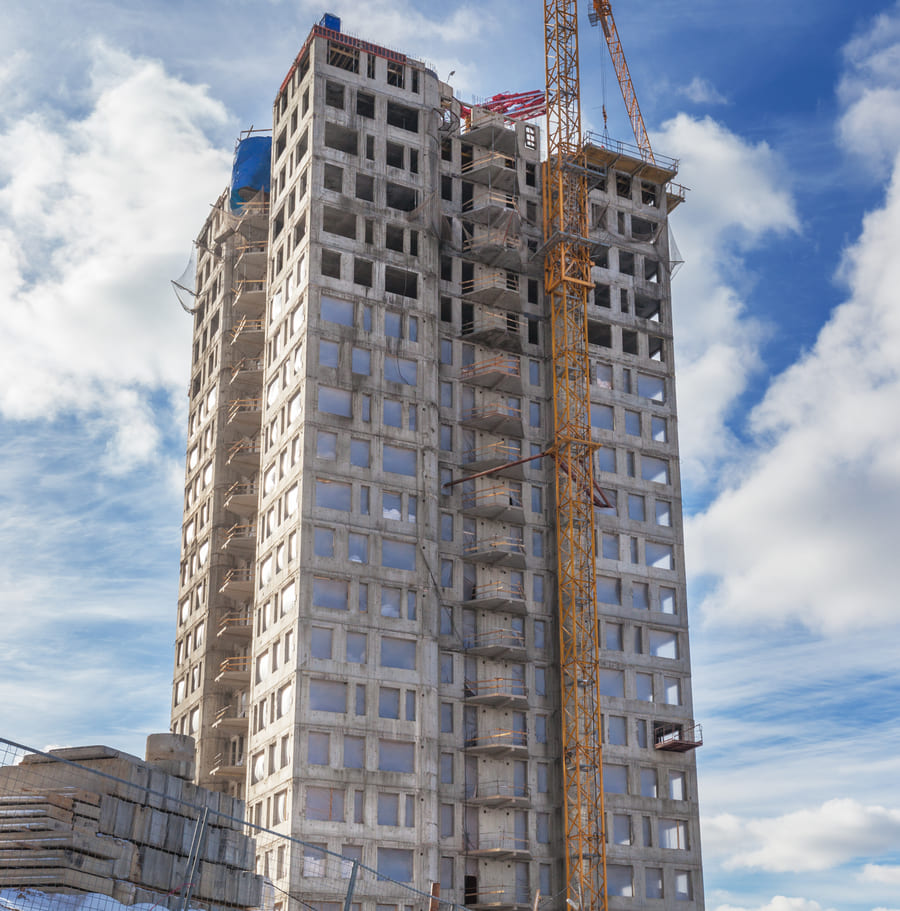

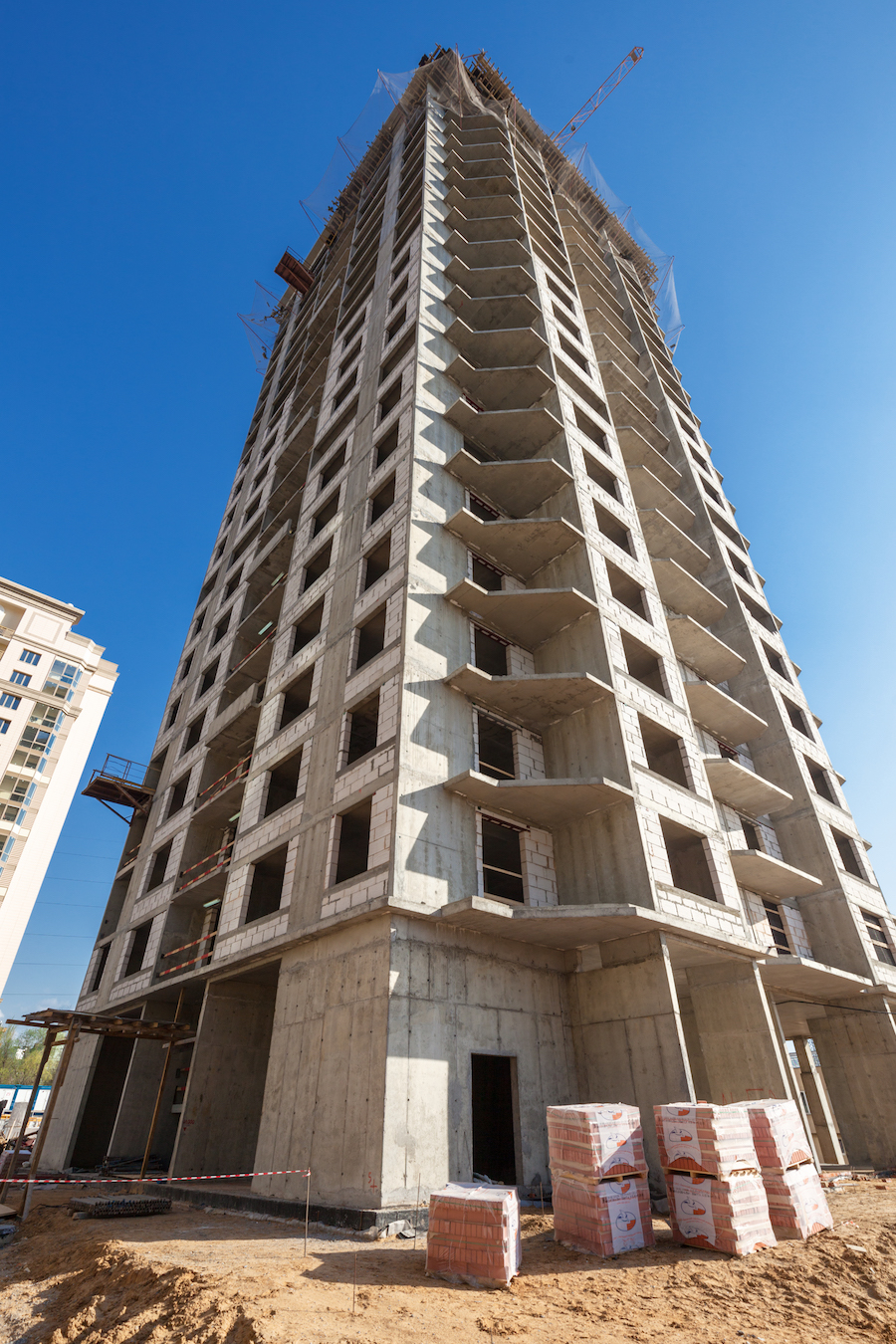

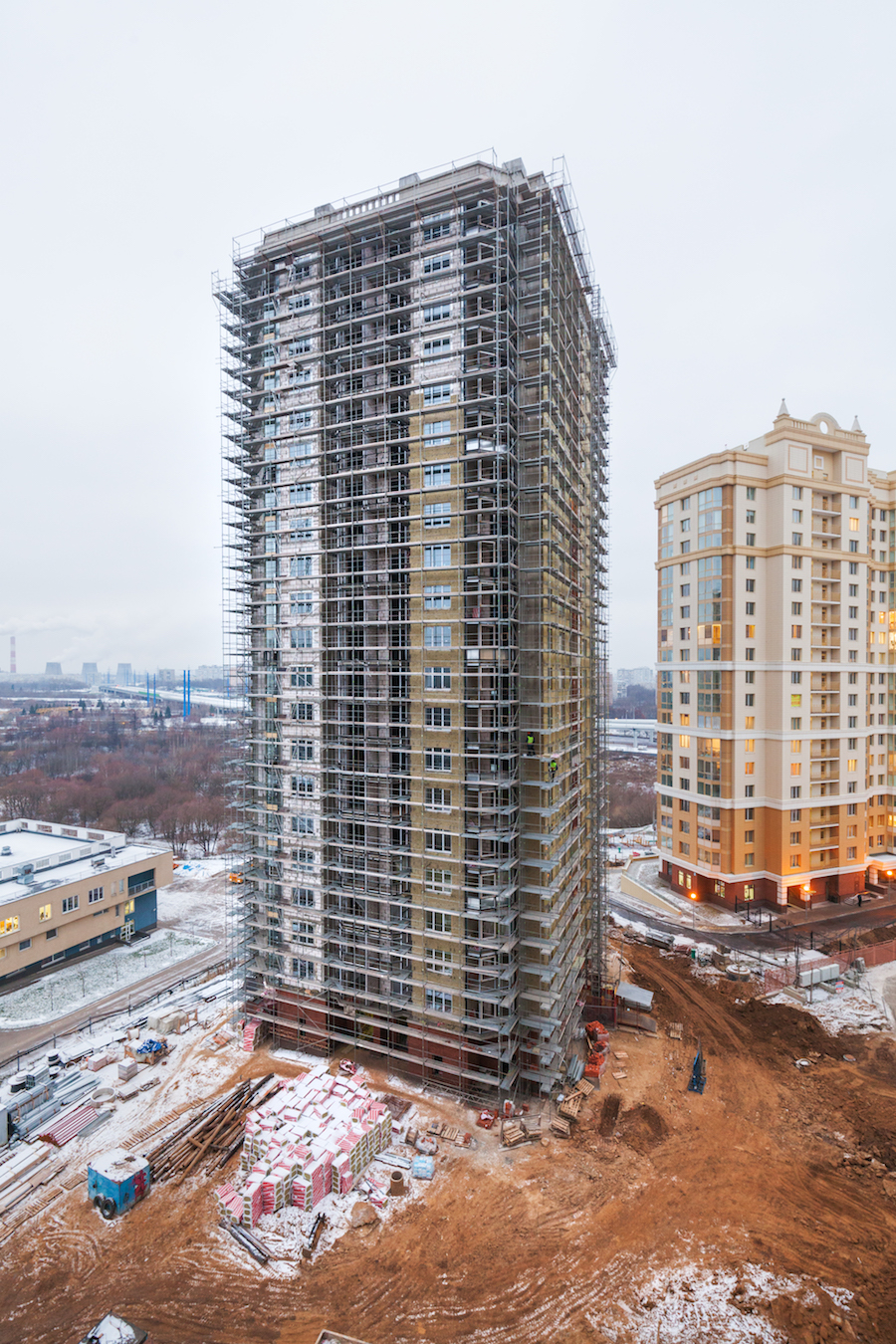

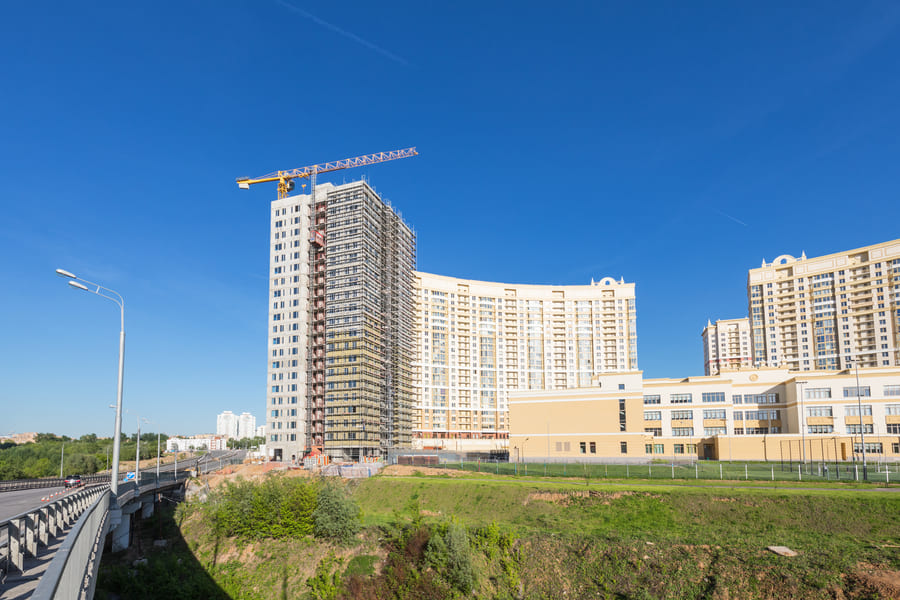

7 корпус -устройство 21 этажа, кладка стен.

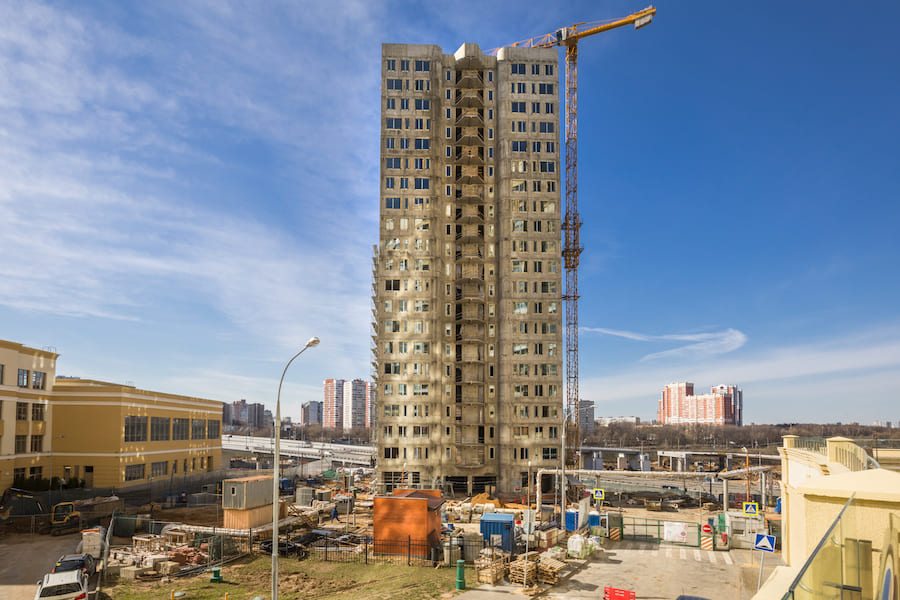

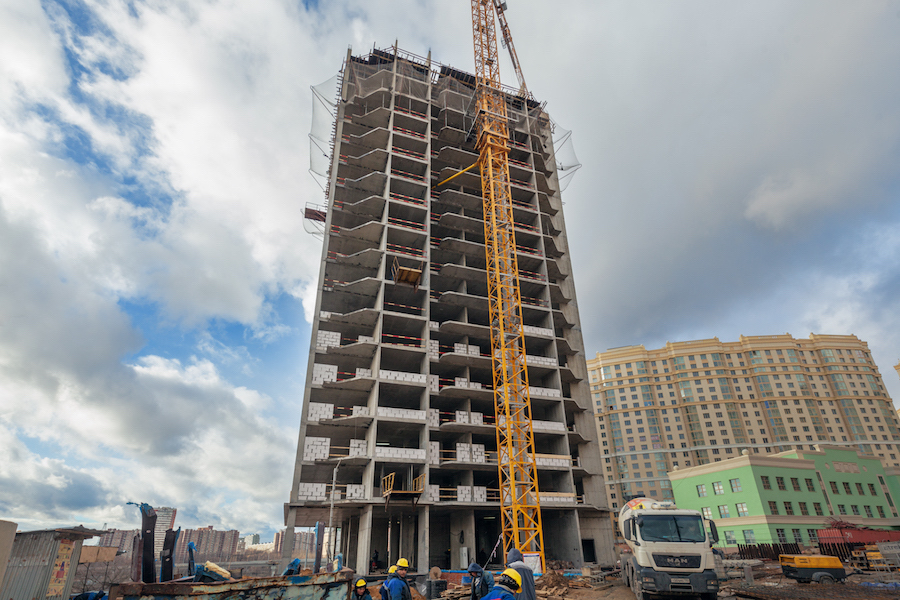

Апрель 2014

На строительной площадке ведутся следующие работы:

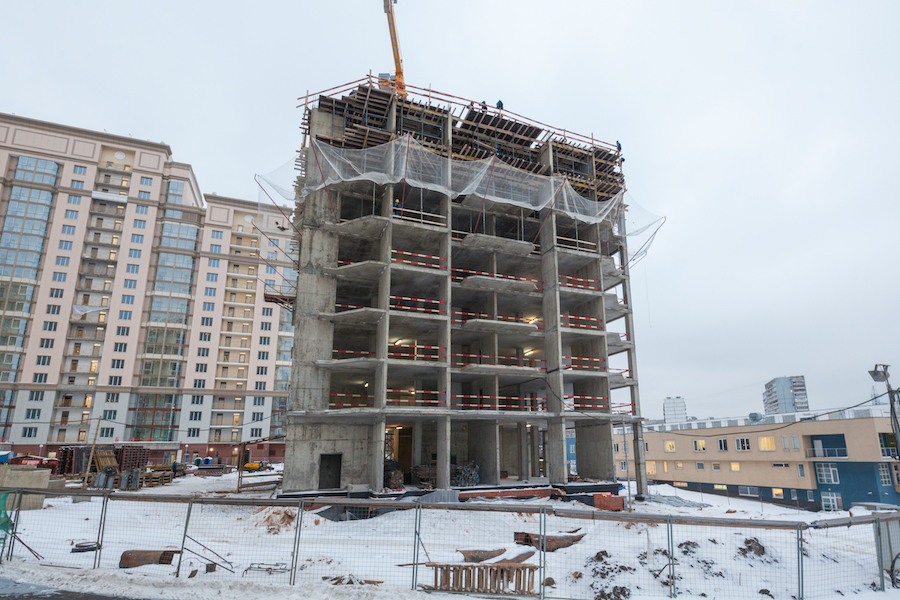

1 корпус - устройство 13-го этажа, кладка стен, отделка технический помещений
2 корпус - отделка МОП и технических помещений, устройство внутренней инженерии
3 корпус - отделка МОП и технических помещений, устройство внутренней инженерии
4 корпус - устройство 9-го этажа

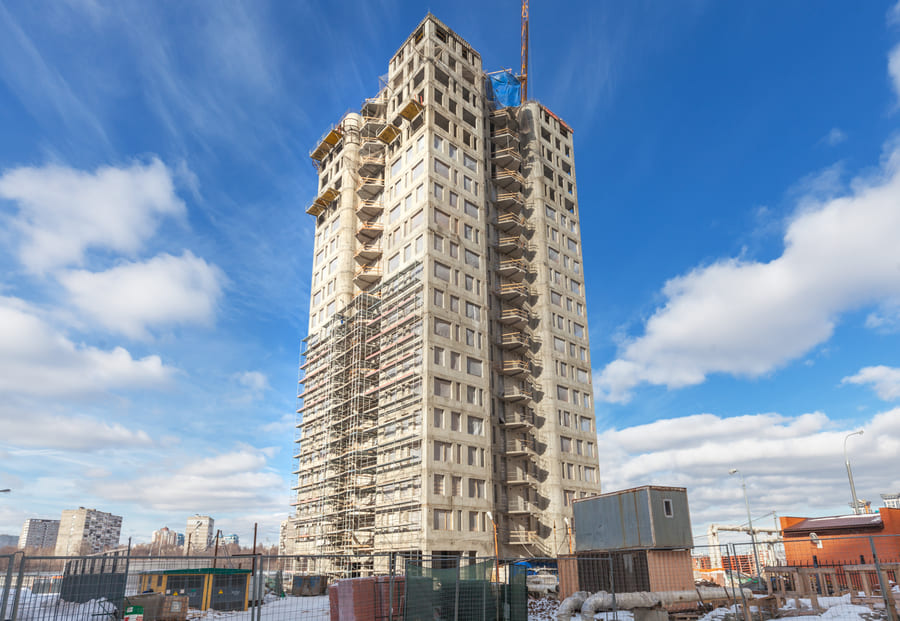

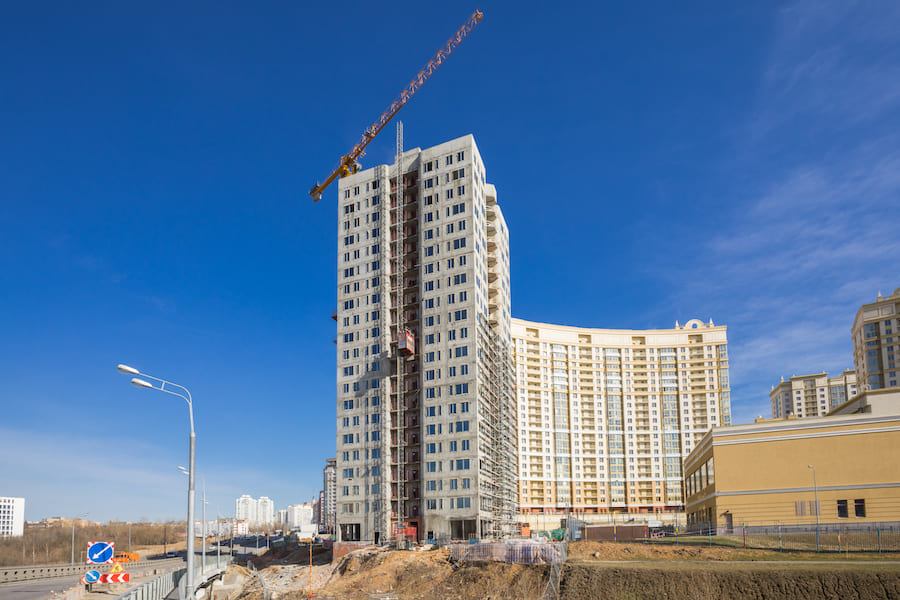

7 корпус - устройство 21 этажа, кладка стен.

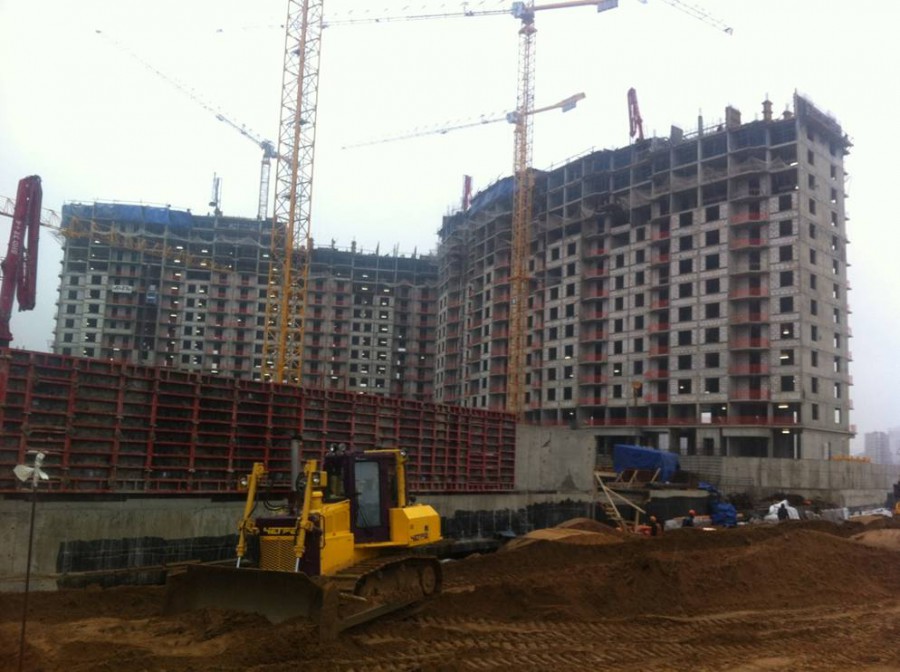

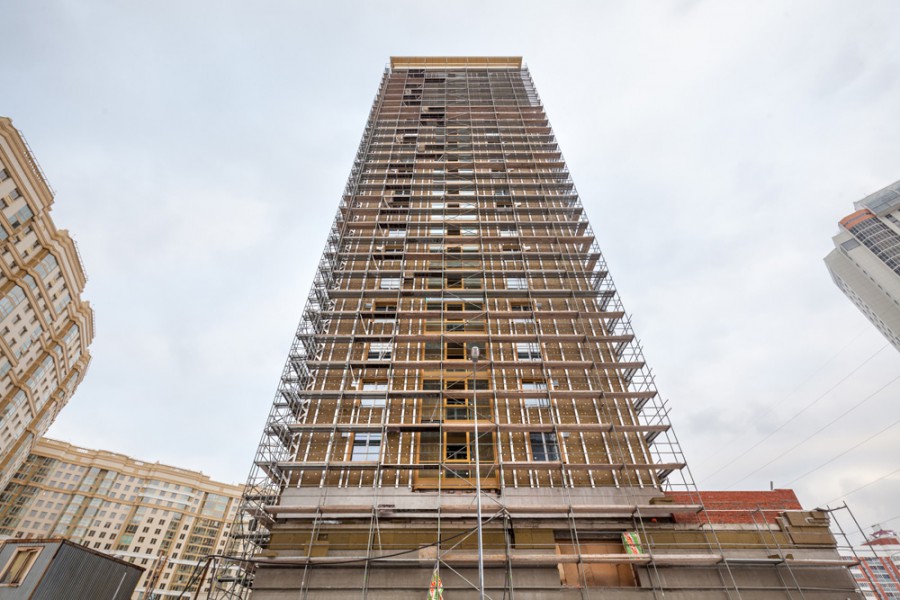

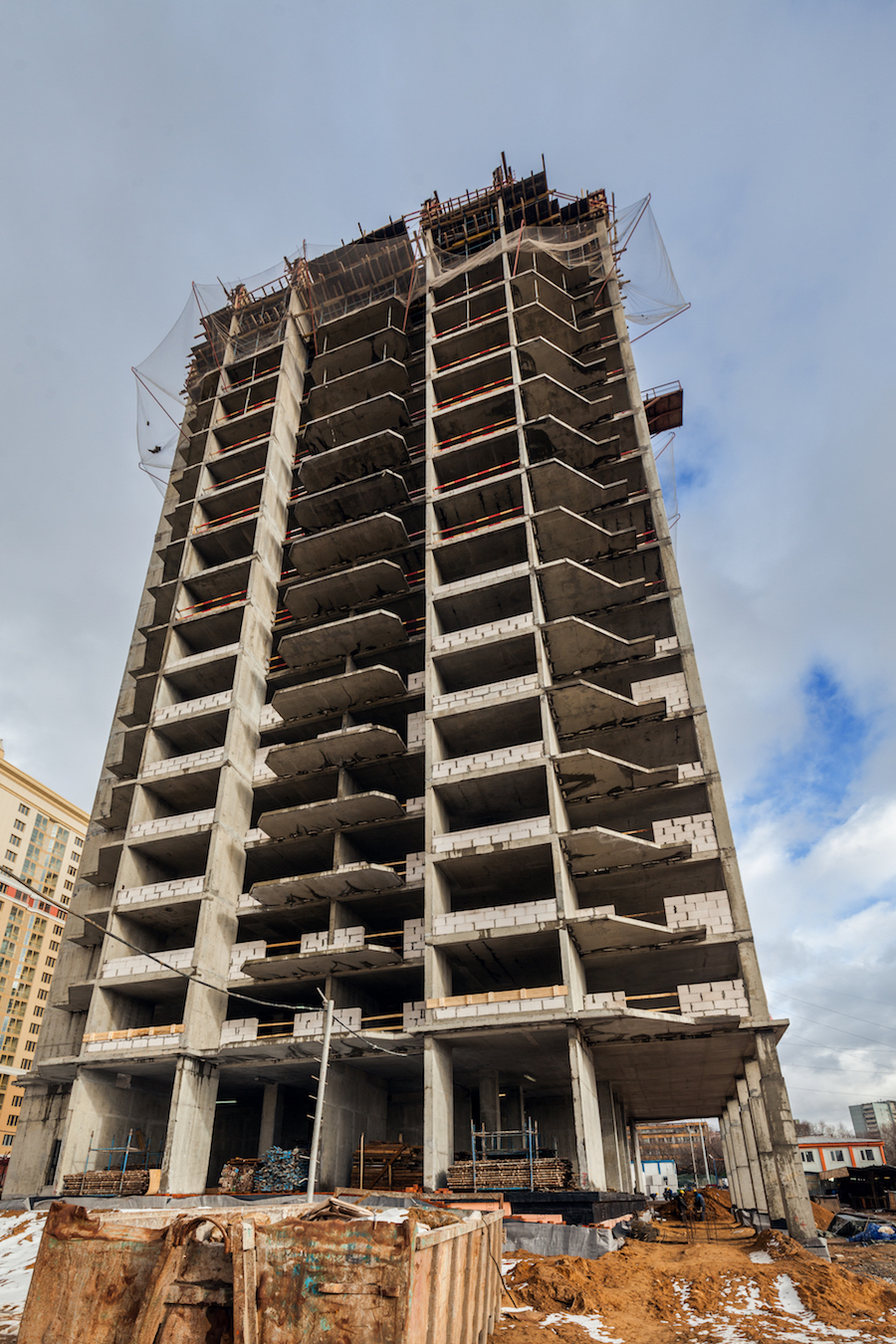

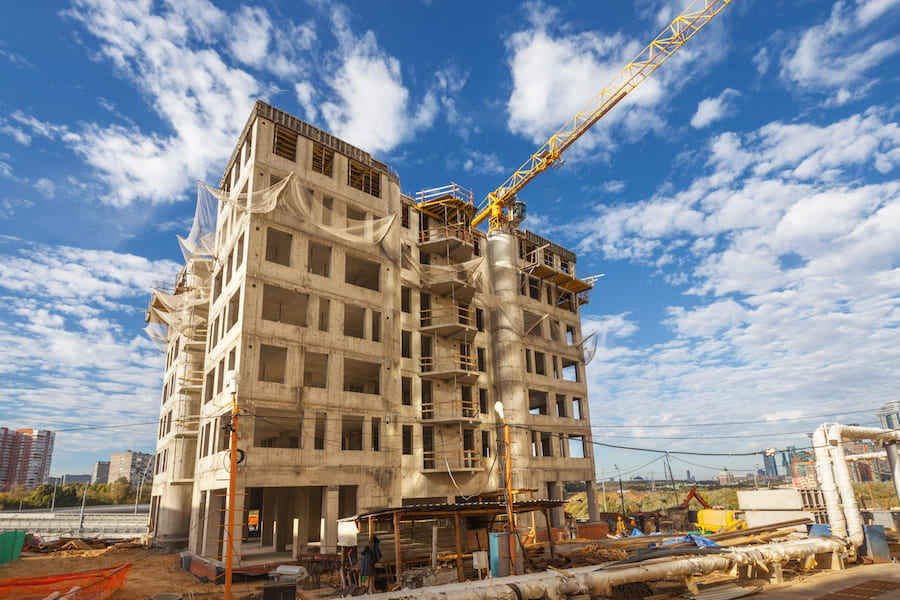

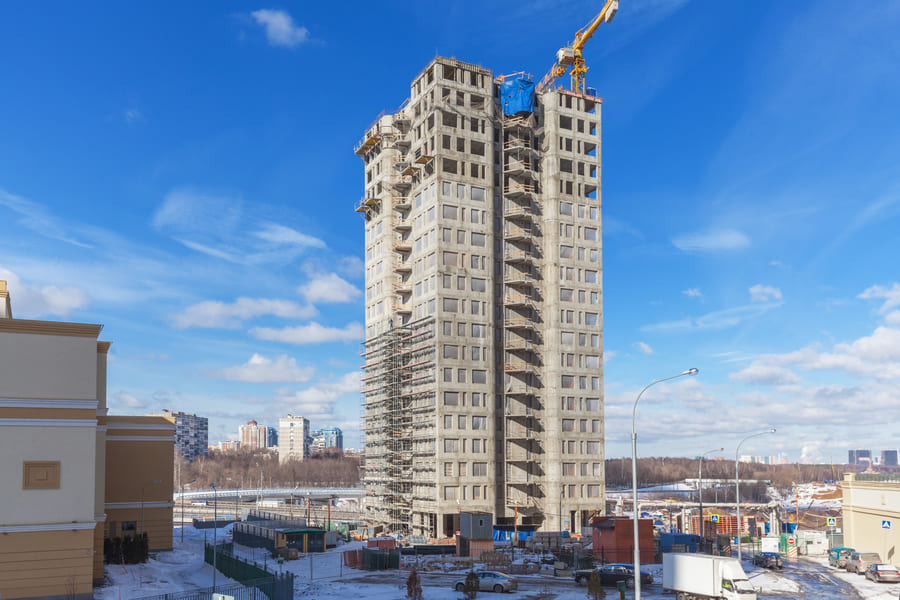

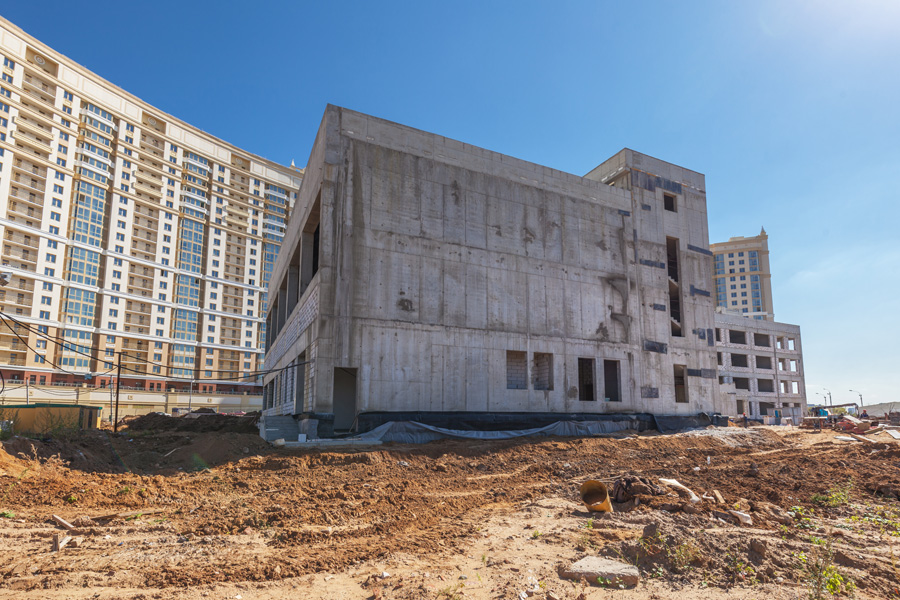

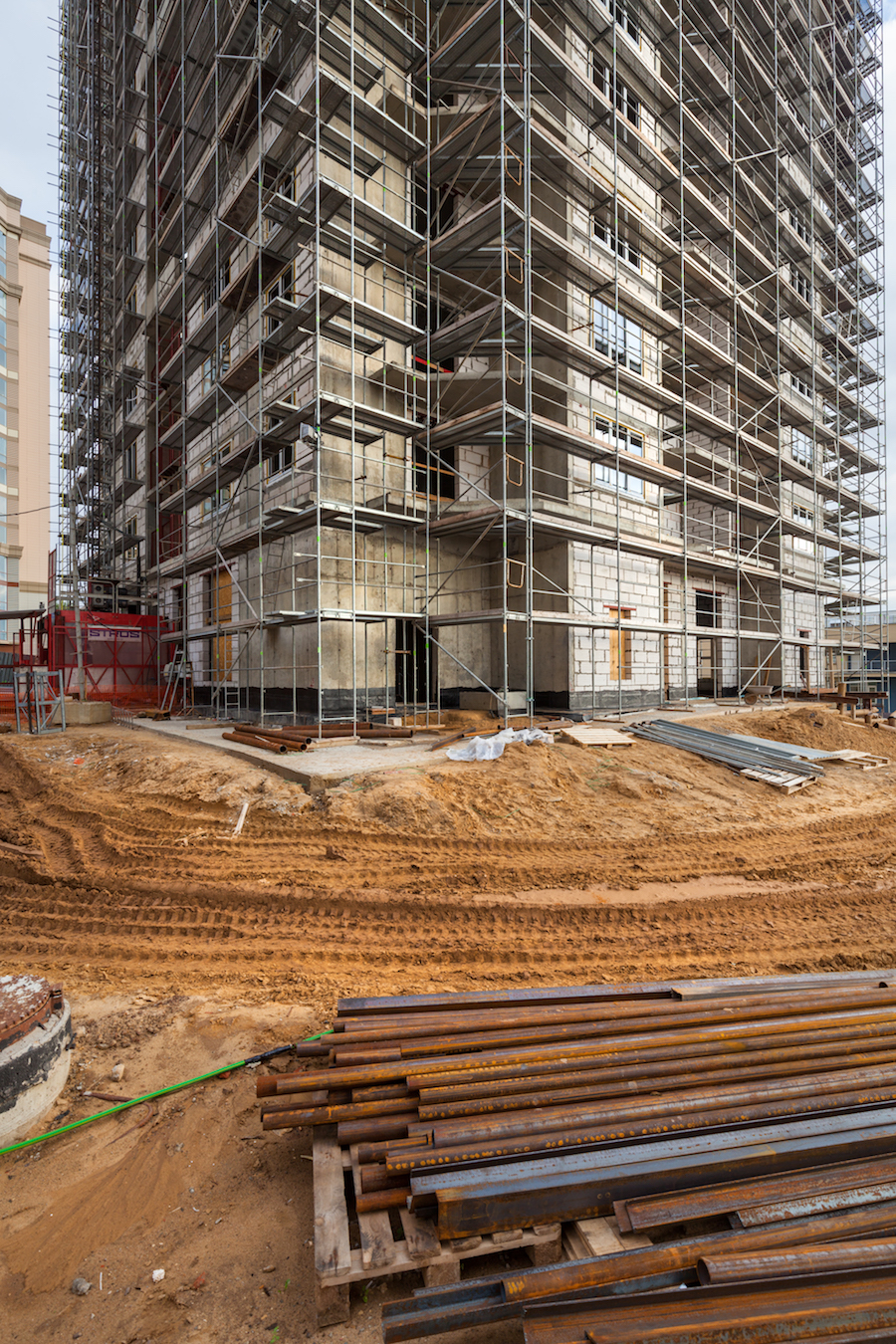

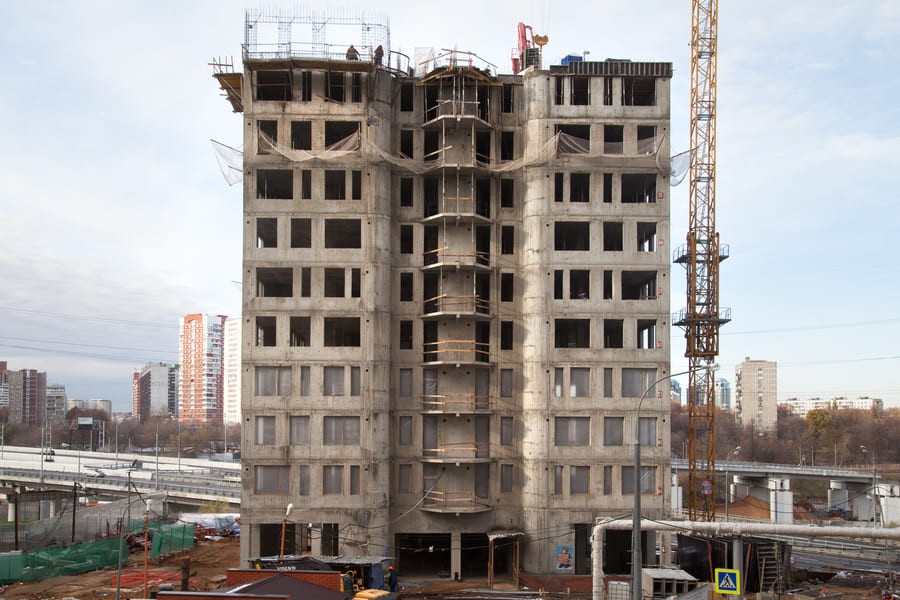

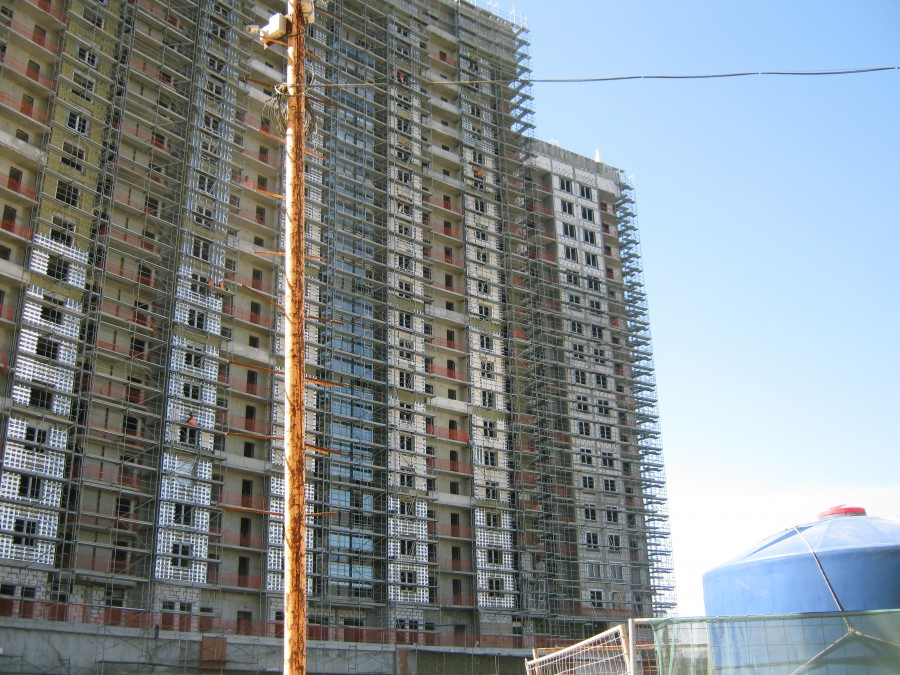

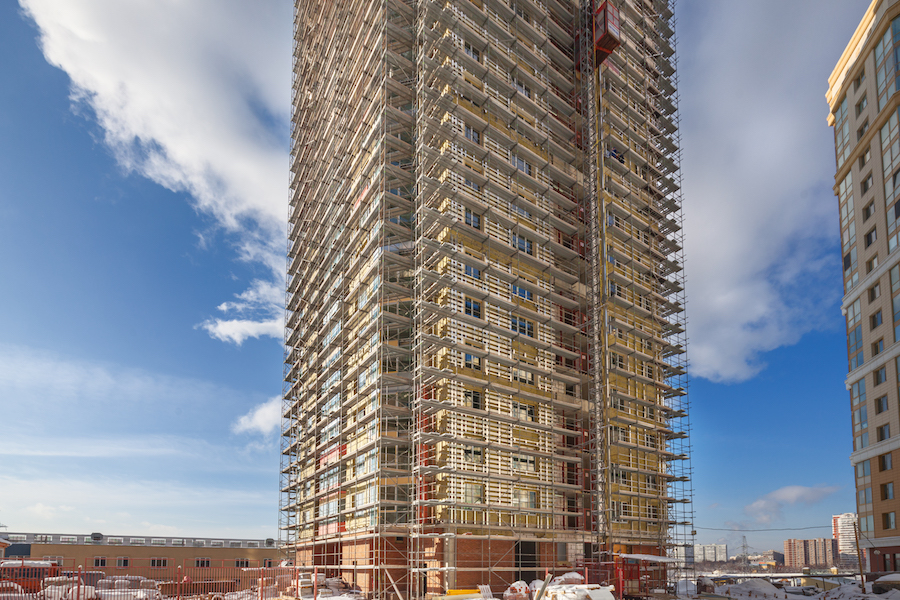

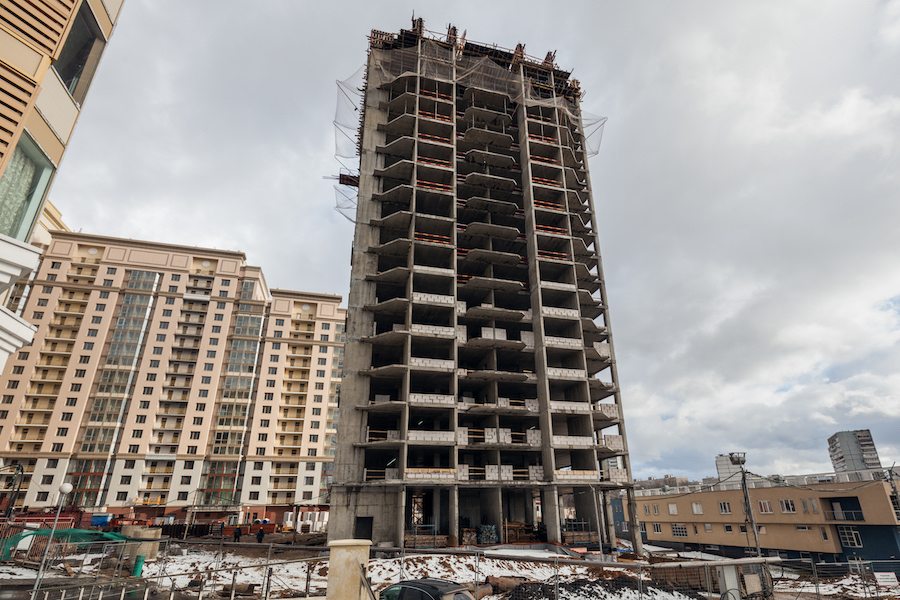

Март 2014

На строительной площадке ведутся следующие работы:

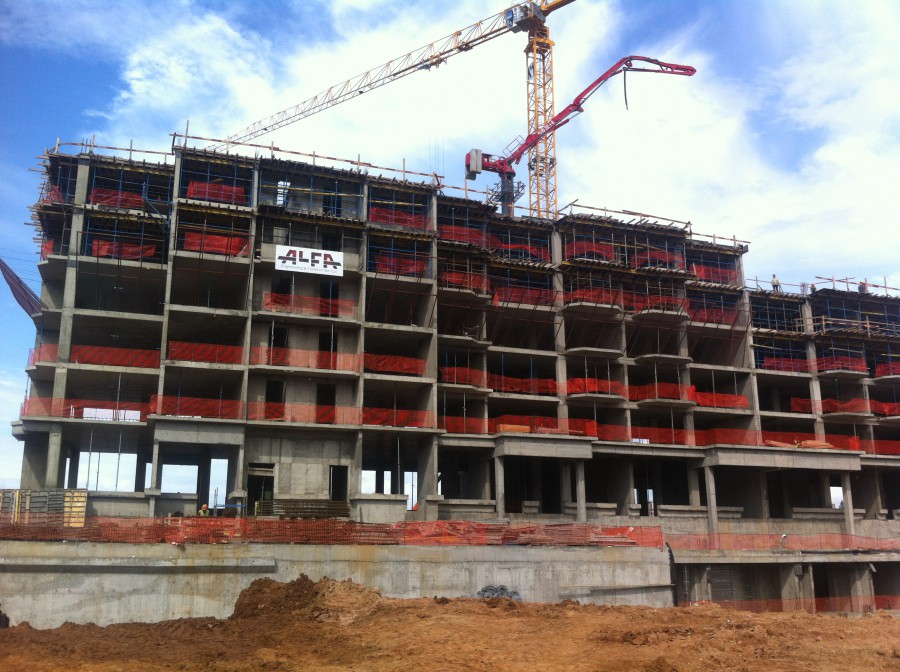

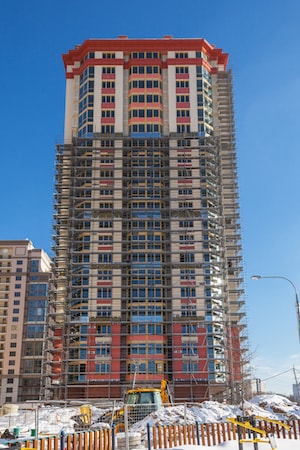

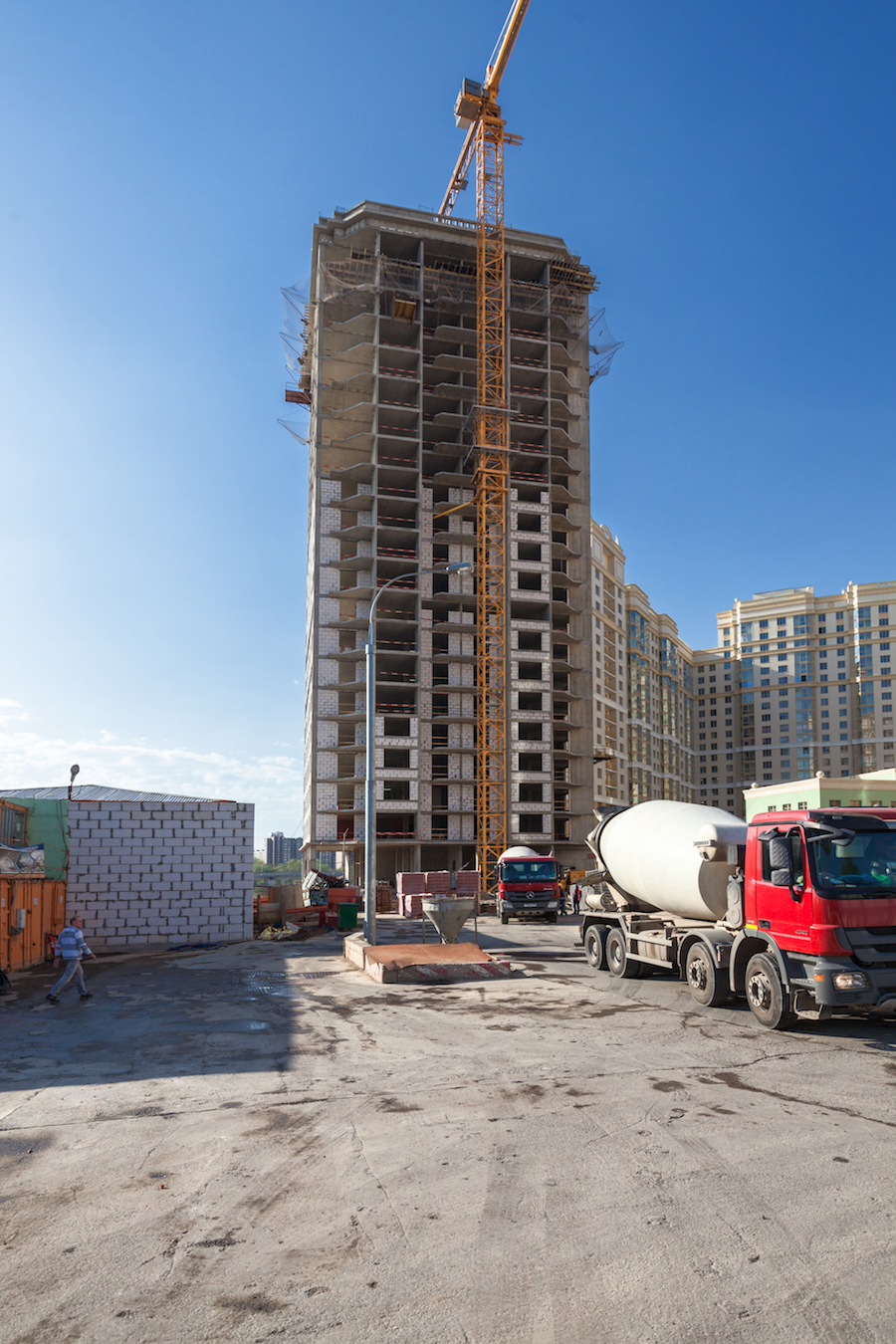

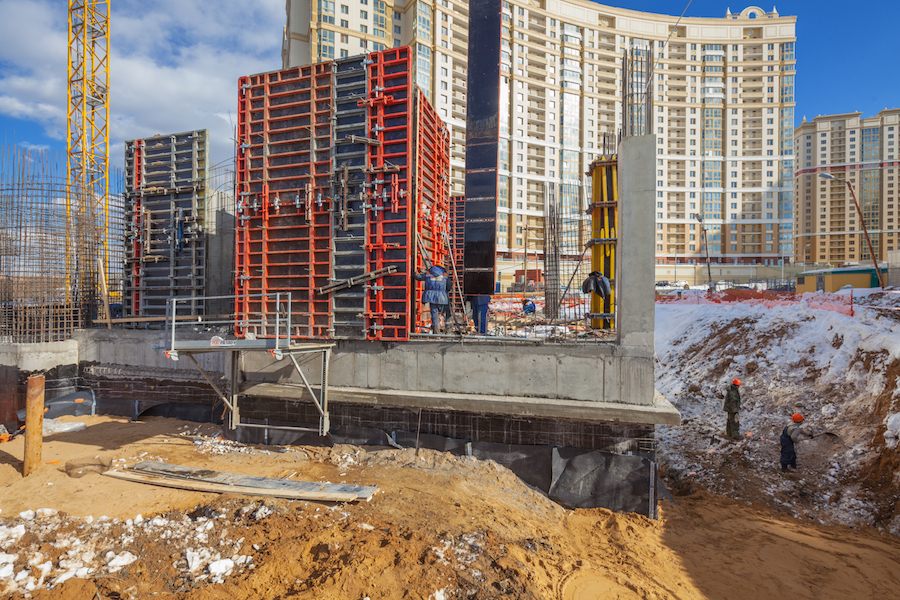

1 корпус - монтаж 9-го этажа;
2 корпус - внутренняя отделка технических помещений, внутренняя инженерия, кладка стен;
3 корпус - отделка МОП и технических помещений, внутренняя инженерия, кладка стен;
4 корпус - монтаж 5-го этажа;

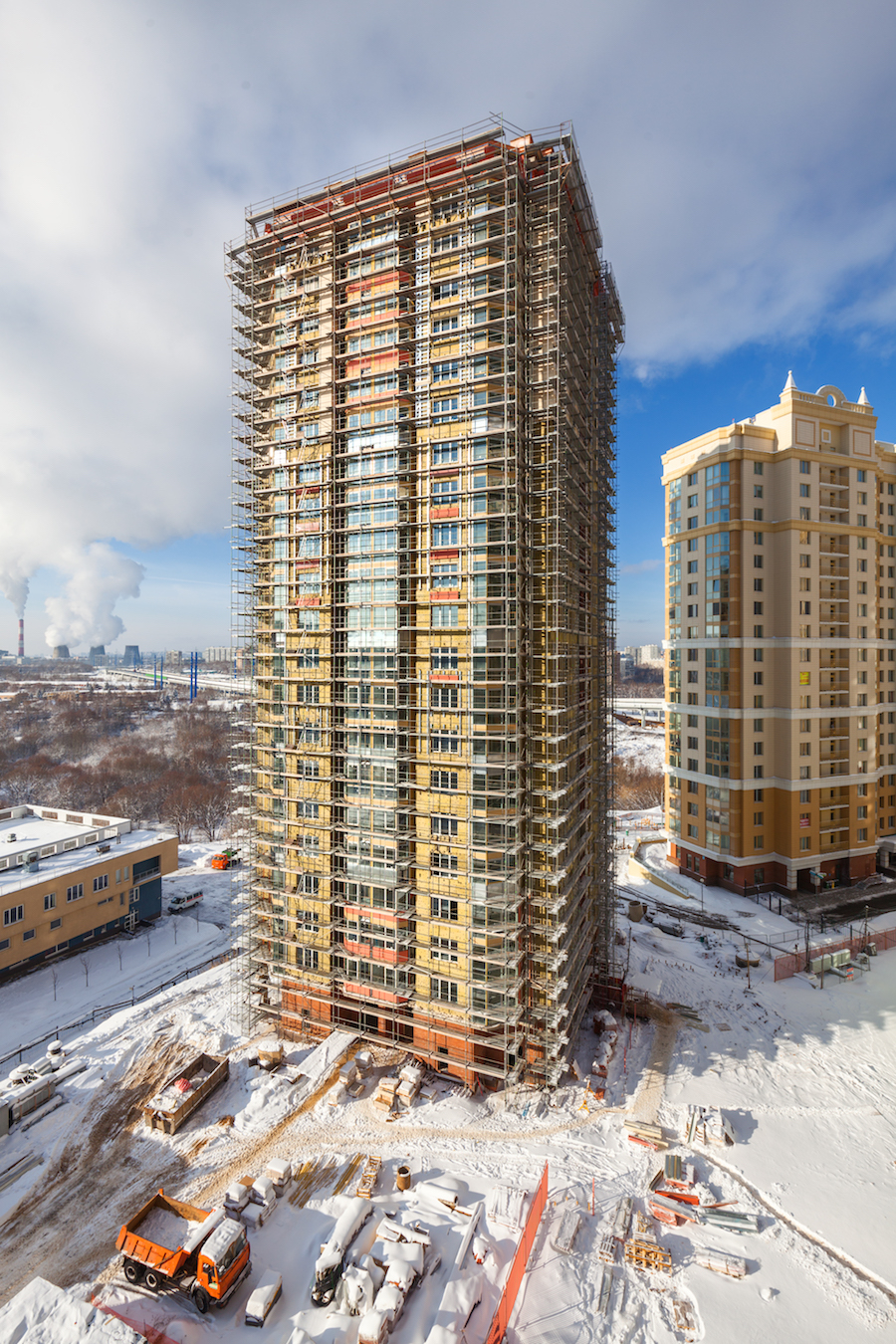

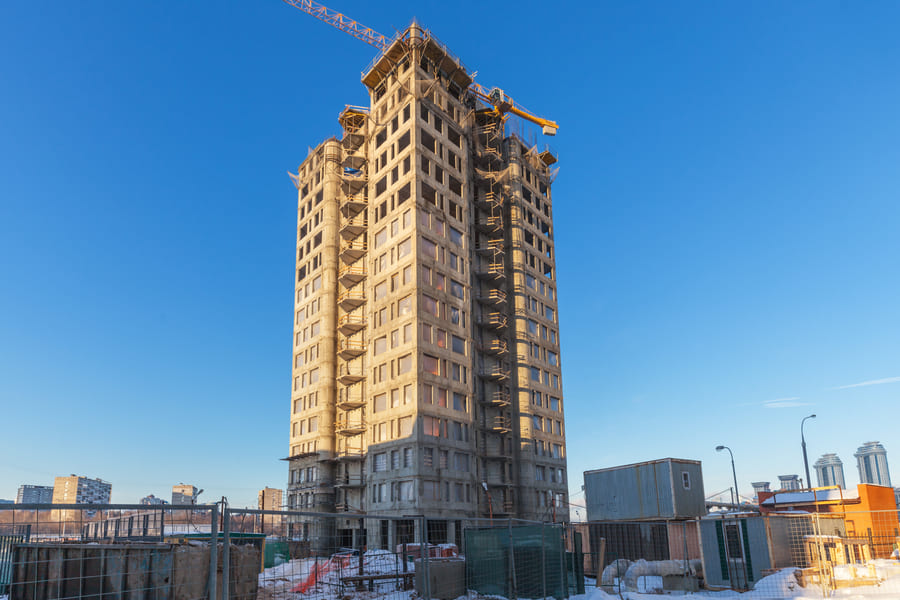

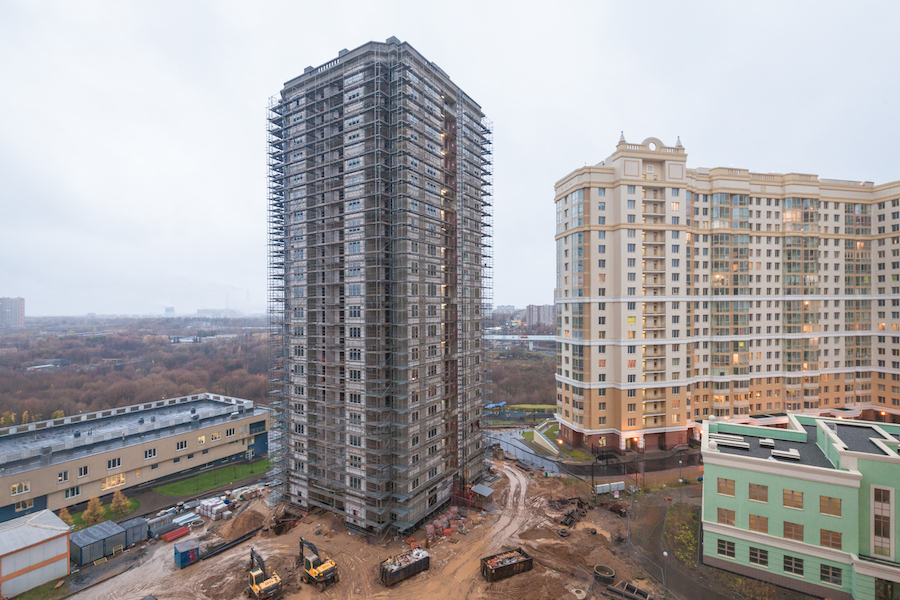

7 корпус - монтаж 19-го этажа, кладка стен.

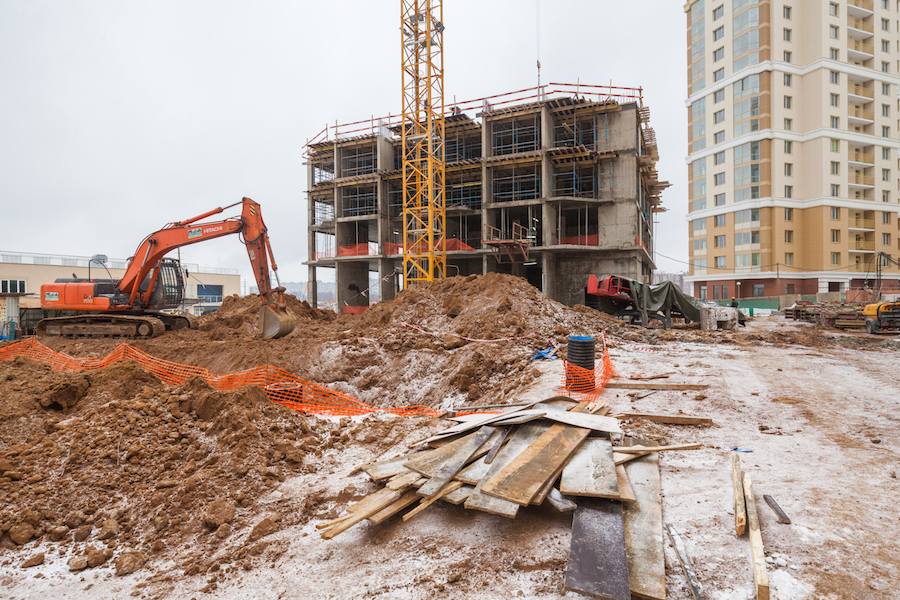

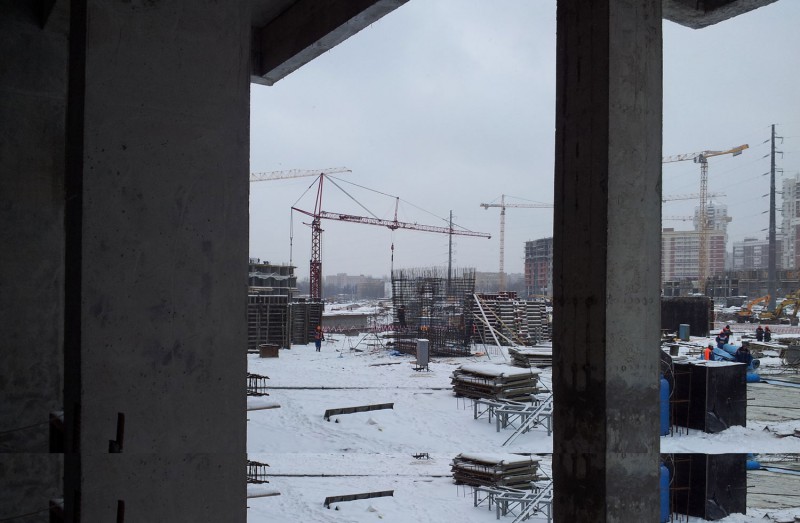

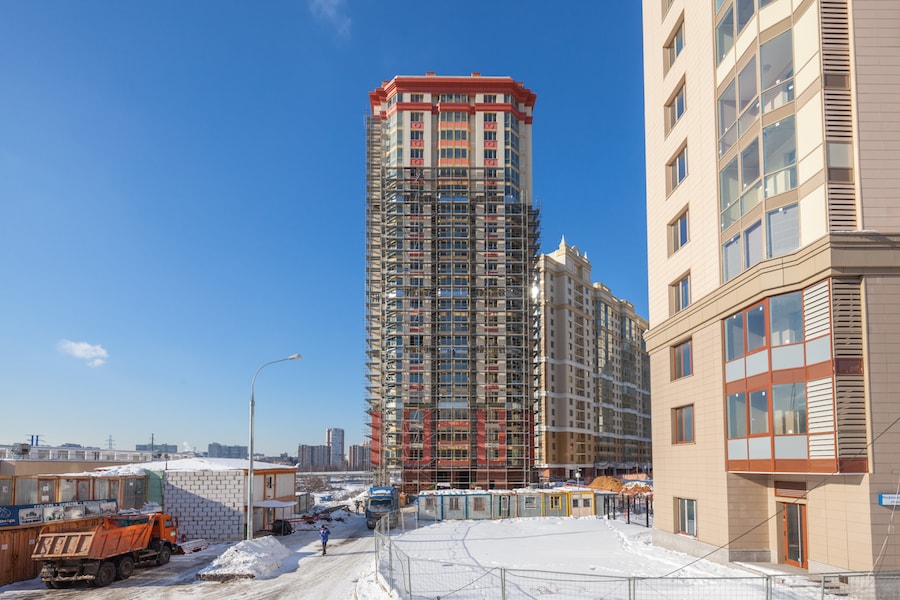

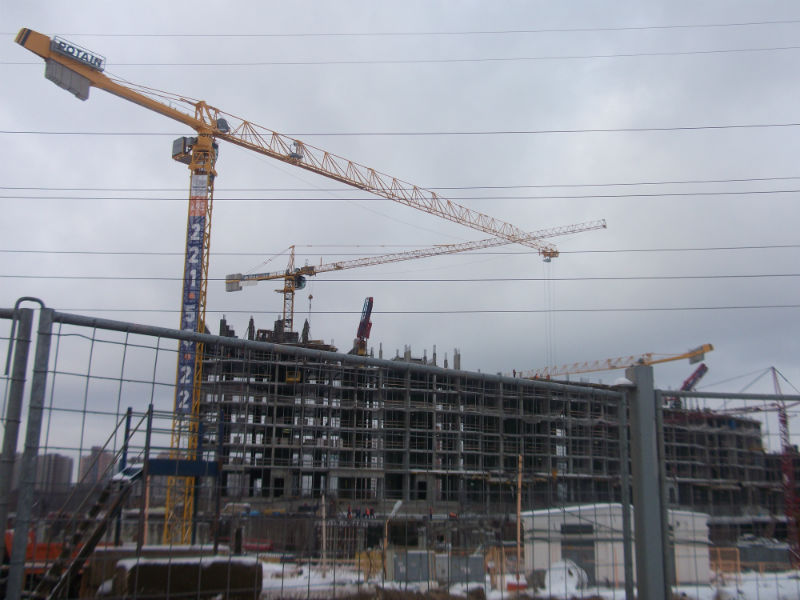

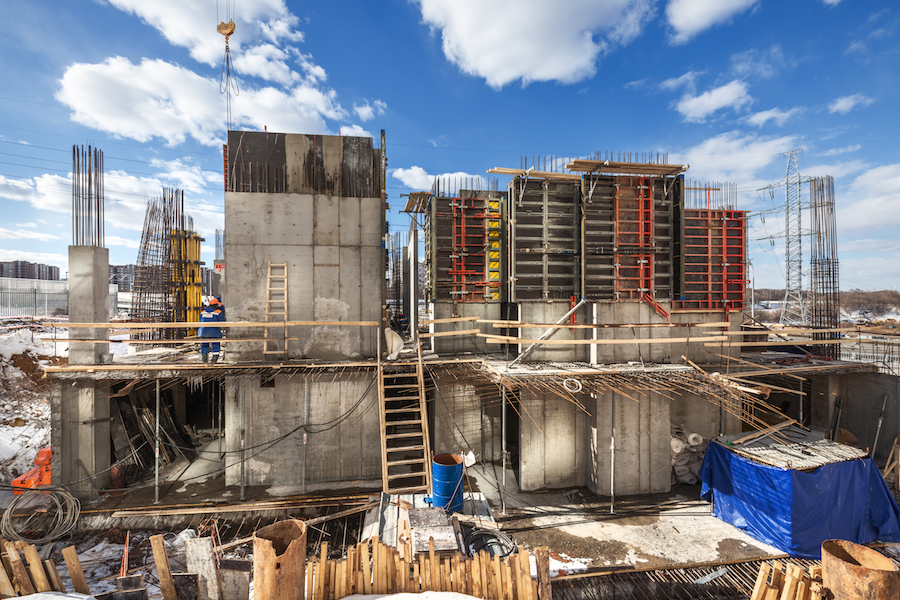

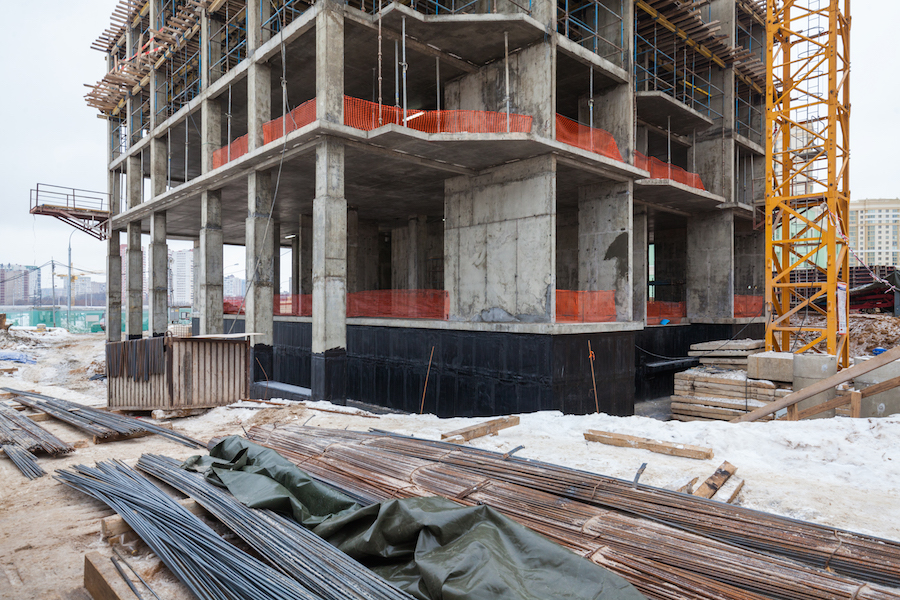

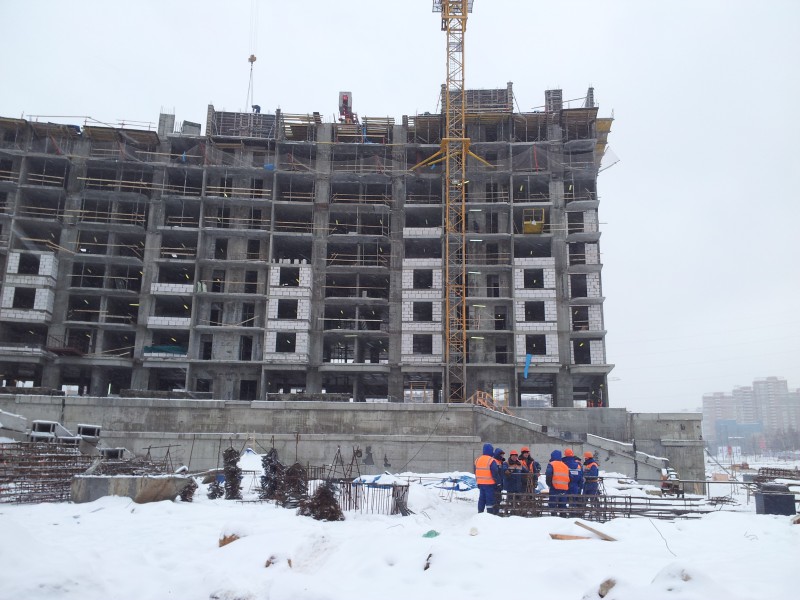

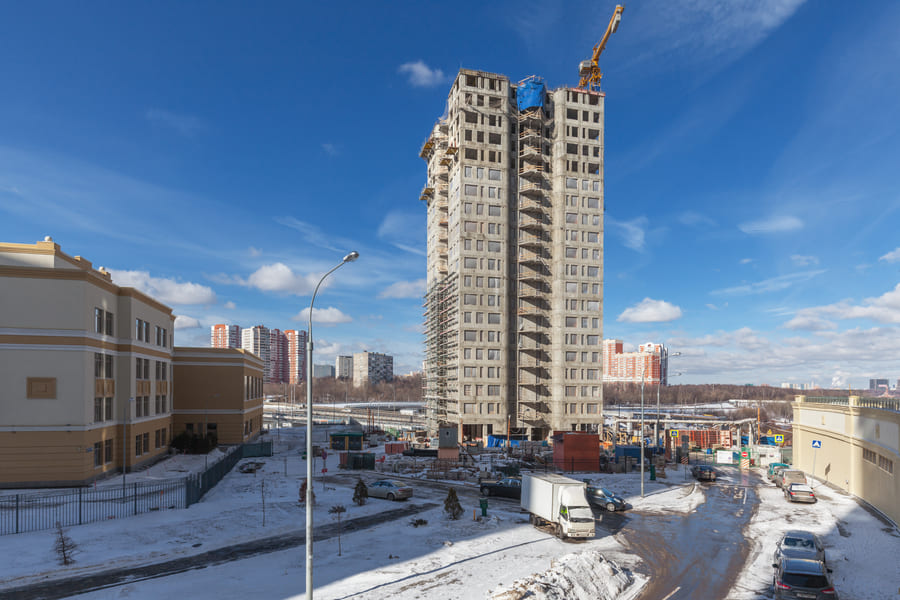

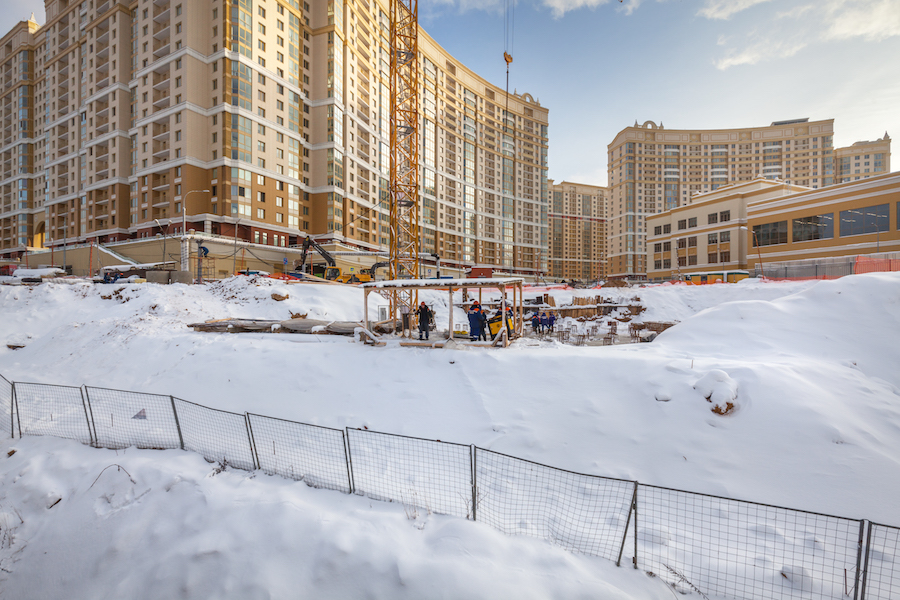

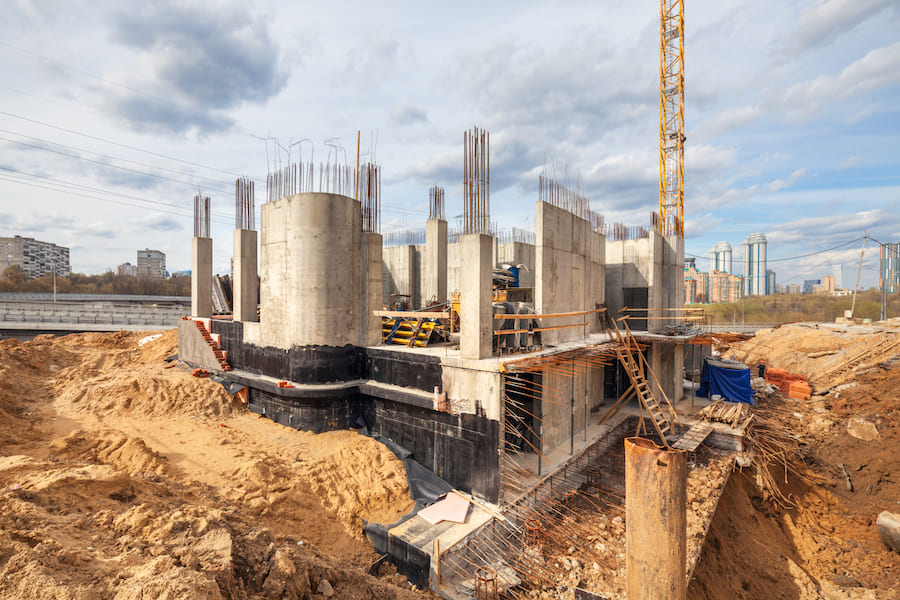

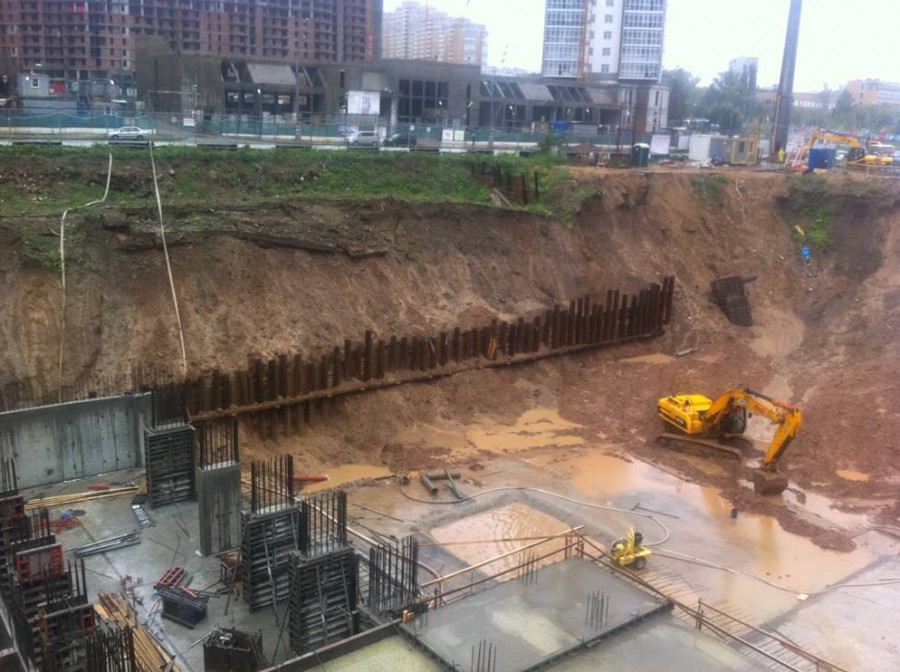

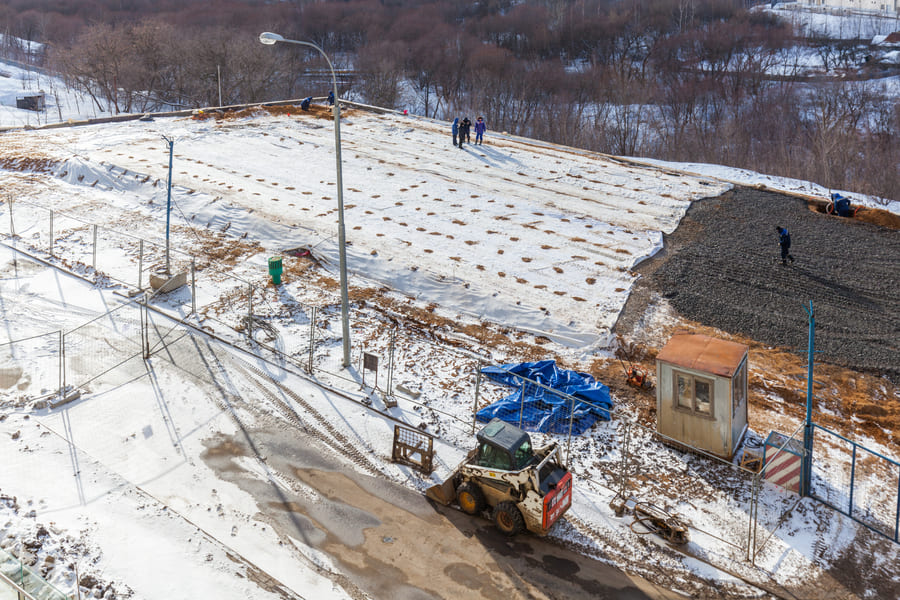

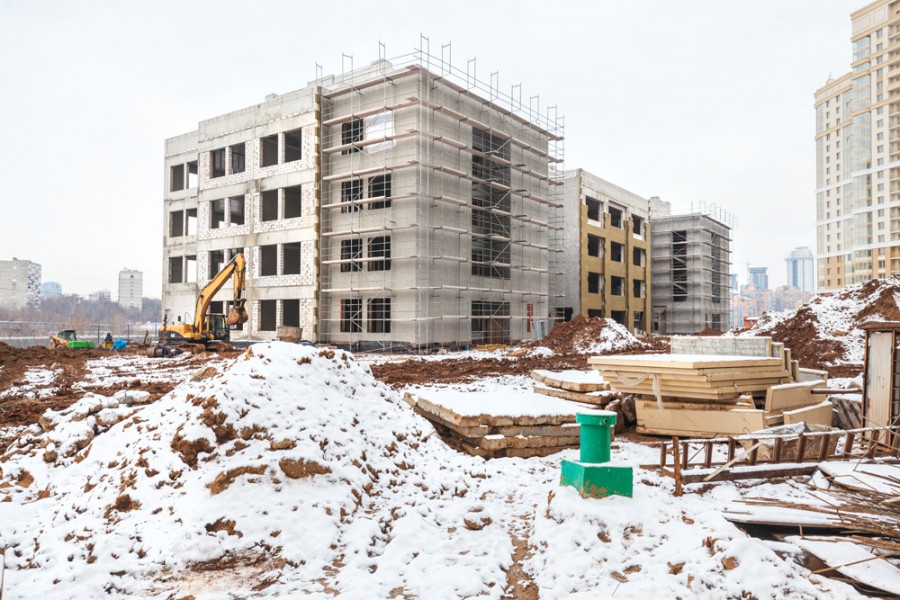

Февраль 2014

На строительной площадке ведутся следующие работы:

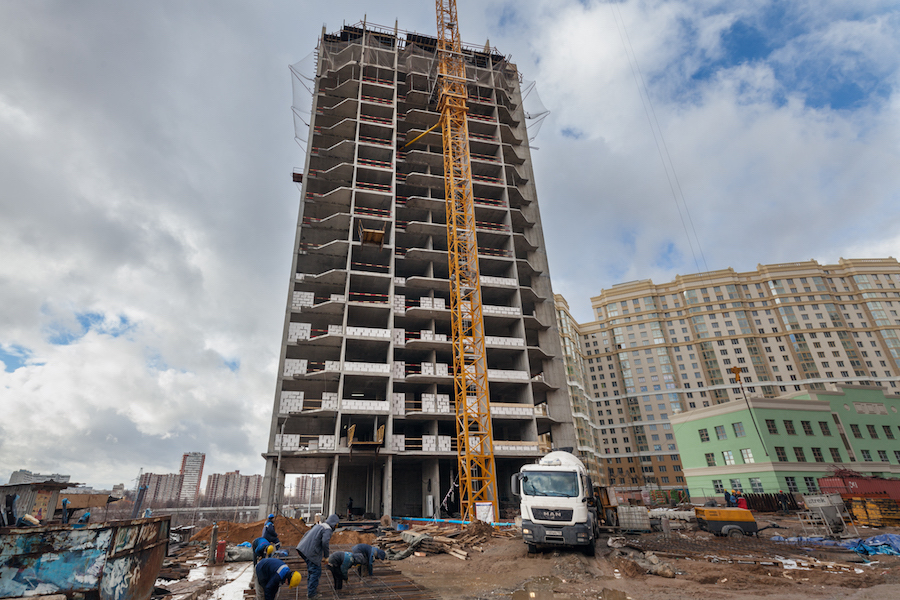

1 корпус-монтаж 7-го этажа;
2 корпус- внутренняя отделка технических помещений, внутренняя инженерия, кладка стен;
3 корпус- отделка МОП и технических помещений, внутренняя инженерия, кладка стен;
4 корпус-монтаж 1-го этажа;
7 корпус- монтаж 14-го этажа, кладка стен.

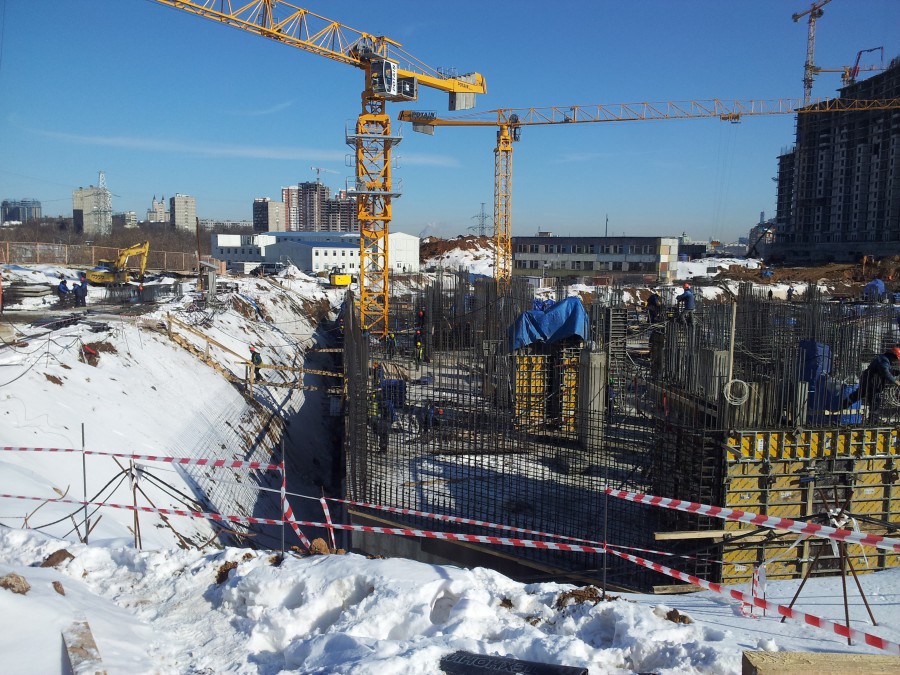

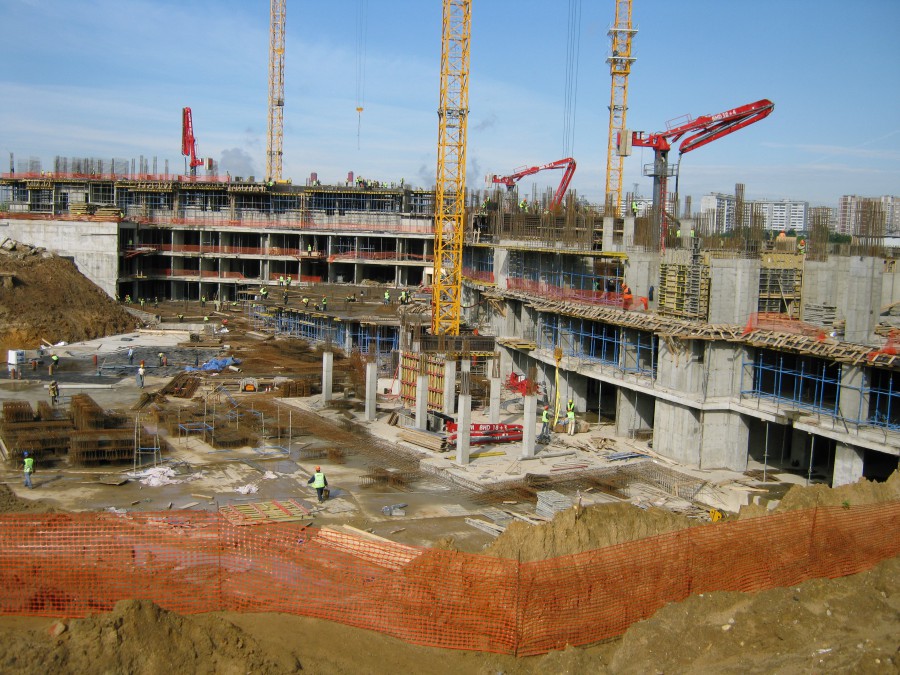

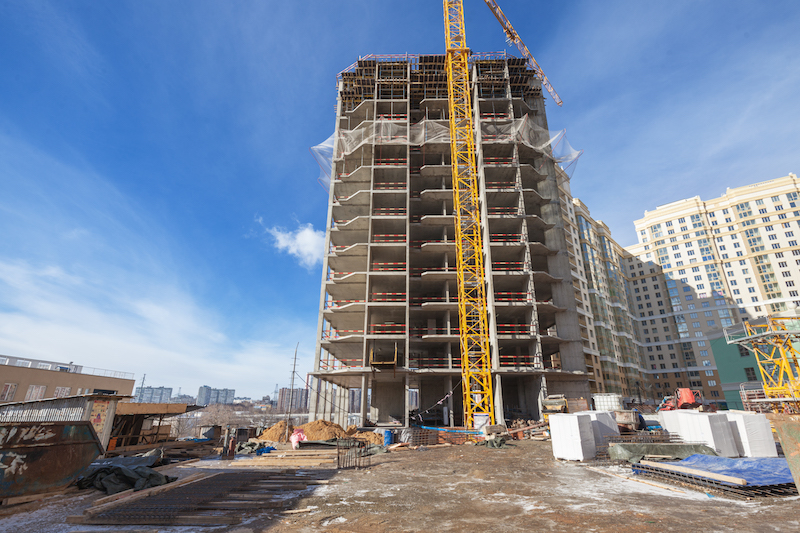

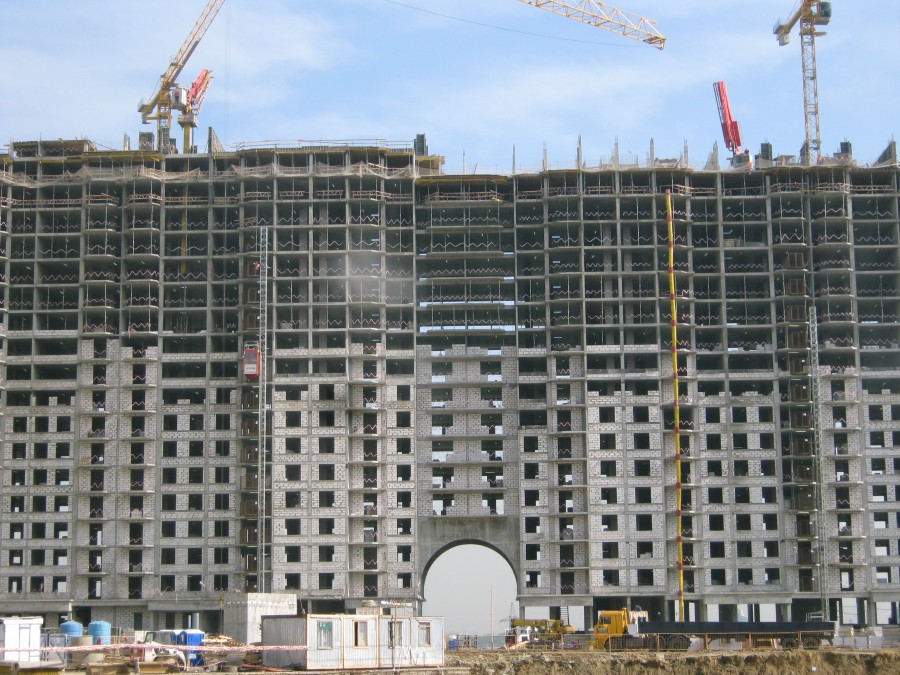

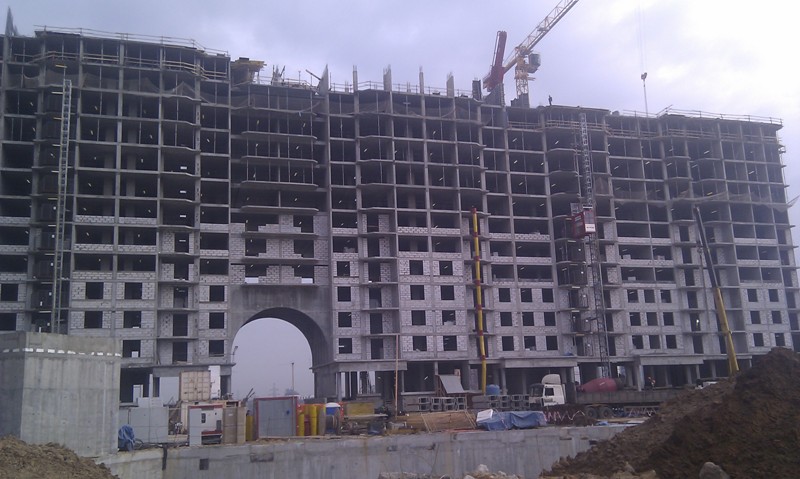

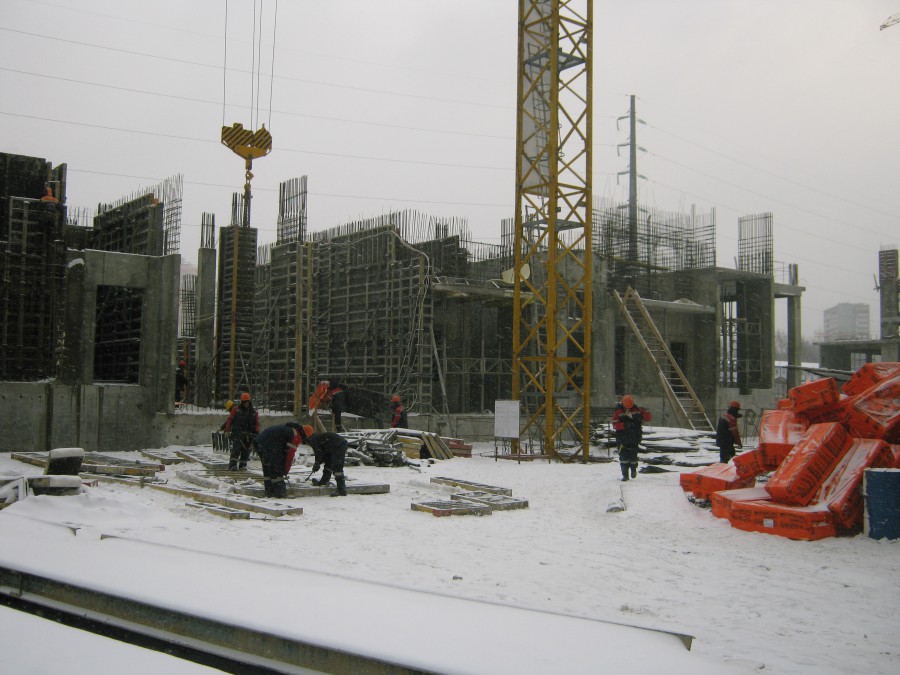

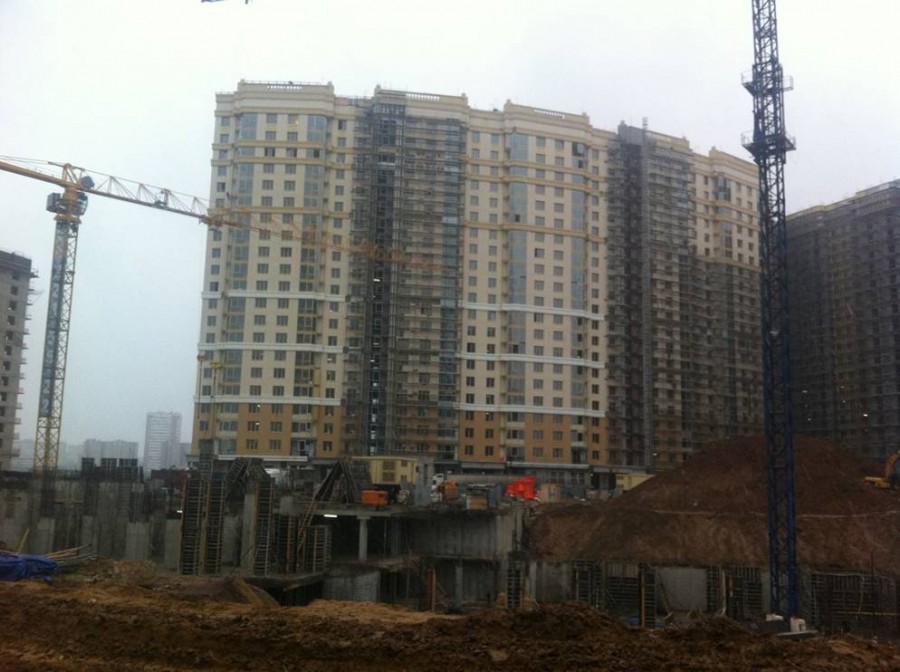

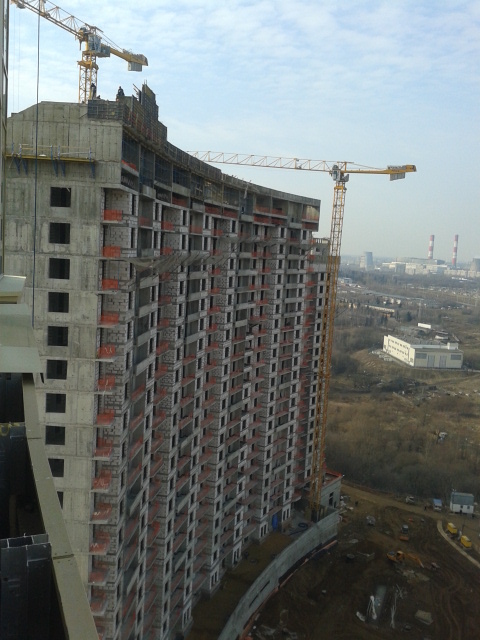

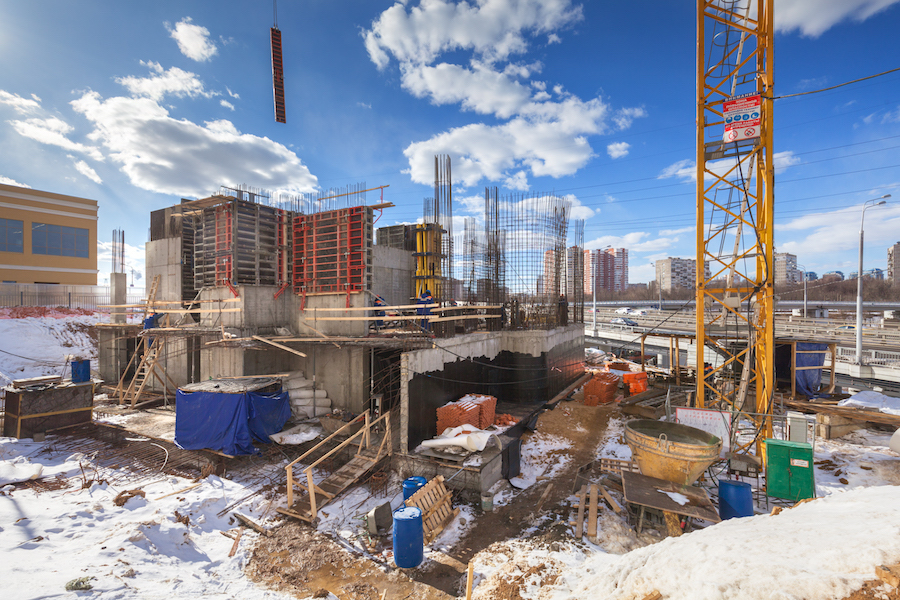

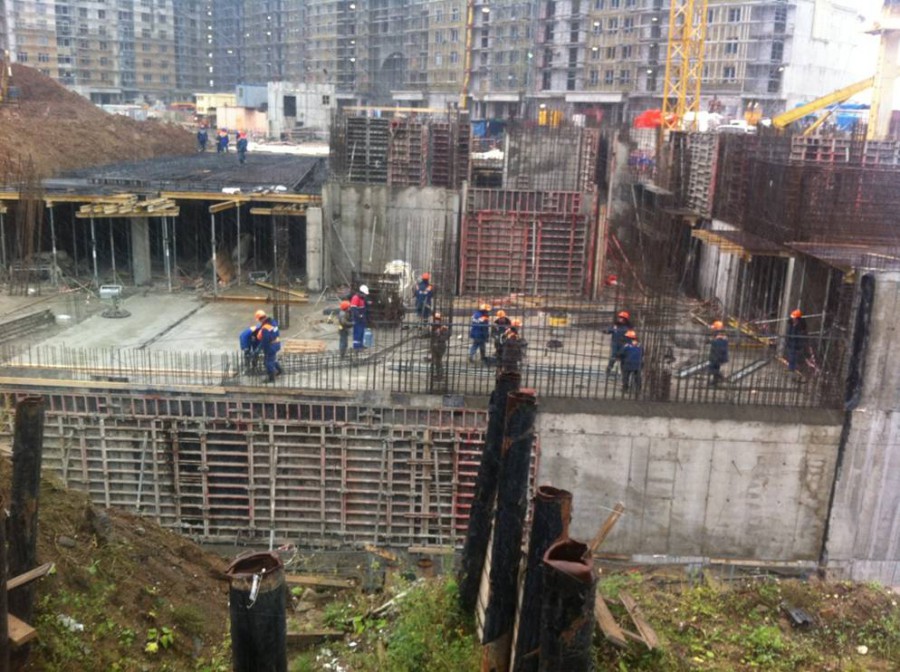

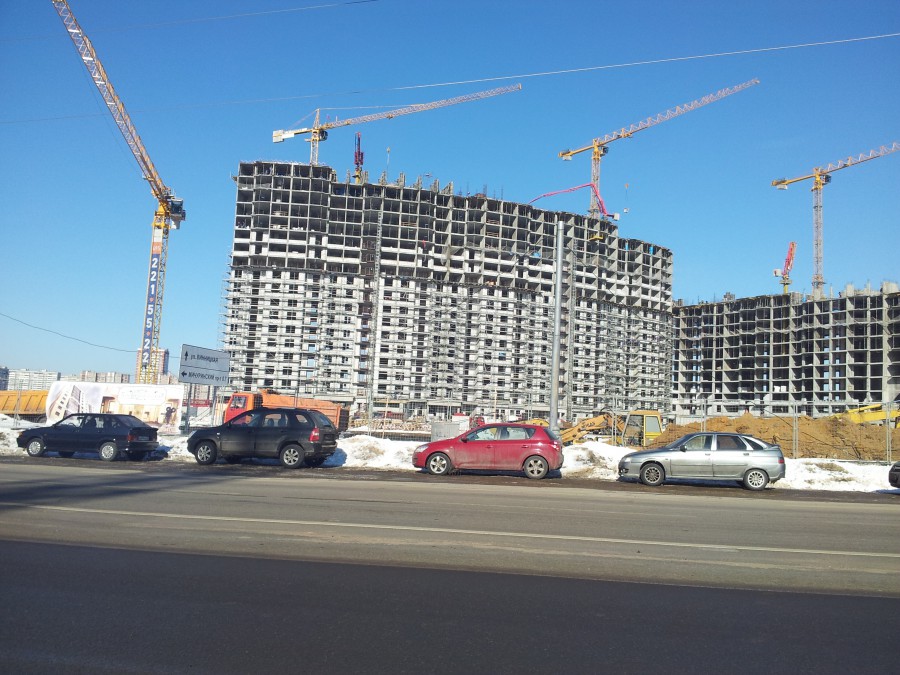

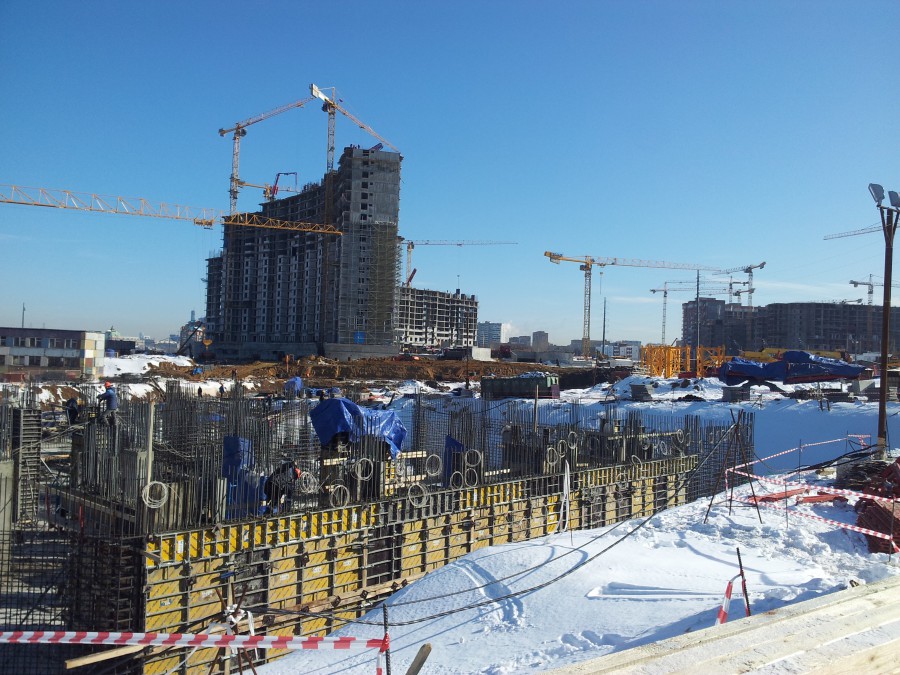

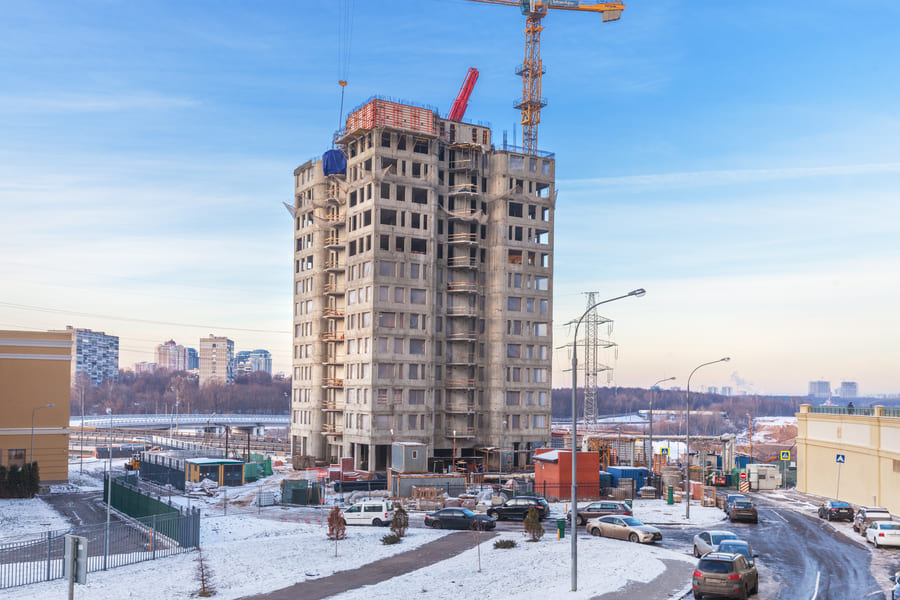

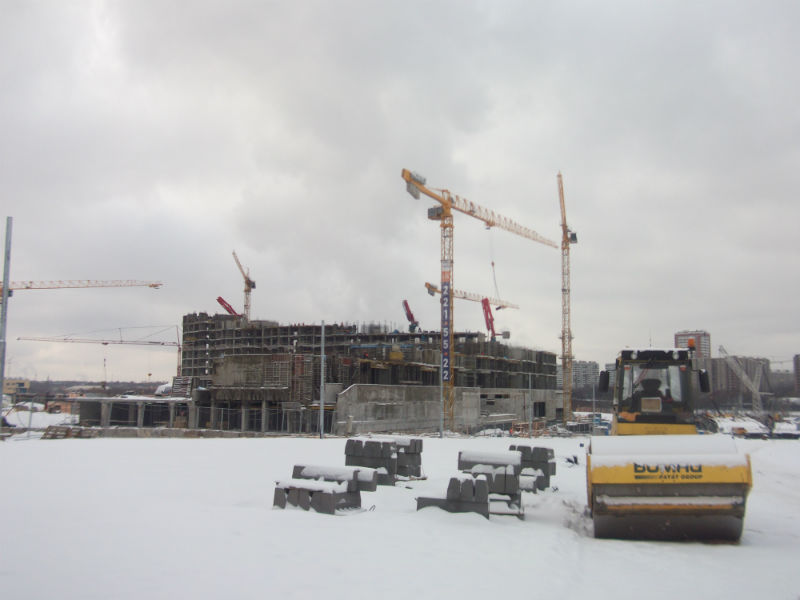

Январь 2014

На площадке ведутся следующие работы:
1 корпус - возведение 3 этажа

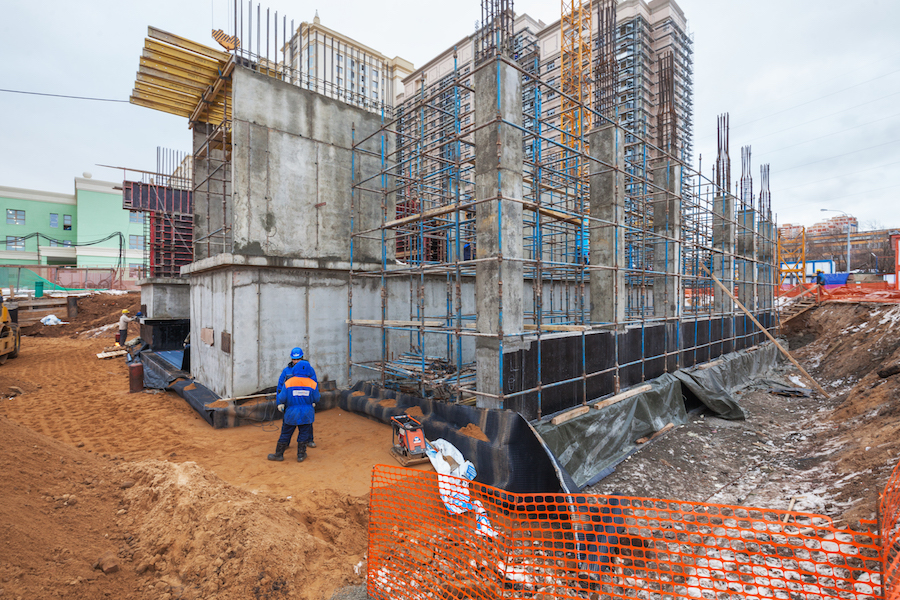

2 корпус - монтаж 18 этажа
3 корпус - монтаж 18го этажа
4 корпус - монтаж 1 го этажа
5 корпус - устройство внутренней инженерии
6 корпус - монтаж фасадов ,устройство внутренней инженерии
7 корпус - монтаж 8 этажа

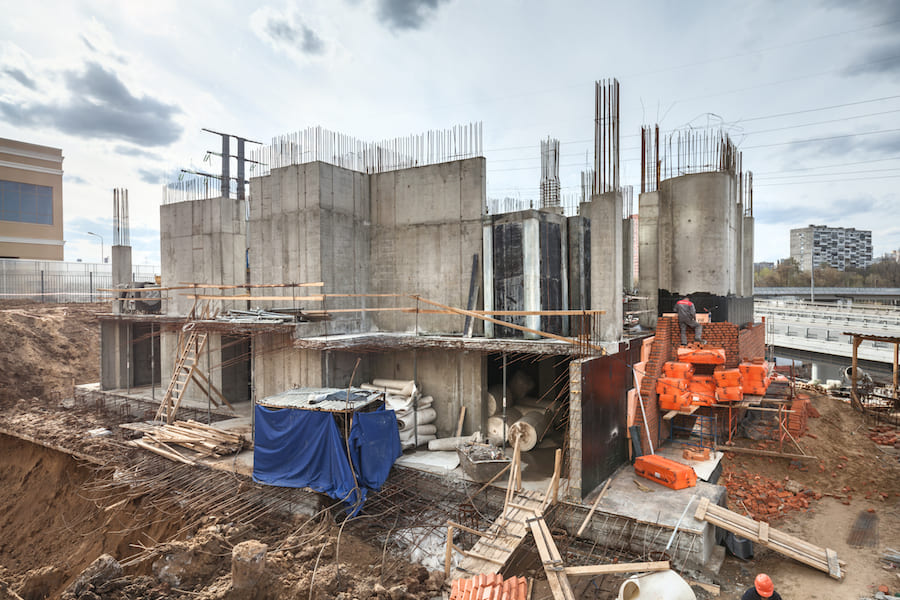

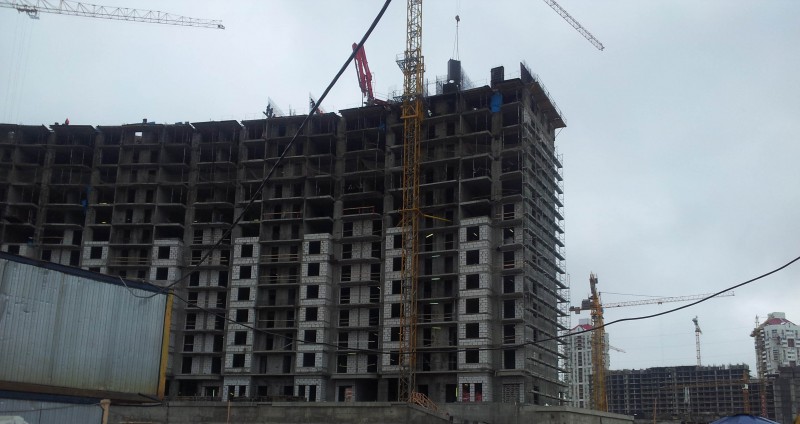

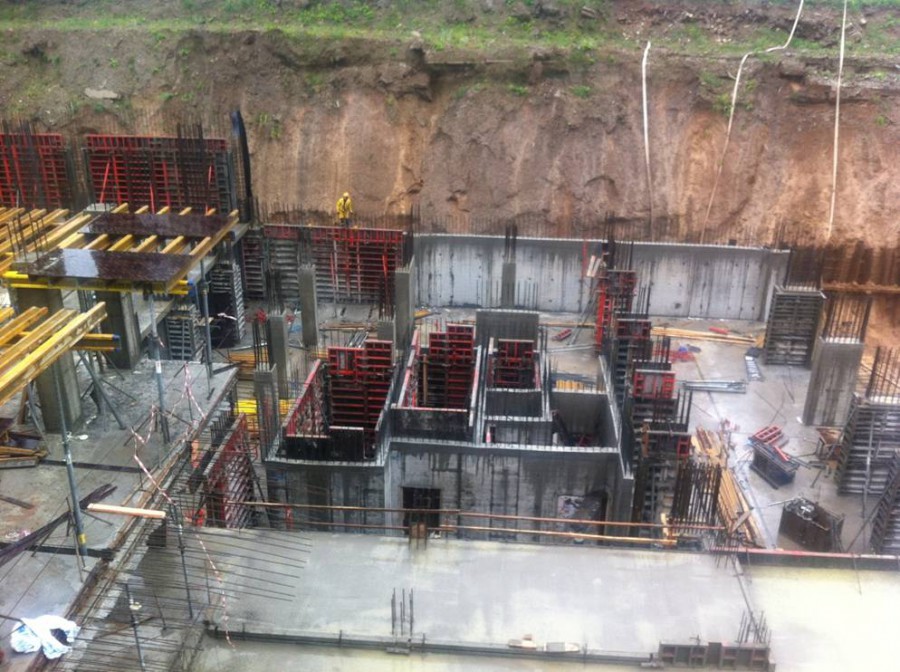

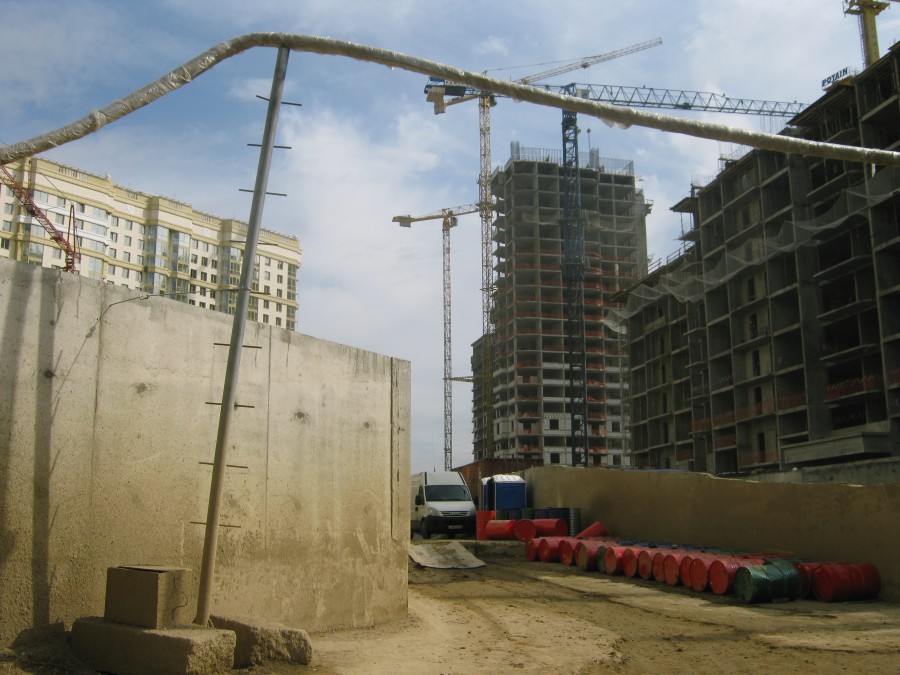

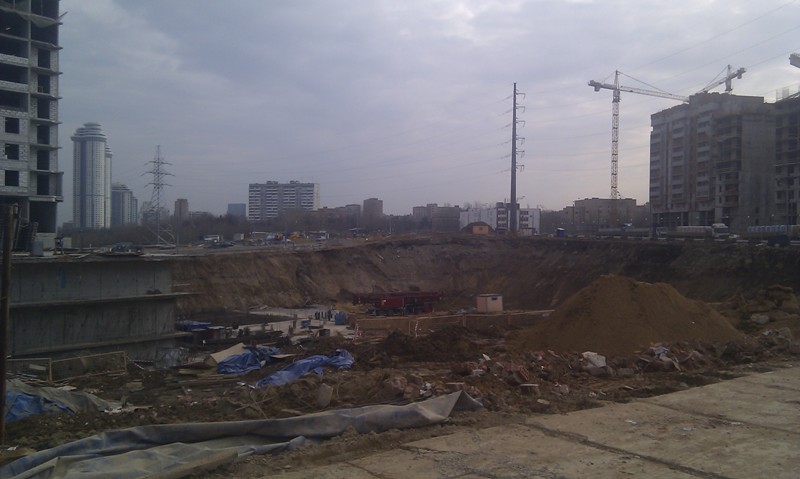

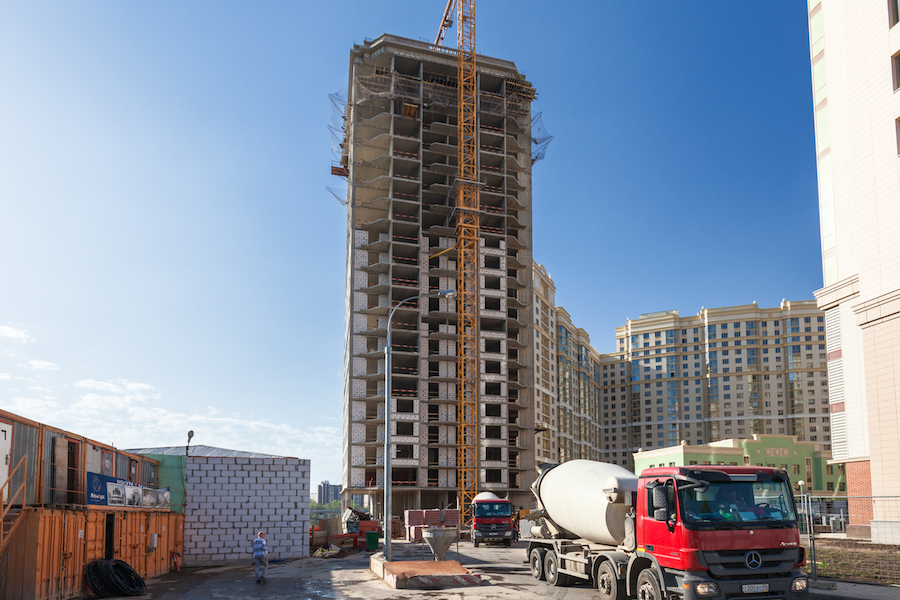

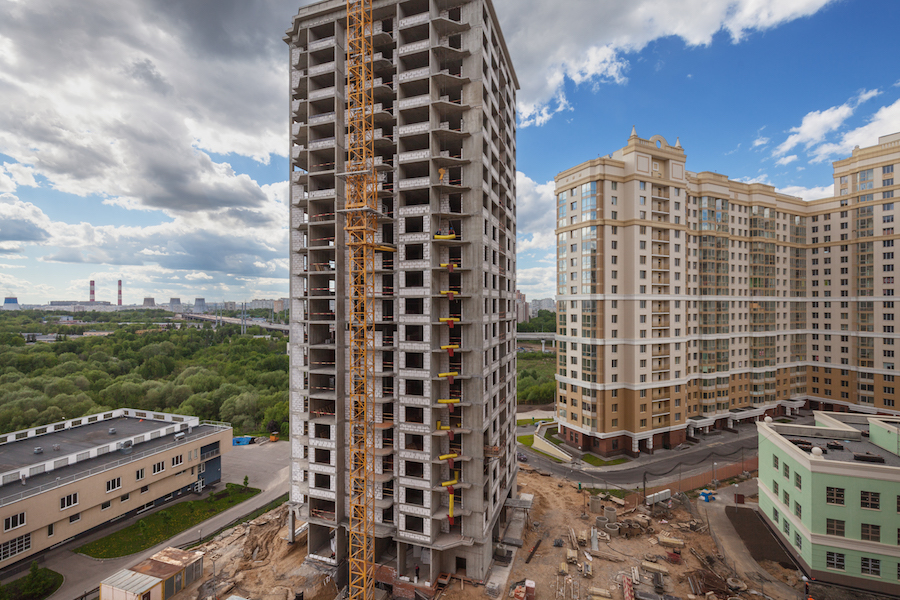

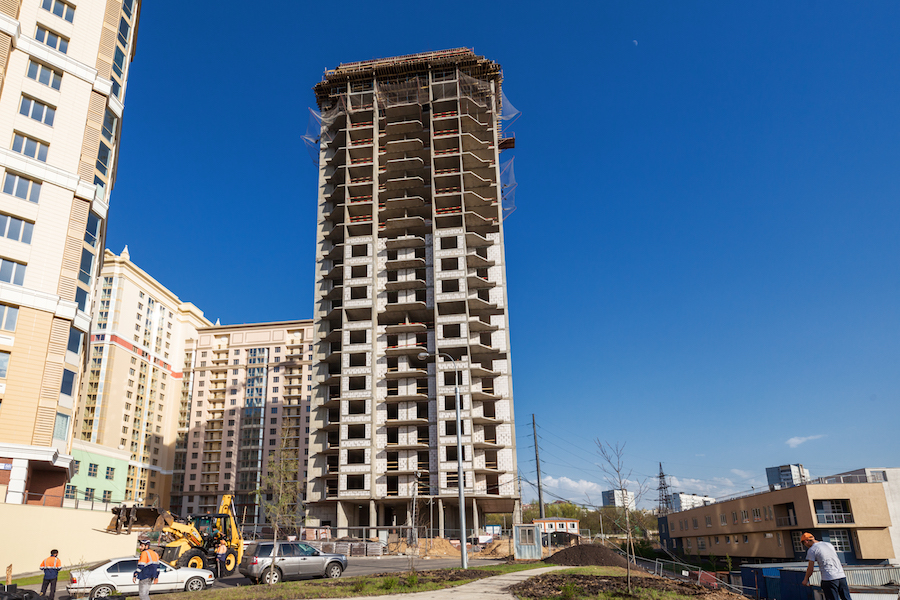

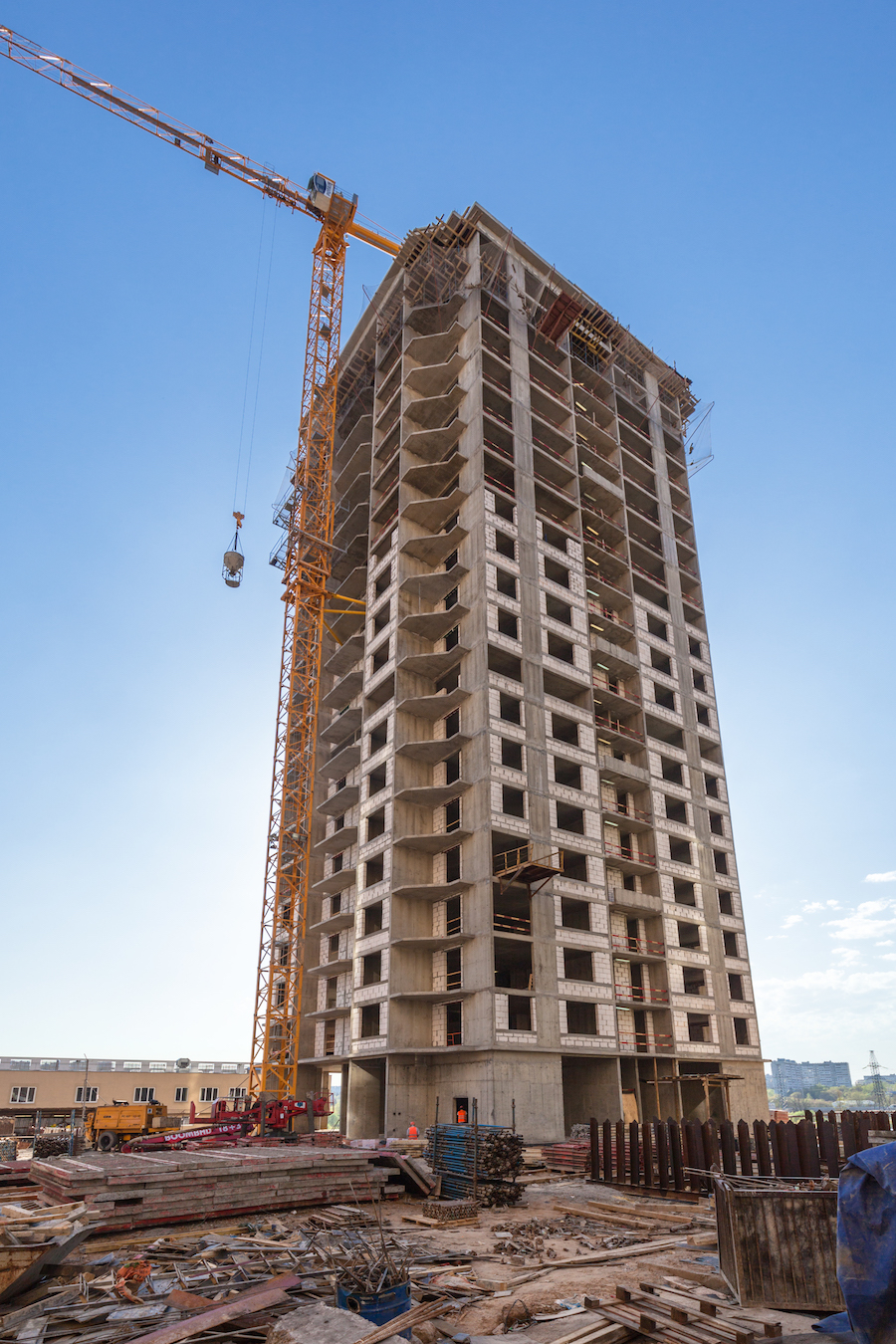

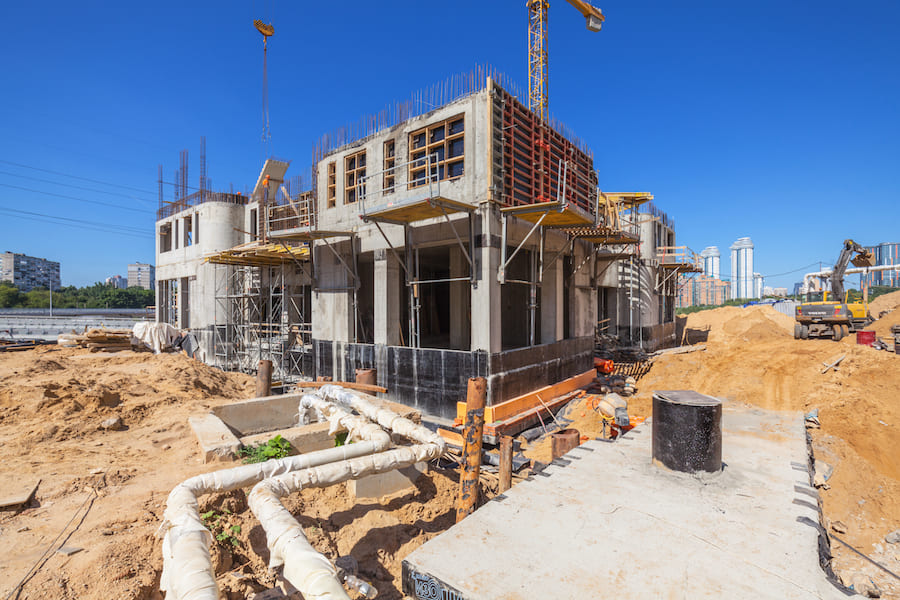

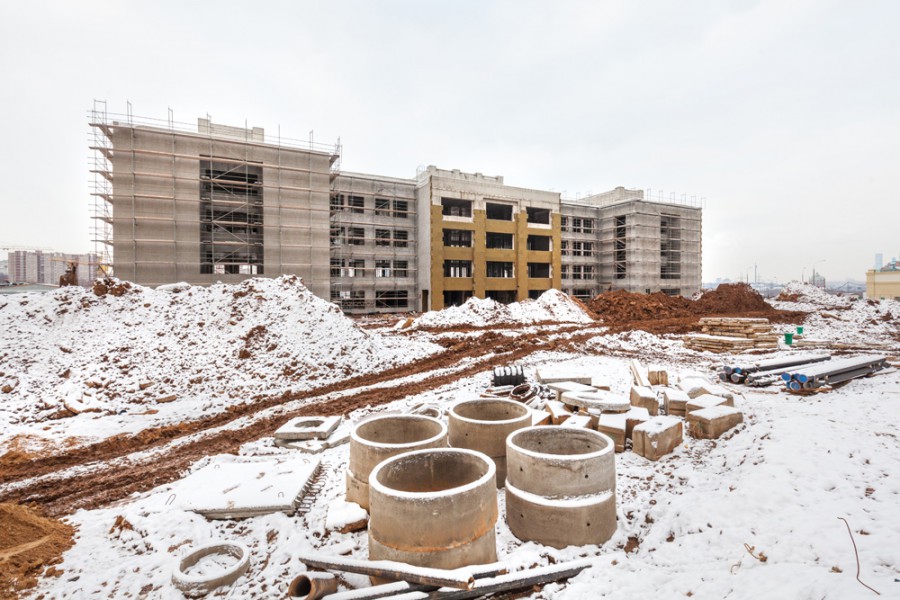

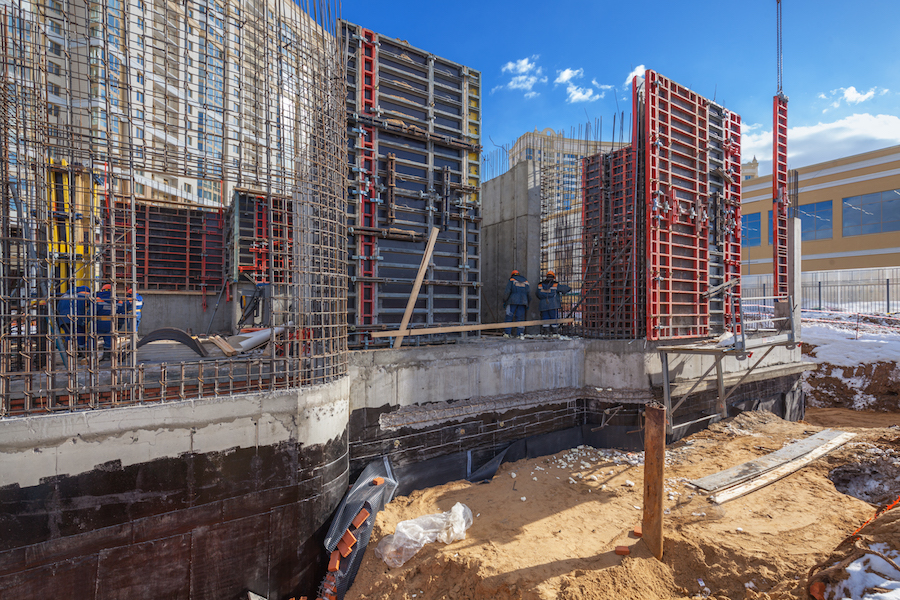

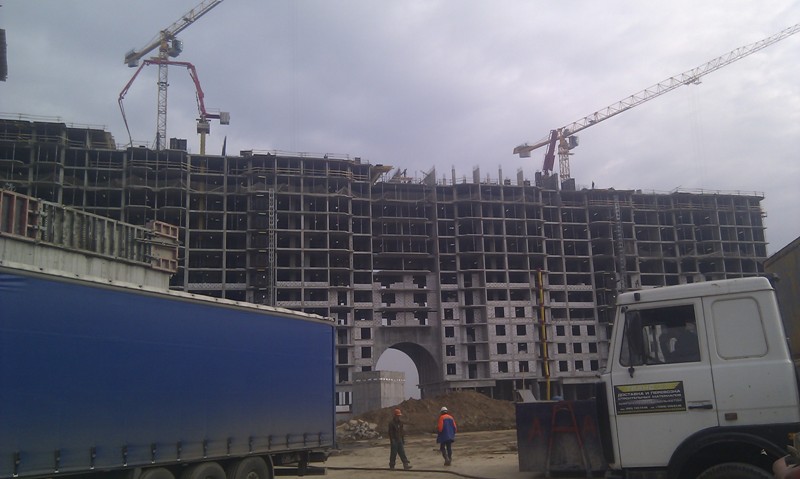

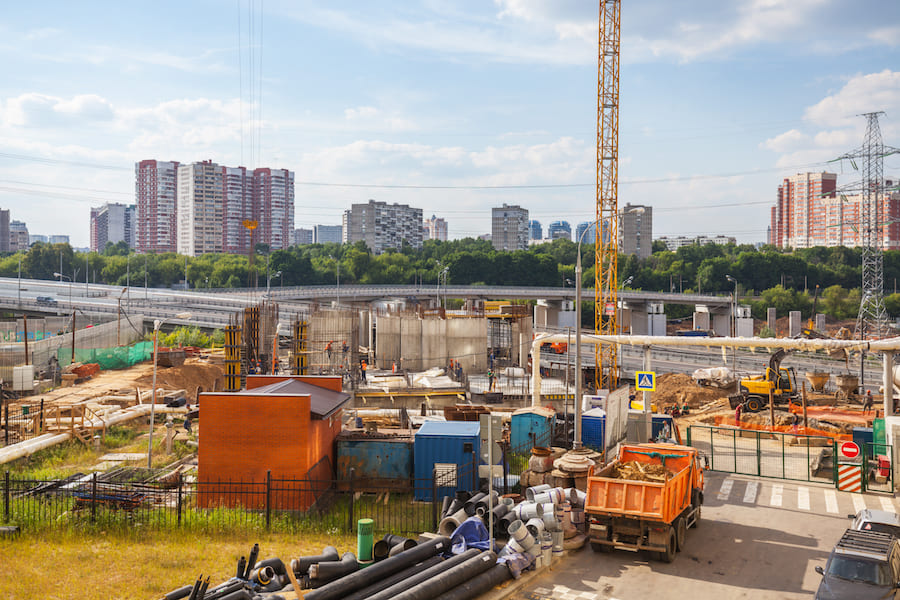

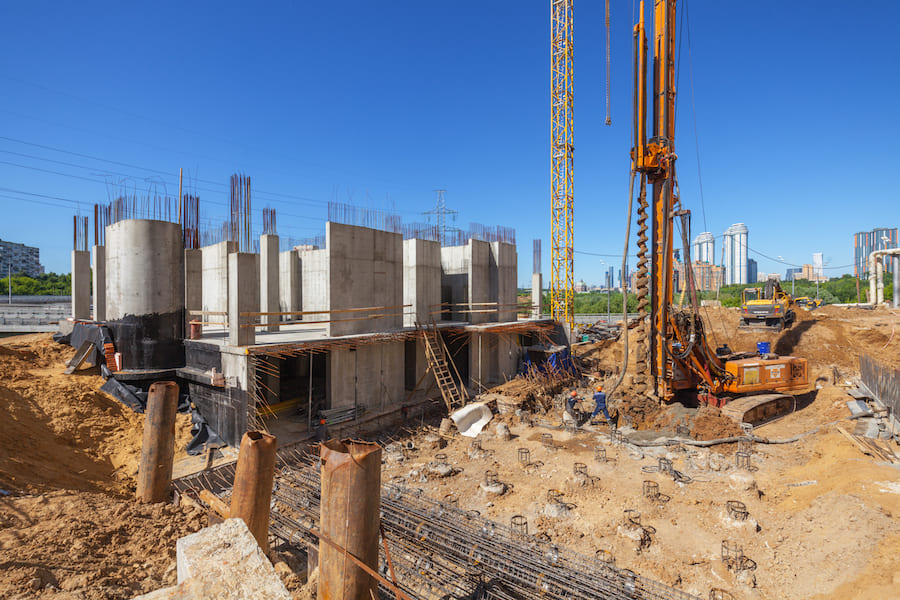

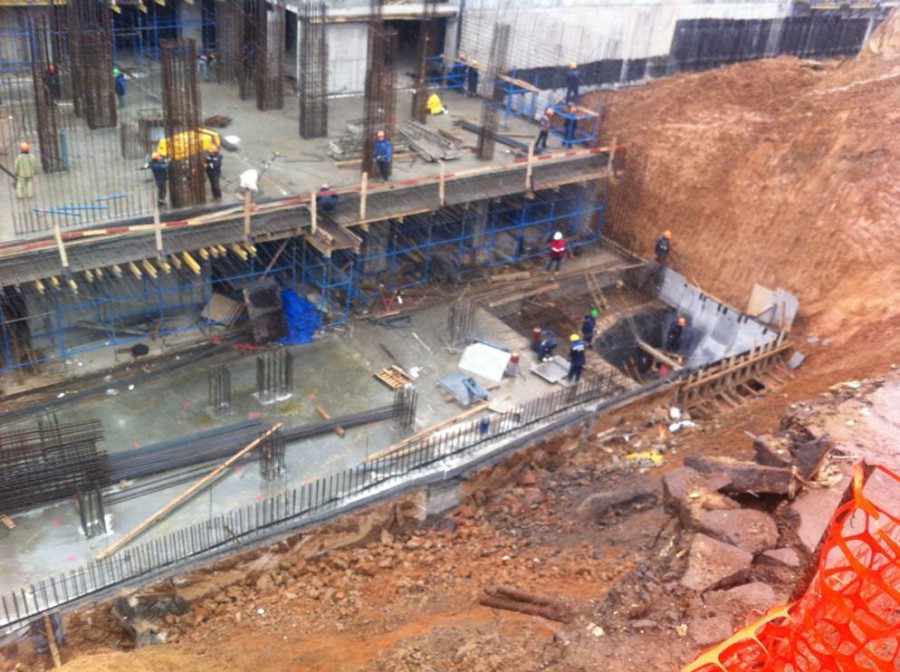

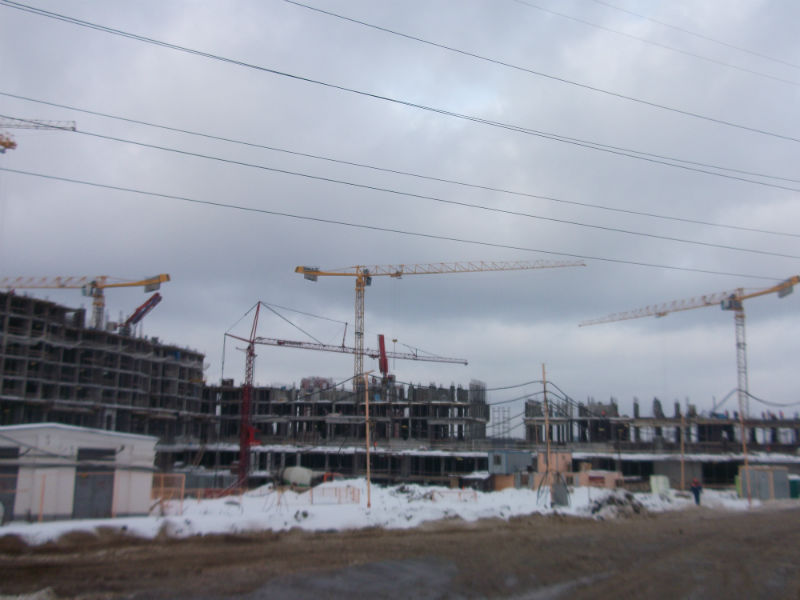

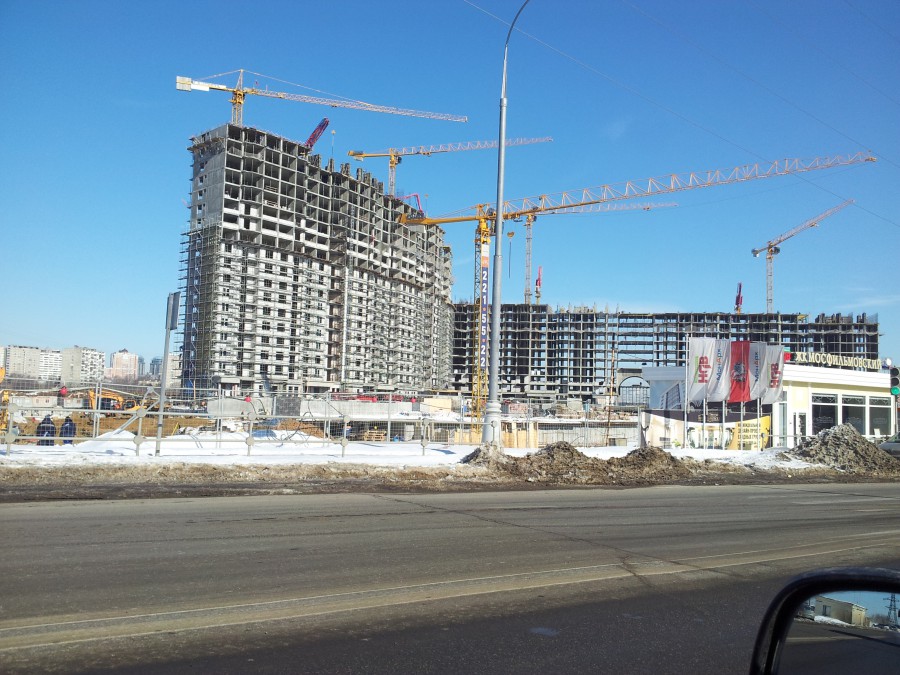

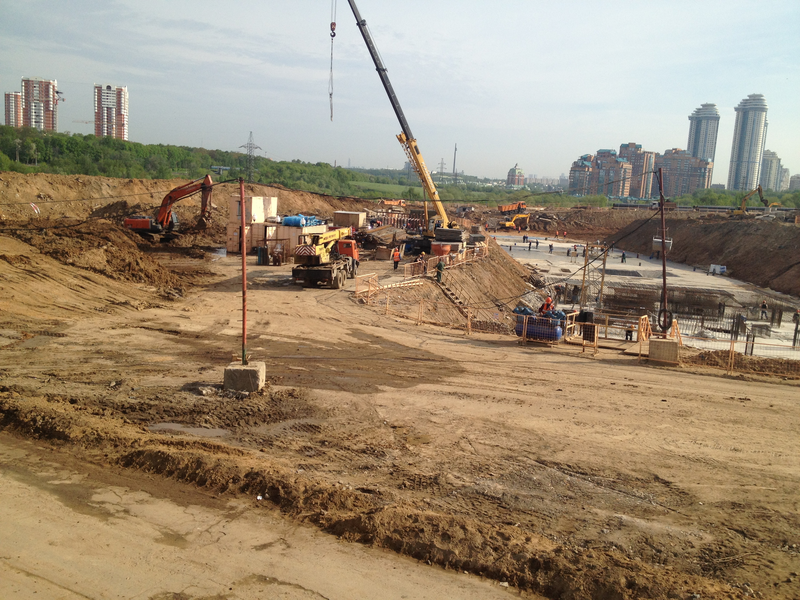

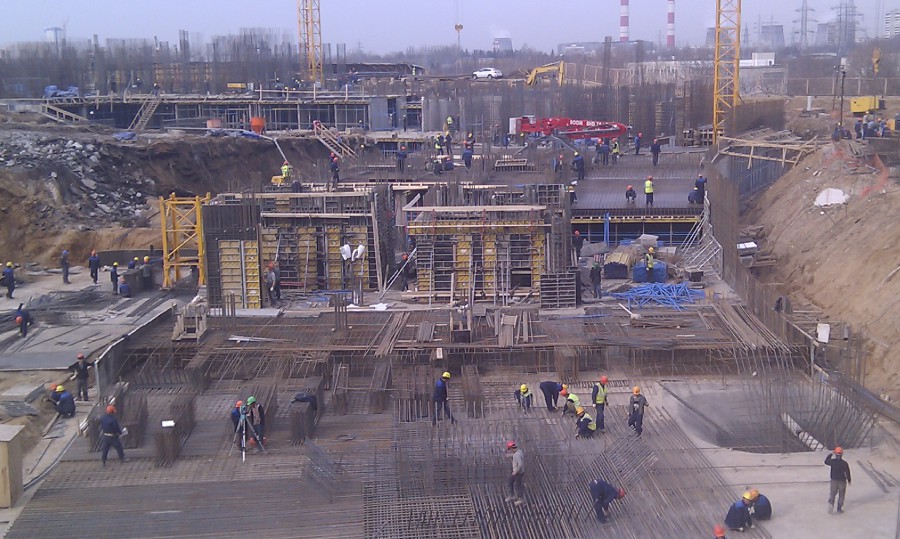

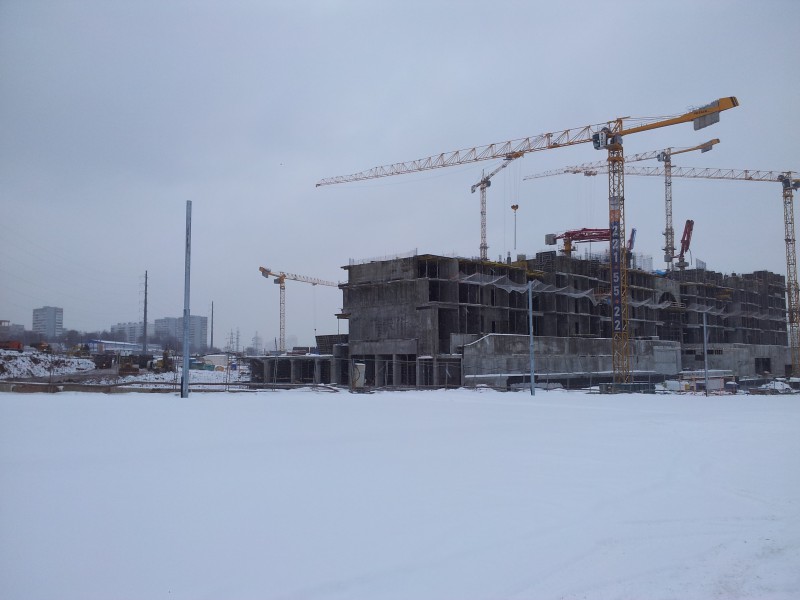

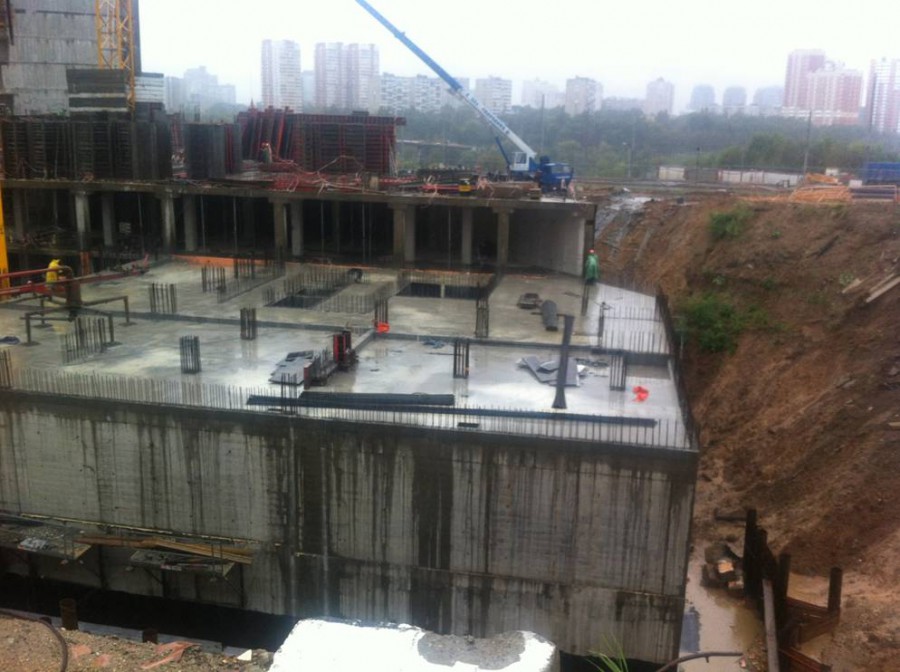

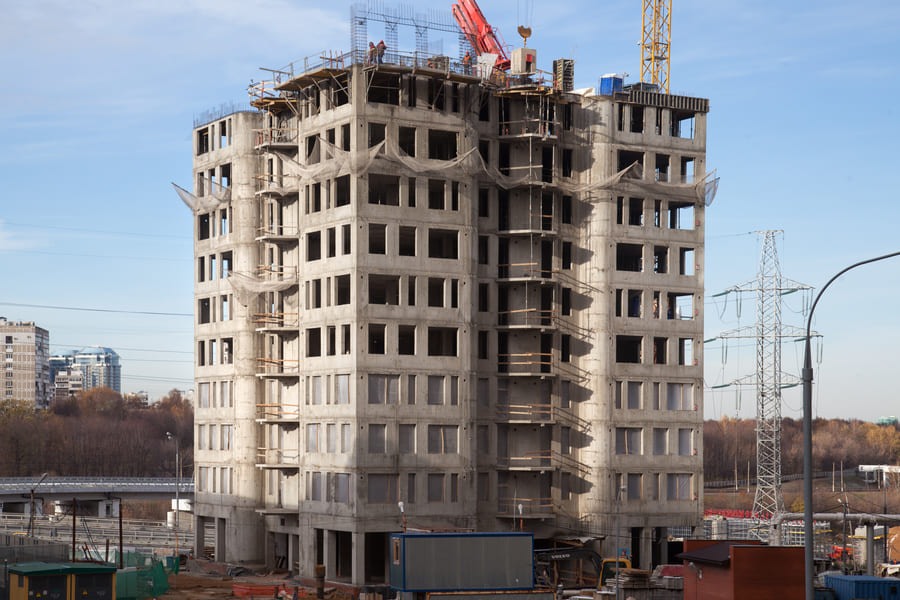

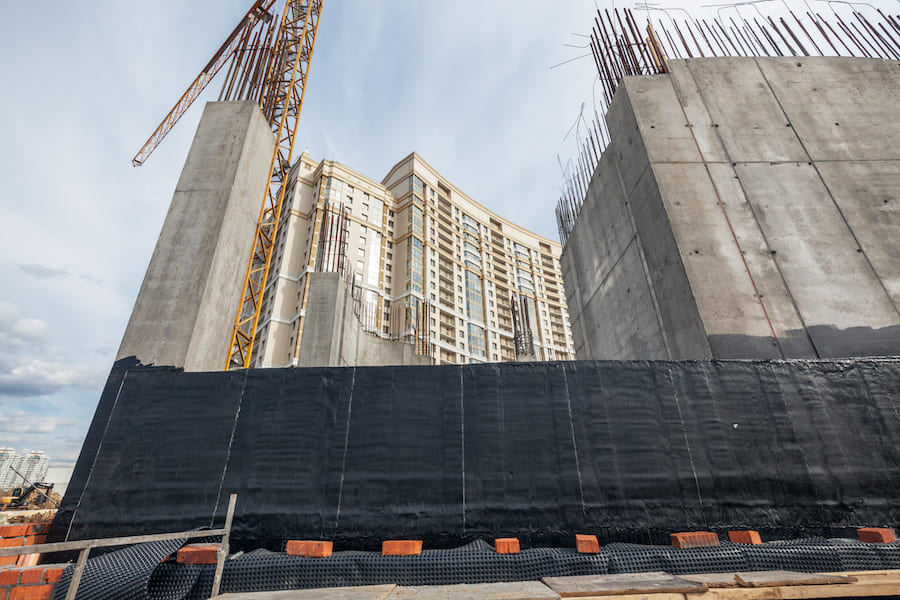

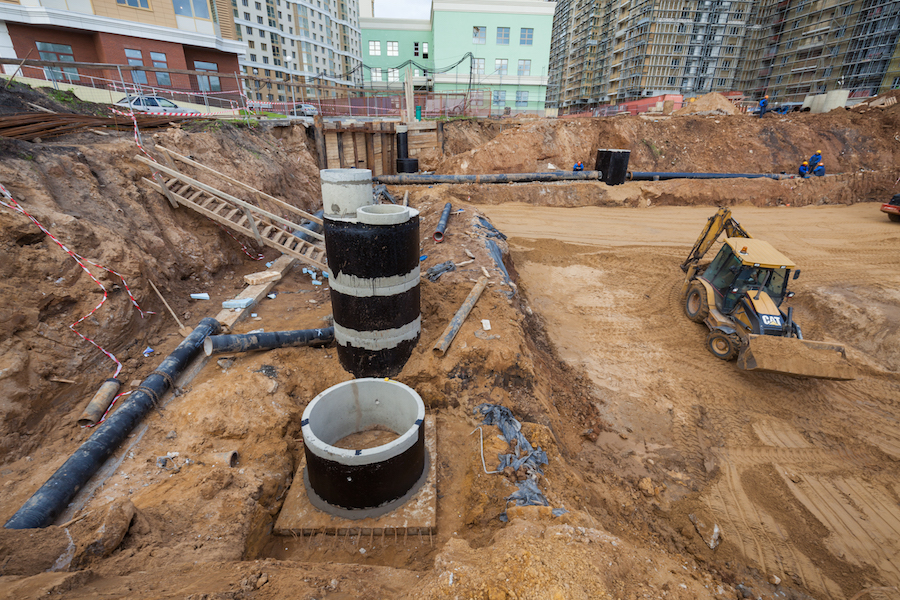

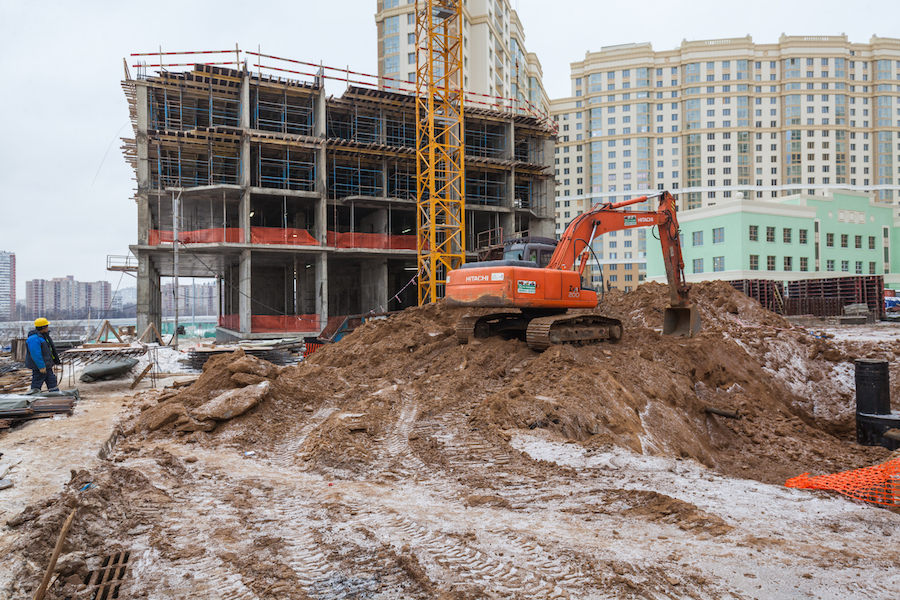

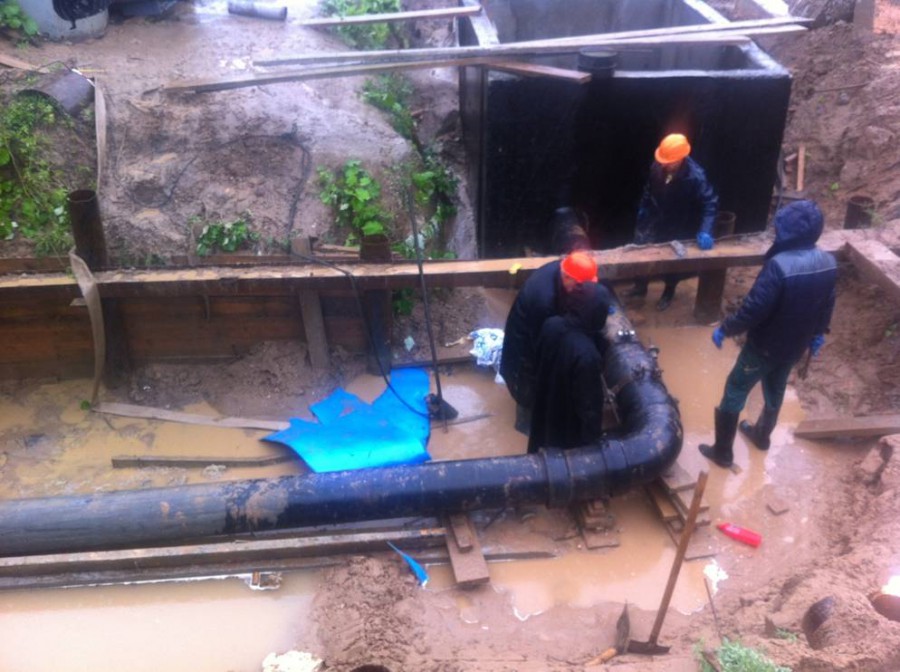

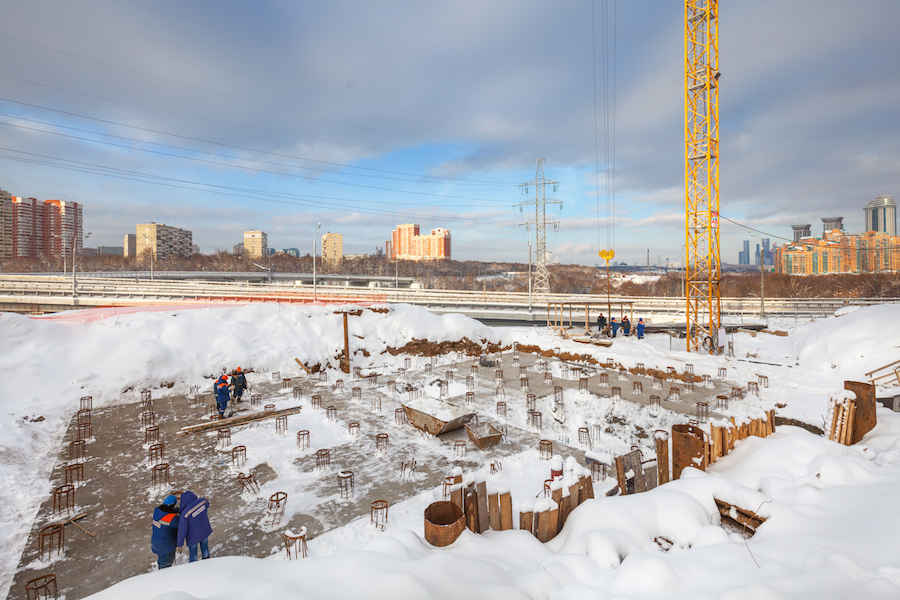

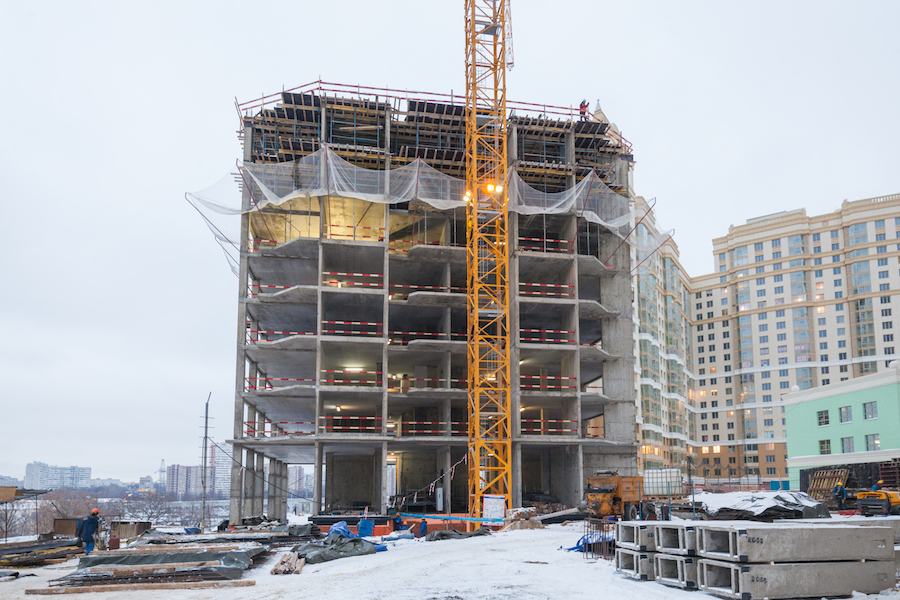

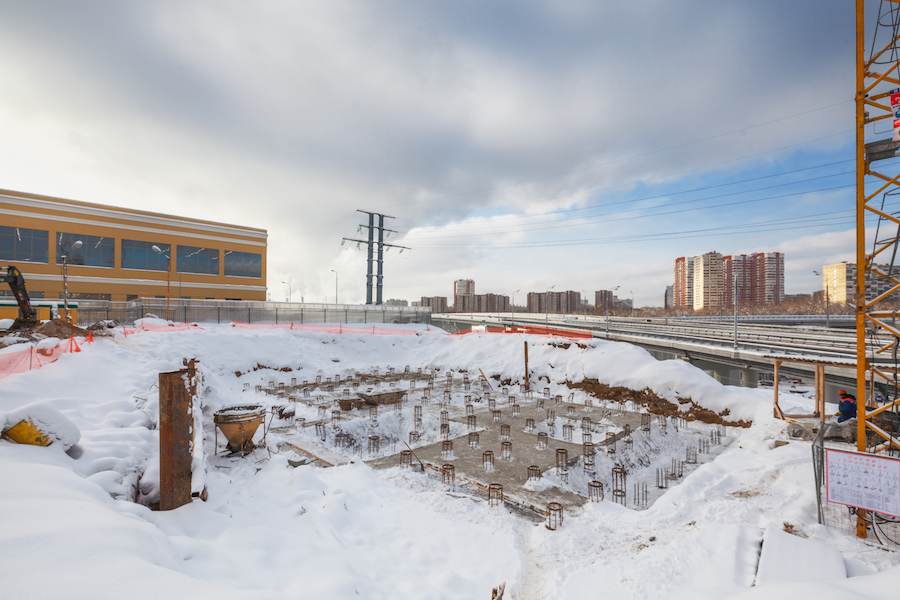

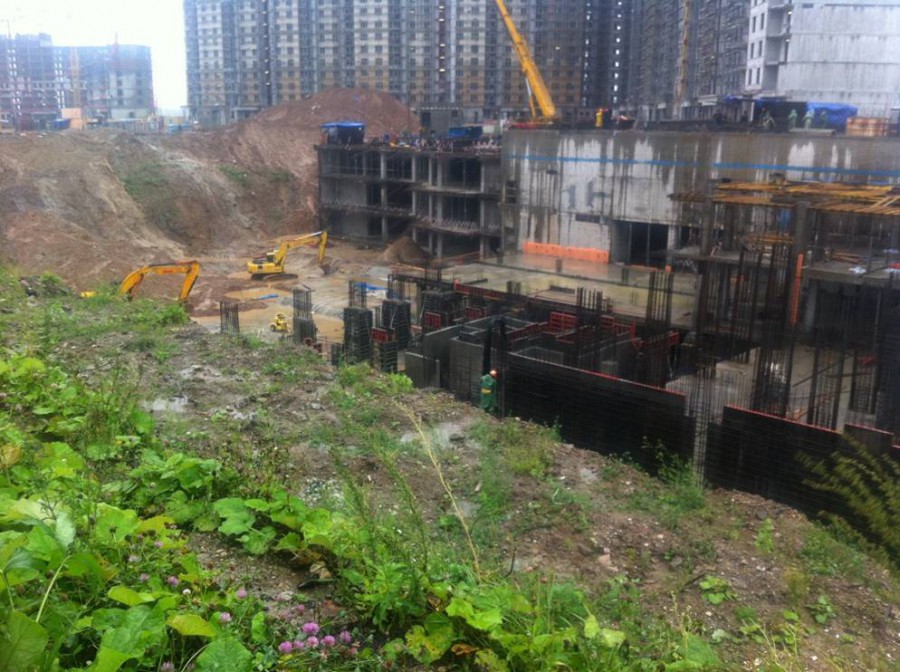

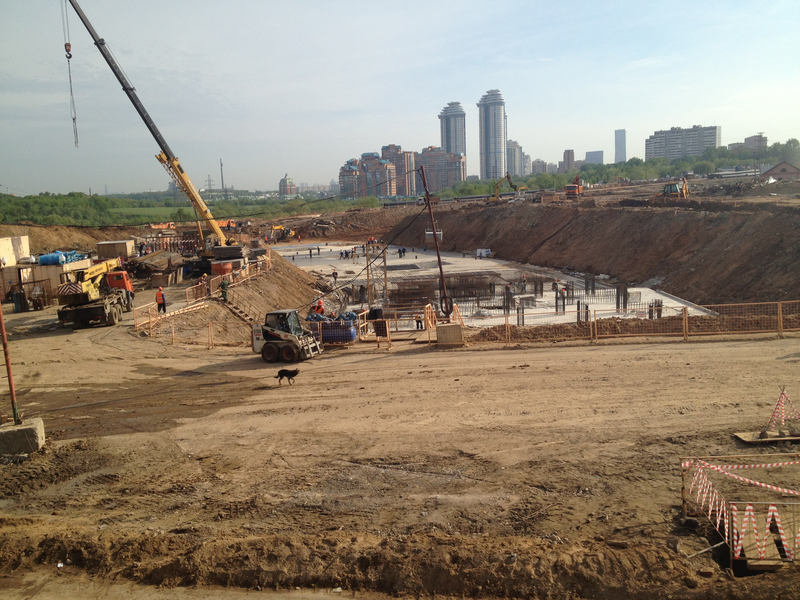

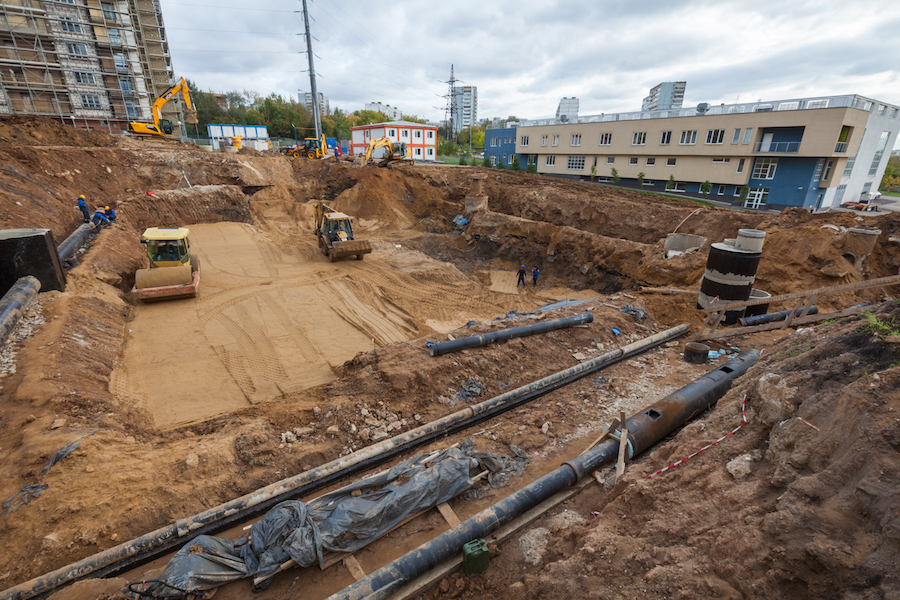

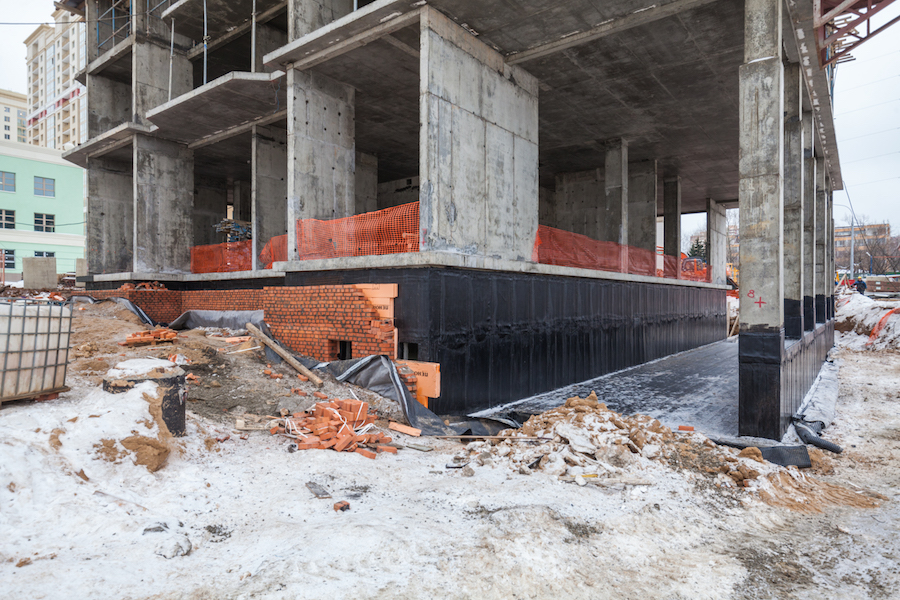

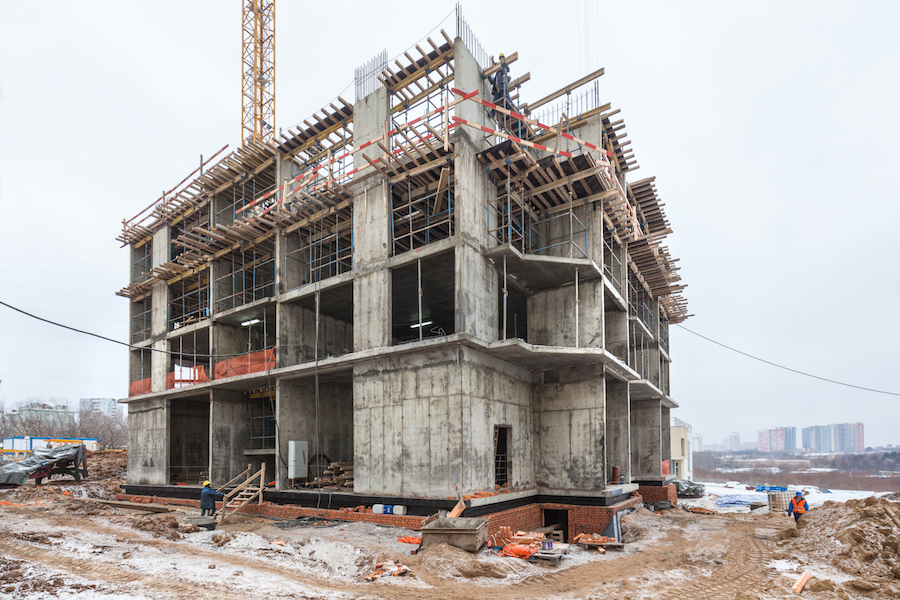

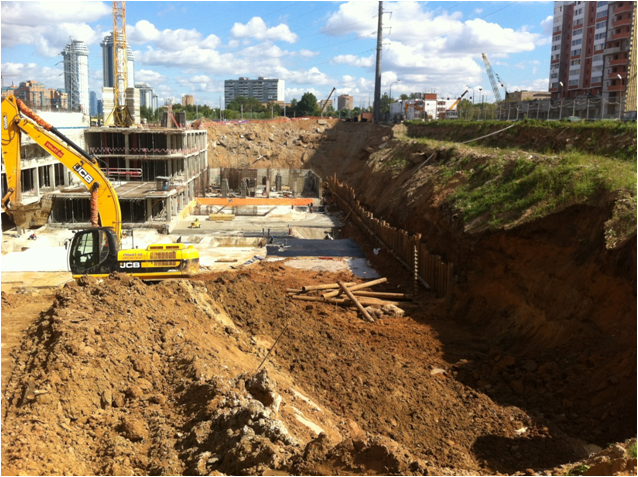

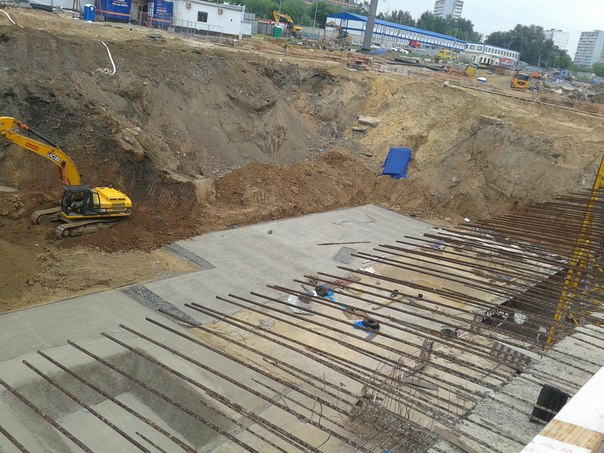

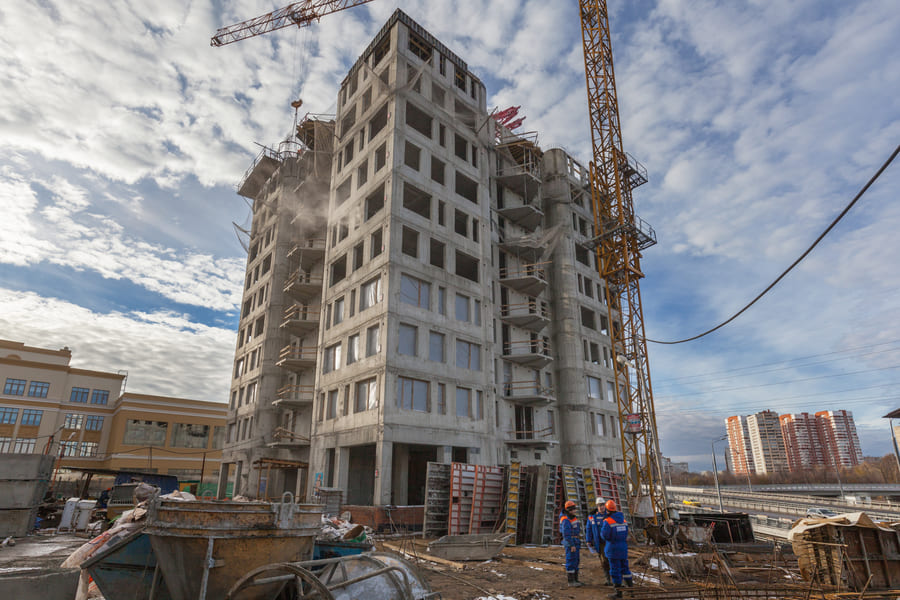

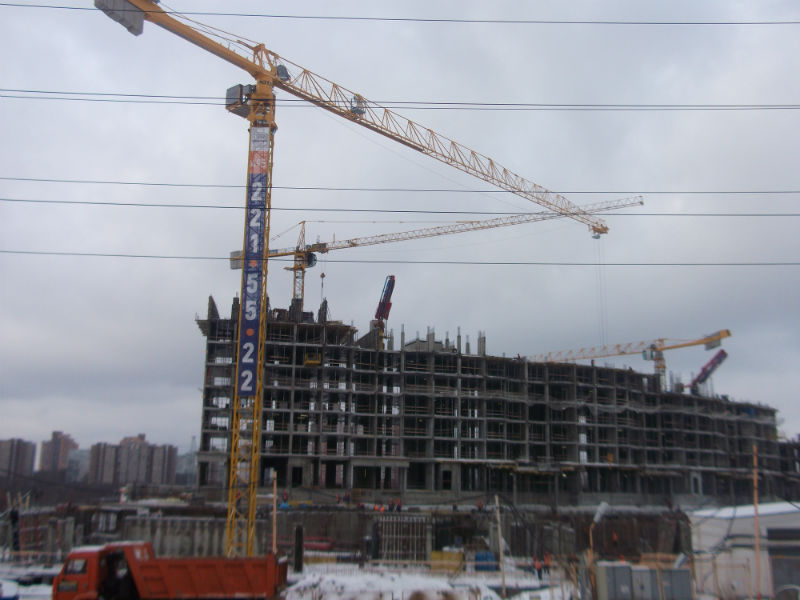

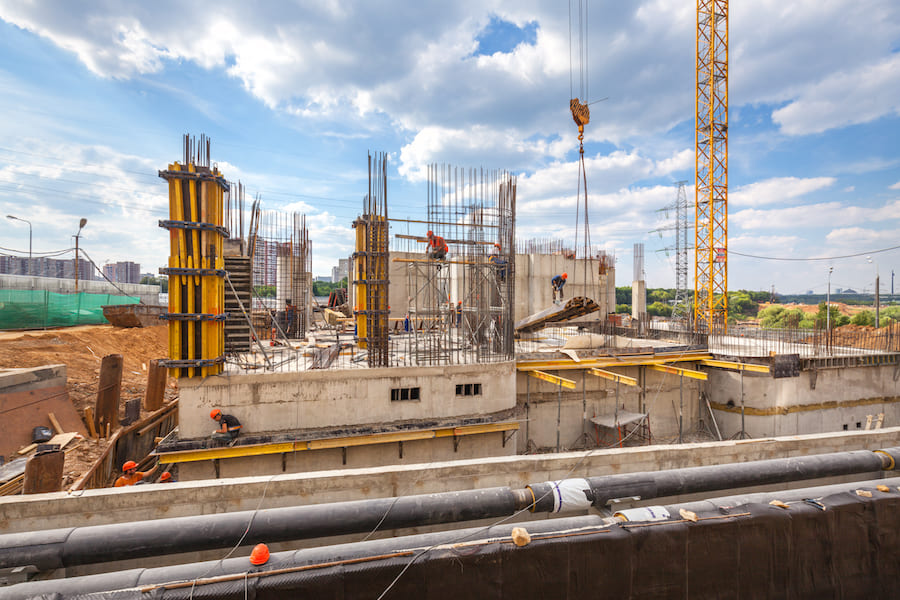

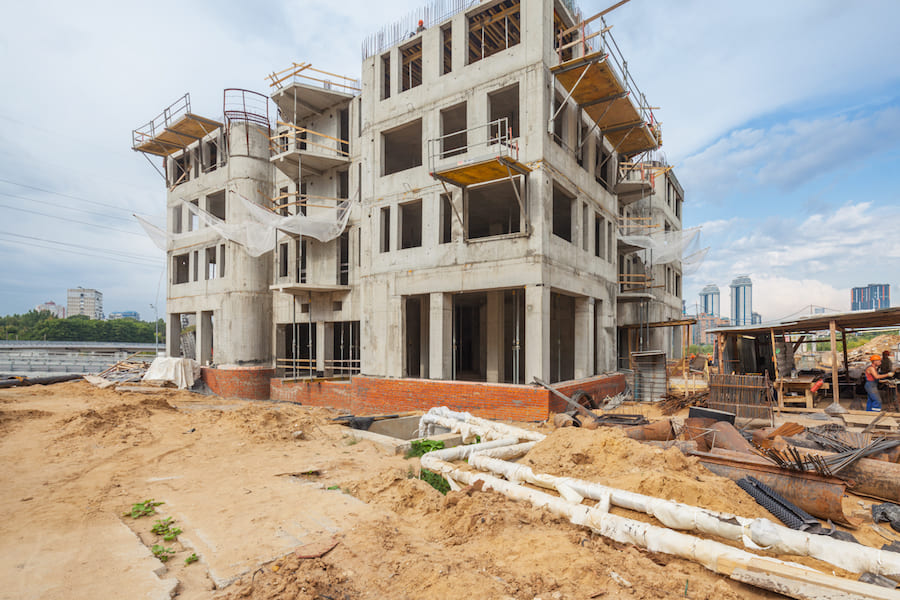

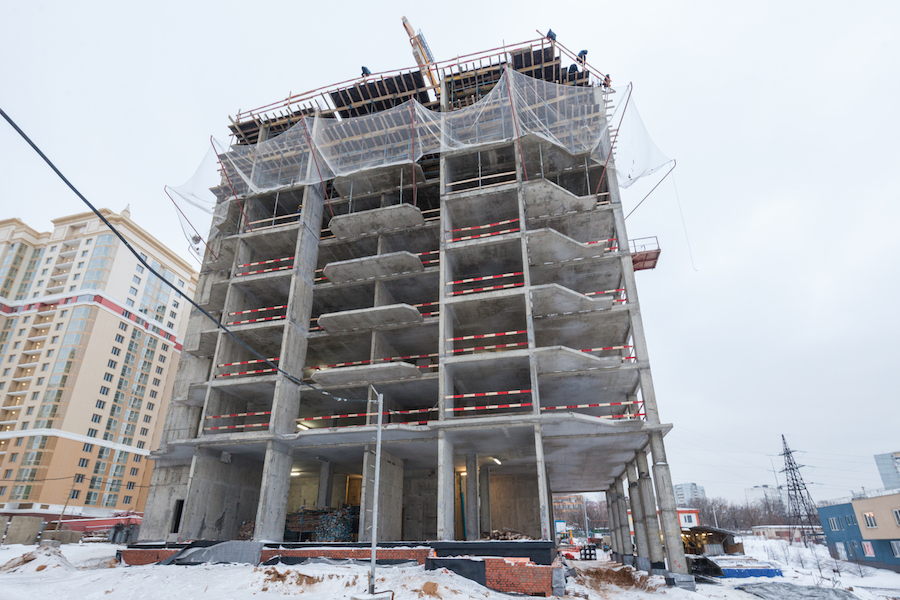

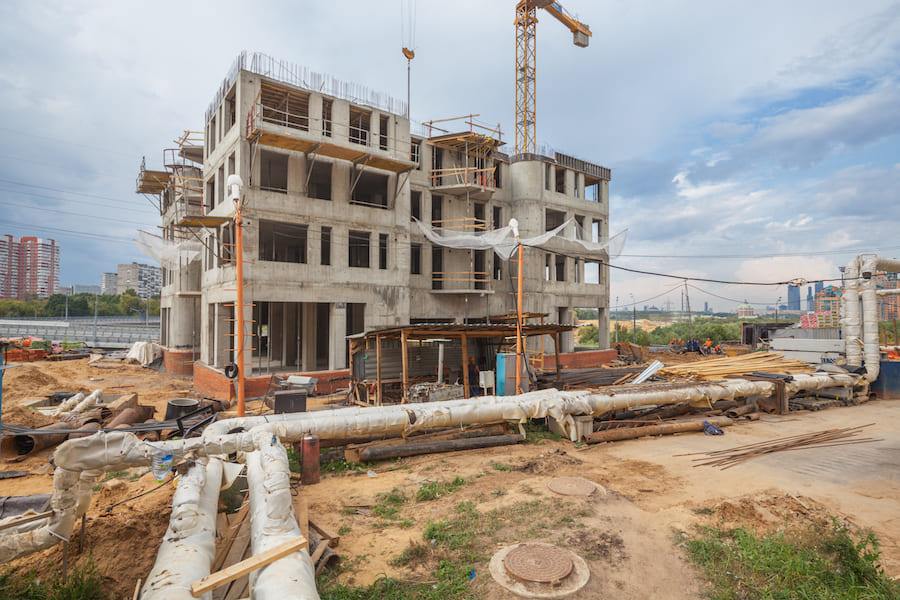

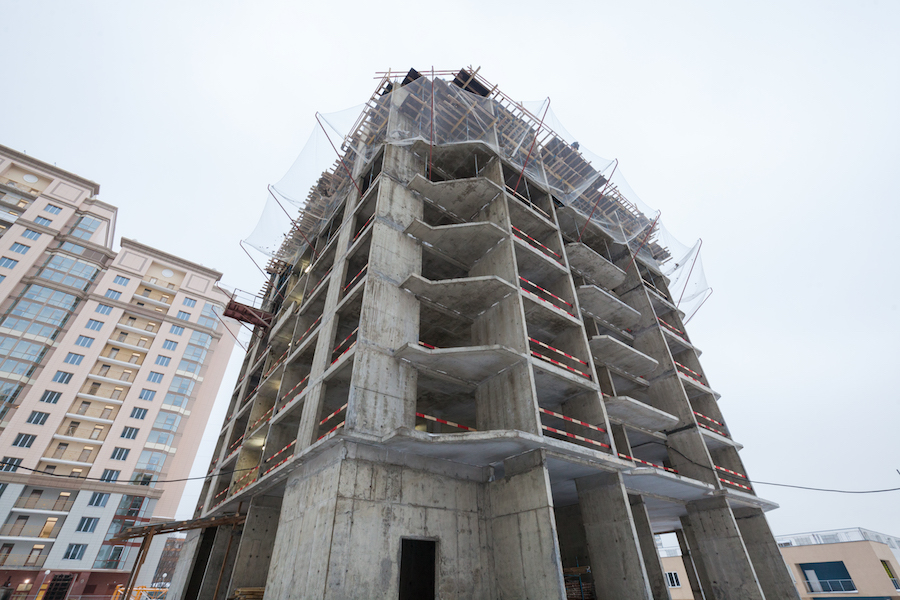

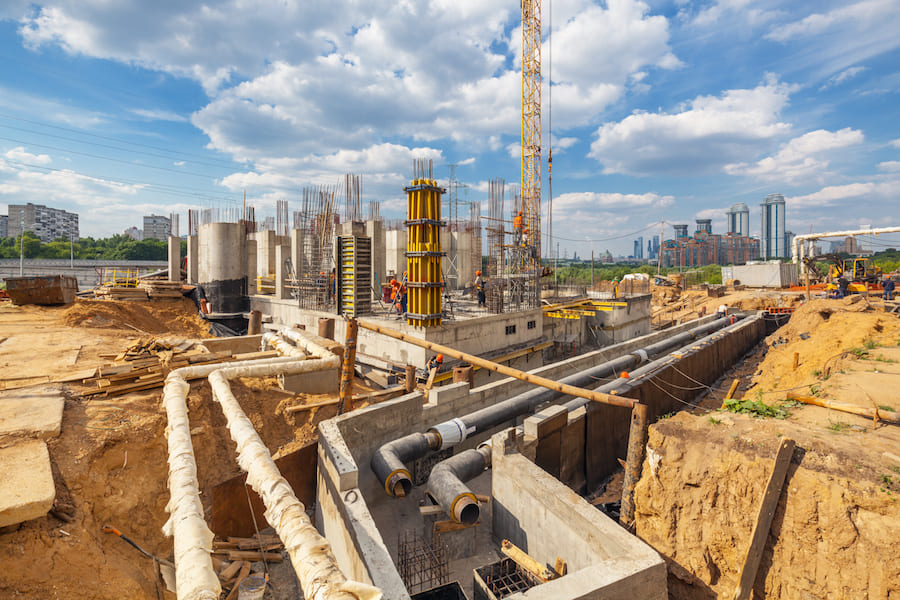

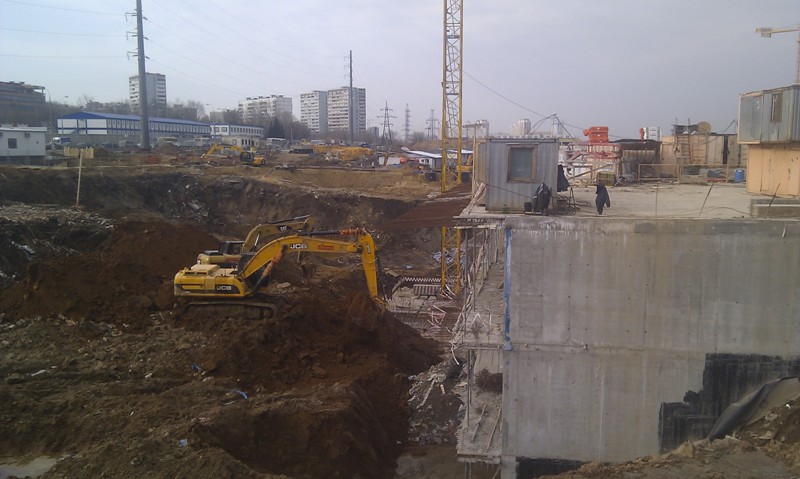

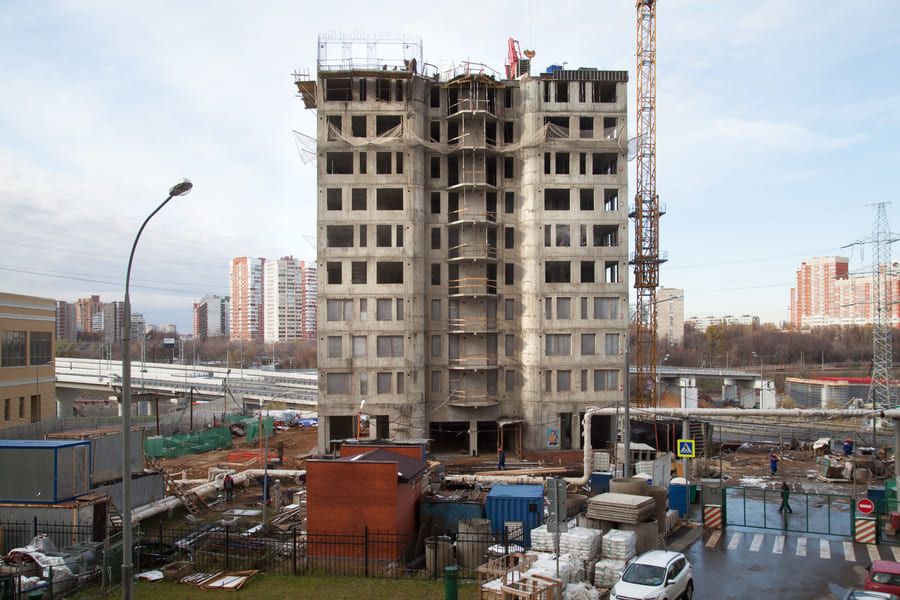

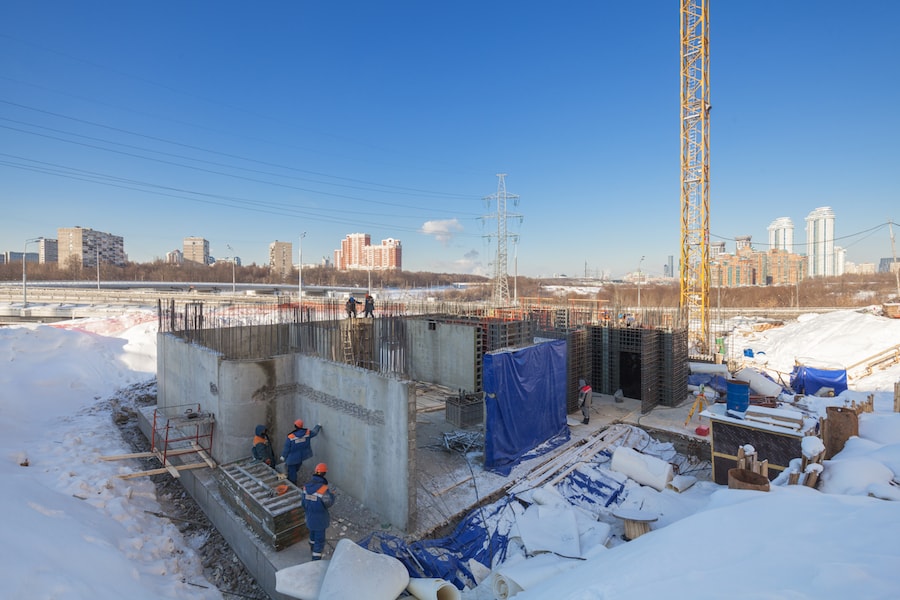

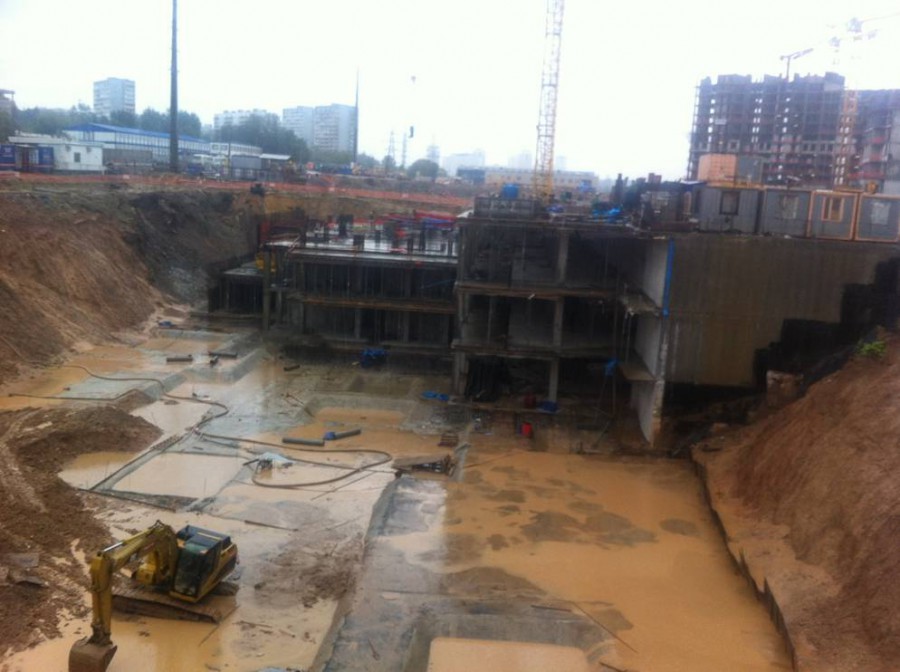

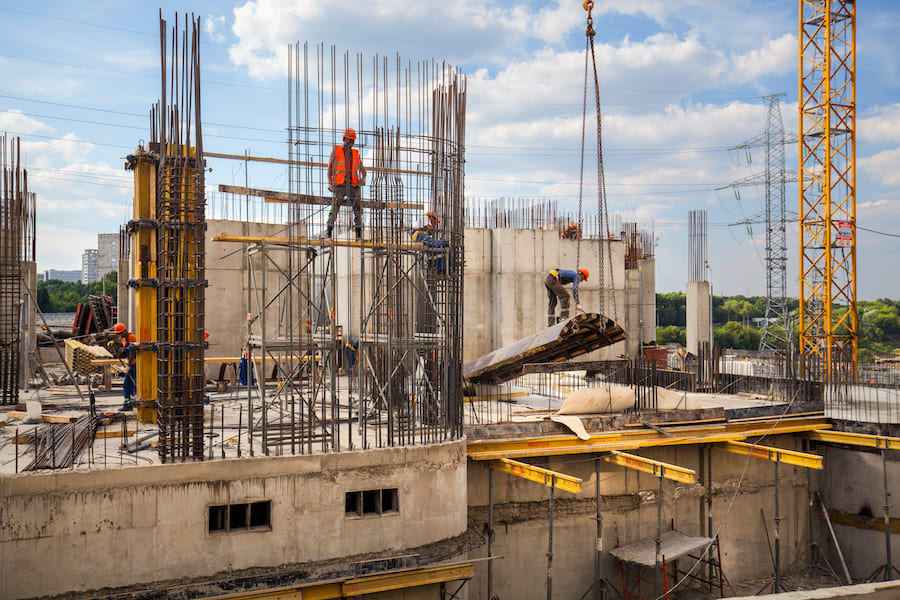

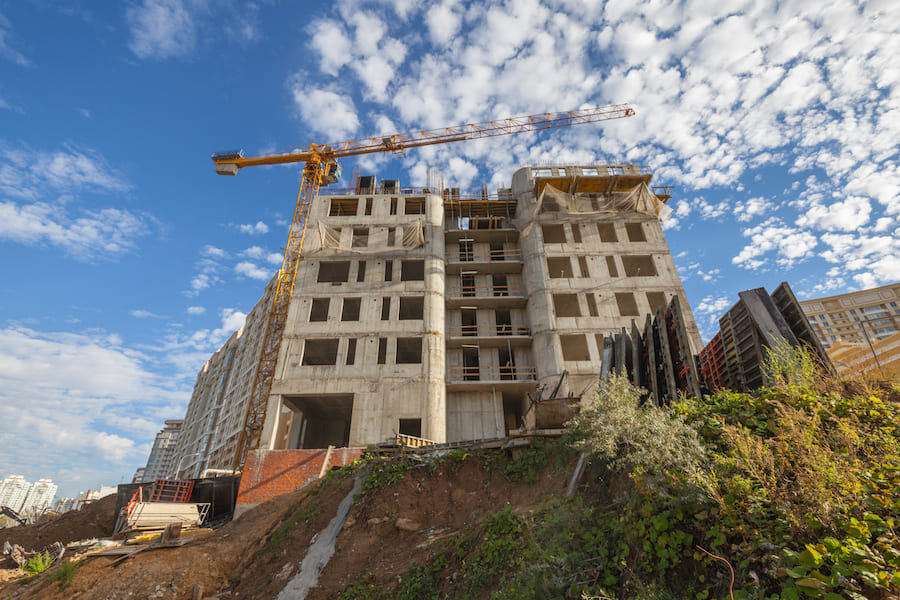

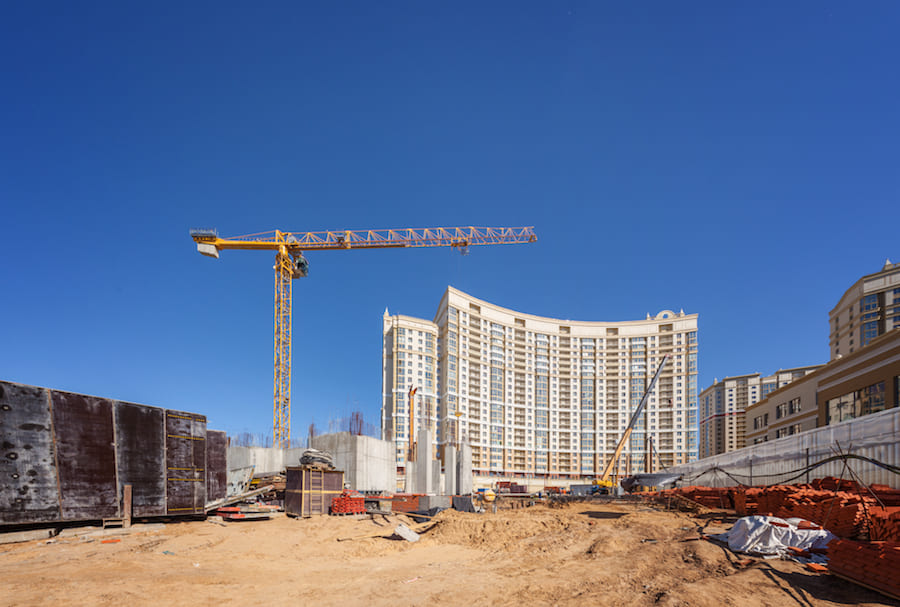

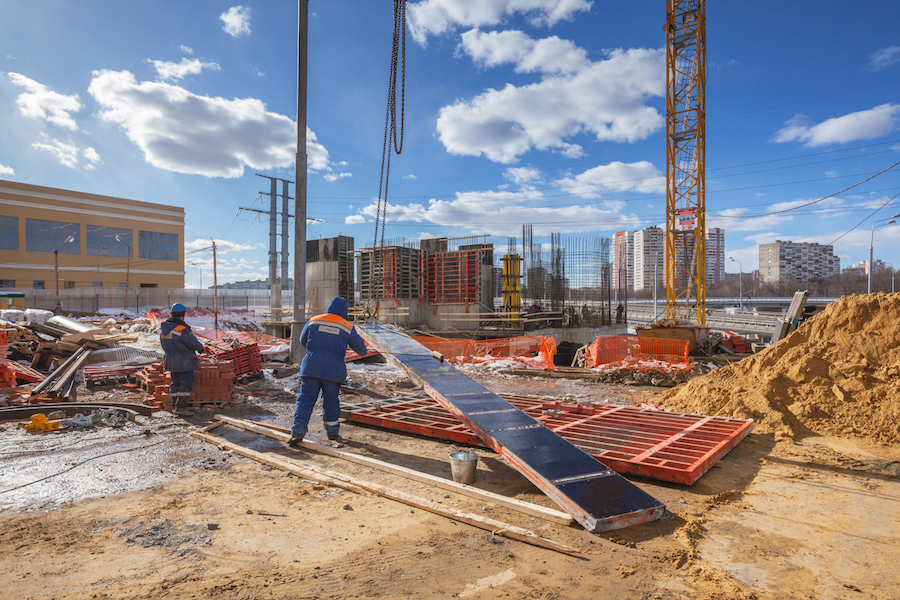

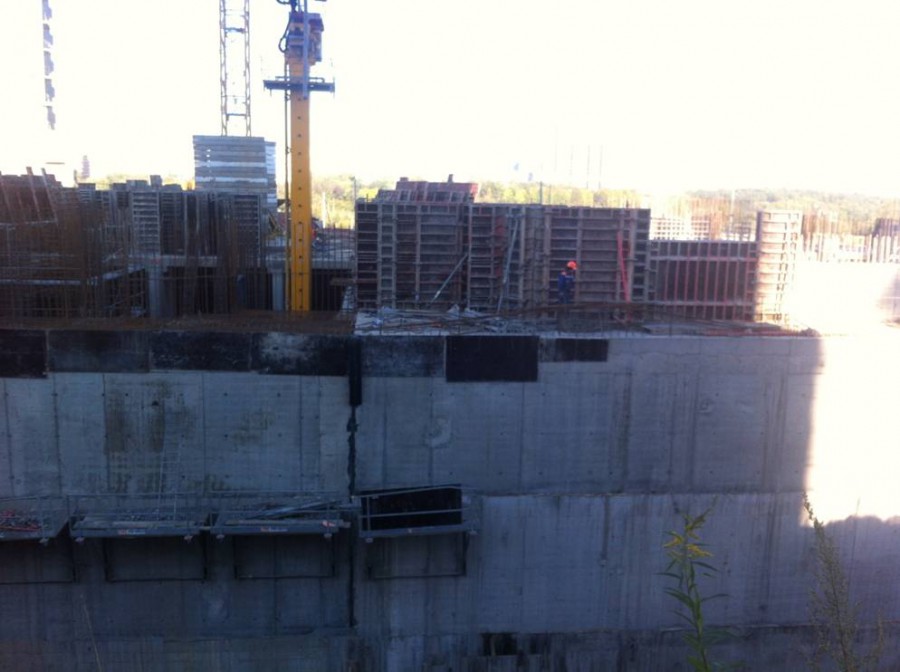

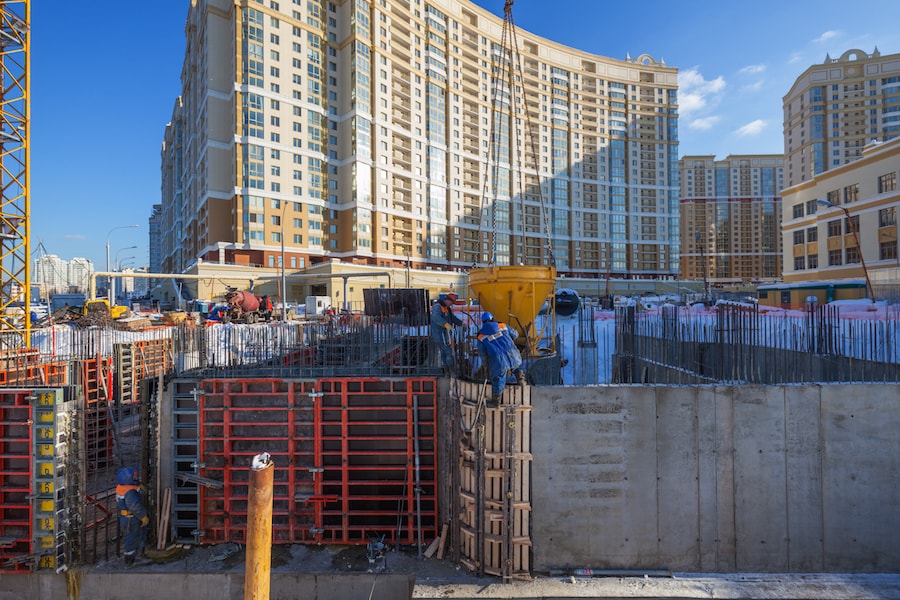

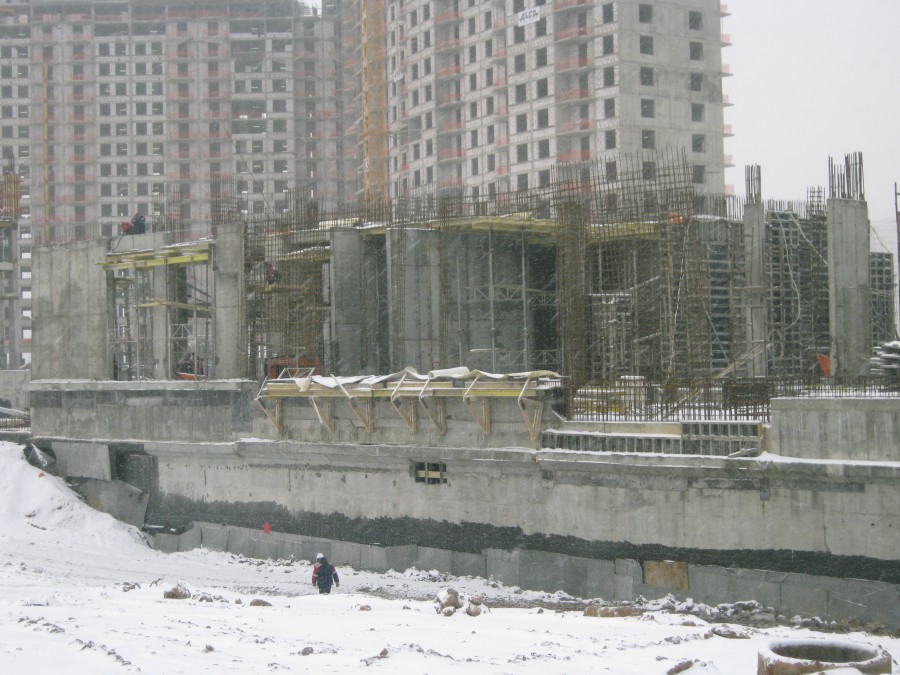

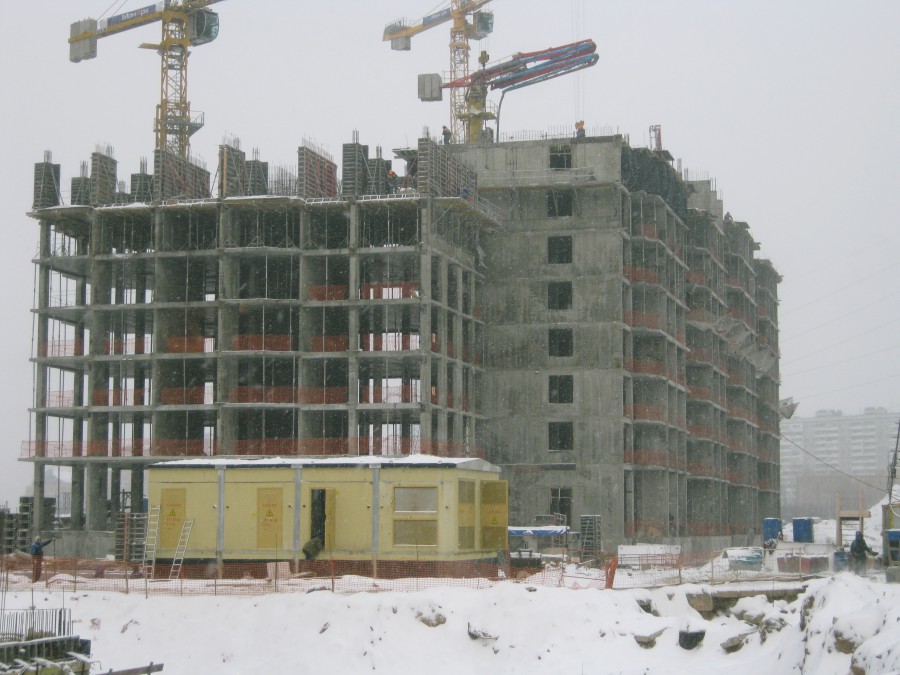

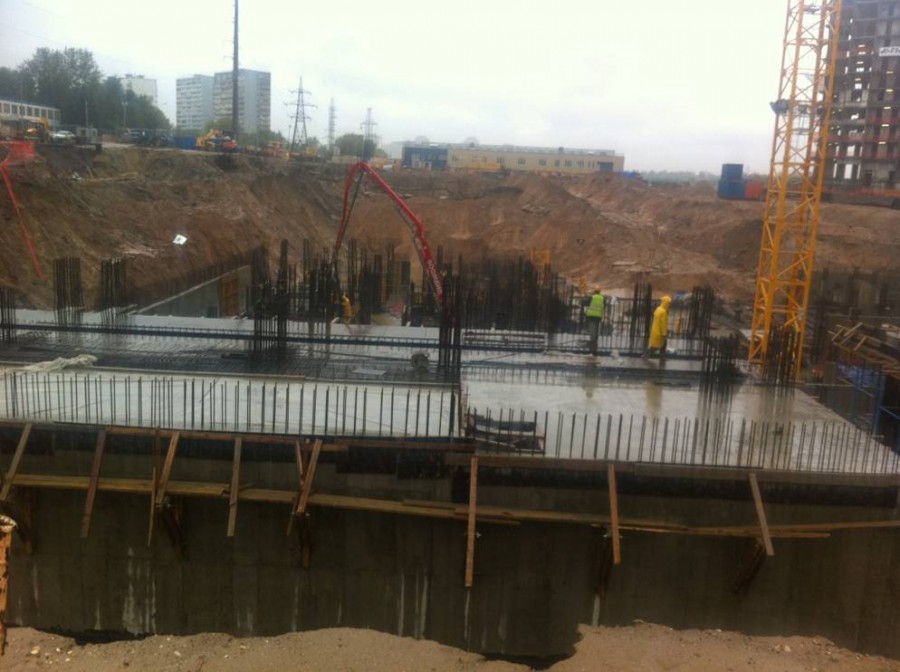

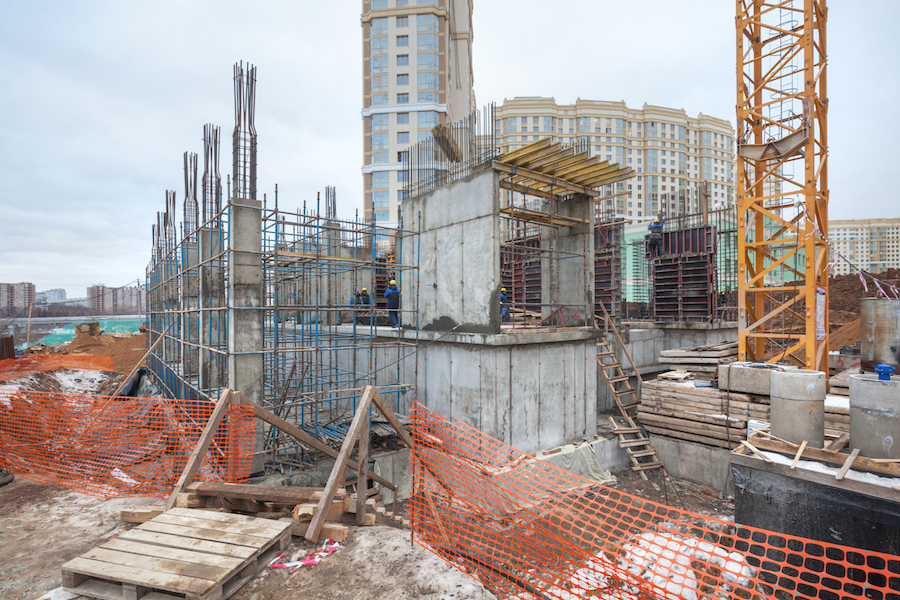

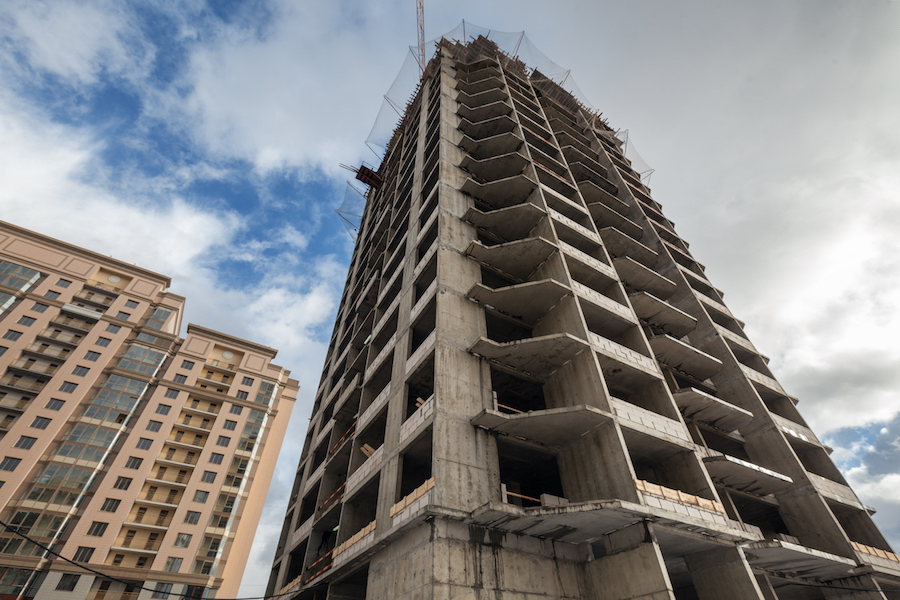

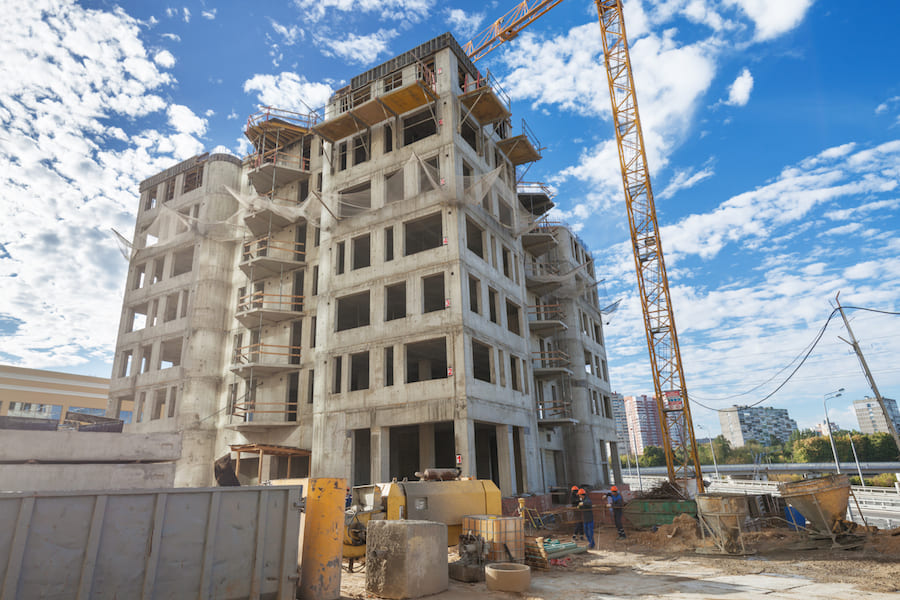

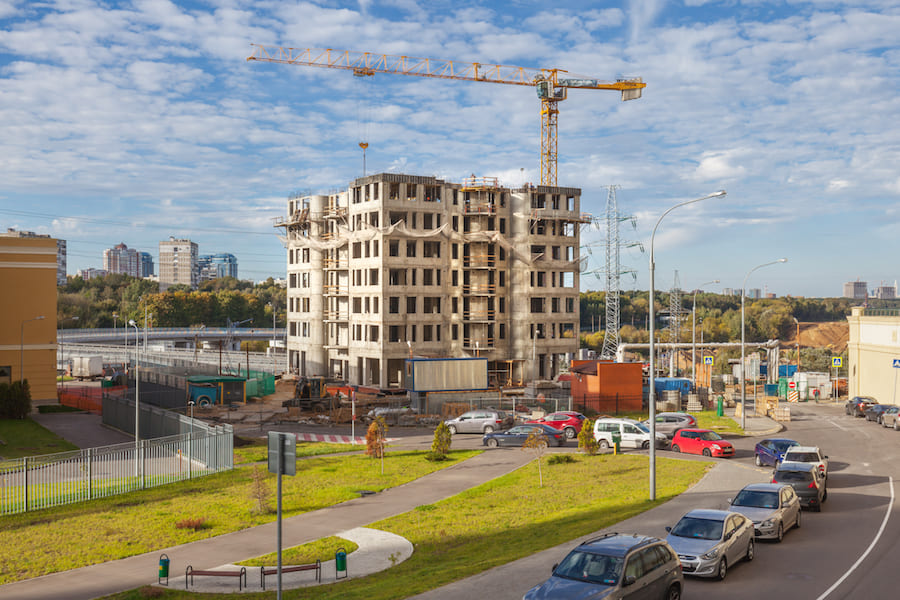

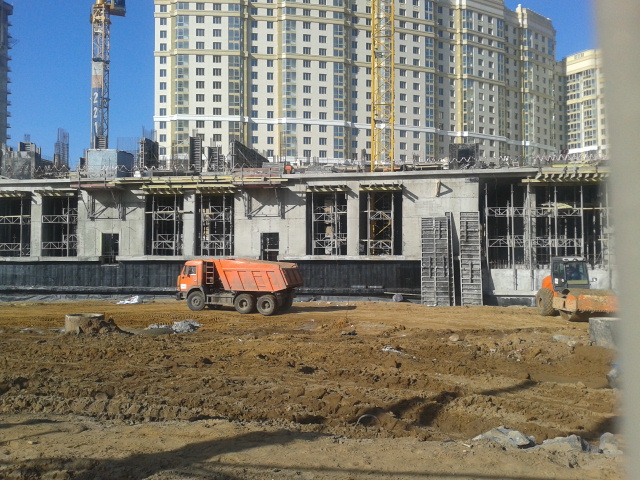

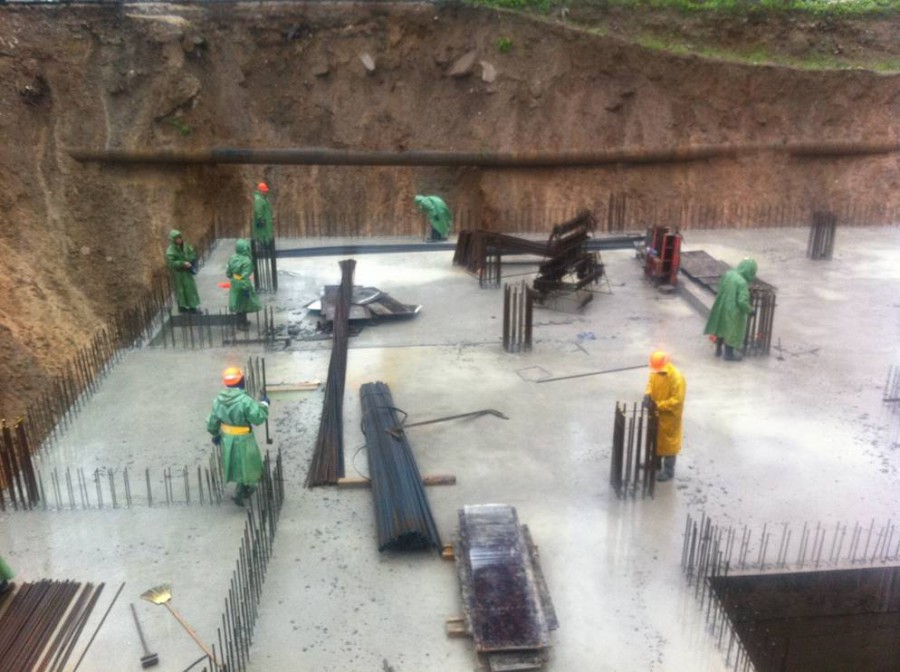

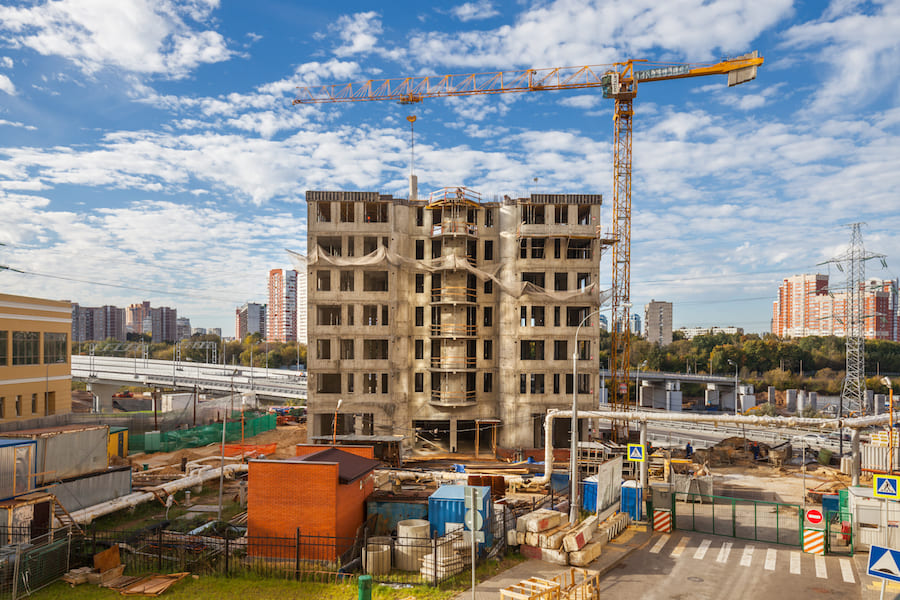

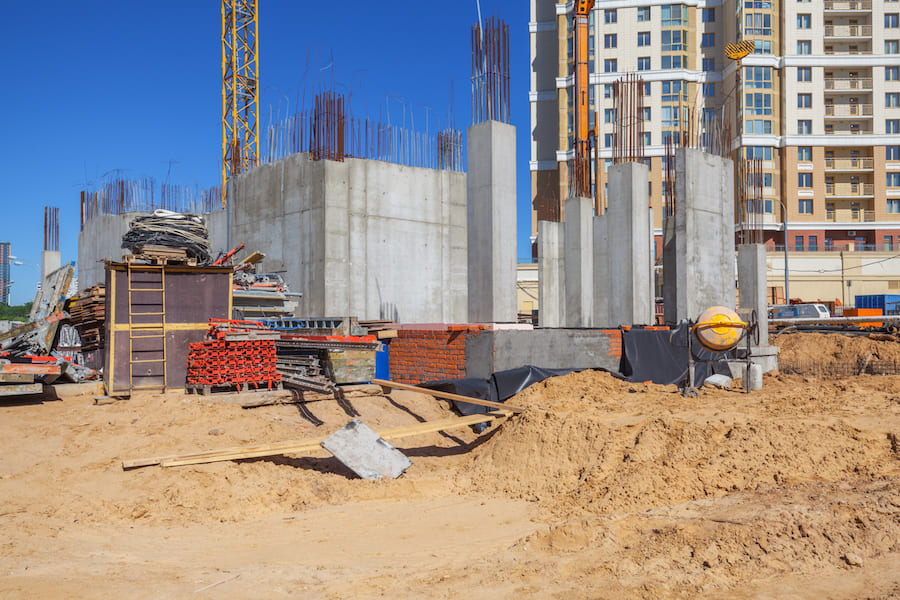

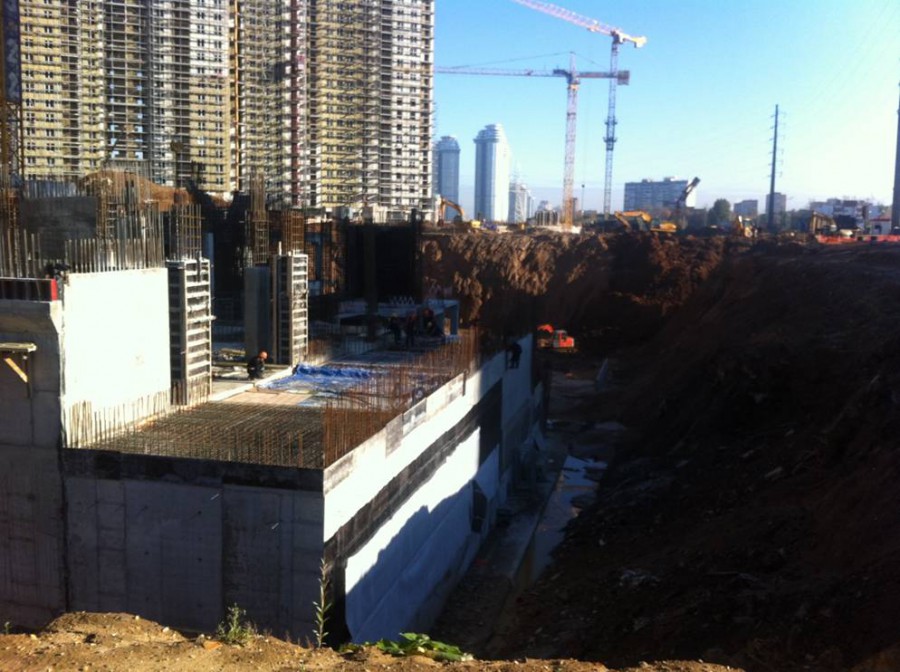

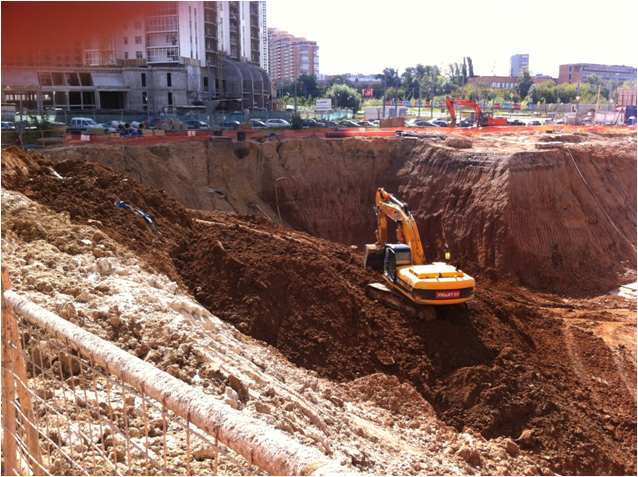

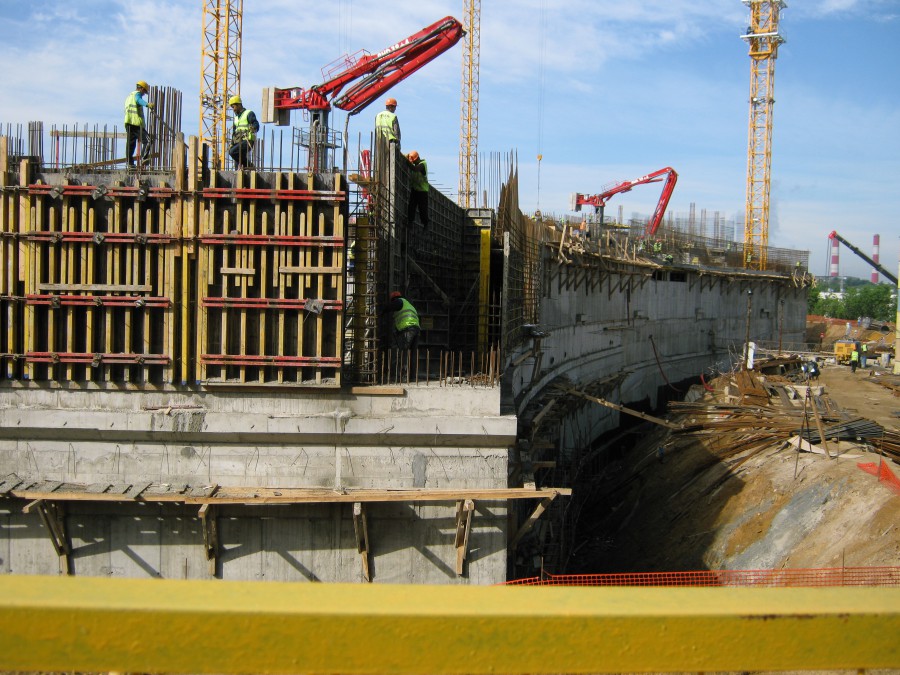

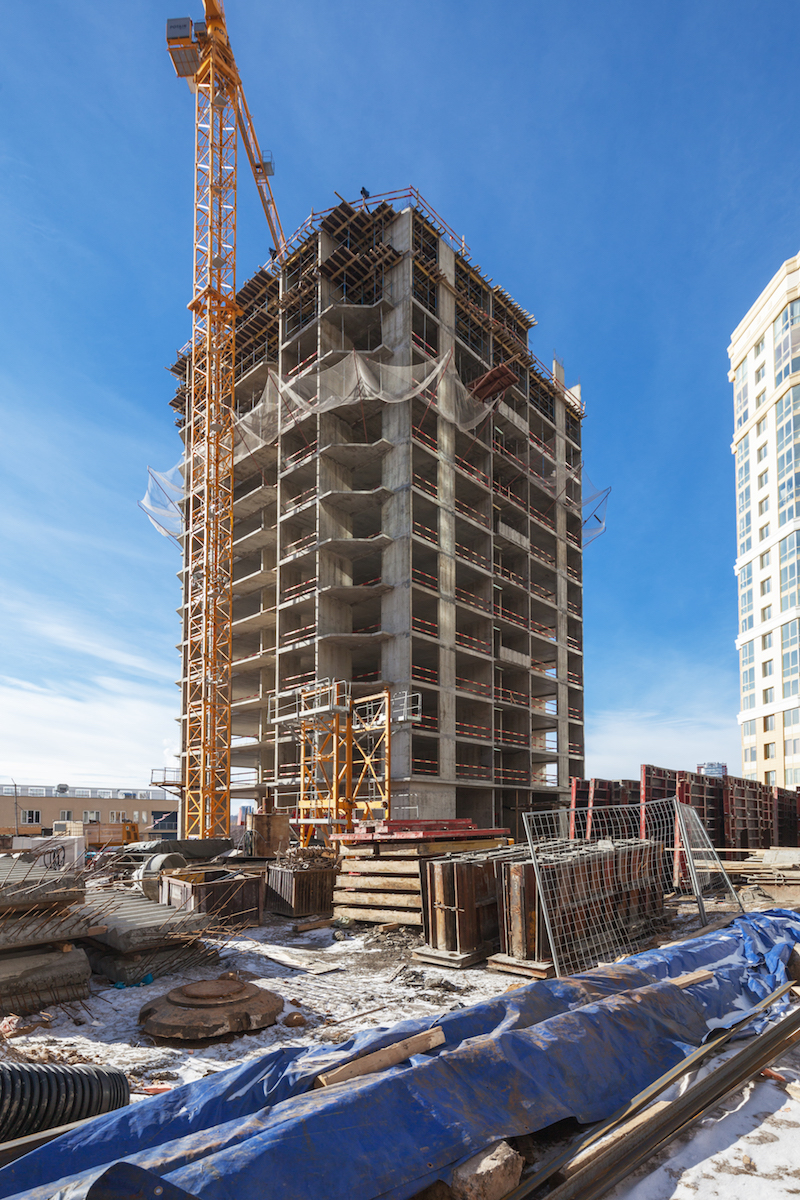

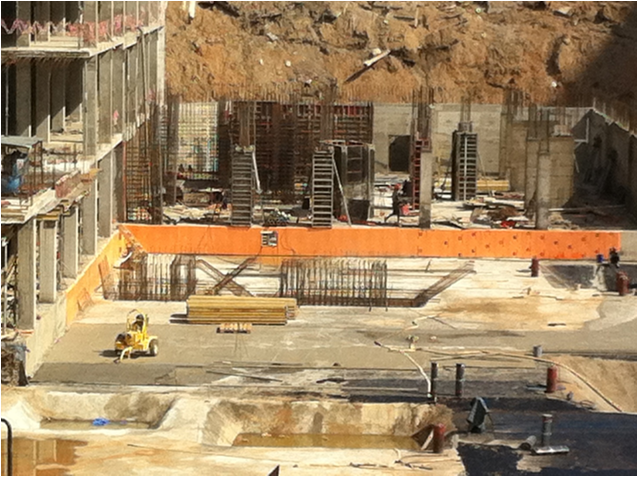

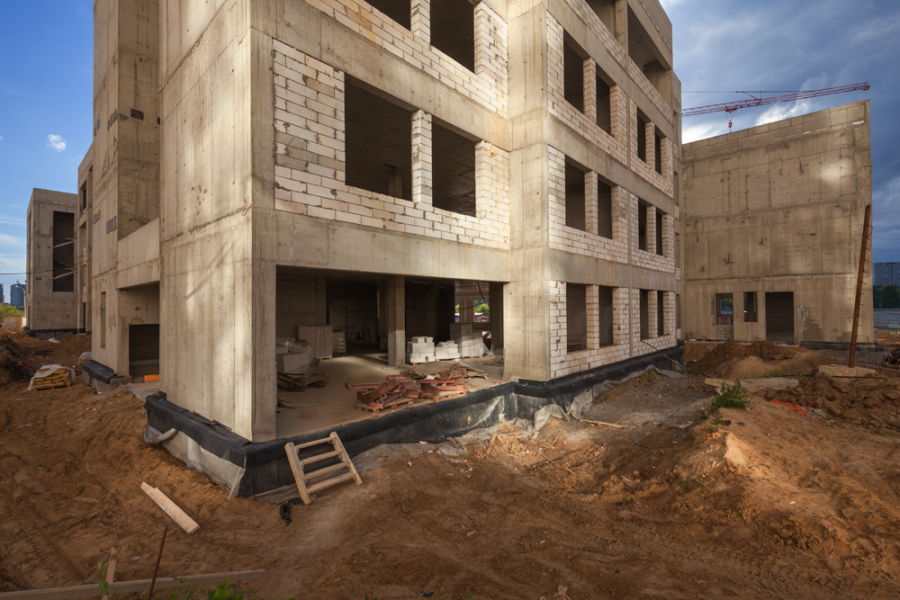

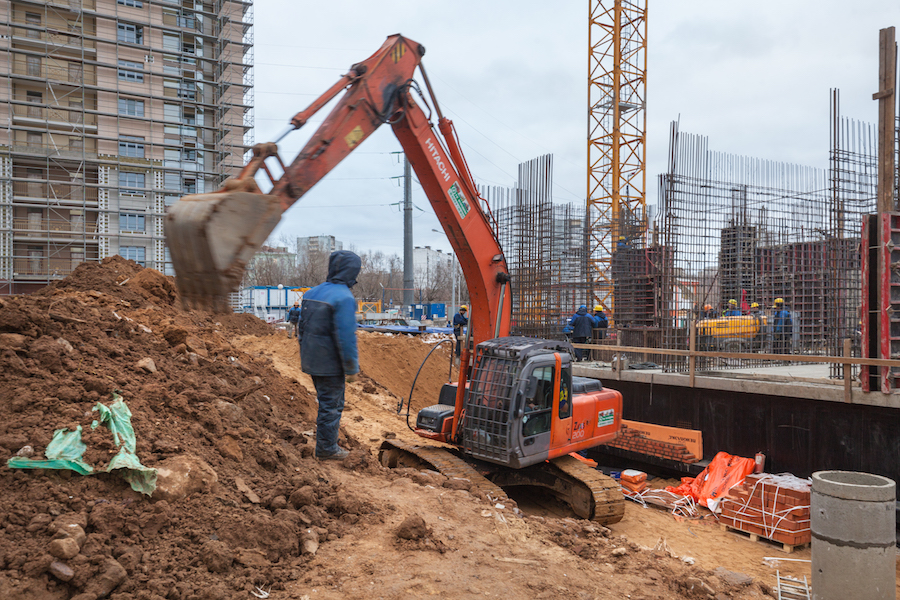

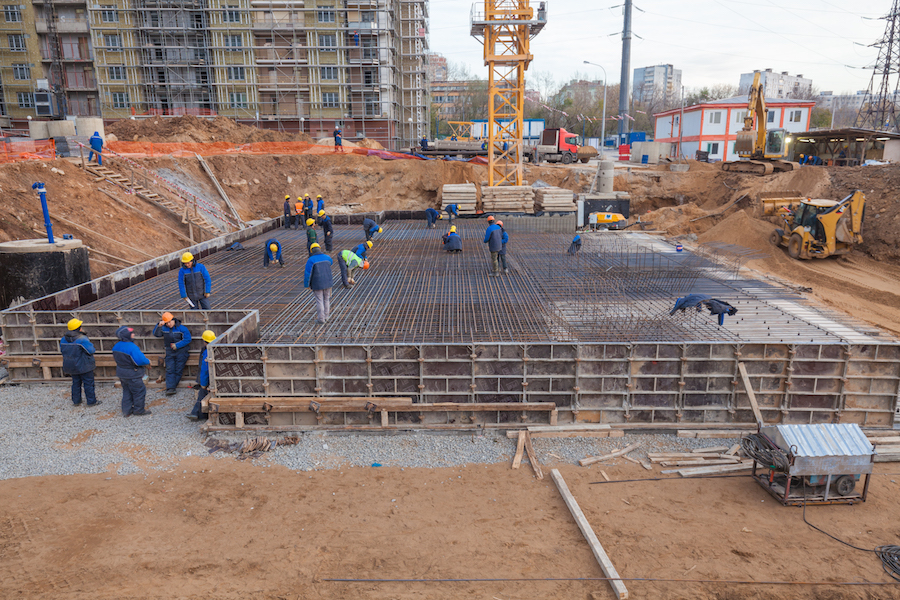

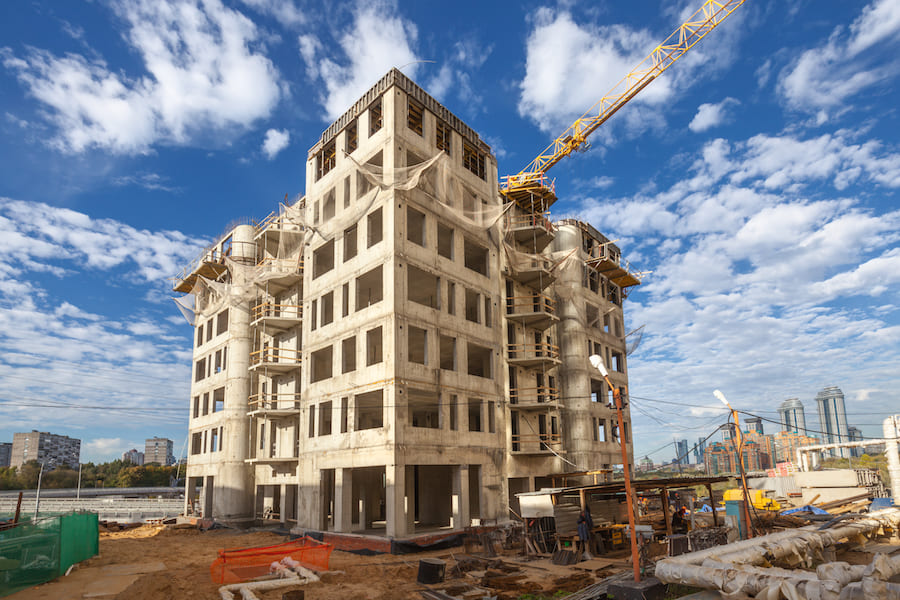

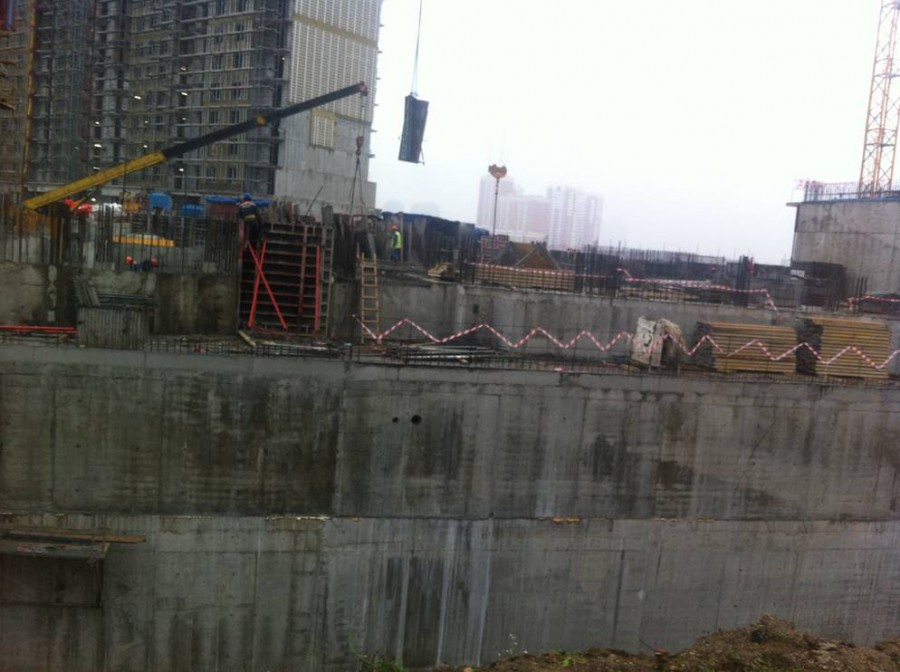

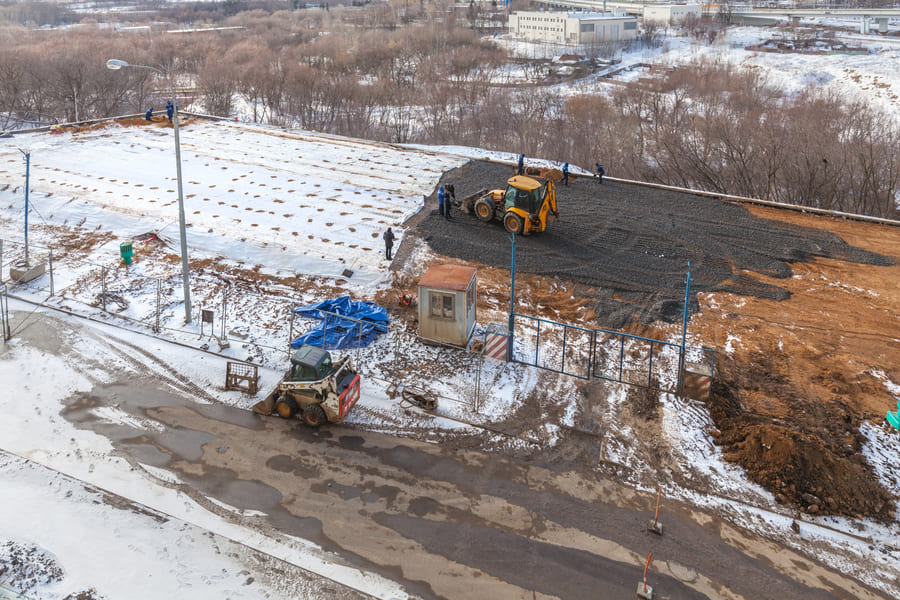

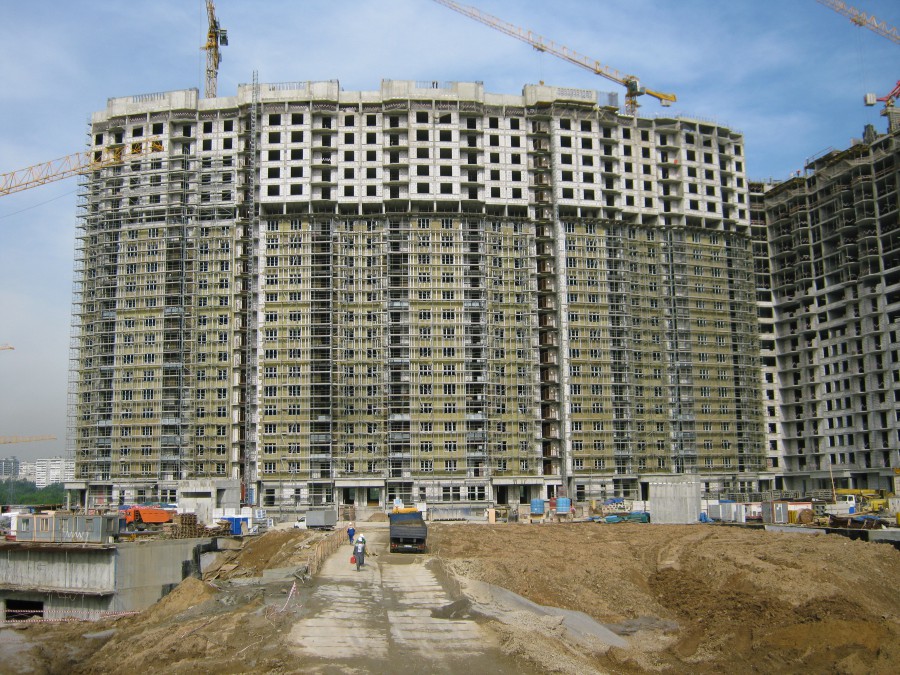

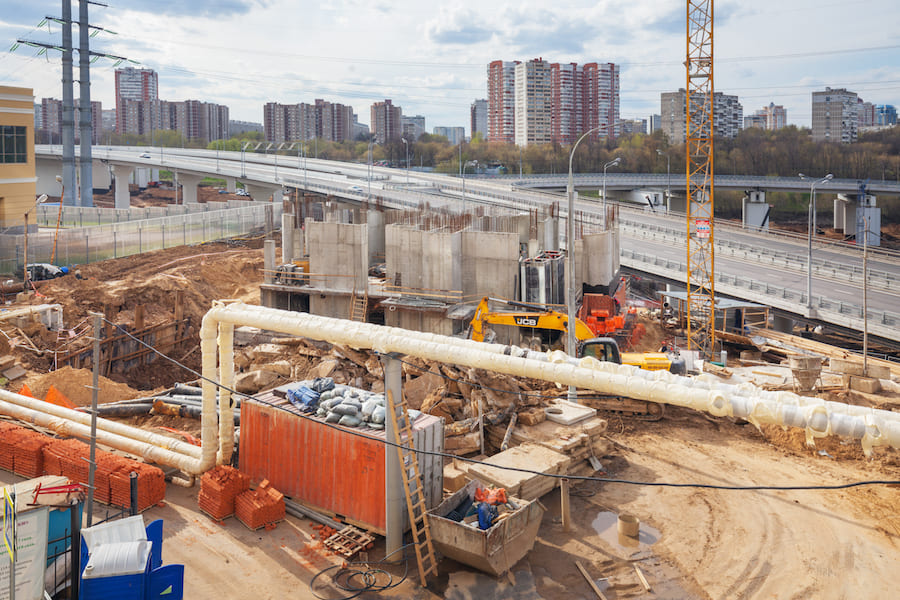

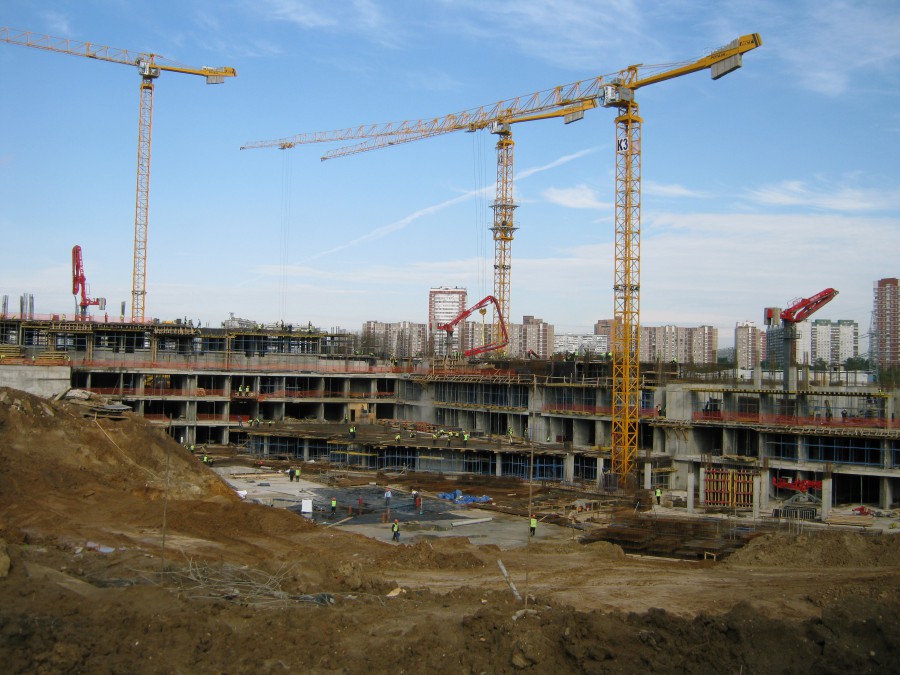

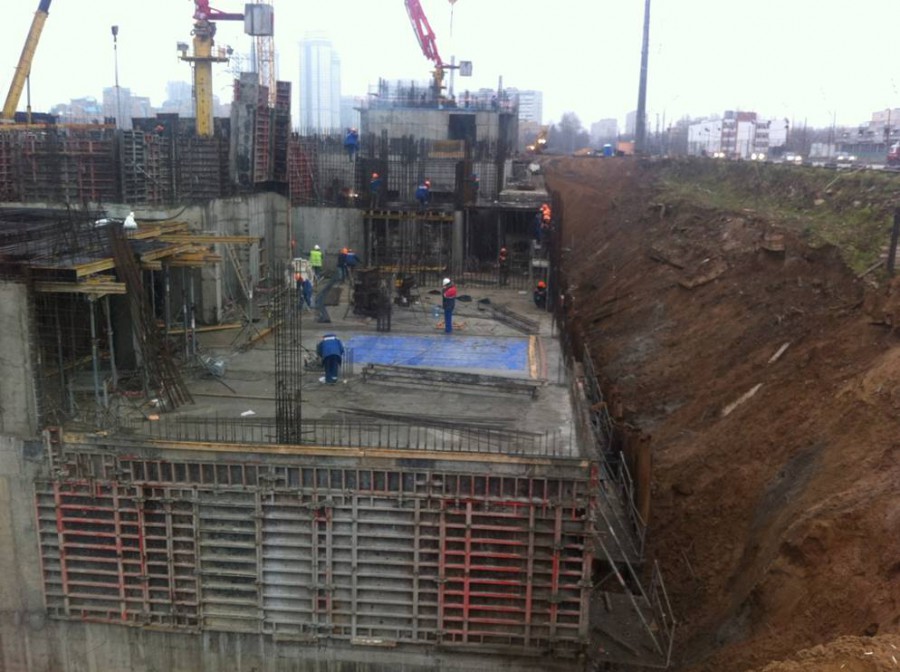

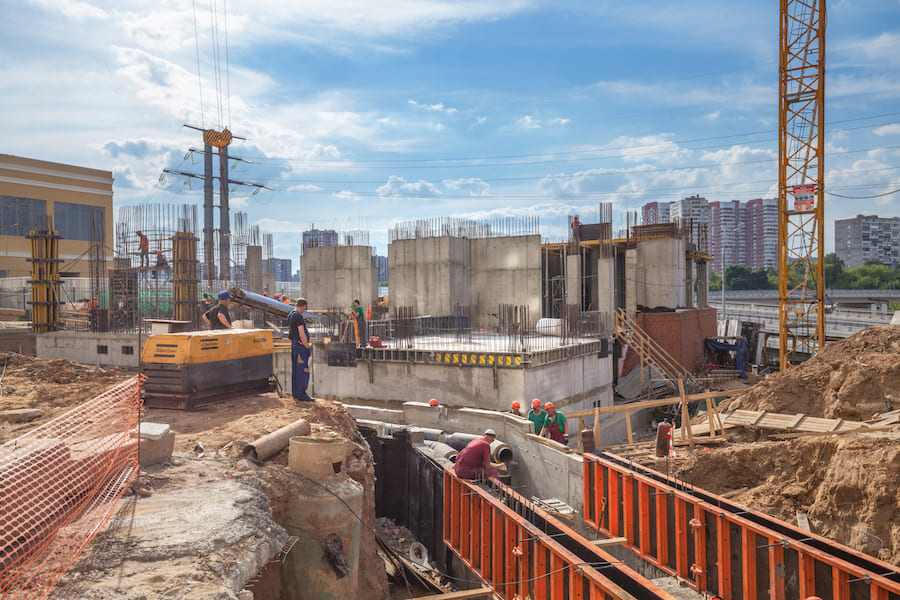

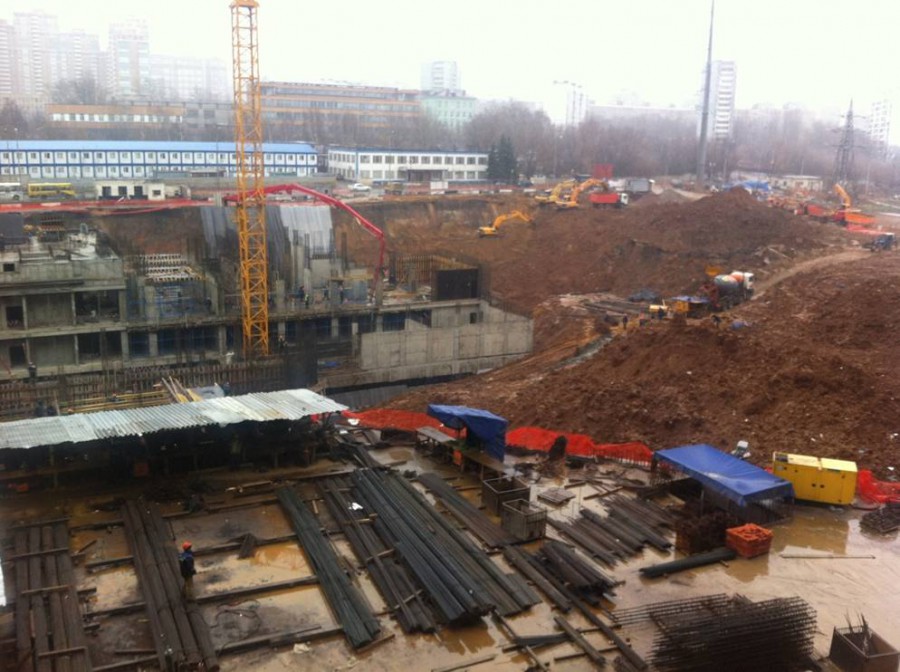

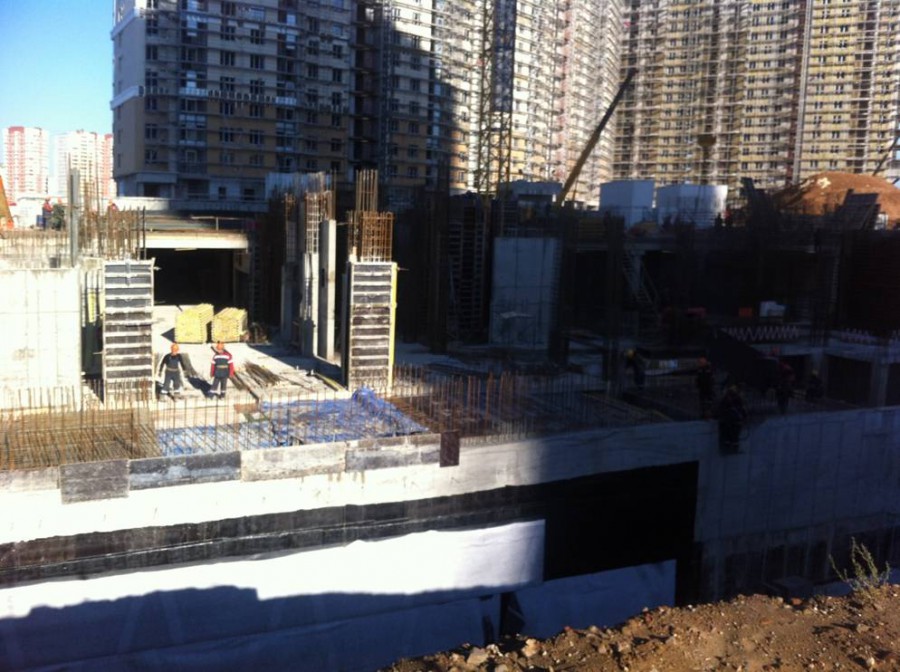

Ноябрь 2013

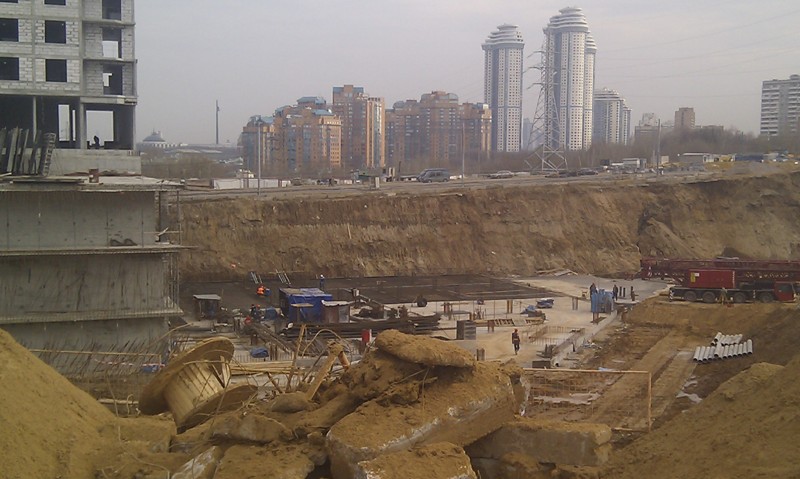

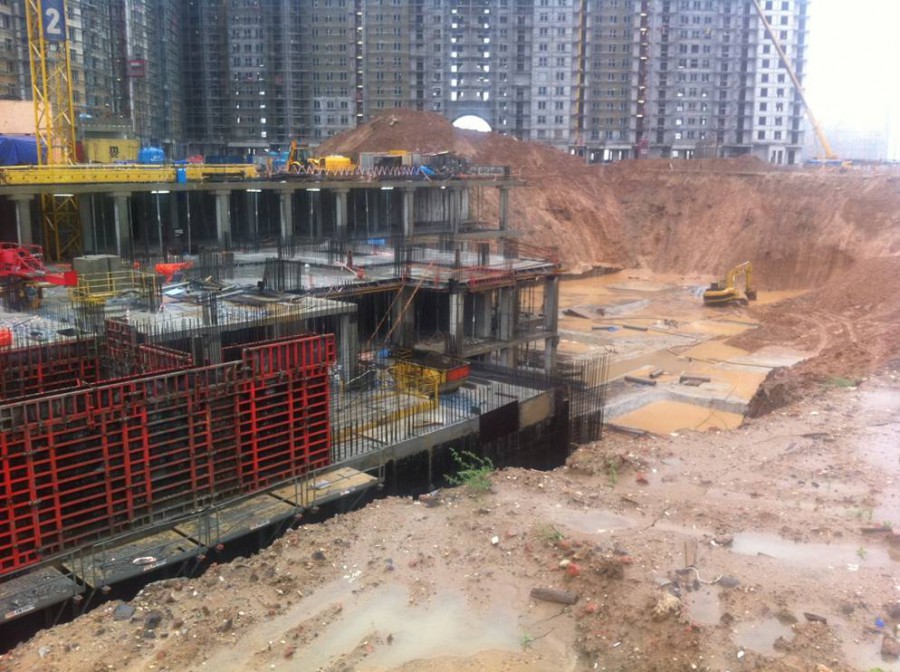

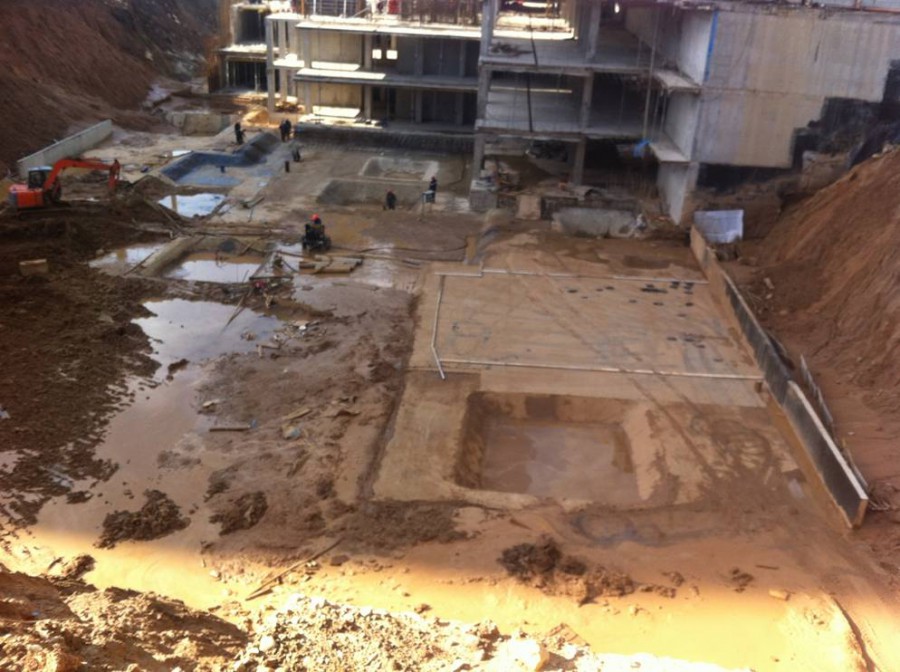

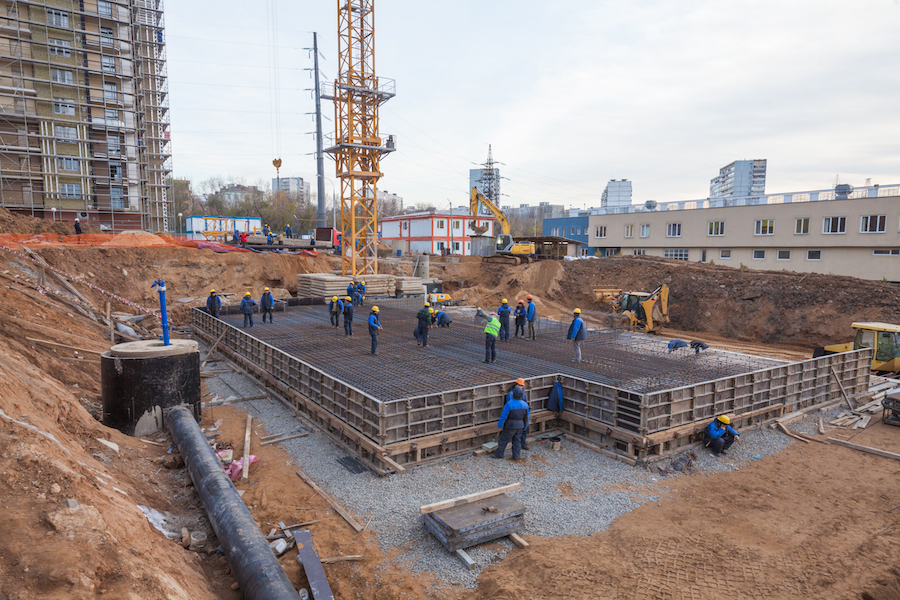

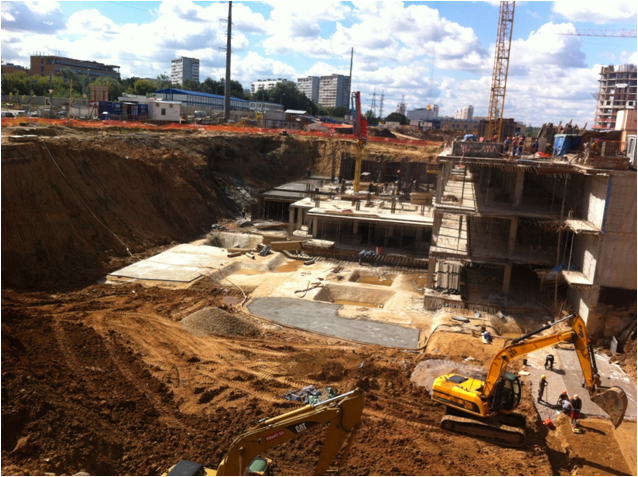

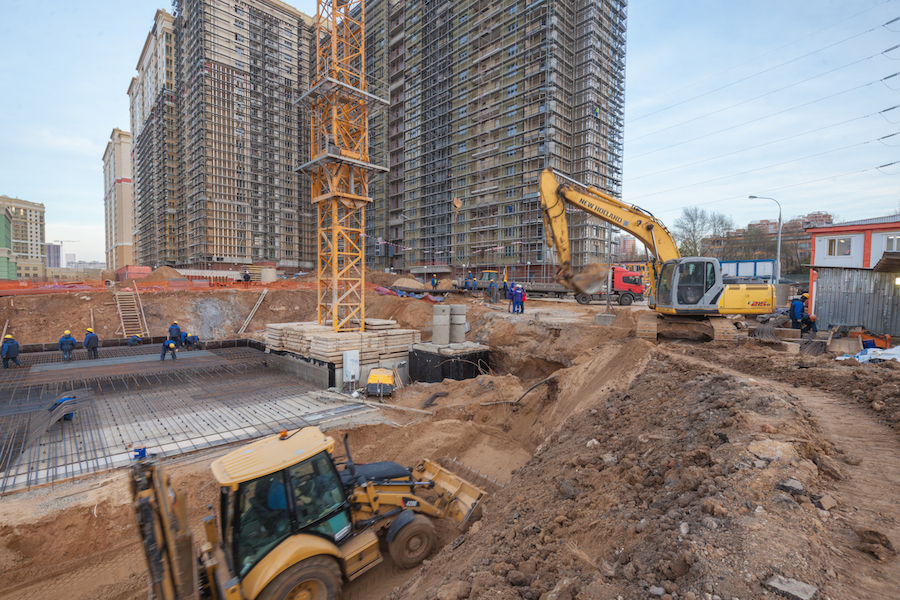

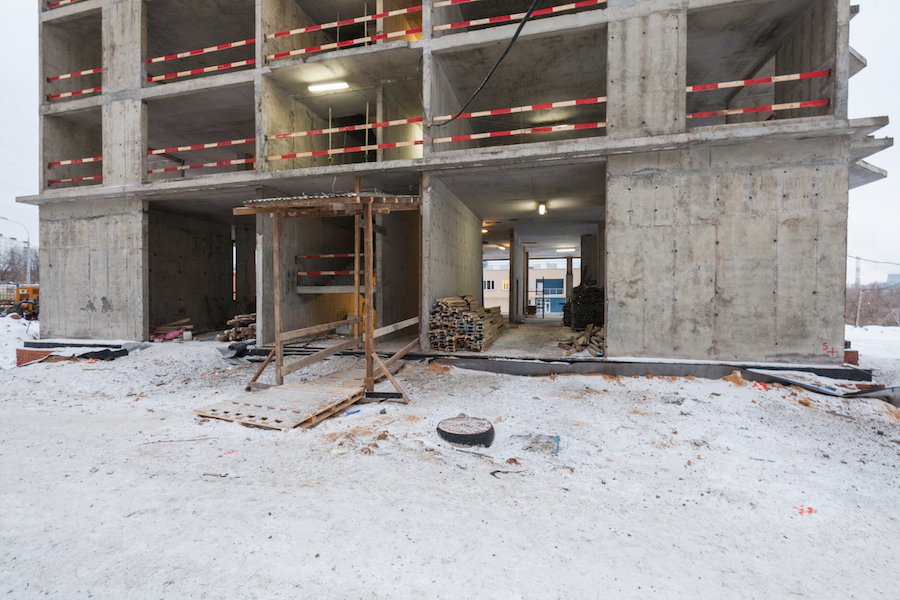

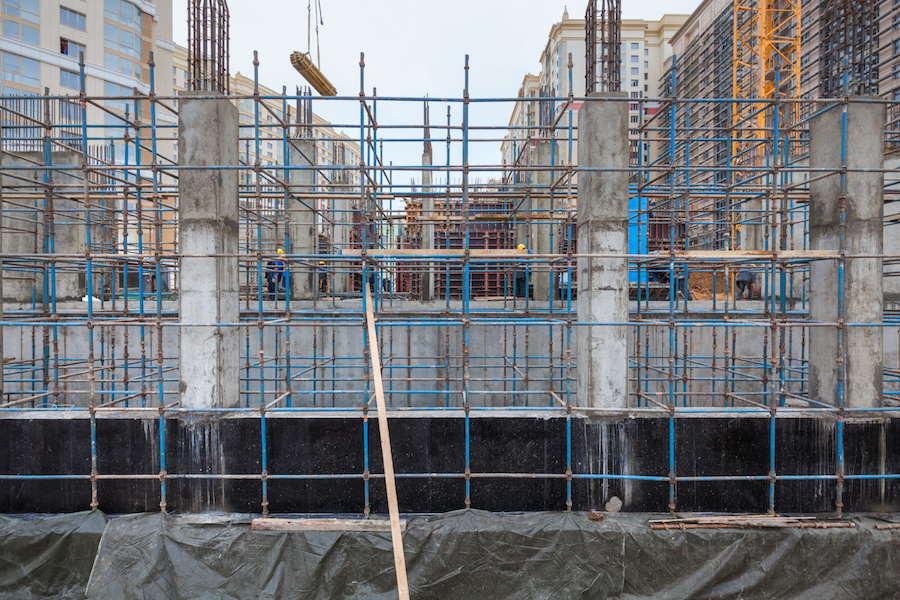

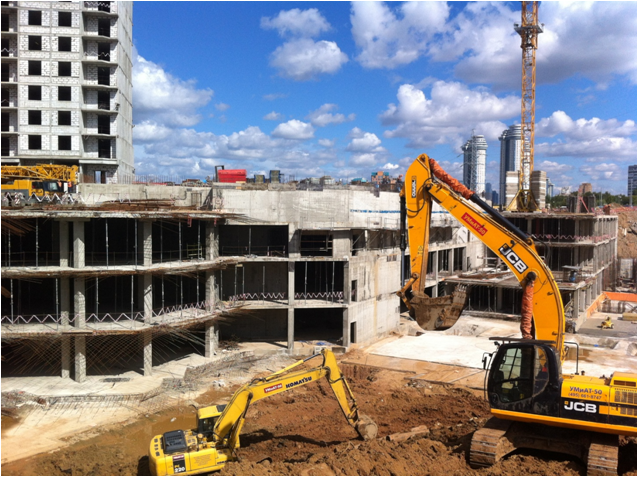

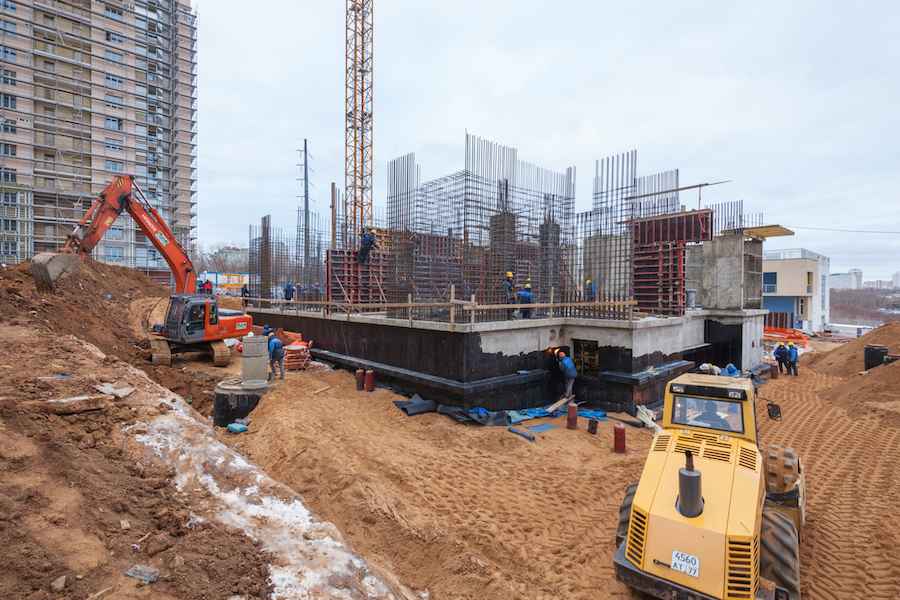

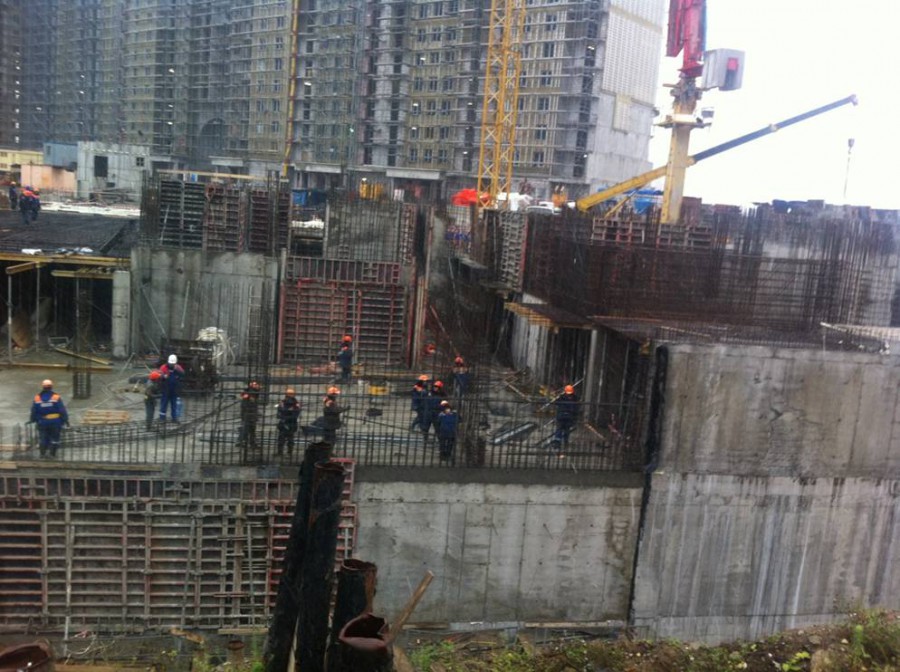

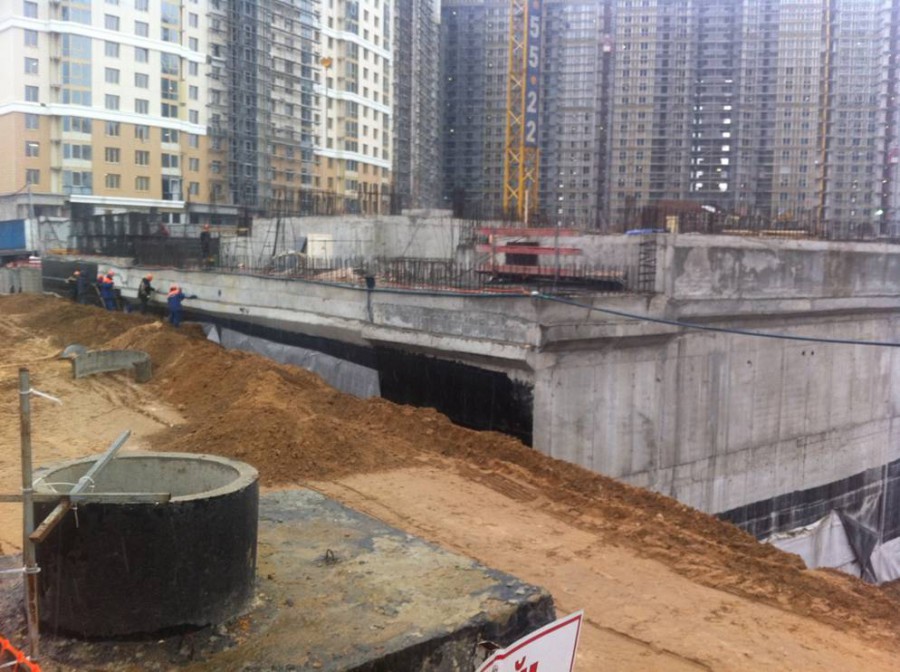

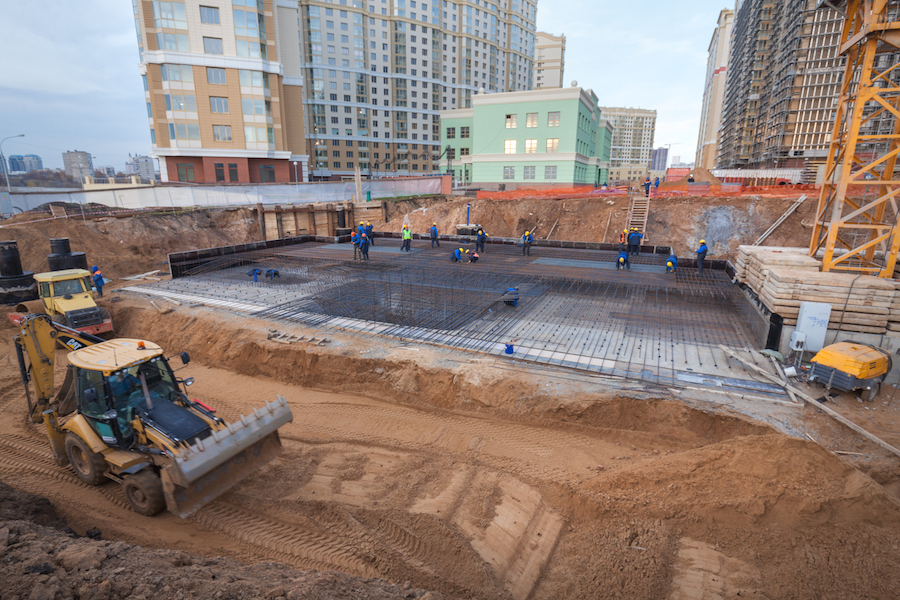

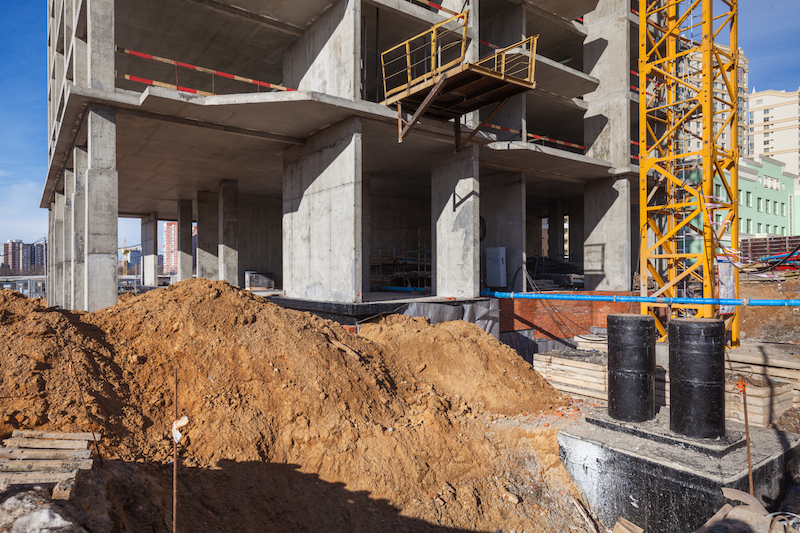

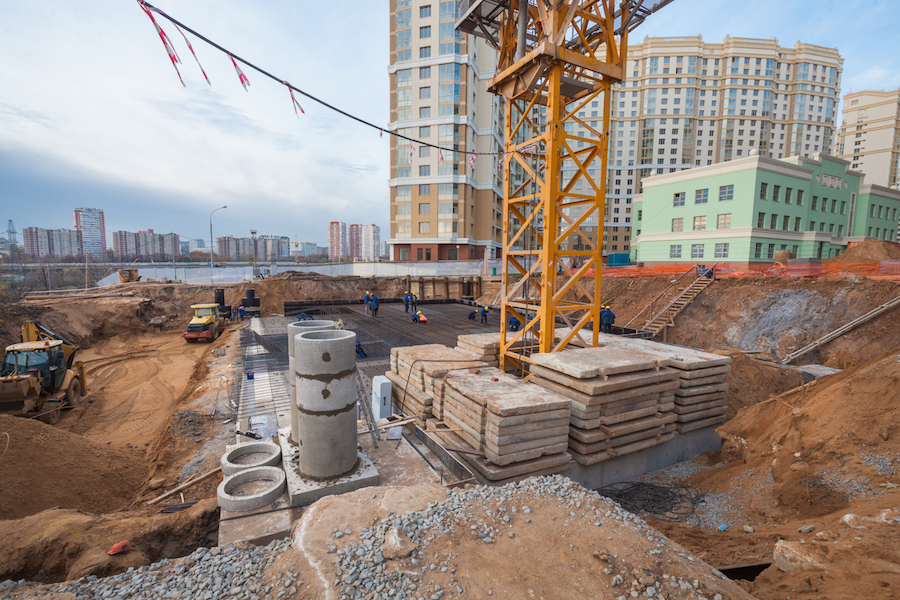

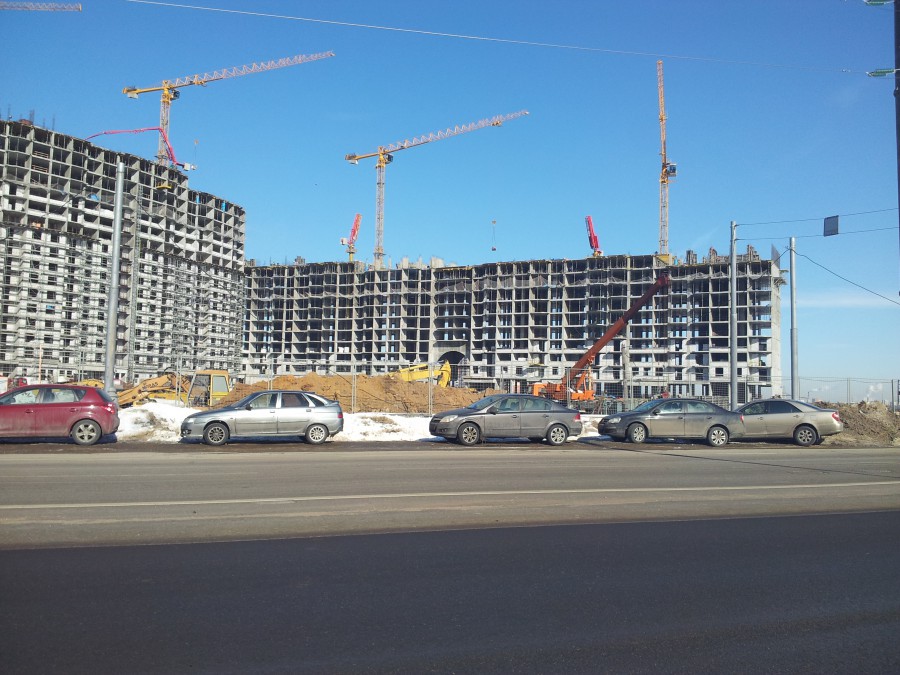

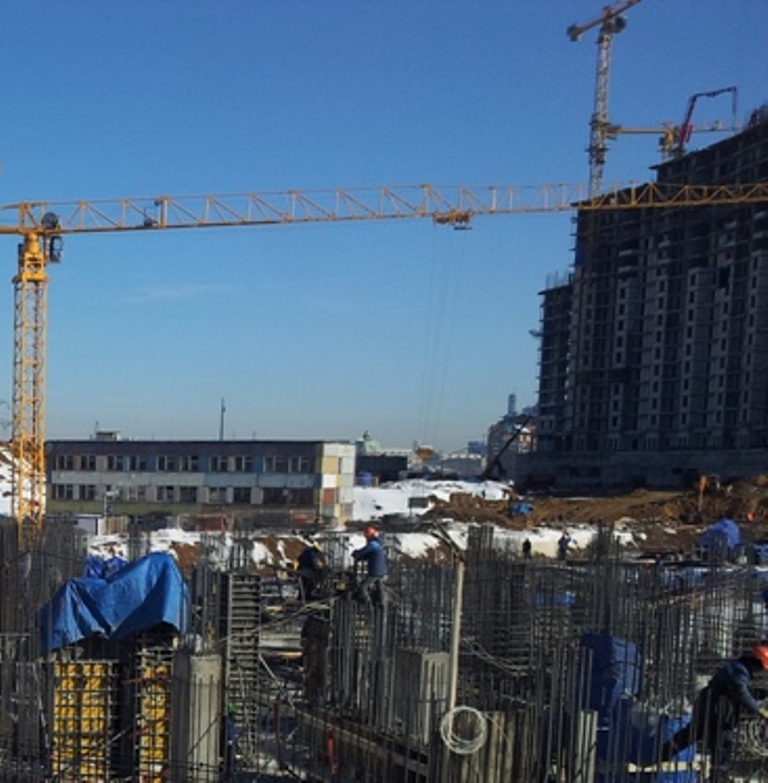

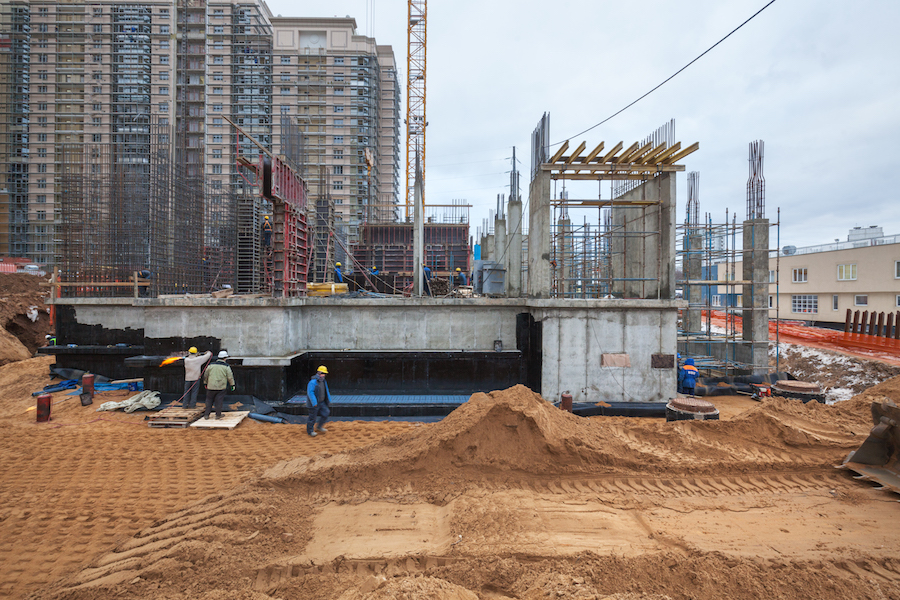

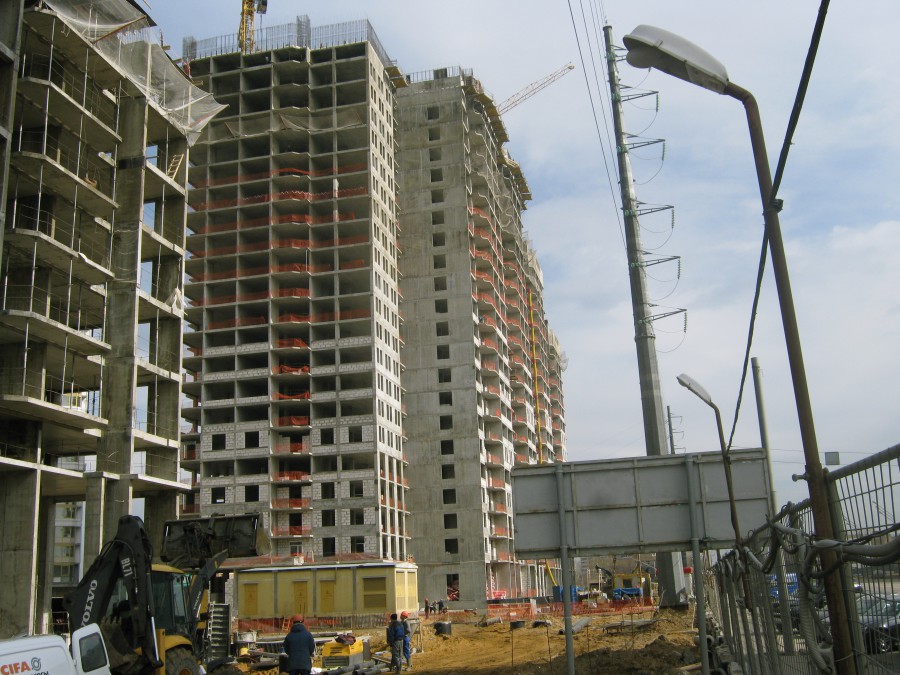

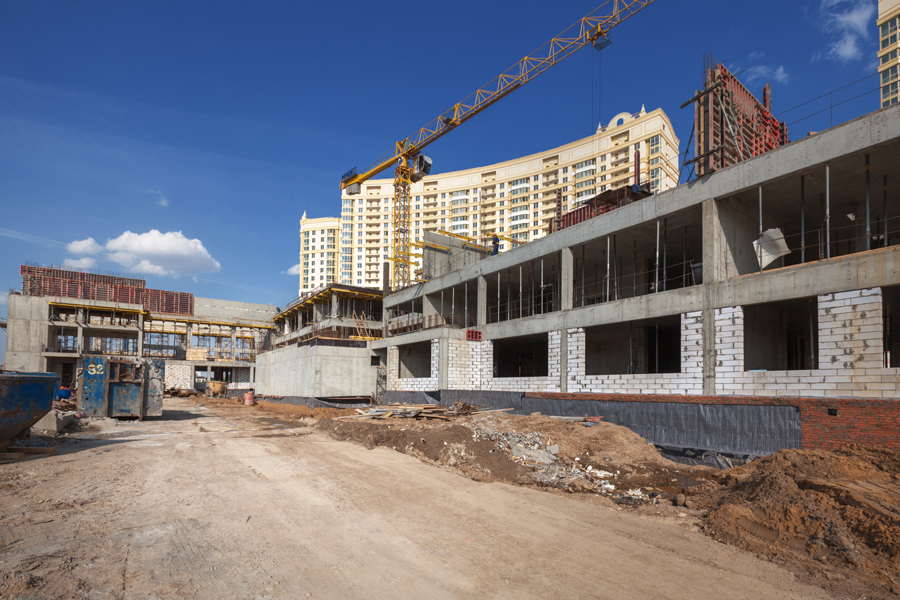

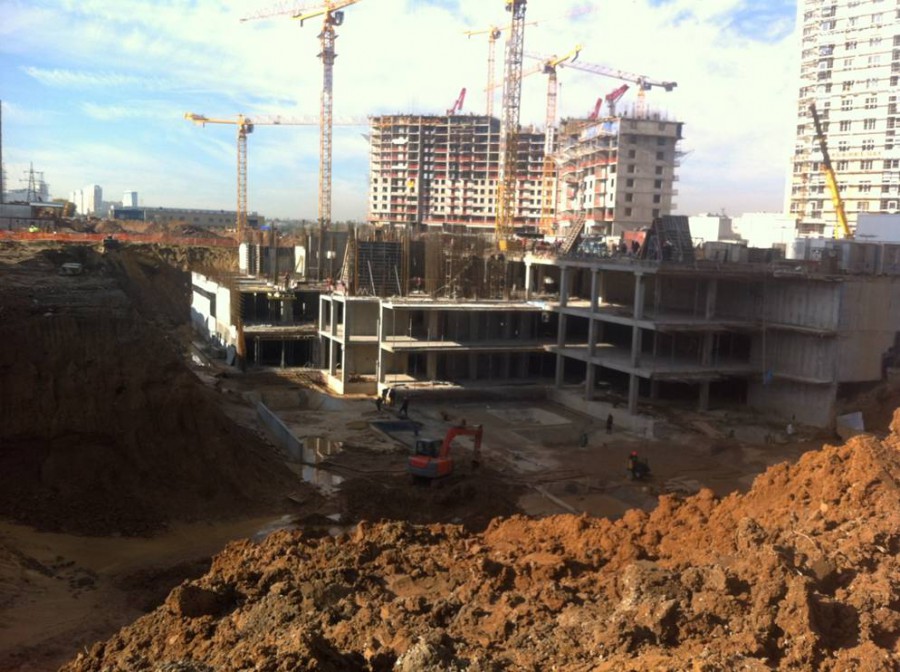

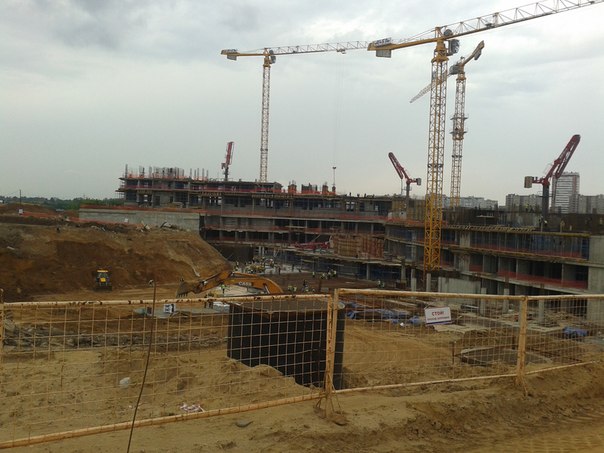

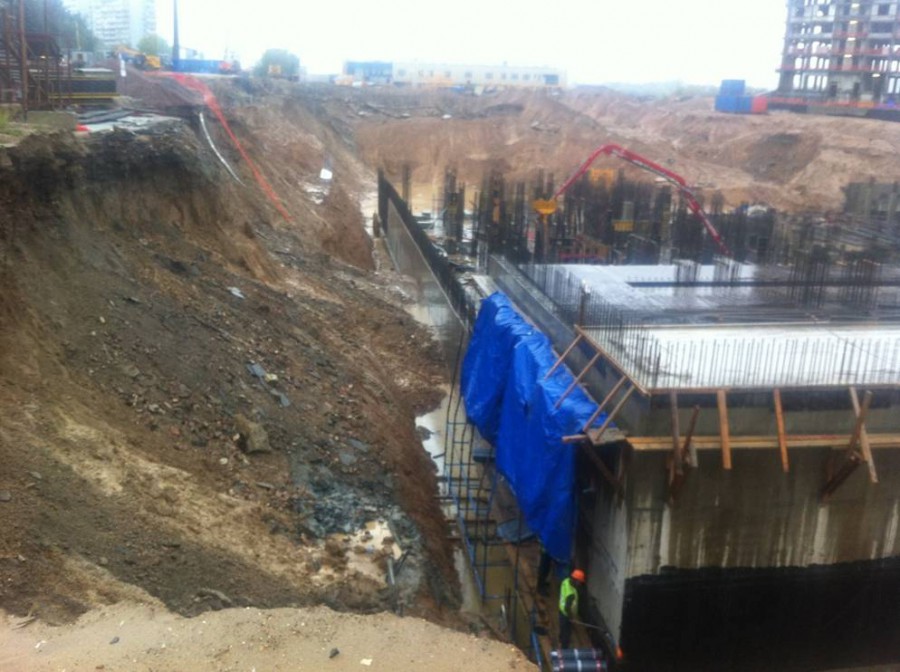

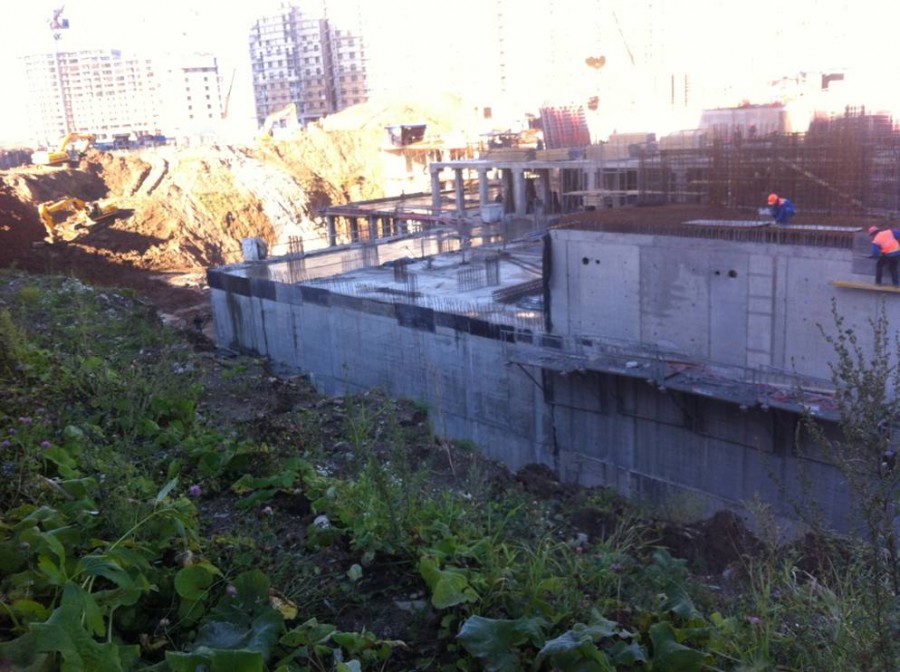

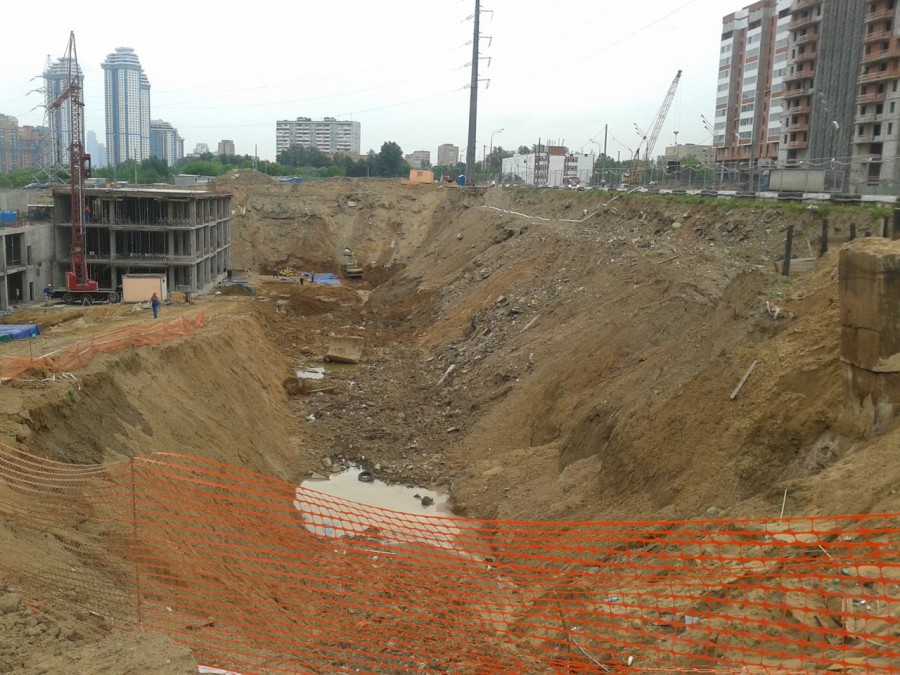

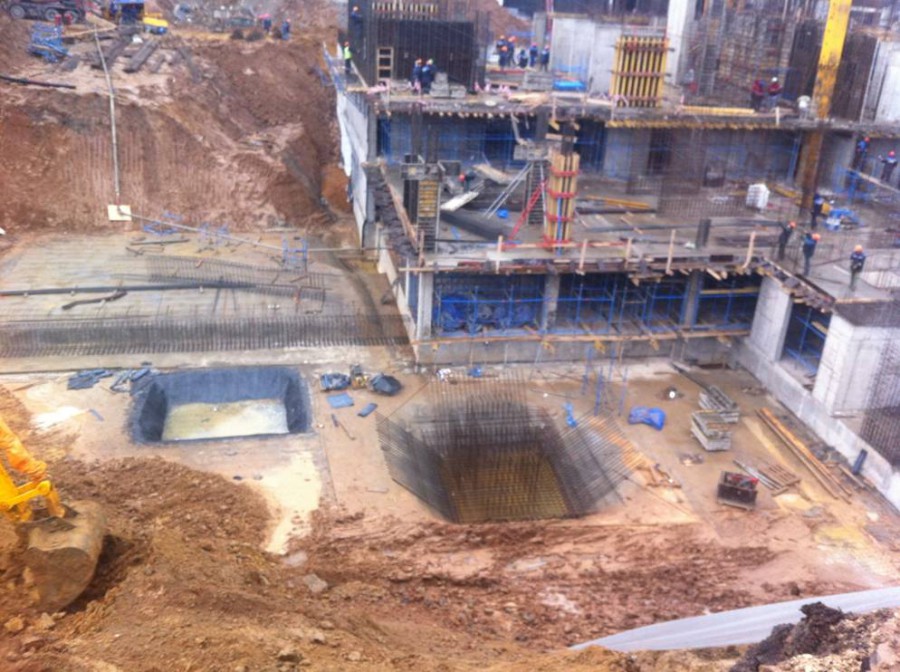

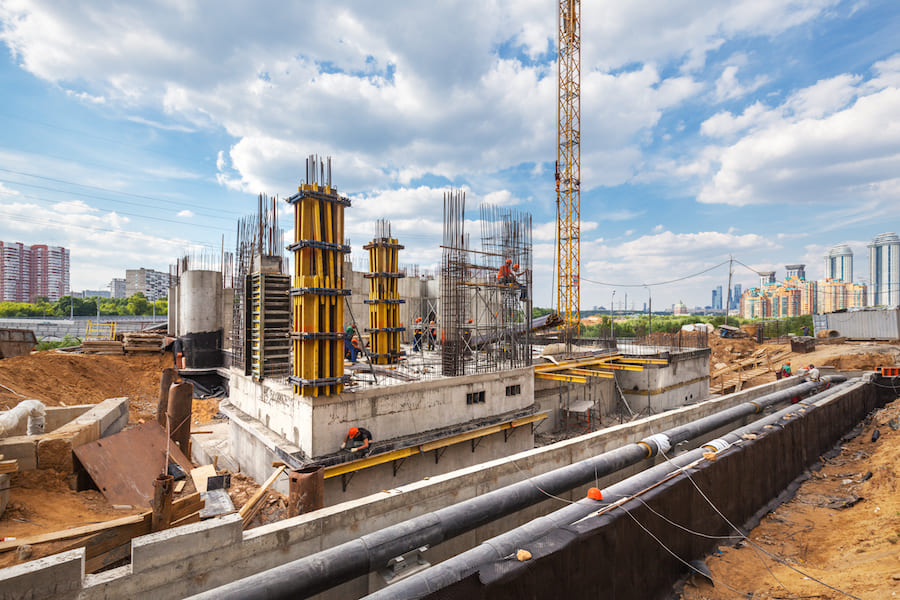

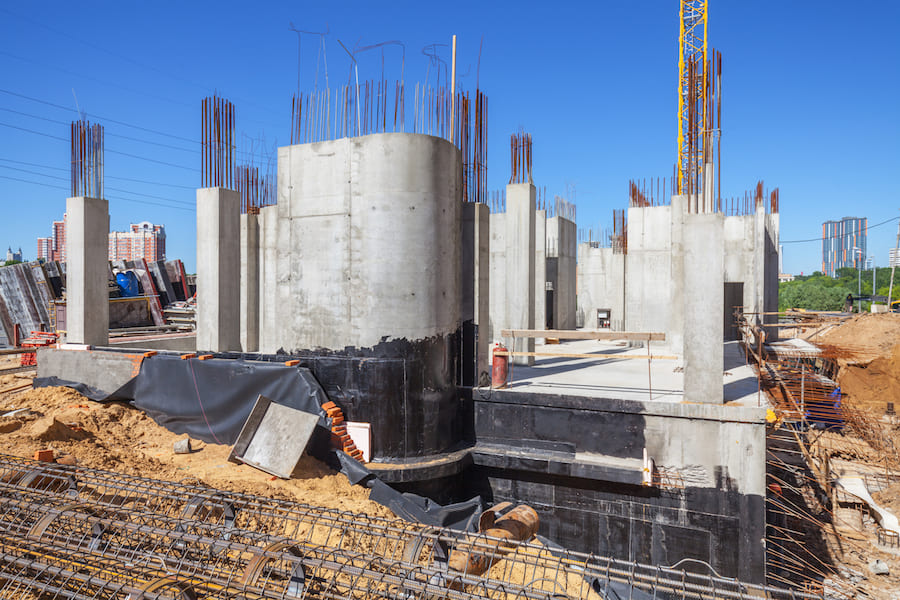

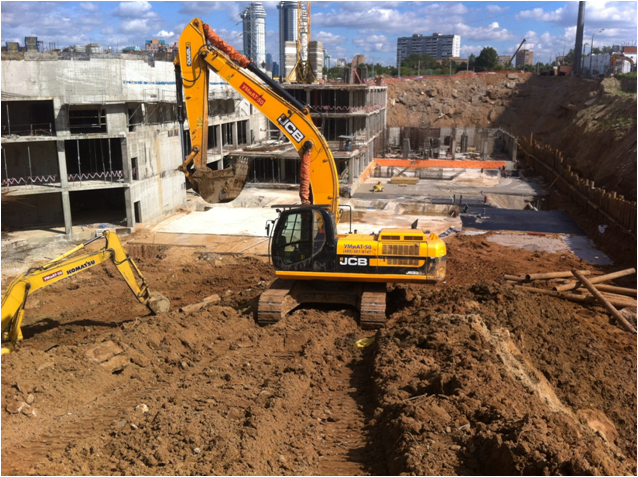

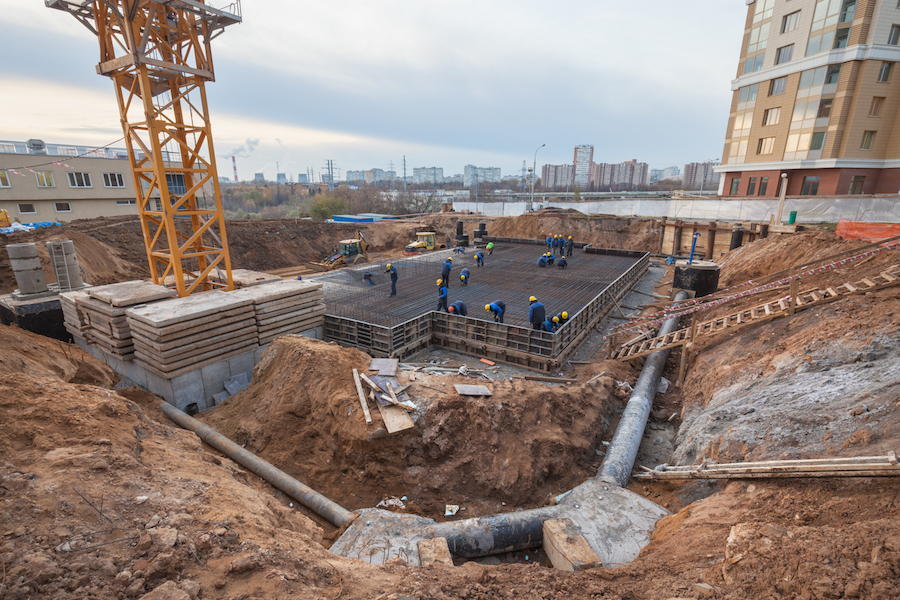

На строительной площадке ведутся следующие работы:

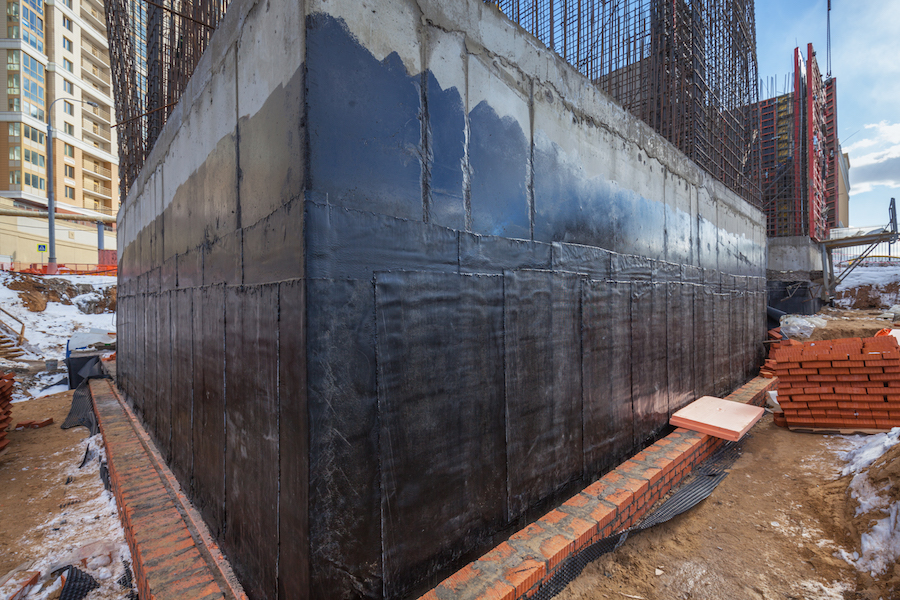

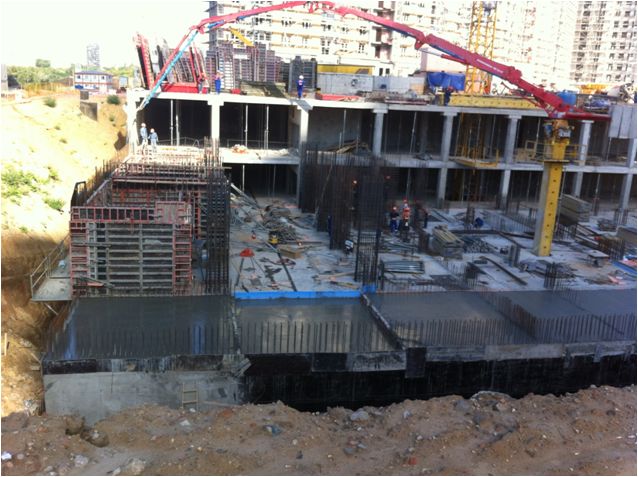

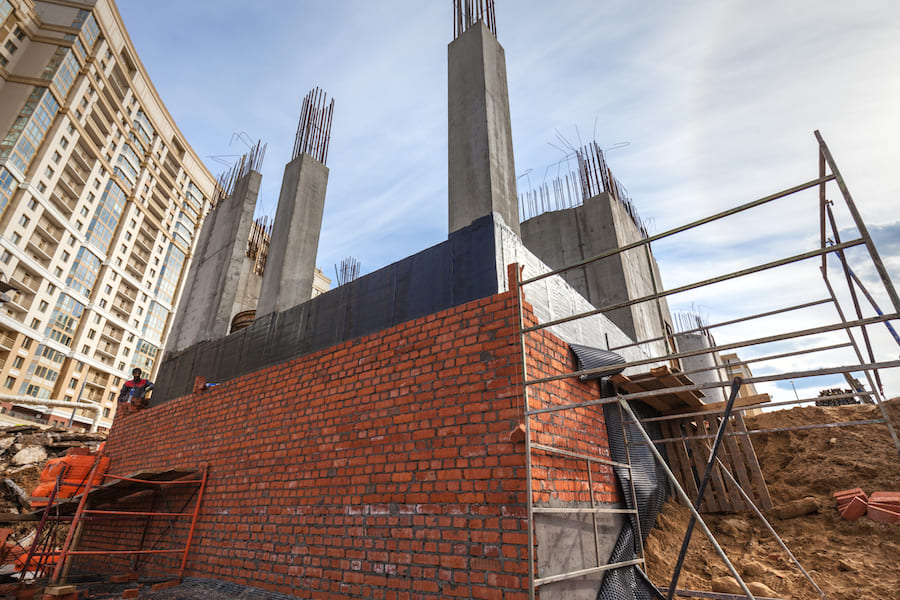

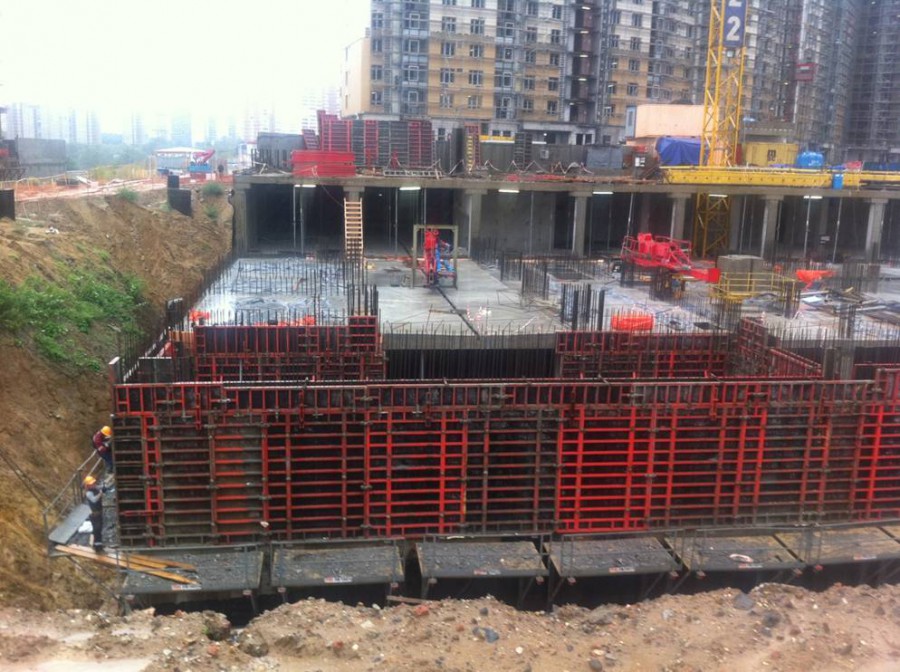

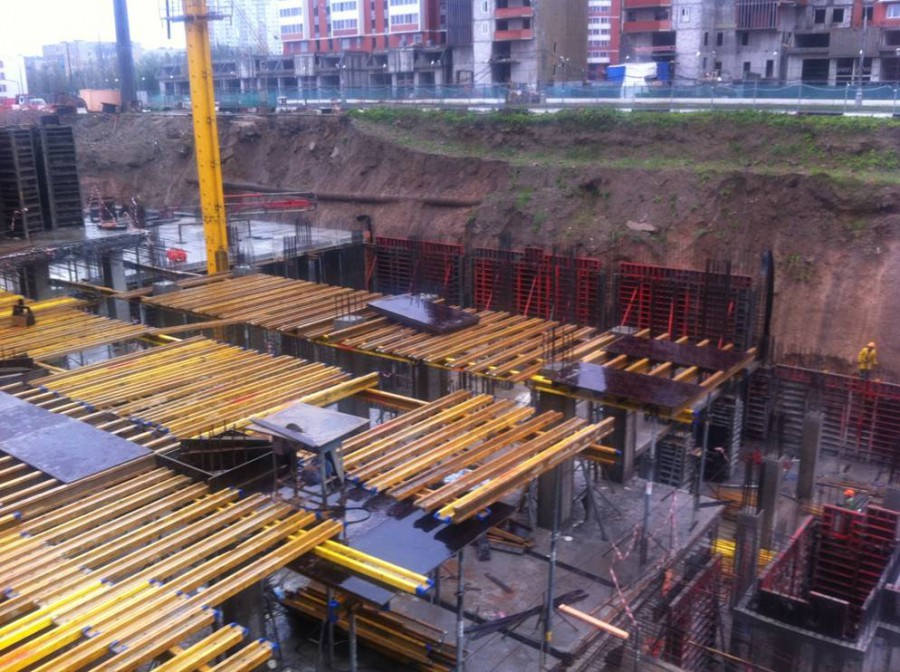

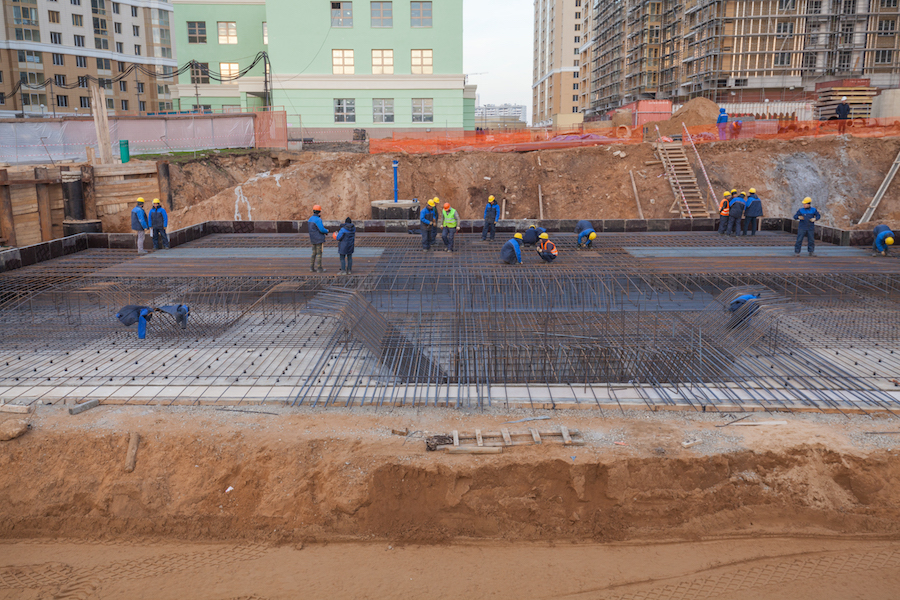

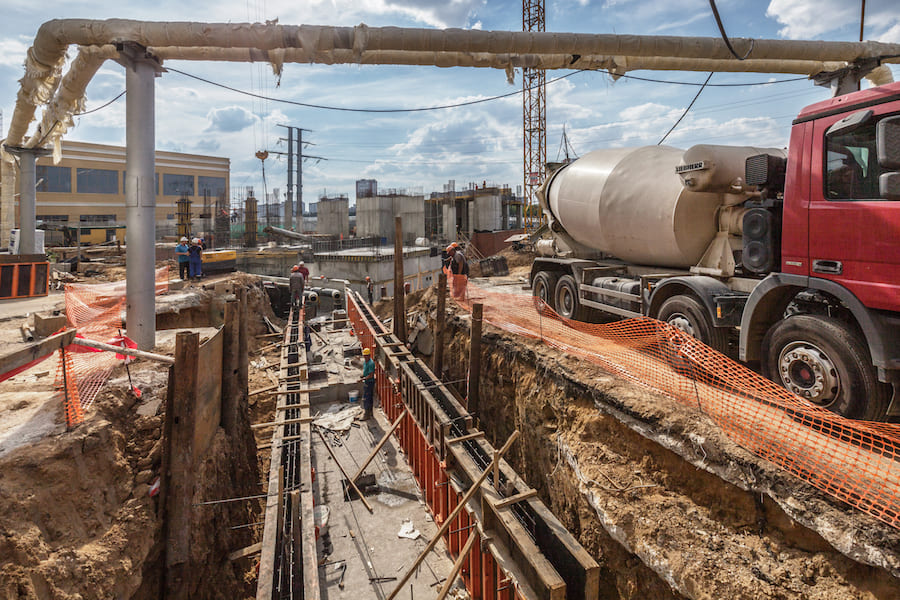

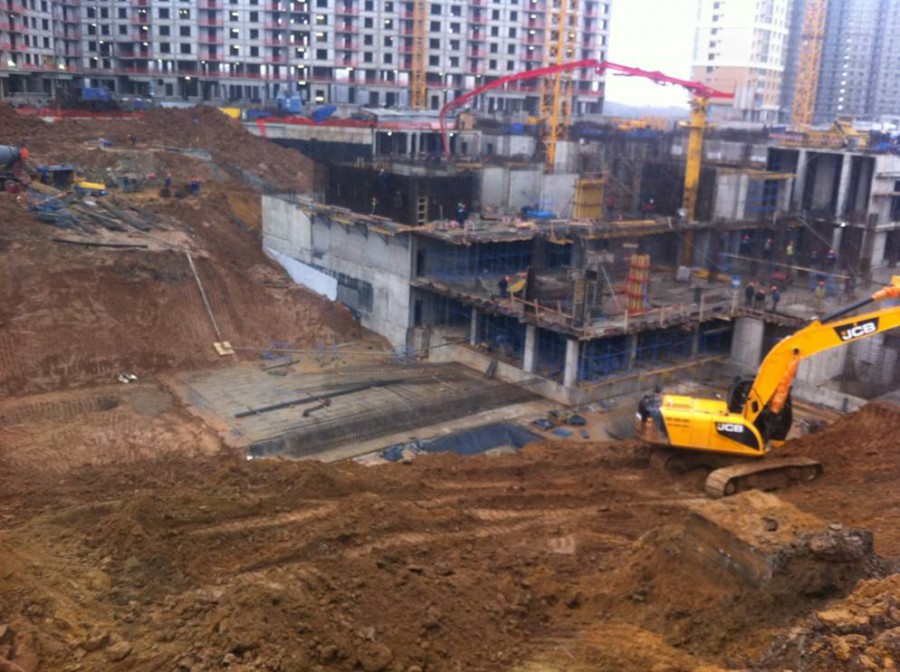

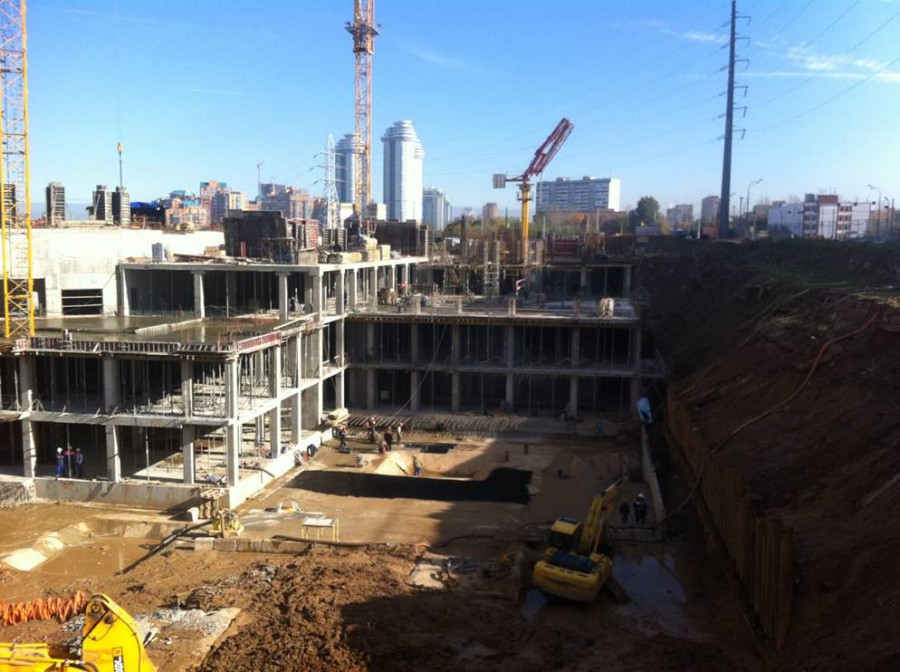

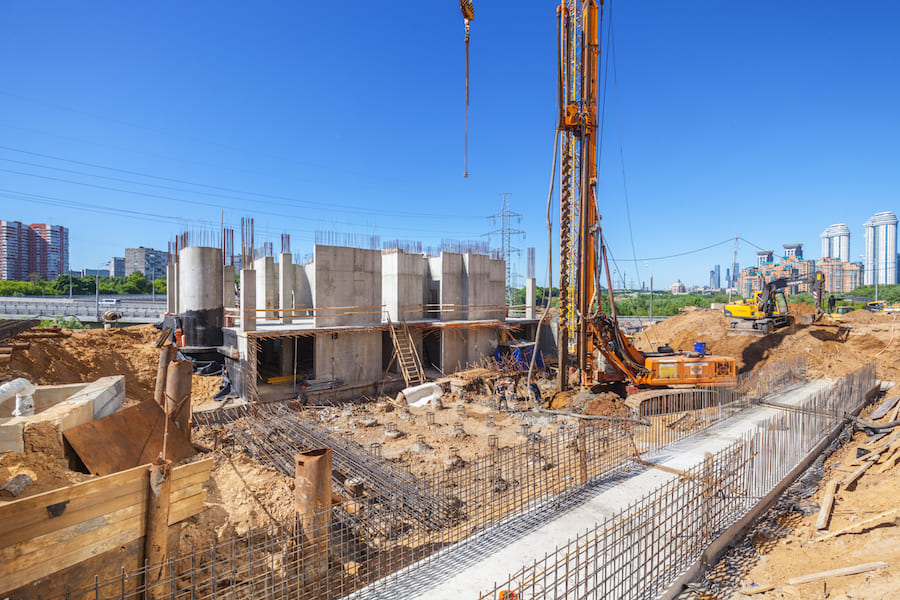

1 корпус – устройство фундамента и первого этажа посекционно
2 корпус – монтаж на уровне 13-15 этажа
3 корпус – монтаж на уровне 13-15 этажа
4 корпус – монтаж первых этажей
5 корпус – отделка фасадов
6 корпус – отделка фасадов

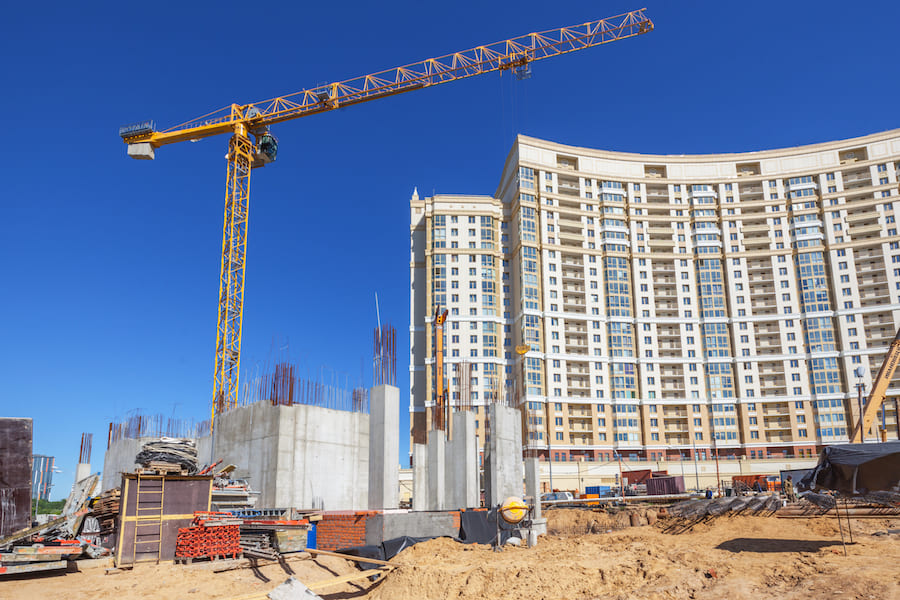

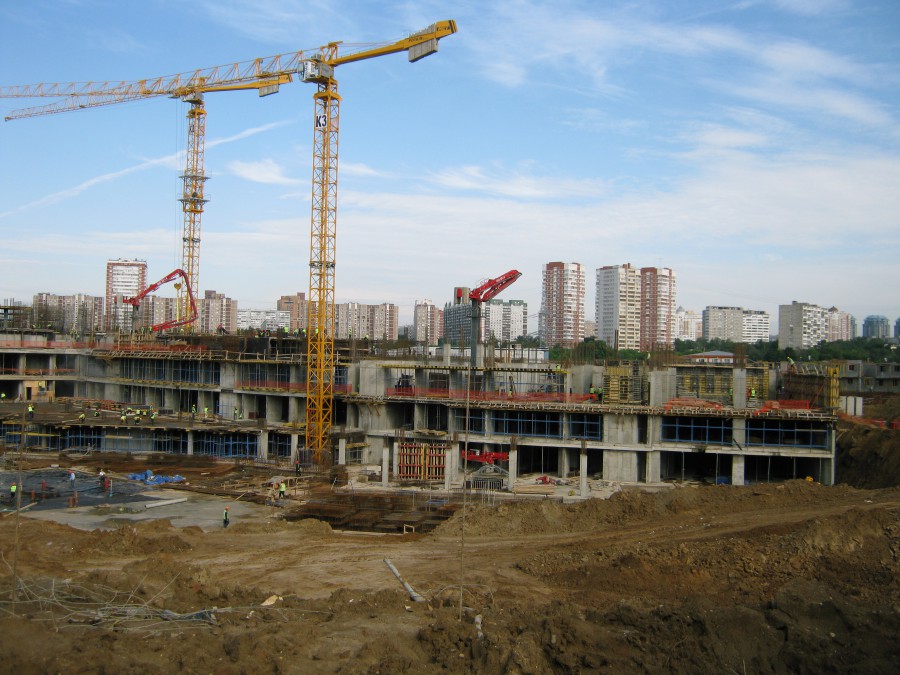

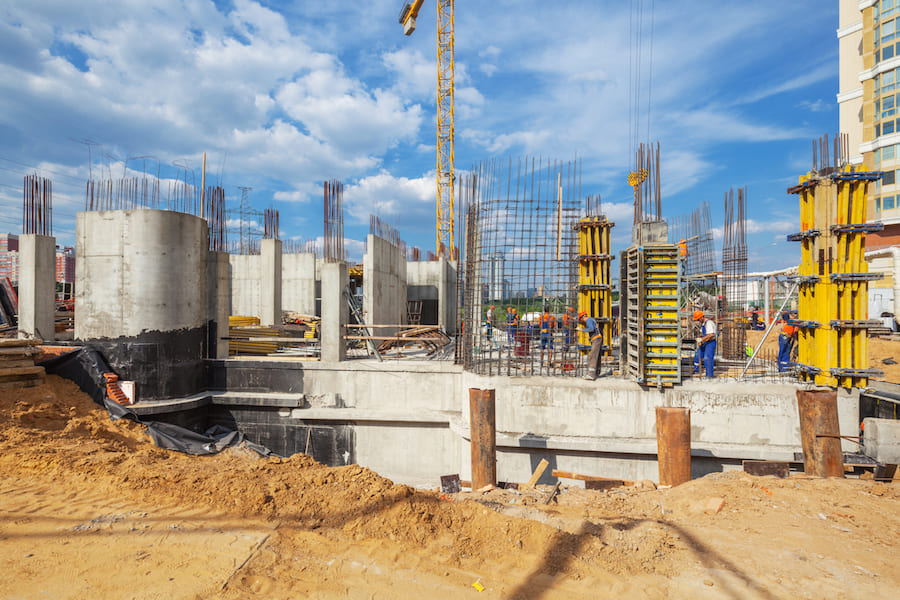

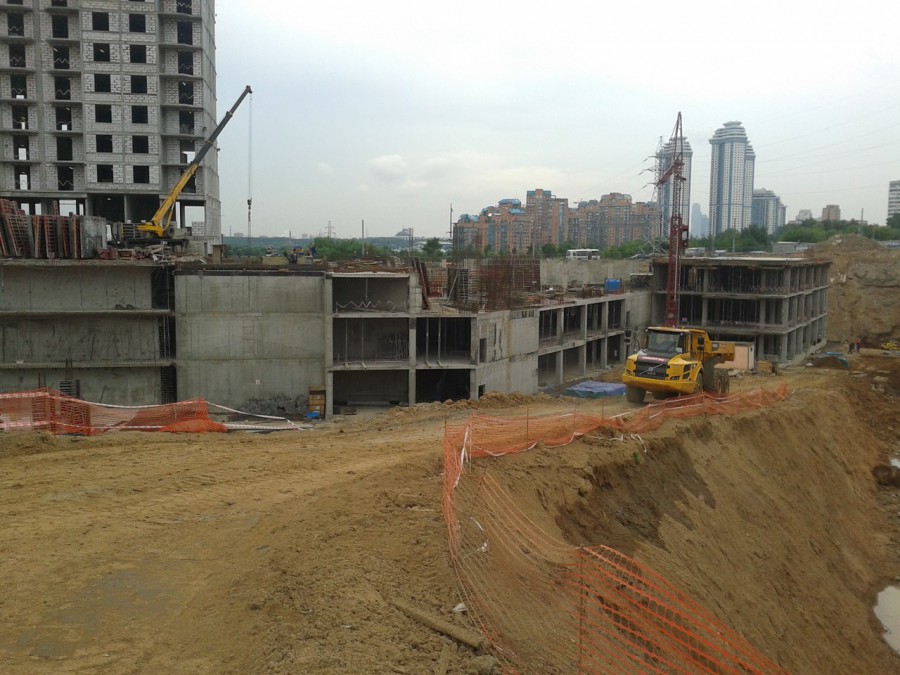

7 корпус – монтаж первых этажей
